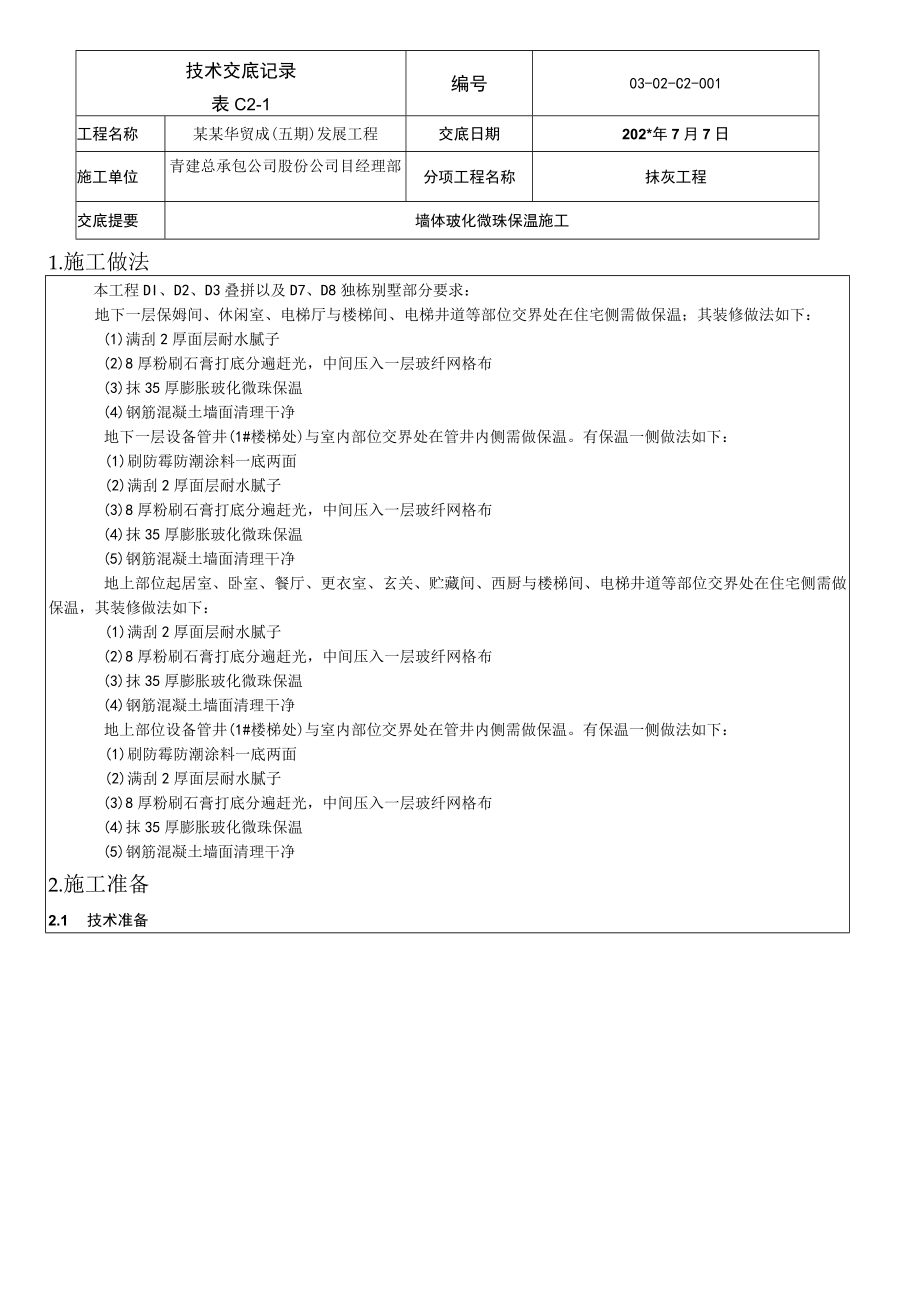

1、技术交底记录表C2-1编号03-02-C2-001工程名称某某华贸成(五期)发展工程交底日期202*年7月7日施工单位青建总承包公司股份公司目经理部分项工程名称抹灰工程交底提要墙体玻化微珠保温施工1.施工做法本工程DI、D2、D3叠拼以及D7、D8独栋别墅部分要求:地下一层保姆间、休闲室、电梯厅与楼梯间、电梯井道等部位交界处在住宅侧需做保温;其装修做法如下:(1)满刮2厚面层耐水腻子(2)8厚粉刷石膏打底分遍赶光,中间压入一层玻纤网格布(3)抹35厚膨胀玻化微珠保温(4)钢筋混凝土墙面清理干净地下一层设备管井(1#楼梯处)与室内部位交界处在管井内侧需做保温。有保温一侧做法如下:(1)刷防霉防潮

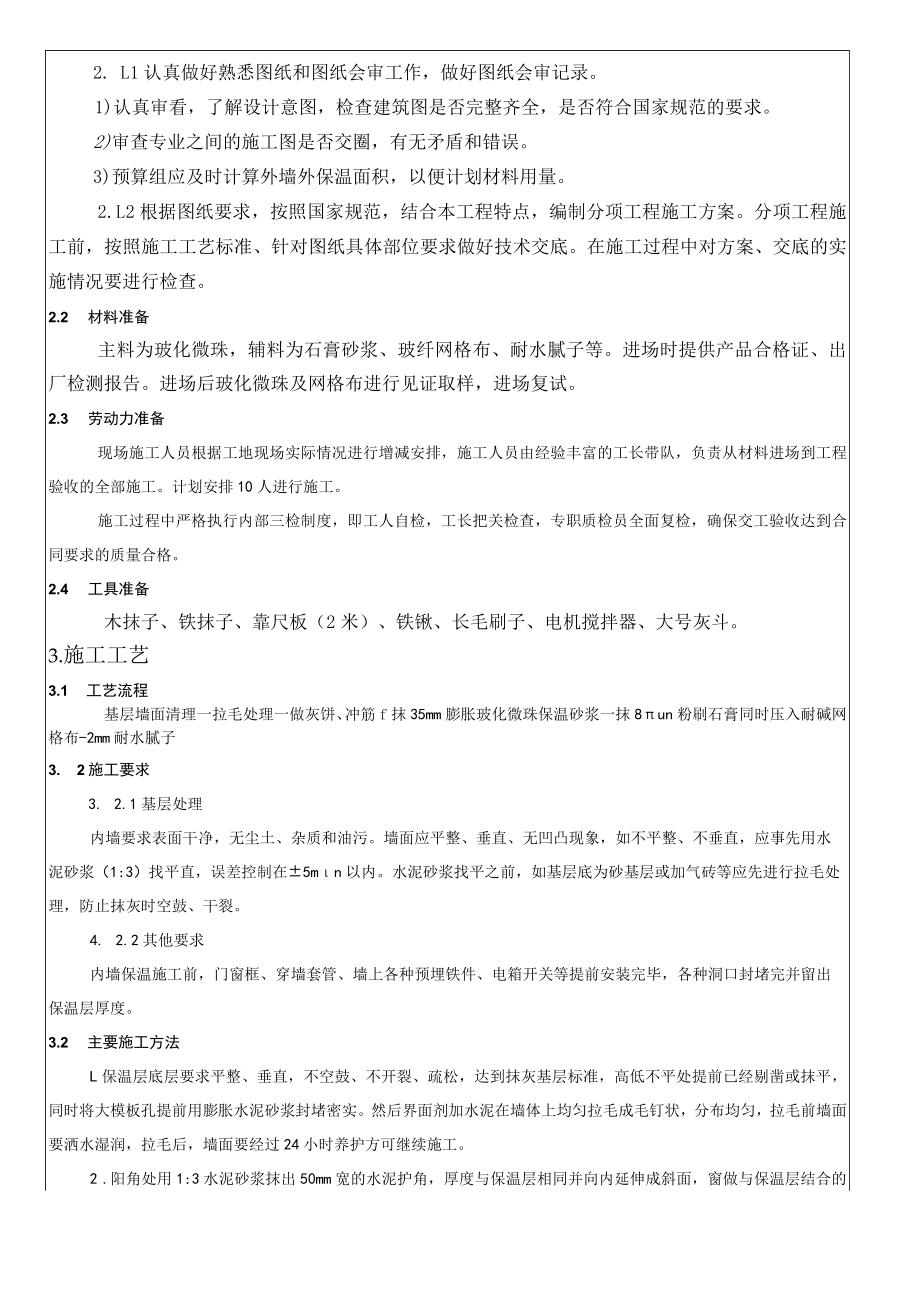

2、涂料一底两面(2)满刮2厚面层耐水腻子(3)8厚粉刷石膏打底分遍赶光,中间压入一层玻纤网格布(4)抹35厚膨胀玻化微珠保温(5)钢筋混凝土墙面清理干净地上部位起居室、卧室、餐厅、更衣室、玄关、贮藏间、西厨与楼梯间、电梯井道等部位交界处在住宅侧需做保温,其装修做法如下:(1)满刮2厚面层耐水腻子(2)8厚粉刷石膏打底分遍赶光,中间压入一层玻纤网格布(3)抹35厚膨胀玻化微珠保温(4)钢筋混凝土墙面清理干净地上部位设备管井(1#楼梯处)与室内部位交界处在管井内侧需做保温。有保温一侧做法如下:(1)刷防霉防潮涂料一底两面(2)满刮2厚面层耐水腻子(3)8厚粉刷石膏打底分遍赶光,中间压入一层玻纤网格布

3、(4)抹35厚膨胀玻化微珠保温(5)钢筋混凝土墙面清理干净2.施工准备2.1 技术准备2. L1认真做好熟悉图纸和图纸会审工作,做好图纸会审记录。1)认真审看,了解设计意图,检查建筑图是否完整齐全,是否符合国家规范的要求。2)审查专业之间的施工图是否交圈,有无矛盾和错误。3)预算组应及时计算外墙外保温面积,以便计划材料用量。2.L2根据图纸要求,按照国家规范,结合本工程特点,编制分项工程施工方案。分项工程施工前,按照施工工艺标准、针对图纸具体部位要求做好技术交底。在施工过程中对方案、交底的实施情况要进行检查。2.2 材料准备主料为玻化微珠,辅料为石膏砂浆、玻纤网格布、耐水腻子等。进场时提供产品

4、合格证、出厂检测报告。进场后玻化微珠及网格布进行见证取样,进场复试。2.3 劳动力准备现场施工人员根据工地现场实际情况进行增减安排,施工人员由经验丰富的工长带队,负责从材料进场到工程验收的全部施工。计划安排10人进行施工。施工过程中严格执行内部三检制度,即工人自检,工长把关检查,专职质检员全面复检,确保交工验收达到合同要求的质量合格。2.4 工具准备木抹子、铁抹子、靠尺板(2米)、铁锹、长毛刷子、电机搅拌器、大号灰斗。3.施工工艺3.1 工艺流程基层墙面清理一拉毛处理一做灰饼、冲筋f抹35mm膨胀玻化微珠保温砂浆一抹8un粉刷石膏同时压入耐碱网格布-2mm耐水腻子3. 2施工要求3. 2.1基

5、层处理内墙要求表面干净,无尘土、杂质和油污。墙面应平整、垂直、无凹凸现象,如不平整、不垂直,应事先用水泥砂浆(1:3)找平直,误差控制在5mn以内。水泥砂浆找平之前,如基层底为砂基层或加气砖等应先进行拉毛处理,防止抹灰时空鼓、干裂。4. 2.2其他要求内墙保温施工前,门窗框、穿墙套管、墙上各种预埋铁件、电箱开关等提前安装完毕,各种洞口封堵完并留出保温层厚度。3.2 主要施工方法L保温层底层要求平整、垂直,不空鼓、不开裂、疏松,达到抹灰基层标准,高低不平处提前已经剔凿或抹平,同时将大模板孔提前用膨胀水泥砂浆封堵密实。然后界面剂加水泥在墙体上均匀拉毛成毛钉状,分布均匀,拉毛前墙面要洒水湿润,拉毛后

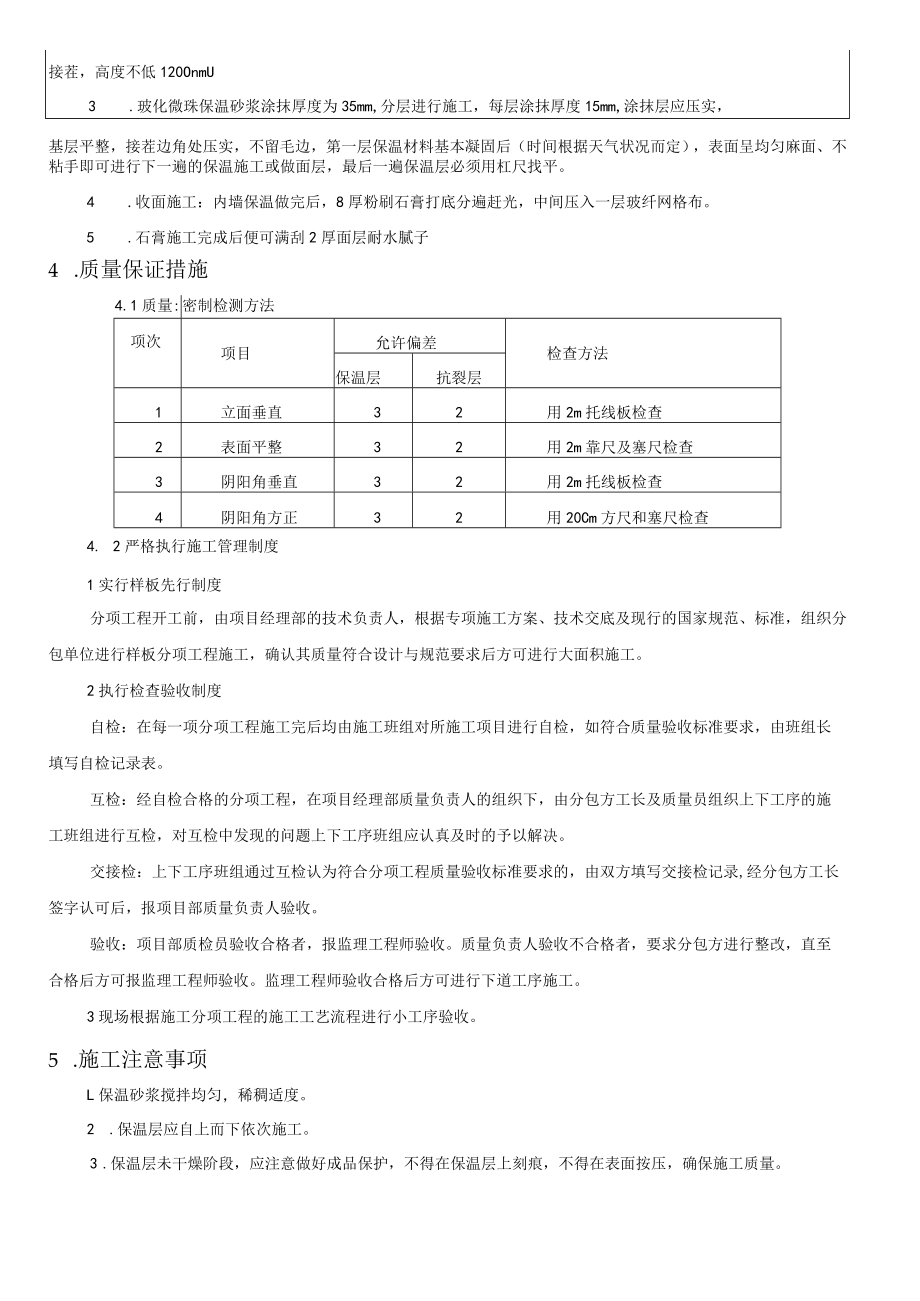

6、,墙面要经过24小时养护方可继续施工。2 .阳角处用1:3水泥砂浆抹出50mm宽的水泥护角,厚度与保温层相同并向内延伸成斜面,窗做与保温层结合的接茬,高度不低120OnmU3 .玻化微珠保温砂浆涂抹厚度为35mm,分层进行施工,每层涂抹厚度15mm,涂抹层应压实,基层平整,接茬边角处压实,不留毛边,第一层保温材料基本凝固后(时间根据天气状况而定),表面呈均匀麻面、不粘手即可进行下一遍的保温施工或做面层,最后一遍保温层必须用杠尺找平。4 .收面施工:内墙保温做完后,8厚粉刷石膏打底分遍赶光,中间压入一层玻纤网格布。5 .石膏施工完成后便可满刮2厚面层耐水腻子4 .质量保证措施4.1质量:密制检测

7、方法项次项目允许偏差检查方法保温层抗裂层1立面垂直32用2m托线板检查2表面平整32用2m靠尺及塞尺检查3阴阳角垂直32用2m托线板检查4阴阳角方正32用20Cm方尺和塞尺检查4. 2严格执行施工管理制度1实行样板先行制度分项工程开工前,由项目经理部的技术负责人,根据专项施工方案、技术交底及现行的国家规范、标准,组织分包单位进行样板分项工程施工,确认其质量符合设计与规范要求后方可进行大面积施工。2执行检查验收制度自检:在每一项分项工程施工完后均由施工班组对所施工项目进行自检,如符合质量验收标准要求,由班组长填写自检记录表。互检:经自检合格的分项工程,在项目经理部质量负责人的组织下,由分包方工长

8、及质量员组织上下工序的施工班组进行互检,对互检中发现的问题上下工序班组应认真及时的予以解决。交接检:上下工序班组通过互检认为符合分项工程质量验收标准要求的,由双方填写交接检记录,经分包方工长签字认可后,报项目部质量负责人验收。验收:项目部质检员验收合格者,报监理工程师验收。质量负责人验收不合格者,要求分包方进行整改,直至合格后方可报监理工程师验收。监理工程师验收合格后方可进行下道工序施工。3现场根据施工分项工程的施工工艺流程进行小工序验收。5 .施工注意事项L保温砂浆搅拌均匀,稀稠适度。2 .保温层应自上而下依次施工。3 .保温层未干燥阶段,应注意做好成品保护,不得在保温层上刻痕,不得在表面按

9、压,确保施工质量。4 .保温砂浆施工环境温度在+5以下,禁止施工。5 .保温施工人员每天下班之前,一定对废料进行清理,保证现场的环境卫生,并对其包装材料进行收集,统一存放,如发现现场清理不到位、脏乱,要对工人进行严励处罚。6 .材料进场后,要用库房统一存放,随使随拿,严格控制,如发现楼内外乱放施工材料,将严格查处。审核人交底人接受交底人1、本表由施工单位坡写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章

10、作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌.,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
