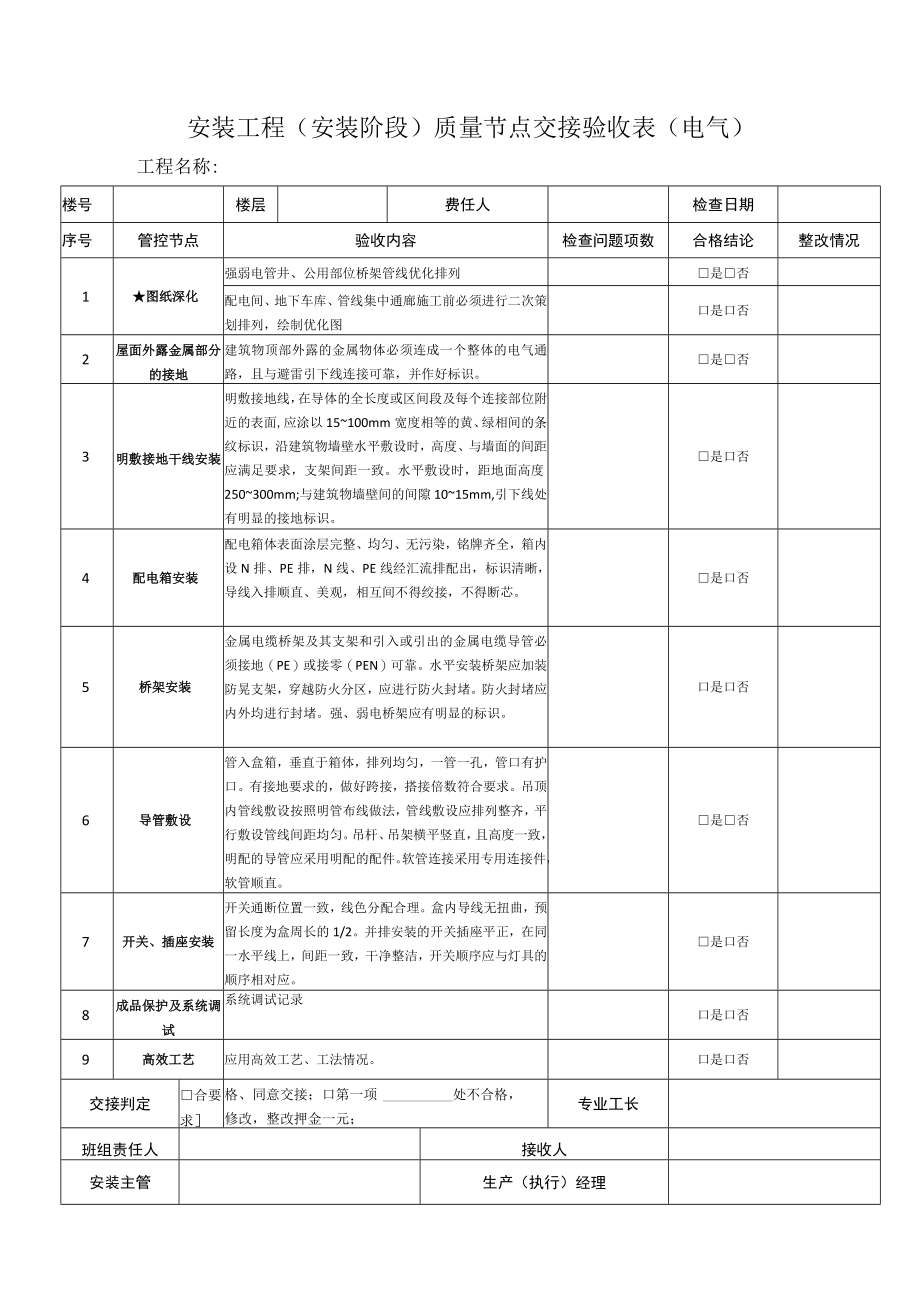

1、安装工程(安装阶段)质量节点交接验收表(电气)工程名称:楼号楼层费任人检查日期序号管控节点验收内容检查问题项数合格结论整改情况1图纸深化强弱电管井、公用部位桥架管线优化排列是否配电间、地下车库、管线集中通廊施工前必须进行二次策划排列,绘制优化图口是口否2屋面外露金属部分的接地建筑物顶部外露的金属物体必须连成一个整体的电气通路,且与避雷引下线连接可靠,并作好标识。是否3明敷接地干线安装明敷接地线,在导体的全长度或区间段及每个连接部位附近的表面,应涂以15100mm宽度相等的黄、绿相间的条纹标识,沿建筑物墙壁水平敷设时,高度、与墙面的间距应满足要求,支架间距一致。水平敷设时,距地面高度250300

2、mm;与建筑物墙壁间的间隙1015mm,引下线处有明显的接地标识。是口否4配电箱安装配电箱体表面涂层完整、均匀、无污染,铭牌齐全,箱内设N排、PE排,N线、PE线经汇流排配出,标识清晰,导线入排顺直、美观,相互间不得绞接,不得断芯。是口否5桥架安装金属电缆桥架及其支架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠。水平安装桥架应加装防晃支架,穿越防火分区,应进行防火封堵。防火封堵应内外均进行封堵。强、弱电桥架应有明显的标识。口是口否6导管敷设管入盒箱,垂直于箱体,排列均匀,一管一孔,管口有护口。有接地要求的,做好跨接,搭接倍数符合要求。吊顶内管线敷设按照明管布线做法,管线敷设应排列整齐,平行敷设管线间距均匀。吊杆、吊架横平竖直,且高度一致,明配的导管应采用明配的配件。软管连接采用专用连接件,软管顺直。是否7开关、插座安装开关通断位置一致,线色分配合理。盒内导线无扭曲,预留长度为盒周长的1/2。并排安装的开关插座平正,在同一水平线上,间距一致,干净整洁,开关顺序应与灯具的顺序相对应。是口否8成品保护及系统调试系统调试记录口是口否9高效工艺应用高效工艺、工法情况。口是口否交接判定合要求格、同意交接;口第一项处不合格,修改,整改押金一元;专业工长班组责任人接收人安装主管生产(执行)经理

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 电气安装工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
