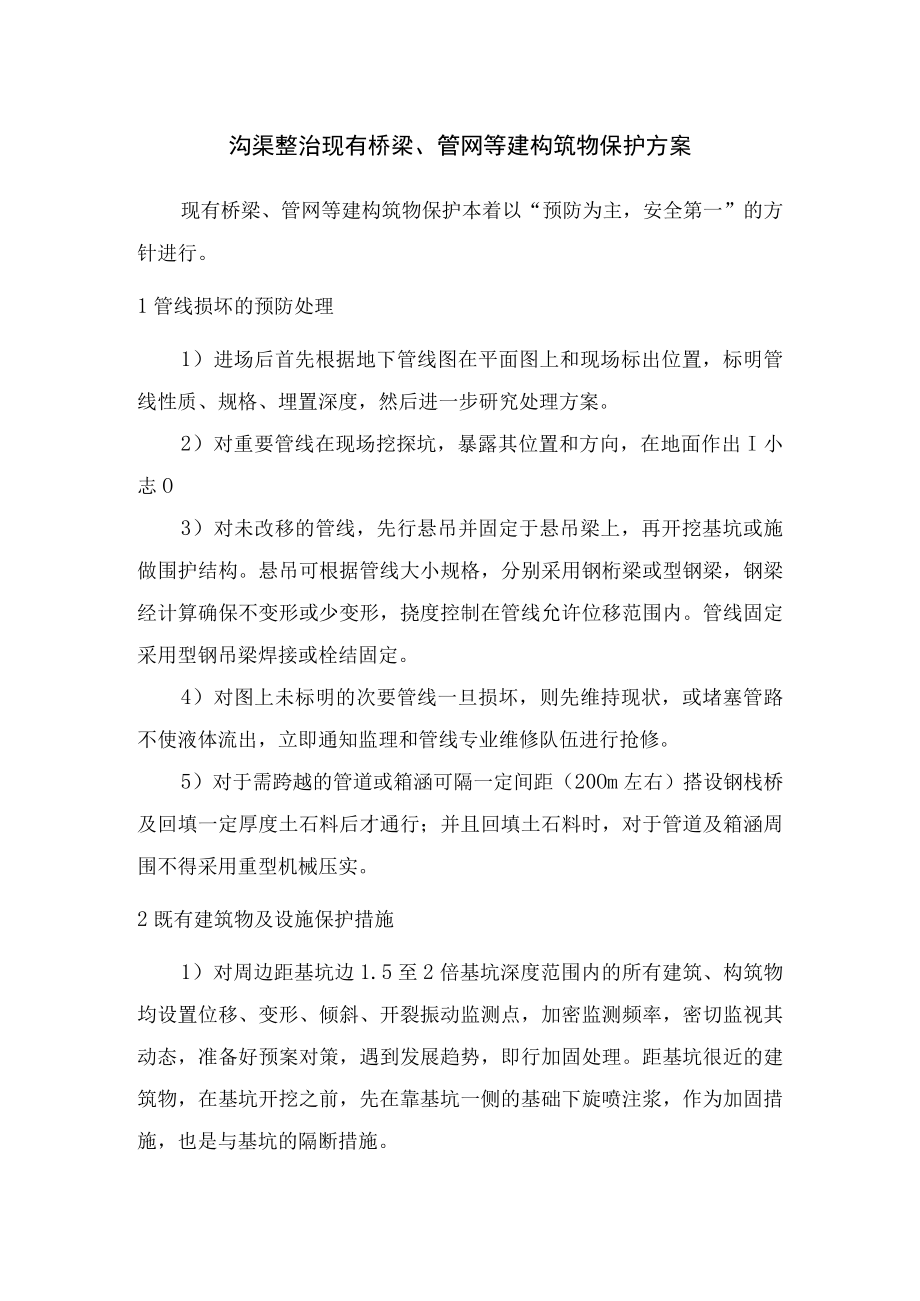

《沟渠整治现有桥梁、管网等建构筑物保护方案.docx》由会员分享,可在线阅读,更多相关《沟渠整治现有桥梁、管网等建构筑物保护方案.docx(6页珍藏版)》请在第壹文秘上搜索。

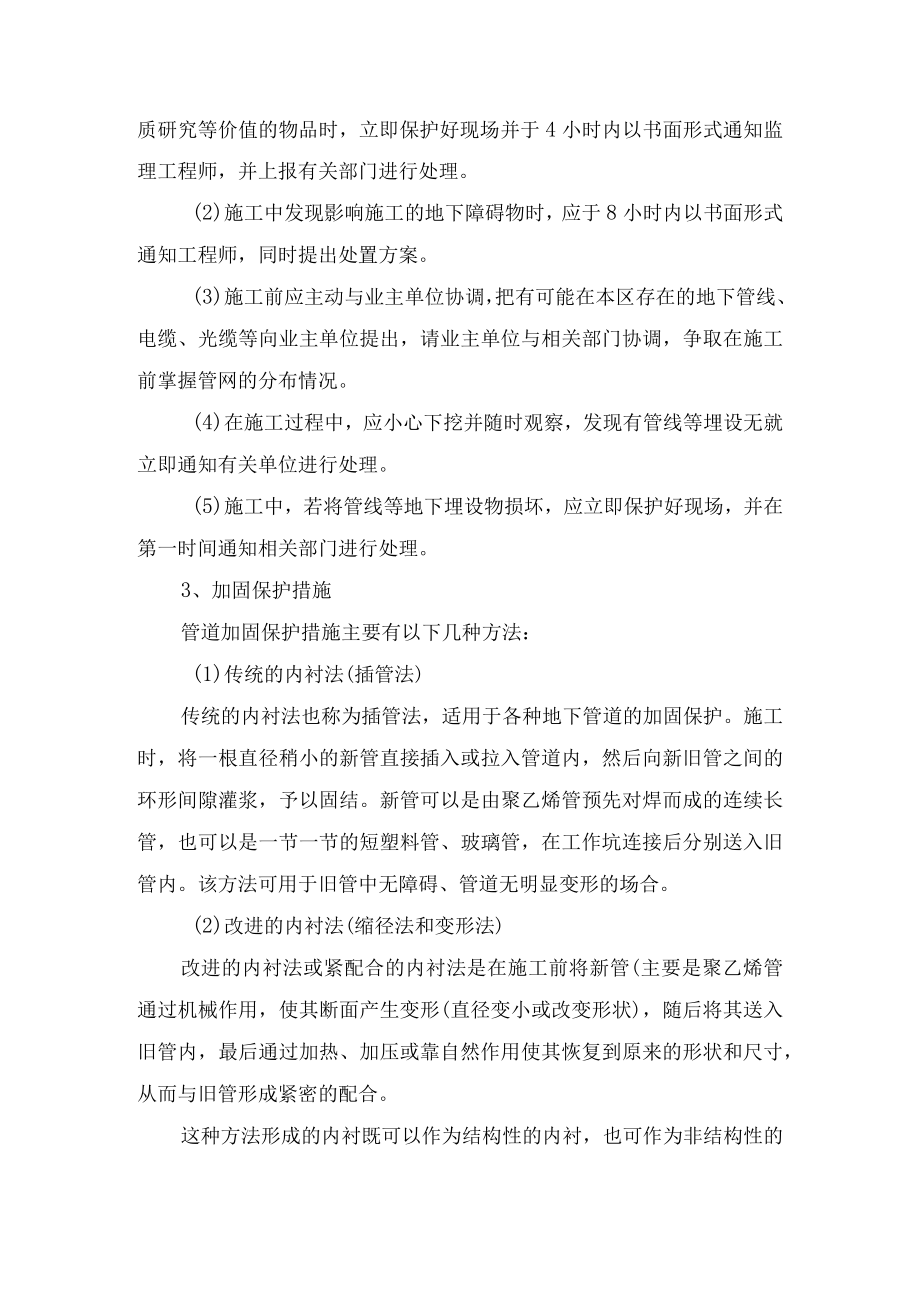

1、沟渠整治现有桥梁、管网等建构筑物保护方案现有桥梁、管网等建构筑物保护本着以“预防为主,安全第一”的方针进行。1管线损坏的预防处理1)进场后首先根据地下管线图在平面图上和现场标出位置,标明管线性质、规格、埋置深度,然后进一步研究处理方案。2)对重要管线在现场挖探坑,暴露其位置和方向,在地面作出I小志O3)对未改移的管线,先行悬吊并固定于悬吊梁上,再开挖基坑或施做围护结构。悬吊可根据管线大小规格,分别采用钢桁梁或型钢梁,钢梁经计算确保不变形或少变形,挠度控制在管线允许位移范围内。管线固定采用型钢吊梁焊接或栓结固定。4)对图上未标明的次要管线一旦损坏,则先维持现状,或堵塞管路不使液体流出,立即通知监

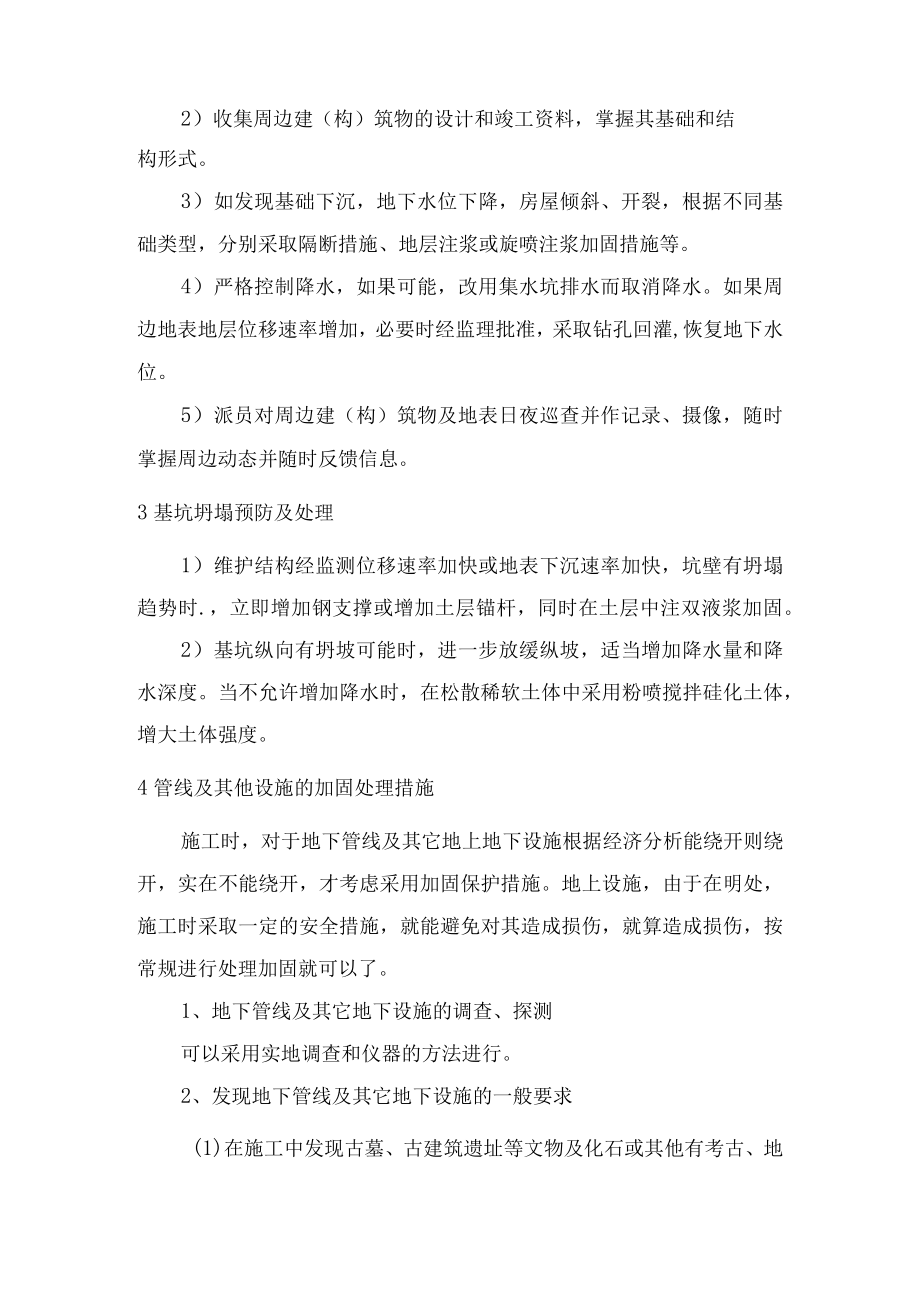

2、理和管线专业维修队伍进行抢修。5)对于需跨越的管道或箱涵可隔一定间距(20Om左右)搭设钢栈桥及回填一定厚度土石料后才通行;并且回填土石料时,对于管道及箱涵周围不得采用重型机械压实。2既有建筑物及设施保护措施1)对周边距基坑边1.5至2倍基坑深度范围内的所有建筑、构筑物均设置位移、变形、倾斜、开裂振动监测点,加密监测频率,密切监视其动态,准备好预案对策,遇到发展趋势,即行加固处理。距基坑很近的建筑物,在基坑开挖之前,先在靠基坑一侧的基础下旋喷注浆,作为加固措施,也是与基坑的隔断措施。2)收集周边建(构)筑物的设计和竣工资料,掌握其基础和结构形式。3)如发现基础下沉,地下水位下降,房屋倾斜、开裂
3、,根据不同基础类型,分别采取隔断措施、地层注浆或旋喷注浆加固措施等。4)严格控制降水,如果可能,改用集水坑排水而取消降水。如果周边地表地层位移速率增加,必要时经监理批准,采取钻孔回灌,恢复地下水位。5)派员对周边建(构)筑物及地表日夜巡查并作记录、摄像,随时掌握周边动态并随时反馈信息。3基坑坍塌预防及处理1)维护结构经监测位移速率加快或地表下沉速率加快,坑壁有坍塌趋势时.,立即增加钢支撑或增加土层锚杆,同时在土层中注双液浆加固。2)基坑纵向有坍坡可能时,进一步放缓纵坡,适当增加降水量和降水深度。当不允许增加降水时,在松散稀软土体中采用粉喷搅拌硅化土体,增大土体强度。4管线及其他设施的加固处理措
4、施施工时,对于地下管线及其它地上地下设施根据经济分析能绕开则绕开,实在不能绕开,才考虑采用加固保护措施。地上设施,由于在明处,施工时采取一定的安全措施,就能避免对其造成损伤,就算造成损伤,按常规进行处理加固就可以了。1、地下管线及其它地下设施的调查、探测可以采用实地调查和仪器的方法进行。2、发现地下管线及其它地下设施的一般要求(1)在施工中发现古墓、古建筑遗址等文物及化石或其他有考古、地质研究等价值的物品时,立即保护好现场并于4小时内以书面形式通知监理工程师,并上报有关部门进行处理。(2)施工中发现影响施工的地下障碍物时,应于8小时内以书面形式通知工程师,同时提出处置方案。(3)施工前应主动与
5、业主单位协调,把有可能在本区存在的地下管线、电缆、光缆等向业主单位提出,请业主单位与相关部门协调,争取在施工前掌握管网的分布情况。(4)在施工过程中,应小心下挖并随时观察,发现有管线等埋设无就立即通知有关单位进行处理。(5)施工中,若将管线等地下埋设物损坏,应立即保护好现场,并在第一时间通知相关部门进行处理。3、加固保护措施管道加固保护措施主要有以下几种方法:(1)传统的内衬法(插管法)传统的内衬法也称为插管法,适用于各种地下管道的加固保护。施工时,将一根直径稍小的新管直接插入或拉入管道内,然后向新旧管之间的环形间隙灌浆,予以固结。新管可以是由聚乙烯管预先对焊而成的连续长管,也可以是一节一节的
6、短塑料管、玻璃管,在工作坑连接后分别送入旧管内。该方法可用于旧管中无障碍、管道无明显变形的场合。(2)改进的内衬法(缩径法和变形法)改进的内衬法或紧配合的内衬法是在施工前将新管(主要是聚乙烯管通过机械作用,使其断面产生变形(直径变小或改变形状),随后将其送入旧管内,最后通过加热、加压或靠自然作用使其恢复到原来的形状和尺寸,从而与旧管形成紧密的配合。这种方法形成的内衬既可以作为结构性的内衬,也可作为非结构性的内衬或薄内衬。前者相当于铺设一条新的管线,后者主要用于加固保护出现少量裂隙但结构完整的管道。(3)软衬法(原位固化法)软衬法又称原位固化法,是在现有的旧管内壁上衬一层热固性物质,通过加热(利
7、用热水、热气或紫外线等)使其固化,形成与旧管紧密配合的薄衬管,而管道的过流断面几乎没有损失,但流动性能大大改善了。使用这项技术加固保护的管道寿命可达30-50年。施工前,首先需用闭路电视摄像机检查欲加固保护管道的内部状况,然后将管道清洗干净。施工时将含有热凝树脂的柔性编织管从人井或其他工作坑,通过绞车拉入或靠液体或气体压力推送入欲加固保护的管道内,在水压或气压的作用下使编织管紧贴旧管的内壁。衬管就位后,通过热水或水蒸汽使树脂受热硬化,在旧管内形成一平滑的内衬层。(4)缠绕法主要针对螺旋管,如聚乙烯管(PVC)或高密度聚乙烯管(HDPE)管,用于加固保护污水管。施工时,借助螺旋缠绕机,将PVC或
8、PE等塑料制成的、带连锁边的加筋PVC条带缠绕在旧管的内壁上形成一条连续的管状内衬层。通常,衬管与旧管之间的环形间隙需要灌浆。(5)喷涂法主要用于管道的防腐处理,也可用于在旧管内形成结构性内衬。施工时,高速回转的喷头在绞车的牵引下,一边后退一边将水泥浆液或环氧树脂均匀地喷涂在旧管道的内壁上。(6)浇注法浇注法主要用于加固保护大口径(大于900mm)的污水管道。施工时,先在污水管的内壁固定加筋材料,安装钢模板。然后向模板后注入混凝土和胶结材料以形成一层内衬。混凝土固化后,拆除模板并移动下段进行施工。(7)管片法是使用预制的扇形管片在大口径管道内直接组合而形成内衬。通常,这种内衬由2-4片的管片组
9、成。管片的材料可以是玻璃纤维加强的混凝土管片(GRC)、玻璃钢管片(GRP)、塑料加强的混凝土管片(PRO.混凝土管片或加筋的砂浆管片。管片组合后,通常需要在环行空间进行灌浆。(8)化学稳定法化学稳定法主要用于加固保护管道内的裂隙和空穴,以形成管道内表面或稳定管道周围的土层。施工前,将待加固保护的一段管道隔离,并清除管道内部的污垢,封闭分支管道。然后,先向管内注入一种化学溶液,使其渗入裂隙并进行周围的土层,大约1个小时后将其泵出,再注入第二种化学溶液。两种溶液的化学反应使土层颗粒胶结在一起形成一种类似混凝土的材料,达到密封裂隙和空穴的目的。(9)局部加固保护法局部加固保护法主要用于管道内局部的
10、结构性破坏以及裂纹的加固保护。其加固保护方法主要有:补钉法、注浆堵漏法、堵漏器法等。1)补钉法补钉法就是使用钢套环、PVC套环或软衬管来加固保护管道内的小孔或裂隙。2)注浆堵漏法注浆堵漏法是通过渗漏点注入树脂或浆液以防止进一步渗漏的施工方法。施工时使用专用的设备,通过绞车将它拉入待加固保护的管道缺陷位置后,在压力的作用下将浆液(化学浆液或水泥灰浆)或树脂注入管道的渗漏点和周围的土层,形成一道隔水帐幕,以达到防漏堵漏的加固保护方法。3)堵漏器法堵漏器在管道接口处两端的环型气充气膨胀,然后向中间密闭的空腔充气。如果接口有渗漏,气压就会下降;接着在空腔中注入聚胺酯发泡胶,加压后发泡胶可通过接口缝隙向管外渗透、膨胀。固结后达到修补的目的。大管堵漏器靠人员进入管内操作,小管堵漏器必须在管道电视摄像机的配合下工作。
