河道防洪治理工程土石方开挖工程施工方案与技术措施.docx

上传人:p** 文档编号:332645 上传时间:2023-06-02 格式:DOCX 页数:11 大小:27.37KB
下载 相关 举报

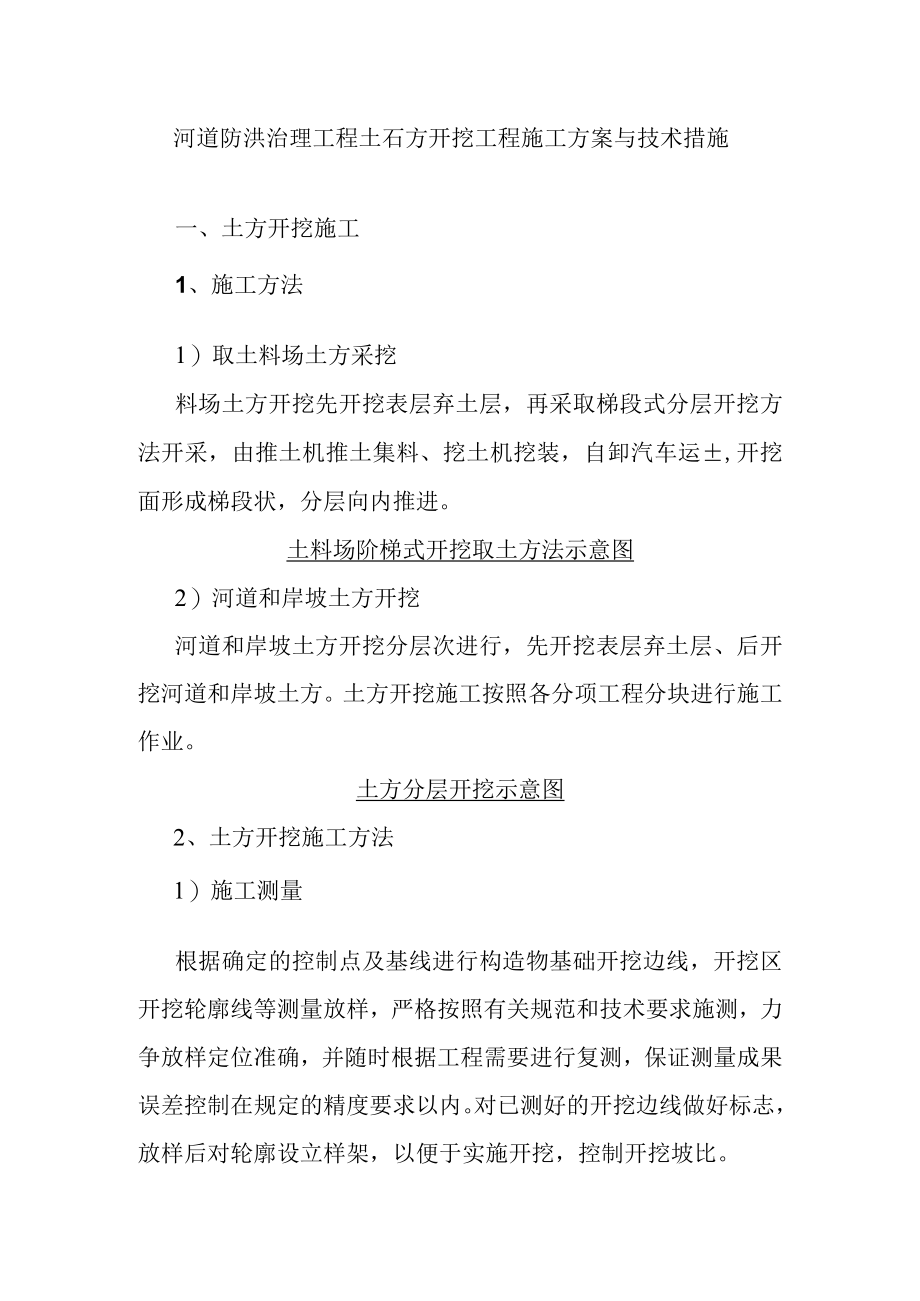

河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第1页
第1页 / 共11页

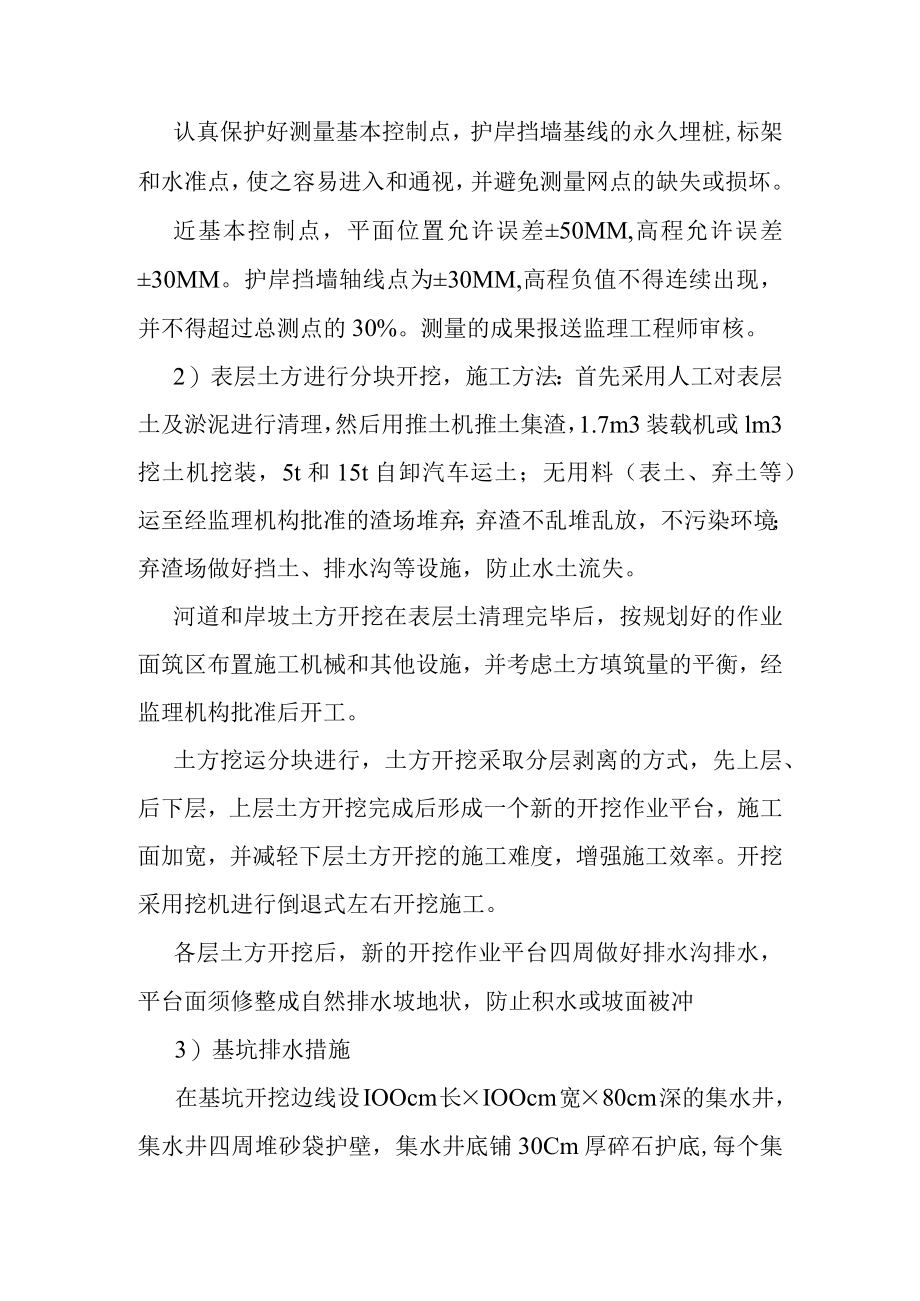

河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第2页
第2页 / 共11页

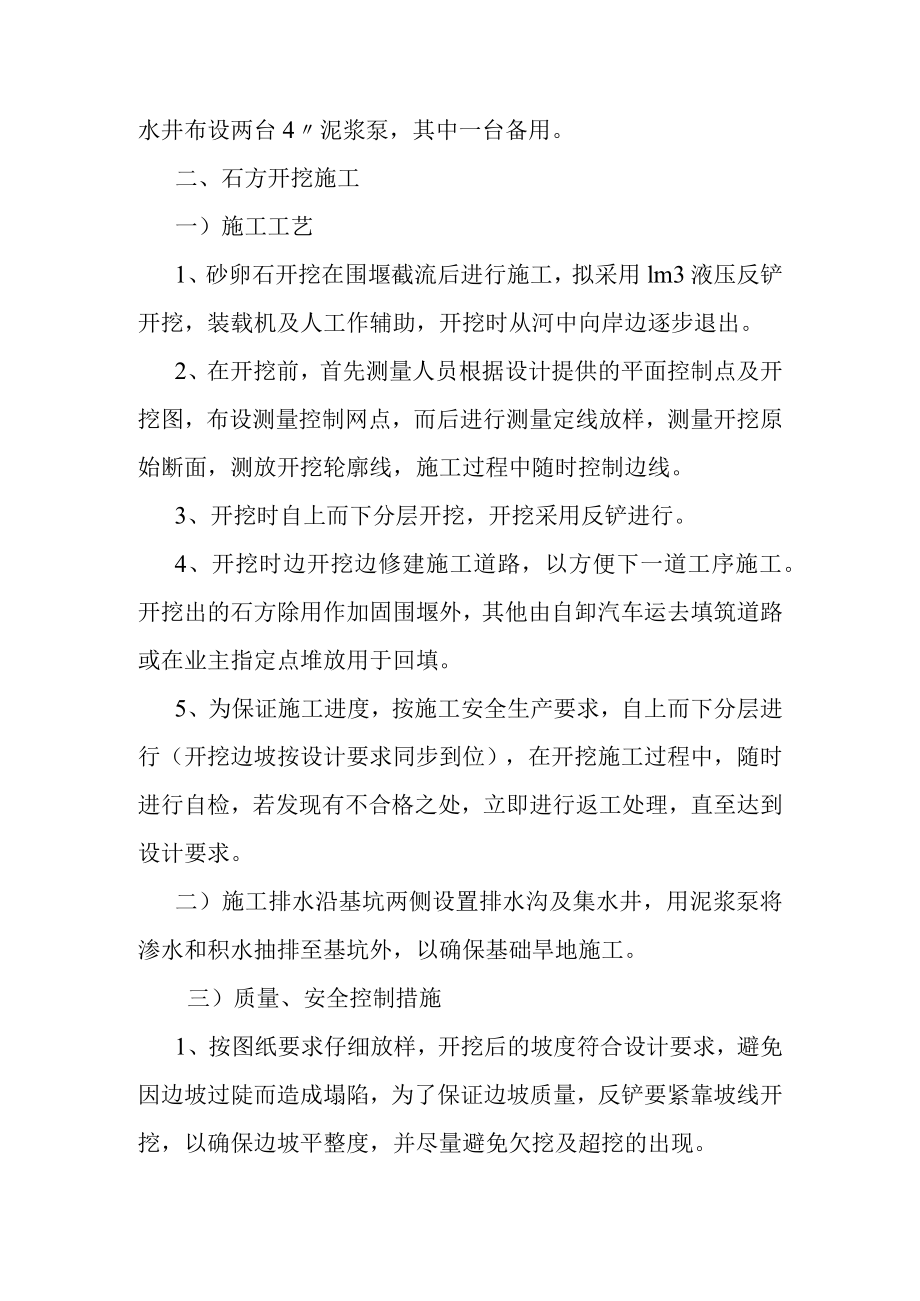

河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第3页
第3页 / 共11页
河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第4页
第4页 / 共11页
河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第5页
第5页 / 共11页
河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第6页
第6页 / 共11页
河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第7页
第7页 / 共11页
河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第8页
第8页 / 共11页
河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第9页
第9页 / 共11页
河道防洪治理工程土石方开挖工程施工方案与技术措施.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《河道防洪治理工程土石方开挖工程施工方案与技术措施.docx》由会员分享,可在线阅读,更多相关《河道防洪治理工程土石方开挖工程施工方案与技术措施.docx(11页珍藏版)》请在第壹文秘上搜索。

1、河道防洪治理工程土石方开挖工程施工方案与技术措施一、土方开挖施工1、施工方法1)取土料场土方采挖料场土方开挖先开挖表层弃土层,再采取梯段式分层开挖方法开采,由推土机推土集料、挖土机挖装,自卸汽车运,开挖面形成梯段状,分层向内推进。土料场阶梯式开挖取土方法示意图2)河道和岸坡土方开挖河道和岸坡土方开挖分层次进行,先开挖表层弃土层、后开挖河道和岸坡土方。土方开挖施工按照各分项工程分块进行施工作业。土方分层开挖示意图2、土方开挖施工方法1)施工测量根据确定的控制点及基线进行构造物基础开挖边线,开挖区开挖轮廓线等测量放样,严格按照有关规范和技术要求施测,力争放样定位准确,并随时根据工程需要进行复测,保

2、证测量成果误差控制在规定的精度要求以内。对已测好的开挖边线做好标志,放样后对轮廓设立样架,以便于实施开挖,控制开挖坡比。认真保护好测量基本控制点,护岸挡墙基线的永久埋桩,标架和水准点,使之容易进入和通视,并避免测量网点的缺失或损坏。近基本控制点,平面位置允许误差50MM,高程允许误差30MM。护岸挡墙轴线点为30MM,高程负值不得连续出现,并不得超过总测点的30%。测量的成果报送监理工程师审核。2)表层土方进行分块开挖,施工方法:首先采用人工对表层土及淤泥进行清理,然后用推土机推土集渣,1.7m3装载机或lm3挖土机挖装,5t和15t自卸汽车运土;无用料(表土、弃土等)运至经监理机构批准的渣场

3、堆弃;弃渣不乱堆乱放,不污染环境;弃渣场做好挡土、排水沟等设施,防止水土流失。河道和岸坡土方开挖在表层土清理完毕后,按规划好的作业面筑区布置施工机械和其他设施,并考虑土方填筑量的平衡,经监理机构批准后开工。土方挖运分块进行,土方开挖采取分层剥离的方式,先上层、后下层,上层土方开挖完成后形成一个新的开挖作业平台,施工面加宽,并减轻下层土方开挖的施工难度,增强施工效率。开挖采用挖机进行倒退式左右开挖施工。各层土方开挖后,新的开挖作业平台四周做好排水沟排水,平台面须修整成自然排水坡地状,防止积水或坡面被冲3)基坑排水措施在基坑开挖边线设IOOcm长IOOcm宽80cm深的集水井,集水井四周堆砂袋护壁

4、,集水井底铺30Cm厚碎石护底,每个集水井布设两台4泥浆泵,其中一台备用。二、石方开挖施工一)施工工艺1、砂卵石开挖在围堰截流后进行施工,拟采用lm3液压反铲开挖,装载机及人工作辅助,开挖时从河中向岸边逐步退出。2、在开挖前,首先测量人员根据设计提供的平面控制点及开挖图,布设测量控制网点,而后进行测量定线放样,测量开挖原始断面,测放开挖轮廓线,施工过程中随时控制边线。3、开挖时自上而下分层开挖,开挖采用反铲进行。4、开挖时边开挖边修建施工道路,以方便下一道工序施工。开挖出的石方除用作加固围堰外,其他由自卸汽车运去填筑道路或在业主指定点堆放用于回填。5、为保证施工进度,按施工安全生产要求,自上而

5、下分层进行(开挖边坡按设计要求同步到位),在开挖施工过程中,随时进行自检,若发现有不合格之处,立即进行返工处理,直至达到设计要求。二)施工排水沿基坑两侧设置排水沟及集水井,用泥浆泵将渗水和积水抽排至基坑外,以确保基础旱地施工。三)质量、安全控制措施1、按图纸要求仔细放样,开挖后的坡度符合设计要求,避免因边坡过陡而造成塌陷,为了保证边坡质量,反铲要紧靠坡线开挖,以确保边坡平整度,并尽量避免欠挖及超挖的出现。2、开挖过程中,必须经常测量和校核施工开挖区域的平面位置、水平标高和边坡等是否符合设计要求;始终保持设计边坡线逐层开挖,避免开挖过程中因临时边坡过陡造成坍方,同时加强边坡稳定性观察。3、基坑开

6、挖严禁超欠挖,如发生超挖,则按监理工程师的指示青况与设土方开挖和填筑平衡计划在土方填筑施工前,应制定详细的土方填筑料的开采和填筑的平衡计划,首先应结合现场生产性试验成果,按监理工程师的指示选定各种土石料场的开采区,以确保土方填筑料的可靠性和均衡性。回填土料开采按设计要求堤身土料土质选用壤土、粉质壤土、砂质和粉质粘土,粘粒含量为15%30%;也可用粘粒含量为30%50%的砂壤土和粘土。土料场位置按甲方指定的地方进行取土,在土料填筑开工前,项目经理部要对料场进行现场复查:核查料场位置、开采范围和开采条件,对开采厚度及储量作出估算;了解料场水文地质条件和采料时受水位影响的情况;普查料场土质和土的天然

7、含水量;根据设计要求对料场土质做鉴别,对填筑土料的适用性做初步评估;核查土料特性,采集代表土样按规范要求做颗粒组成、粘性土的液塑限和夯实、砂性土的相对密度等试验。土料开采前,首先清除树、草根,乱石及障碍物,表层土用推土机并辅以人工清除,选择开采工作面后用lm3反铲挖掘机反向开挖,侧向装车,并配一台推土机平整场地。若料场天然含水量偏高,应进行翻晒处理至设计要求,若料场天然含水量偏低,在料场要进行洒水处理。回填土料和石料运输回填土料和石料的运输均可采用5T的自卸汽车运输。运输土料使用的车辆应相对固定,并经常保持车厢、车轮胎的清洁;防止残留在车厢和车轮胎上的泥土带入清洁堆石料的料源及填筑区。土料的运

8、输应与料场的开采、装料和基坑的卸料、铺料等工序持续和连贯紧扣,以免周转过多而导致土料含水量产生变化。土工试验本工程河堤土方填筑需要进行土工试验。施工前的土工试验:对料场的各个部位取10组样品进行试验,每2米深取一组,根据取样确定料场的具体分布,因为在施工时可能遇到土料含水量不足和含水量过大的两种情况,因此需同时在料场做增加含水量试验和降低含水量试验。增加含水量试验:在料场布置试坑(2.5X1.2m)纵横间距2.6m2.4mo灌水深度0.45LOm,沿深度每0.5m测取土料的含水量变化值,并记录水深、浸泡时间、气温等。为防止雨天的施工,因此也需做降低含水量试验:此工地主要采用翻晒法,将料场的试验

9、场地划分成几个翻晒区,松土与翻晒轮换作业,试验中应记载气温、风力、翻晒时间和次数、土料含水量变化等,以分析出翻晒参数和效果,根据两个试验制定出土料降低含水量和增加含水量的具体措施。碾压现场的试验在土料填筑过程中,应对填土的含水率、压实后的干容重进行检查,控制含水量为施工含水量的上限。做土料干容量试验,环刀取样合格后干容量的取样试验在现场试验室进行。试验工在现场昼夜配合现场取样,及时试验,得出结果,以便组织第二层土料的填筑施工。检测频率不小于1次/200m2,检测内容包括有:干容重及含水量分析,容重测定采用体积为200-500cm3的环刀测定,所测定的干容重试验结果,其合格率应不小于90%,且不

10、合格试样不得集中,不合格干容重不得低于设计干容重的98%。用于河堤回填的土料、应进行开采、混合、装料、运输、卸料和碾压试验,并还需进行含水量调整试验;风化土料和人工掺和砾质土的混合及装、运、卸试验,应进行混合方式、混合及装运机械、混合效果以及含水量变化规律等试验;土料碾压试验应进行铺土方式、铺土厚度、碾压机械的类型及重量、碾压遍数、填筑含水量、碾压前后的砾石含量、压实土的干密度、渗透系数、压缩系和抗剪强度等试验;土方填筑施工两岸河堤土方回填铺料方法采用自卸车运输、推土机平/I1玉路机进行夯实。泉土由低往高分层!填筑施工,每一层浦料厚度不大于50Cm,实际厚度由压实试验确定。Lr工艺流程图纸检验

11、匚艺流程示意图1区表面清理上身土方填筑前,应将基底表面上的树根、垃圾杂物都弟毕,清除干净,清理范围应越过F计基准线外50cm;苗横坡度不陡于:5时,清除植被;横坡度陡于1:5京地面挖成台阶,竹阶宽度不小于1m;每级台阶高度于30cmoI筑施工工艺!身土方回填铺料方法采用自卸车运输、推土机平土,车在己压实的刨毛土层上卸料,用推土机向前进占平真土由低往高分层埴筑施工,每一层填土铺料厚度小于,实际厚度由压实试验确定;填土宽度比设计边线超宽于30cm的余量,到最后两层时,超宽宽度应再加大,巫运输车辆会车。j后填筑新土料时应清除表面浮土,同时减薄铺料厚度;兀平料过程中,皮及时检查铺层厚度,发现超厚部位要

12、北行处理,要求平二二厚度均匀,表层平整,为机械压实创造有利条件。粘性土的铺料与碾压工序必须连续进行,如需短时间停工,其表面风干土层应经常洒水湿润,保持含水量在设计控制范围内。碾压完成后即进行刨毛(深1-2Cm)处理并洒水至表面湿润,此道工序完成质检合格后即可进行下一层土料的填筑。土方填筑夯实度比例表如下:填土每层的铺土厚度和压实遍数压实机具每层铺土厚度(mm)每层压实遍数(遍)平碾20030068羊足碾2003508-16振动平碾600150068蛙式柴油式打夯机20025034石方填筑施工河床低洼段块石抛填采用自卸汽车将石料运至施工现场,可采用装载机进行回填,回填面由人工进行堆砌和修整。四、

13、复合土工膜施工本工程使用土工布用于堤防的防渗结构。土工布不允许有裂口、孔洞、裂纹或退化变质等材料。土工合成材料运输采用折叠装箱运输,在装箱时不得使用有钉子的木板,所有土工合成材料成品必须贴有标签、标明该膜的制造厂名称、制造号、安装号、类型、厚度、尺寸及重量;并附有专门的装卸和使用说明书。土工合成材料的拼接方式和搭接长度应符合设计要求,铺设时自下游侧开始依次向上游侧进行,上游侧织物应搭接在下游侧织物上或采用专用设备缝制,土工布长宜顺河铺设,并应避免张拉受力、折叠、打皱等情况发生。土工合成材料的接头在施工前应先做工艺试验,该工程中所有土工合成材料的搭接军采用黏结方式,在黏结前先进行黏结剂比较,黏结

14、后强度及延伸率、施工工艺等试验。拼接前必须对黏结面进行清理,黏结面不得有油污、灰尘,阴雨天时应在雨棚下作业,以保持黏结面的干燥。土工布的拼接接头应确保其具有可靠的防渗效果,黏结时必须使黏结剂均匀的涂满黏结面,在黏结后2H内,黏结面不得承受任何拉力,严禁黏结面发生错动,土工布黏结强度不低于母材80%,土工织物接缝黏结强度不得低于母材70%o土工布的裁减应整齐,搭接宽度应符合设计要求,在斜坡上搭接时,应将高处的膜布搭接在低处的膜布上;在施工中严禁出现脱空、收缩起皱及鼓包的现象,若气温低于0,必须对黏结材料进行加热处理,黏结强度必须符合设计要求。土工布黏结好后,必须保护好,避免阳光直晒。土工合成材料

15、在铺设前应对铺设面上的一切树根、杂草和尖石进行清除,并保证铺设沙砾石垫层面平整,排除铺设面工作范围内的所有积水;土工合成材料的铺设应根据材料的受力方向和施工过程中的要求进行施工,铺设应与土石方填筑同时进行。铺设应符合设计要求。土工合成材料应通过和河床或岸坡的不透水基岩紧密连接,形成整体防渗;土工合成材料应于基础及支持层之间压平紧贴,其施工应符合设计要求。在铺设土工合成材料的过程中,作业人员不得穿硬底皮鞋及带钉的鞋,不准在其上堆放重物,土工合成材料完成拼接和铺设后,应及时回填覆盖保护土层,当回填的覆盖层厚度大于30CM时,才能允许采用轻型碾压机进行压实,土石方回填时土石块的最大落高不得大于30CMo

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
