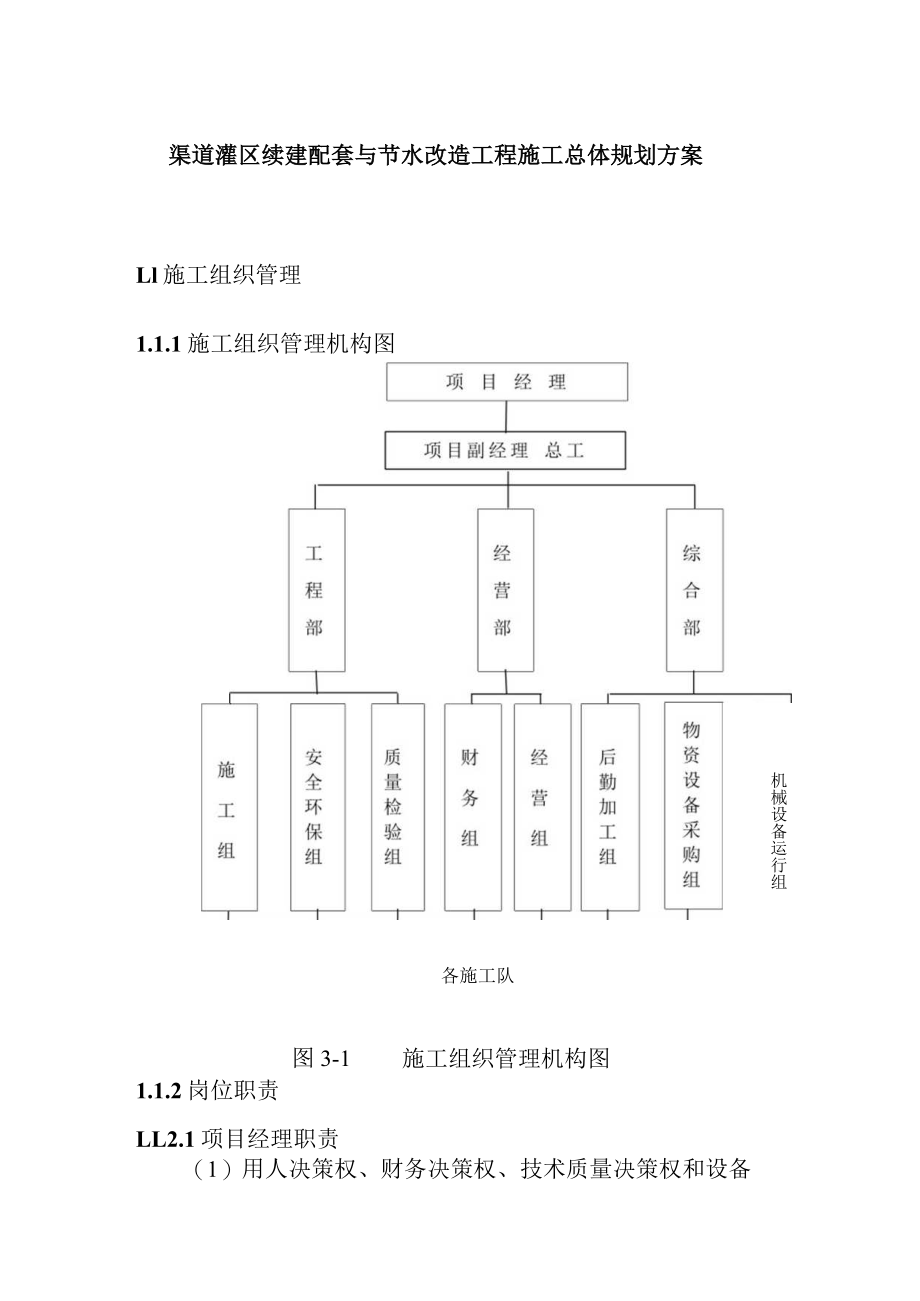

1、渠道灌区续建配套与节水改造工程施工总体规划方案Ll施工组织管理1.1.1施工组织管理机构图各施工队机械设备运行组图3-1施工组织管理机构图1.1.2岗位职责LL2.1项目经理职责(1)用人决策权、财务决策权、技术质量决策权和设备物资采购决策权;(2)对整体工程负责,制定规章制度、监督有关人员岗位职责;(3)确定工程总目标,落实完成情况及时作出项目管理决策;(4)严格合同管理,协调各方关系,确保工程质量、工期、成本的控制;(5)建立完善的项目信息管理系统;(6)建立健全项目安全责任制;(6)指定项目部管理体系运行专门负责人;(8)确定施工过程内的各子过程和危险源,并指定专人负责控制;(9)确定施

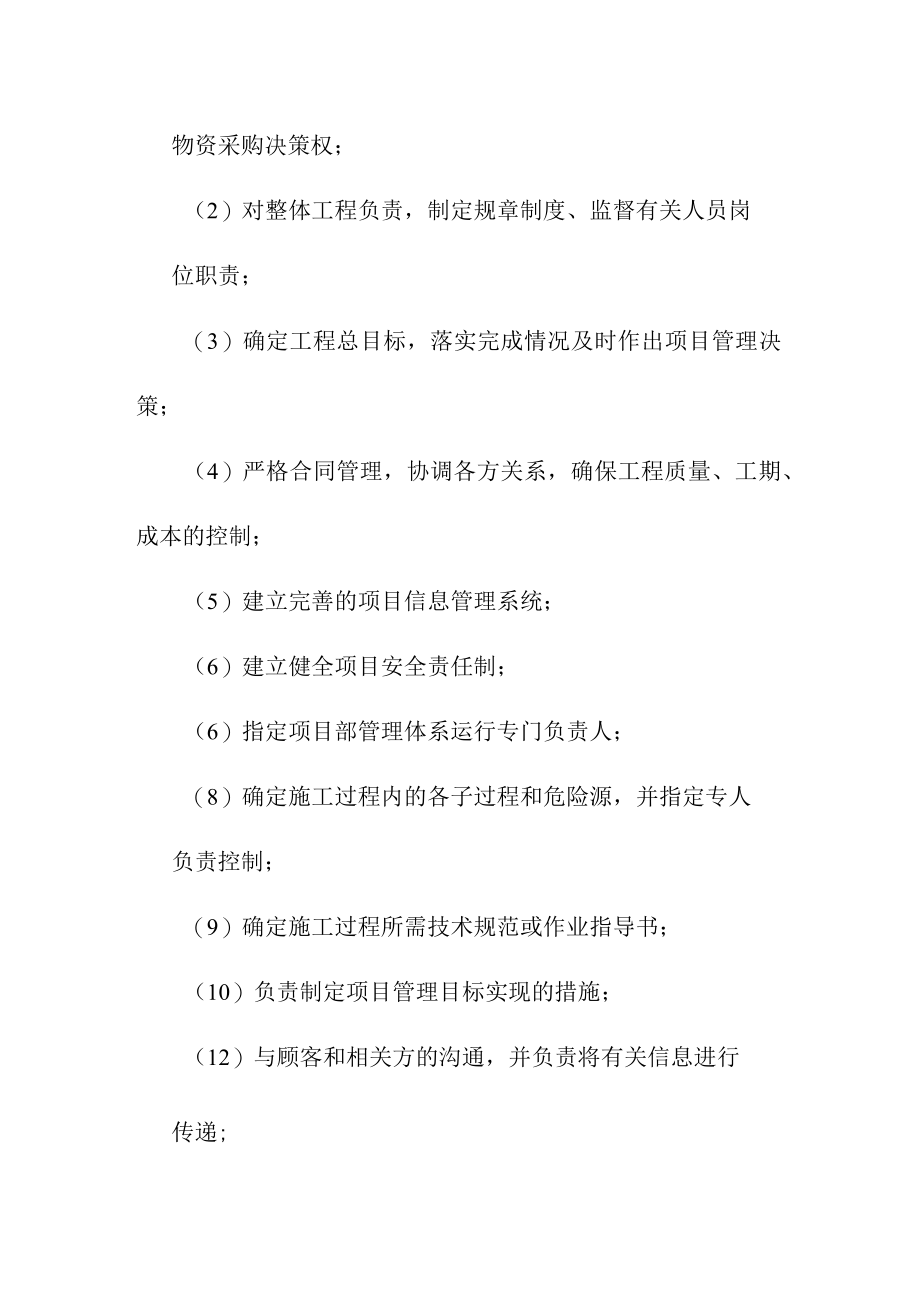

2、工过程所需技术规范或作业指导书;(10)负责制定项目管理目标实现的措施;(12)与顾客和相关方的沟通,并负责将有关信息进行传递;(13)负责组织对相关人员进行质量、安全培训。1.L2.2项目总工职责(1)搞好整个工程的施工技术,质检管理;(2)确保施工过程严格执行国家及行业技术标准和施工规范,采用适当的施工技术和方法;(3)负责制定施工中有关作业指导书和技术措施;(4)掌握工程施工情况,根据发现的问题,提出改进措施,并监督实施;(5)负责对顾客提供的图纸、规范等技术信息,组织技术人员进行验证、检查,验证、检查提供数据的完整性和存在的问题,对存在的问题,报告顾客并保存记录。1.L2.3项目副经理

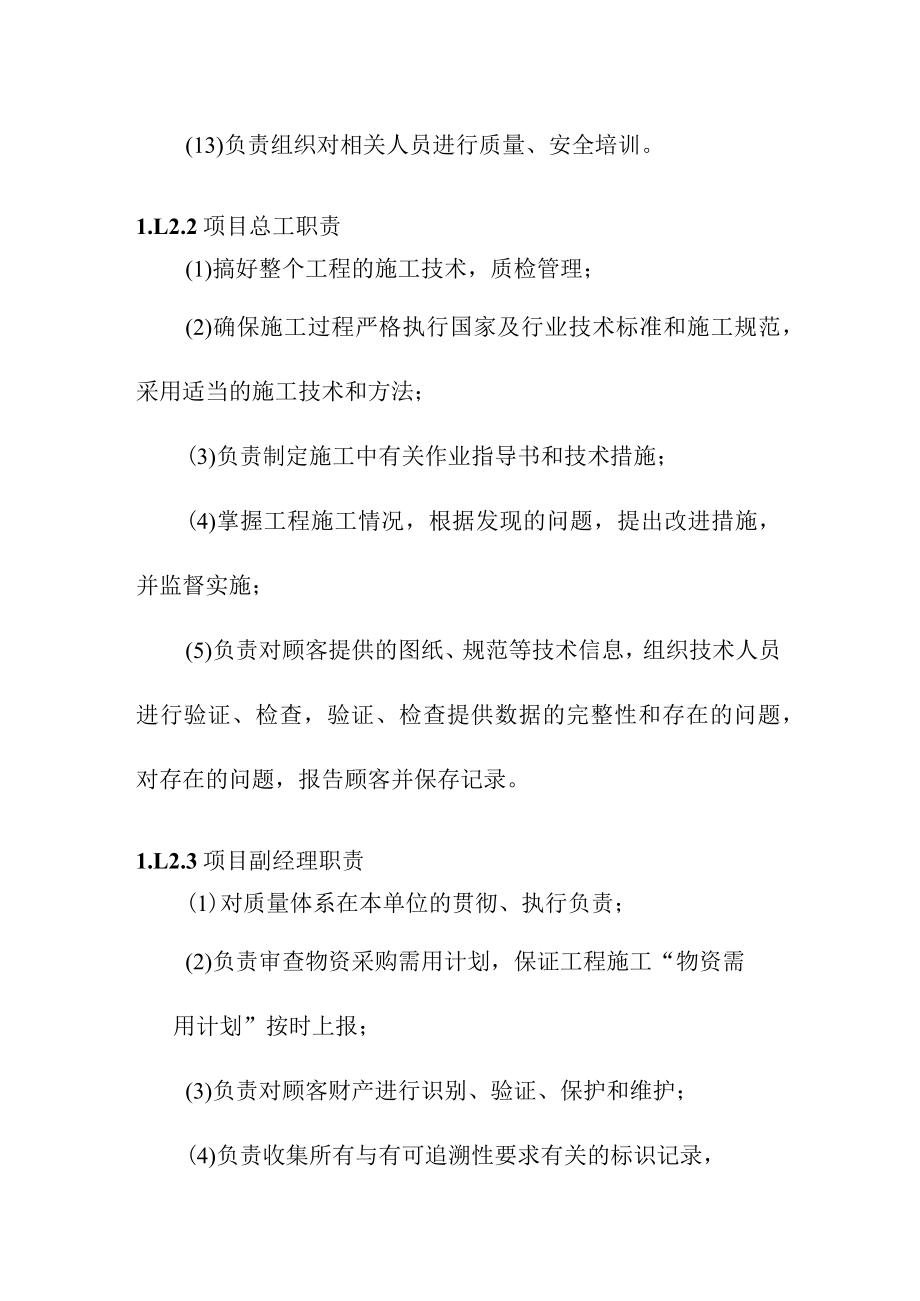

3、职责(1)对质量体系在本单位的贯彻、执行负责;(2)负责审查物资采购需用计划,保证工程施工“物资需用计划”按时上报;(3)负责对顾客财产进行识别、验证、保护和维护;(4)负责收集所有与有可追溯性要求有关的标识记录,按有关规定管理;(5)负责实施各种检查的改进措施和自查结果措施的验证;(6)按规定要求,对过程和最终产品的搬运,贮存实施管理、控制;(6)负责实施工程防护,确保其质量直至交付;(8)负责产品实现过程中/产品交付后顾客满意和不满意信息收集和分析;(9)负责安全文明施工有序进行。1.1.2.4工程部职责(1)负责测量放样、施工技术、工程统计、数据整编等各项技术工作;(2)负责每道工序的质
4、量检查、配合监理工程师做好质量把关验收工作;(3)负责该工程的全部施工任务,合理安排组织施工生产,确保工程在指定的工期内完成;(4)负责本施工部位的安全生产管理;(5)应用统计数据分析产品和过程的动态提出改进措施;(6)负责收集生产过程中顾客的满意程度的信息,及时回馈。1.1.2.5综合部职责(1)负责工地的主要材料与机械设备、配件等料、物的供应和保障;(2)负责工地的“三通一平。地方协调,安排好职工生活的日常事务;(3)负责安全生产措施的制定、检查、落实,贯彻“安全第一,预防为主”的方针,确保安全生产,并做好施工现场的保卫工作。1.1.2.6经营部职责(1)负责合同、计划、成本核算、报表、资
5、金的落实、管理使用和监督;(2)对项目生产计划,合同管理工作负责,对生产计划的策划做行之有效的生产计划及客观现实的统计报表,履约顾客的要求确认,与顾客进行沟通。1.2 施工总体目标1.2.1 质量目标本工程质量目标为:单元工程合格率100%,优良率80%以上;分部工程合格率100%,优良率70%以上;单位工程外观得分率85%以上。工程质量等级达到优良标准。1.2.2 安全目标在施工过程中,坚持不懈的对职工进行安全教育,强化每一位职工的安全意识,树立“预防为主,安全第一”的思想,在工程施工期间无死亡事故,具体有如下目标:1.2.2.1 杜绝死亡事故和重大设备事故以及重伤事故;L222杜绝人为责任
6、的重大机械设备事故,杜绝负主要责任的重大交通事故;1.2.2.3 现场人员安全防护达标率100%;1.2.2.4 特种作业人员持证上岗率达100%;1.2.2.5 事故隐患整改率达100%;1.2.2.6 职工安全教育率达100%。1.2.3 成本目标管理细化,杜绝浪费。在工程施工中实行严格的精细化管理,由管理控制成本,并在与发包人、设计、监理等各方充分沟通的前提下,实事求是,积极提出工程施工合理化建议,实现工程投资和企业效益双赢的目标。1.2.4 文明施工目标在本工程施工期间,我公司将认真履行合同,正确处理好与发包人、监理和设计的关系,团结当地群众,急业主所急,想业主所想,争创“文明施工工地
7、”。创建文明工区、厂区和生活区,推行文明化管理,以文明施工促进安全生产和项目管理。1.2.5 工期目标合同开工日期:2010年8月14日开工,完工日期:2011年10月30日完工。我公司将本着精心组织、科学管理的管理方针,严格按照发包人招标文件规定的控制性工期和投标施工组织设计中的进度计划,确保按工期完成合同规定的以及施工期发包人根据实际情况指定的工作项目。1.3 施工总布置LLl项目经理部布置充分利用地形,保护生态环境,减少水土流失,交通便利,根据实际情况,因地制宜,在沿线合适位置布置项目部、生活区,加工场、库房、砂石料堆放区根据各施工队伍的配置就近布置,尽量满足各施工队伍的施工特点和方便就
8、进供料。各临时设施布置详见同德县团结渠灌区续建配套与节水改造工程平面布置图。1.1.2 施工队布置施工队人员住房以活动板房为主,沿施工现场附近就近居住。总占地面积约为60Om2。1.1.3 施工交通布置在施工区和生活区之间修建临时施工道路,并在施工合同实施其间负责管理,维护和养护,以及为临时需要而采取的加固和加扩措施。修建的道路须作好路基和路面的排水。修建临时施工道路1.2kmo1.1 4砂石料场、混凝土及砂浆拌合系统布置碎骨料、细砂及反滤料均为外购,砂石料场布置在项目部附近拌合场内,各种料经过汽车运输到达现场后,堆存在料场中,各种料分级堆放。砂石料场占地面积15Om2。本工程混凝土主要在渠道
9、、退水闸、涵洞等建筑物部位,混凝土总方量为4987所以在各施工点布置一台搅拌机拌合可满足施工要求,碎运输采用农用三轮车运输,完全可以满足施工要求。各拌合站占地面积15Om2。1.1.5 存、弃料场项目区施工所需的存、弃料场在监理指定的区域进行修建、运行管理和维护。存料场的堆存按设计要求或业主和监理人员的指示,以分仓、分层堆放的方式进行,并保证顺利取用。弃渣场一般不需要专门碾压,但必须分层堆放,在形成最终堆积体时,其自由边坡必须稳定。各种露天堆放的砂石骨料及其它材料场地周围及场地内做好防洪、排水等保护措施。1.1.6 综合加工厂综合加工厂内设钢筋加工区、混凝土预制区,承担本标工程所需的钢筋加工、
10、木材加工,混凝土预制板预制等的施工任务。综合加工厂布置于项目部附近。占地面积30Om2。钢筋加工区承担本标钢筋、预制块钢模板等的加工任务。本工程所需钢筋量为31.70to木材加工区承担本标沥青杉板伸缩缝的加工任务。混凝土预制区承担混凝土预制构件的预制任务。1.1.7 油库由于工程所需机械开挖的工程量大,所用施工机械设备多,因此须设置油库1座,布置在项目部场外50m处,离其它建筑物距离不少于50m,油库设20t油罐1个,占地面积IOOm2o1.1.8 施工通讯施工期间,为了确保正常施工进度和外界通讯联络,加强通讯设备的配置,除手机外,为了满足施工现场各施工区生产调度指挥要求,现场通讯设备采用4部
11、手持式对讲机。1.1.9急救措施项目经理部设有保健药箱,备用急救药品,若有重伤者,需送往镇卫生院或市级医院进行治疗。LLlo消防根据消防要求和本项目部工地消防规定及现场布置情况,配置相应数量的防火设施。在办公区、生活区、仓库、油库等地按规定各配备适当数量的手持式灭火器。1.1.11 水施工用水就近从河道中抽取,用潜水泵送至沉淀池,经过沉淀后使用。生活用水在驻地或河岸附近打井取水。1.1.12 电施工用电从施工现场附近通过的输电线路中借取,可以满足施工用电需求。1.1.13 试验室在项目部内设试验室一间。建筑面积3O试验室的主要任务为:1.1.14 .1进行施工质量控制和试验鉴定。LLIL2工程
12、使用的材料,如水泥、骨料、钢筋以及工程指定的其它材料等进行取样试验,并将材料实验报告报送监理人。1.1.15 .3现场试验室配备主要试验仪器设备,见表3-2o表3-1主要试验仪器设备表序号仪器设备名称规格型号单位W1台秤TGT50台32标准砂筛200套23标准石子筛300套14砂浆试模75*75*75组55混凝土试模150*150*15组26磅秤50kg台17电子天平1000g0.1g台11.4资源配置L4.1施工机械设备配置,见表32。表3-2拟投入本合同工作的主要施工设备表设备名称型号规格数量制造名购置年份已使用台时数检修情况现在何处进场时间挖掘机PC2002小松20021400良好西宁1
13、0.10.25东风翻斗车5t10汽20008000良好西宁10.10.25混凝土搅拌机L3506陕西2006400良好西宁10.10.25蛙式打夯机HW5012河20001550良西宁10.10.2南好5农用时风三轮车17kw14山东2006400良好西宁10.10.25潜水泵300QS-812上海2008100良好西宁10.10.25电焊机BX500-21陕西2005600良好西宁10.10.25切割机QG-2.21陕西2005600良好西宁10.10.25插入式振捣器0505山东2007240良好西宁10.10.251.4.2检测、试验设备配置,见表3-3。表3-3试验、测量、检测仪器设备
14、表序号仪器设备名称规格型号单位数量进厂时间1标准砂筛200套210.10.252标准石子筛300套110.10.253砂浆试模75*75*75组5210.10.254混凝土试模150*150*150组210.10.255台秤TGT50台310.10.256电子天平1000g0.1g台110.10.259五米塔尺5m付310.10.2510板尺3m付210.10.2511自动安平水准仪DS3台210.10.2512全站仪GTS-301D台110.10.2513钢尺50m把310.10.2514钢尺30m把210.10.251.4.3人力资源配置,见表3-4。表3-4劳动力计划表、工种人数普工砌筑工司机运行工电工管理人员合计人数
