生活垃圾收集系统设备及管道安装施工工程概括.docx

上传人:p** 文档编号:332968 上传时间:2023-06-02 格式:DOCX 页数:19 大小:55.31KB
下载 相关 举报
生活垃圾收集系统设备及管道安装施工工程概括.docx_第1页
第1页 / 共19页
生活垃圾收集系统设备及管道安装施工工程概括.docx_第2页
第2页 / 共19页
生活垃圾收集系统设备及管道安装施工工程概括.docx_第3页
第3页 / 共19页
生活垃圾收集系统设备及管道安装施工工程概括.docx_第4页
第4页 / 共19页
生活垃圾收集系统设备及管道安装施工工程概括.docx_第5页
第5页 / 共19页
生活垃圾收集系统设备及管道安装施工工程概括.docx_第6页
第6页 / 共19页
生活垃圾收集系统设备及管道安装施工工程概括.docx_第7页
第7页 / 共19页
生活垃圾收集系统设备及管道安装施工工程概括.docx_第8页
第8页 / 共19页
生活垃圾收集系统设备及管道安装施工工程概括.docx_第9页
第9页 / 共19页
生活垃圾收集系统设备及管道安装施工工程概括.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《生活垃圾收集系统设备及管道安装施工工程概括.docx》由会员分享,可在线阅读,更多相关《生活垃圾收集系统设备及管道安装施工工程概括.docx(19页珍藏版)》请在第壹文秘上搜索。

1、生活垃圾收集系统设备及管道安装施工工程概括1.1工程简述1.1.1建设项目情况表LLl建设项目情况一览表工程名称XX市XX新城核心区市政交通项目生活垃圾收集系统设备及管道安装施工专业承包建设XX新中轴建设有限公监理单XX市市政工程监理建筑规模建筑面积约37万面,总投资约37.4亿元设计单位XX省建筑设计研究院工程XX新城核心区市民广场片区,西塔片区,东塔片区以及地工程位于XX市XX新城核心区临江大道1.1.2施工条件特征表1.1.4-1现场施工条件一览表序号项目名称内容1市民广场匕反市民广场处于基坑施工阶段高峰期,周边道路的开始I工口注重里;云涌法龌重空匕2西塔片区西塔主体结构基本完成,处于结

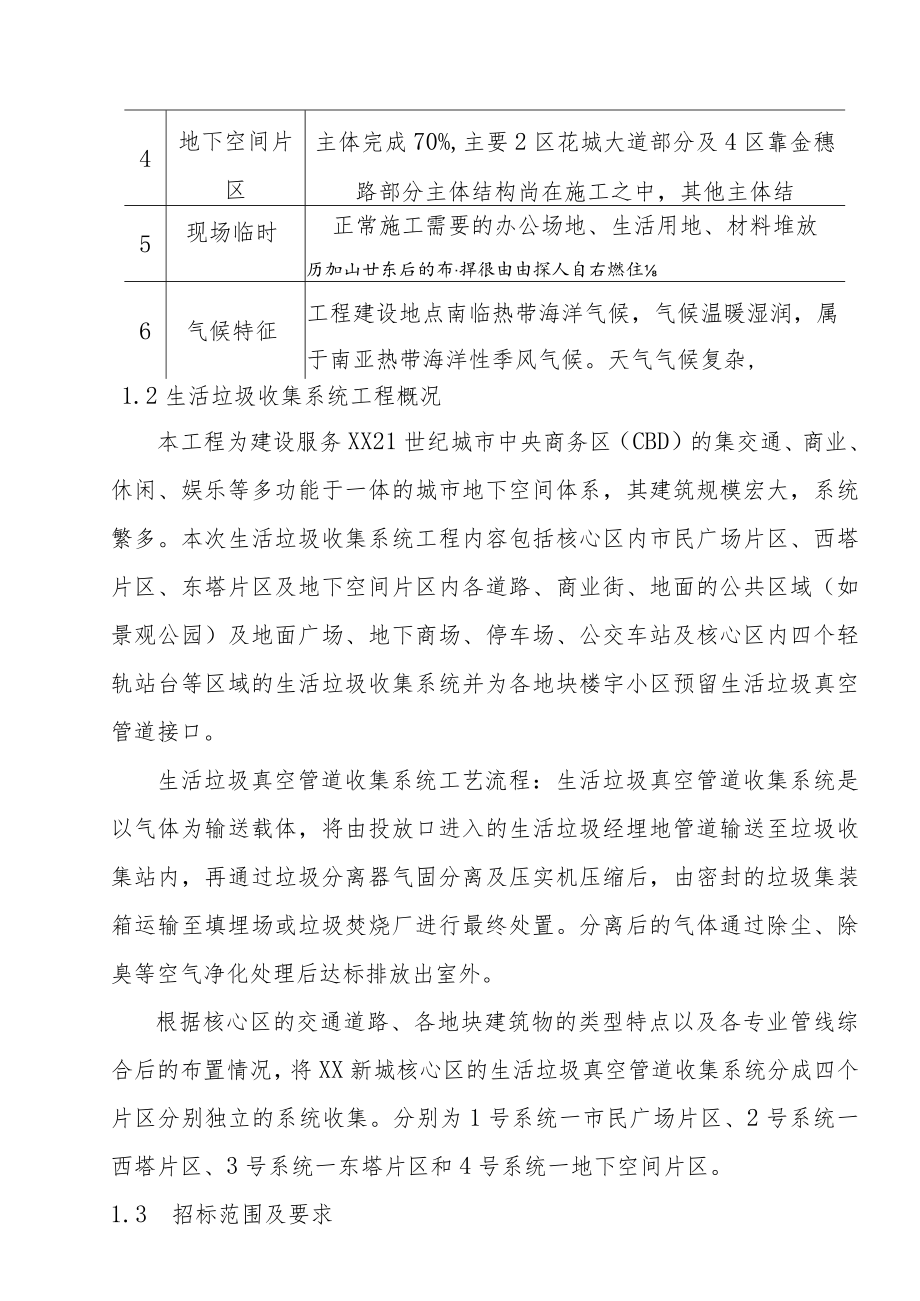

2、构扫尾;机电安J-t*1J皮-HElJ1tti*上A二儿二kTrlL而3东塔片区目前处于拆迁阶段,周边道路尚在建设中。需要序号项目名称内容4地下空间片区主体完成70%,主要2区花城大道部分及4区靠金穗路部分主体结构尚在施工之中,其他主体结5现场临时正常施工需要的办公场地、生活用地、材料堆放历加山廿东后的布捍很由由探人自右燃住6气候特征工程建设地点南临热带海洋气候,气候温暖湿润,属于南亚热带海洋性季风气候。天气气候复杂,1.2生活垃圾收集系统工程概况本工程为建设服务XX21世纪城市中央商务区(CBD)的集交通、商业、休闲、娱乐等多功能于一体的城市地下空间体系,其建筑规模宏大,系统繁多。本次生活垃

3、圾收集系统工程内容包括核心区内市民广场片区、西塔片区、东塔片区及地下空间片区内各道路、商业街、地面的公共区域(如景观公园)及地面广场、地下商场、停车场、公交车站及核心区内四个轻轨站台等区域的生活垃圾收集系统并为各地块楼宇小区预留生活垃圾真空管道接口。生活垃圾真空管道收集系统工艺流程:生活垃圾真空管道收集系统是以气体为输送载体,将由投放口进入的生活垃圾经埋地管道输送至垃圾收集站内,再通过垃圾分离器气固分离及压实机压缩后,由密封的垃圾集装箱运输至填埋场或垃圾焚烧厂进行最终处置。分离后的气体通过除尘、除臭等空气净化处理后达标排放出室外。根据核心区的交通道路、各地块建筑物的类型特点以及各专业管线综合后

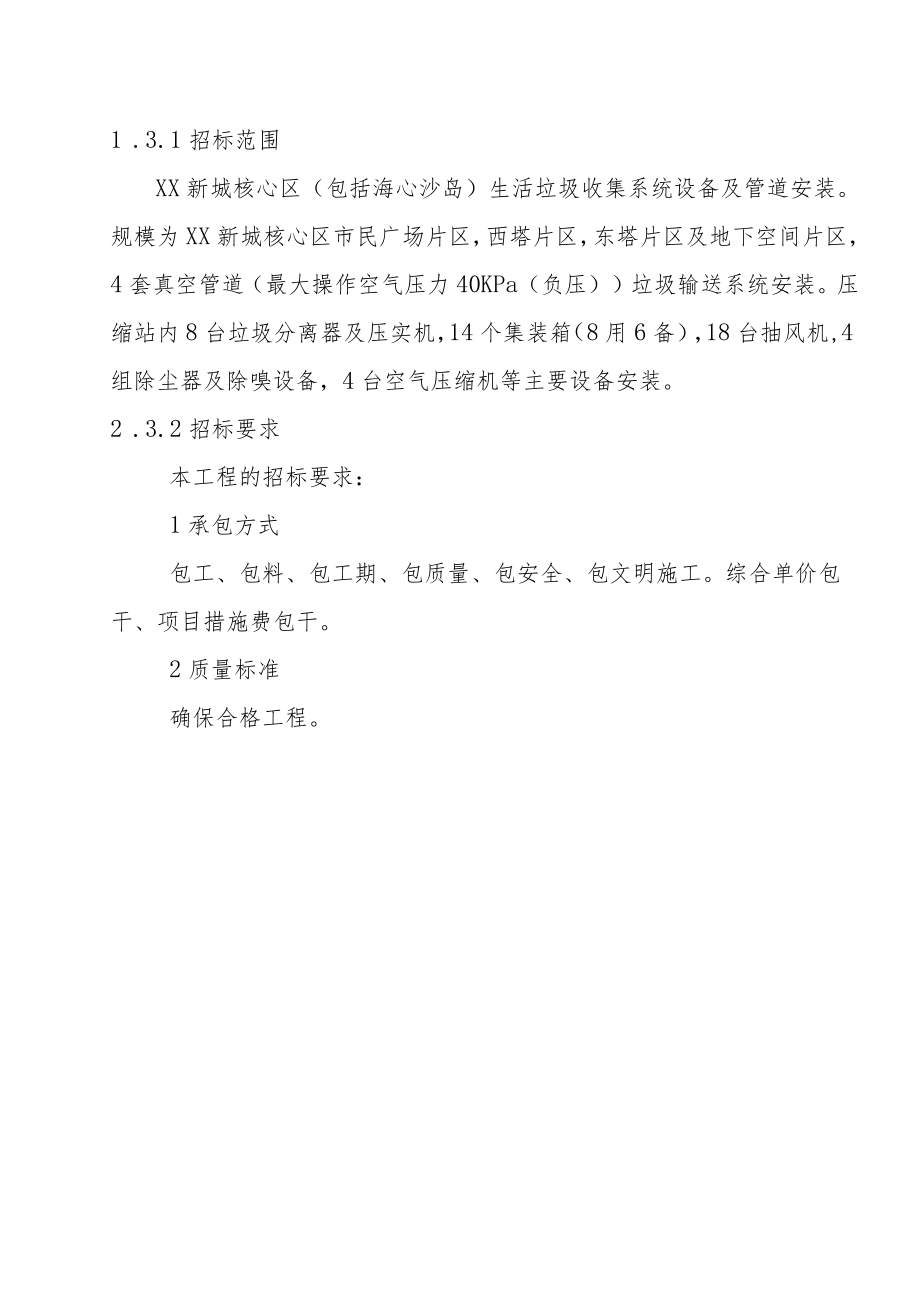

4、的布置情况,将XX新城核心区的生活垃圾真空管道收集系统分成四个片区分别独立的系统收集。分别为1号系统一市民广场片区、2号系统一西塔片区、3号系统一东塔片区和4号系统一地下空间片区。1.3 招标范围及要求1 .3.1招标范围XX新城核心区(包括海心沙岛)生活垃圾收集系统设备及管道安装。规模为XX新城核心区市民广场片区,西塔片区,东塔片区及地下空间片区,4套真空管道(最大操作空气压力40KPa(负压)垃圾输送系统安装。压缩站内8台垃圾分离器及压实机,14个集装箱(8用6备),18台抽风机,4组除尘器及除嗅设备,4台空气压缩机等主要设备安装。2 .3.2招标要求本工程的招标要求:1承包方式包工、包料

5、、包工期、包质量、包安全、包文明施工。综合单价包干、项目措施费包干。2质量标准确保合格工程。1.4 主要实物工程量表1.4.IT主要实物工程量及分成情况序号设备名称规格型号单位数量安装位置一、压缩站区域垃圾1垃圾分离器处理能力1500m3hr,操作压力-40KPaN=7.5kw台台82压实机处理能力260m3hr,最大压缩力280KNN-7.5kw台台83抽风机Q=9m3s,P=IOKPN=HOkw/台台184垃圾集装箱LXBXH=5700X2460X2560mmV=23m3台145空气压缩机Q=15.7Ls,P=7MPaN-7.5kw台台4序号设备名称规格型号单位数量安装位置6双梁双小车起重

6、机T=20吨,N=33.6kw台17除尘器及其组件前置折板型,后置长袋型套88除臭器及其组件活性炭过滤除臭型总含碳量大T1920kg,效率大于95%套89阀类及其组件个3610低碳钢管DN500*20米32511低碳钢管DN500*16米10812低碳钢管DN700*6米186二、压缩站区域电气工程14低压柜套3215各类配台37序号设备名称规格型号单位数量1安装位置电箱16电缆桥架电镀锌桥架米30117电气配管镀锌钢管米252218塑料线槽米196019控制电缆米169020电力电缆米372421电气配线米693222各类灯具、插座、开关个292三、压缩站区域消防工程23消防控制中央控制设备

7、套124各类消防报警末端设备18325电气配管镀锌钢管DN25米280226电缆导米2802序号设备名称规格型号单位数量安装位置线27内涂塑镀锌钢管米170528各类阀件个1029喷淋头DNl568个23730消防栓箱DN65套131干粉灭火器MF/ABC5kg套17四、压缩站区域给排水工程32潜水泵污水泵、雨水泵台1533钢丝网骨架塑料复合管米28234柔性铸铁管米7635内涂塑镀锌钢管米8036各类阀件个3637雨水检查井座1338承插式钢筋混凝土管米21739HDPE中空缠绕管米10740柔性抗震铸铁管DN250米8序号设备名称规格型号单位数量安装位置五、压缩站区域空调工程41空调器柜式

8、及吊顶式台542过滤器台143风机台444百叶窗式排气扇个245镀锌铁皮平米88746风阀、百叶、静压箱个5747无缝钢管米12848内涂塑镀锌钢管DN32米5149各类阀门个20六、市民广场片区垃圾工程50管沟土方挖运m3640151中粗砂回填m3581852车行道路路面破坏及路面恢复m2303序号设备名称规格型号单位数量安装位置53人行道路路面破坏及路面恢复m2276454果皮箱个8755垃圾投放口大型的个1856阀类及配件安装DN500个1757各类阀井及检查井座6558SUS不锈钢检修口500*370个13559外衬PE碳钢管DN500*6米198260外衬PE碳钢管DN500*16米

9、62七、西塔片区垃圾工程61管沟土方挖运m3380062中粗砂回填m3326563车行道路路面破坏及路面恢复m278764人行道路路面破坏及路面恢复m2Illl65果皮箱个90序号设备名称规格型号单位数量安装位置66垃圾投放口大型的个867阀类及配件安装DN500个768各类阀井及检查井座4569SUS不锈钢检修口500*370个4170外衬PE碳钢管DN500*6米123271外衬PE碳钢管DN500*16米34八、东塔片区垃圾工程72管沟土方挖运m3342073中粗砂回填m3296474车行道路路面破坏及路面恢复m242075人行道路路面破坏及路面恢复m2126576果皮箱个8477垃圾投

10、放口大型的个878阀类及配件安装DN500个5序号设备名称规格型号单位数量1安装位置79各类阀井及检查井座4580SUS不锈钢检修口500*370个4181外衬PE碳钢管DN500*6米107082外衬PE碳钢管DN500*16米54九、地下空间片区垃圾工程83果皮箱个27084垃圾投放口大型的个1785垃圾投放口小型的个2786检查井1500*1500座287排放阀DN300个988SUS不锈钢检修口500*370个3589碳钢管DN300*6mm米17090碳钢管DN500*6mm米12501.5工程施工特点、难点、重点分析及对策1.5 .1工程施工特点、难点、重点分析及对策XX市XX新城

11、核心区市政交通项目是建设服务XX21世纪城市中央商务区(CBD)的集交通、商业、休闲、娱乐等多功能于一体的城市地下空间体系,是集约、高效的城市中心区空间体系,将成为世界一流的地下城市活动中心,经深入分析探讨,我方认为本工程施工特点、重点、难点有如下几点:表L5.1T工程施工特点、难点、重点分析及对策序号特点重点、难点状况分析及相应对策1本工程垃圾收隹玄4去本工程低碳钢管的管径为DN300、ncnnV,nr7nn一低碳钢管DN500*20的低碳钢管每米有251.6kg,每根重约1c/印理Ab的不而生11M二五2压缩站内设备多,管线复杂,安压缩站内8台垃圾分离器及压实机,14个集装箱(8用6备),18台抽风机,4组除尘器及除嗅充分利用我司与机电总承包单位为一家的优势,做好压缩站内综合管线布置,做到整齐美观,并最大限度提高压缩站内净高。统一协调,根据综合管线布置3现场机电部分位置已工期紧,机电其它专业管线已经施工完成,综合协调、交叉充分利用我司与机电总承包单位为一家的优势,做好整体的机电管线综合平面布置,并协调好4管道焊接要求采用半自动焊管道壁厚厚达20mm,坡口加工、管道对接难

展开阅读全文
