给排水沟槽开挖规范方案.docx

上传人:p** 文档编号:333160 上传时间:2023-06-02 格式:DOCX 页数:24 大小:91.70KB
下载 相关 举报
给排水沟槽开挖规范方案.docx_第1页
第1页 / 共24页
给排水沟槽开挖规范方案.docx_第2页
第2页 / 共24页
给排水沟槽开挖规范方案.docx_第3页
第3页 / 共24页
给排水沟槽开挖规范方案.docx_第4页
第4页 / 共24页
给排水沟槽开挖规范方案.docx_第5页
第5页 / 共24页
给排水沟槽开挖规范方案.docx_第6页
第6页 / 共24页
给排水沟槽开挖规范方案.docx_第7页
第7页 / 共24页
给排水沟槽开挖规范方案.docx_第8页
第8页 / 共24页
给排水沟槽开挖规范方案.docx_第9页
第9页 / 共24页
给排水沟槽开挖规范方案.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《给排水沟槽开挖规范方案.docx》由会员分享,可在线阅读,更多相关《给排水沟槽开挖规范方案.docx(24页珍藏版)》请在第壹文秘上搜索。

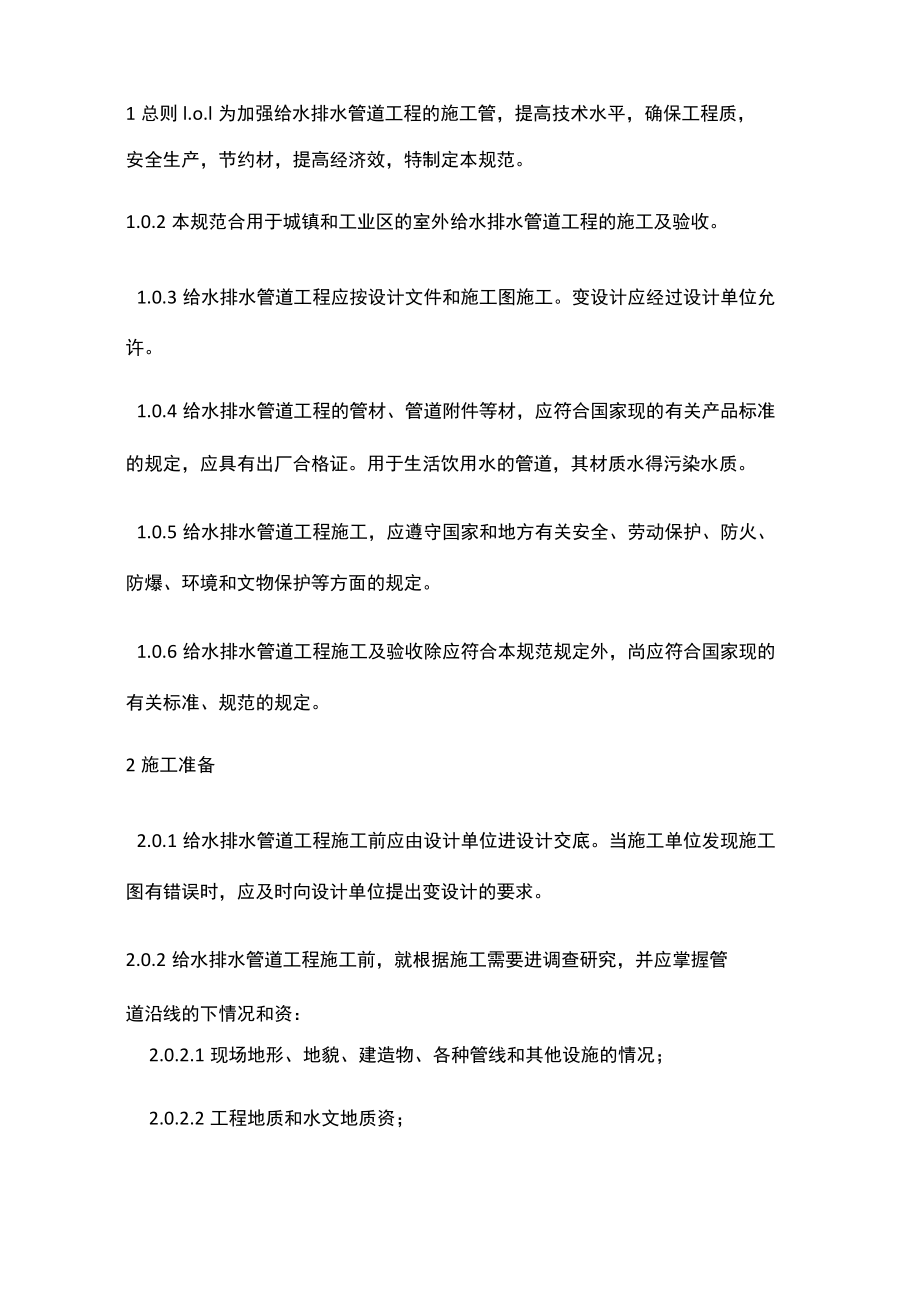

1、1总则l.o.l为加强给水排水管道工程的施工管,提高技术水平,确保工程质,安全生产,节约材,提高经济效,特制定本规范。1.0.2本规范合用于城镇和工业区的室外给水排水管道工程的施工及验收。1.0.3给水排水管道工程应按设计文件和施工图施工。变设计应经过设计单位允许。1.0.4给水排水管道工程的管材、管道附件等材,应符合国家现的有关产品标准的规定,应具有出厂合格证。用于生活饮用水的管道,其材质水得污染水质。1.0.5给水排水管道工程施工,应遵守国家和地方有关安全、劳动保护、防火、防爆、环境和文物保护等方面的规定。1.0.6给水排水管道工程施工及验收除应符合本规范规定外,尚应符合国家现的有关标准、

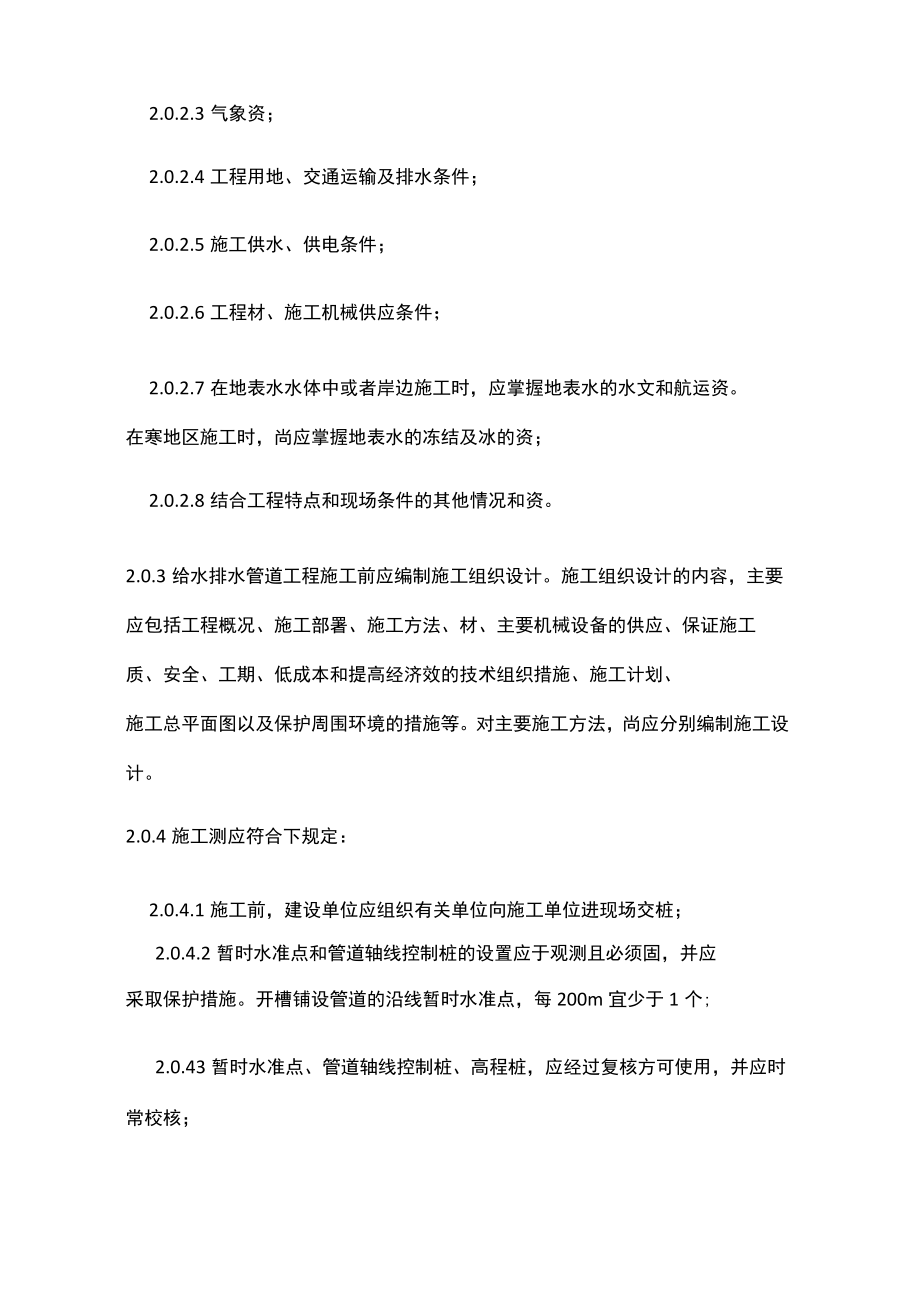

2、规范的规定。2施工准备2.0.1给水排水管道工程施工前应由设计单位进设计交底。当施工单位发现施工图有错误时,应及时向设计单位提出变设计的要求。2.0.2给水排水管道工程施工前,就根据施工需要进调查研究,并应掌握管道沿线的下情况和资:2.0.2.1现场地形、地貌、建造物、各种管线和其他设施的情况;2.0.2.2工程地质和水文地质资;2.0.2.3气象资;2.0.2.4工程用地、交通运输及排水条件;2.0.2.5施工供水、供电条件;2.0.2.6工程材、施工机械供应条件;2.0.2.7在地表水水体中或者岸边施工时,应掌握地表水的水文和航运资。在寒地区施工时,尚应掌握地表水的冻结及冰的资;2.0.2

3、.8结合工程特点和现场条件的其他情况和资。2.0.3给水排水管道工程施工前应编制施工组织设计。施工组织设计的内容,主要应包括工程概况、施工部署、施工方法、材、主要机械设备的供应、保证施工质、安全、工期、低成本和提高经济效的技术组织措施、施工计划、施工总平面图以及保护周围环境的措施等。对主要施工方法,尚应分别编制施工设计。2.0.4施工测应符合下规定:2.0.4.1施工前,建设单位应组织有关单位向施工单位进现场交桩;2.0.4.2暂时水准点和管道轴线控制桩的设置应于观测且必须固,并应采取保护措施。开槽铺设管道的沿线暂时水准点,每200m宜少于1个;2.0.43暂时水准点、管道轴线控制桩、高程桩,

4、应经过复核方可使用,并应时常校核;2.0.4.4已建管道、构筑物等与本工程衔接的平面位置和高程,开工前应校测。2.0.4.5施工测的允许偏差,应符合表2.0.5的规定。施工测允许偏差表2.0.5项目水准测高程闭口差平地(mm)IlIffe(mm)导线测方位角闭合差()导线测相对闭合差l30直接丈测距两次较差l50注:LL为水准测闭合线的长(km);2.n为水准或者导线测的测站数。3沟槽开挖与回填3.1 施工排水3.1.1 施工排水应编制施工设计,并应包括以下主要内容:3.1.1.1 排水的计算;3.1.1.2 排水方法的选定;3.1.1.3 排水系统的平面和竖向布置,观测系统的平面布置以及抽水

5、机械的选型和数;3.1.1.4 排水井的构造,井点系统的组合与构造,排放管渠的构造、断面和坡;3.1.1.5 电渗排水所采用的设施及电极。3.1.2 施工排水系统排出的水,应输送至抽水影响半径范围以外,得影响交通,且得破坏道、农田、河岸及其他构筑物。3.1.3 在施工排水过程中得间断排水,并应对排水系统时常检查和维护。当管道未具备抗浮条件时,严禁住手排水。3.1.4 施工排水终止抽水后,排水井及拔除井点管所的孔,应即用砂、石等材填实;地下水静水位以上部份,可采用黏土填实。3.1.5 冬期施工时,排水系统的管应采取防冰措施;住手抽后应即将泵体及进出水管内的存水放空。3.1.6 采取明沟排水施工时

6、,排水井宜布置在沟槽范围以外,此间距宜大于150mo3.1.7 在开挖地下水水位以下的土方前,应先修筑排水井。3.1.8 排水井的井壁宜加支护,当土层稳定、井深大于1.2m时可,加支护。3.1.9 当排水井处于细砂、粉砂或者轻亚黏土等土层时,应采取过滤或者封闭措施。封底后的井底高程应低于沟槽槽底,且宜小于1.2m。3.1.10 配合沟槽的开挖,排水沟应及时开挖及低深。排水沟的深宜小于0.3mo3.1.11 沟槽开挖至设计高程后宜采用盲沟排水。当盲沟排水能满足排水要求时,宜国冰沟内埋设管径为150200mmSW水管。并冰管接口处应缝。排水管两侧和上部宜采用石或者碎石回填。3.1.12 排水管、盲

7、沟及排水井的结构布置及排水情况,应作施工记录。3.1.13 井点水应使地下水水位至沟槽底面以下,并距沟槽底面应小于0.5mo3.1.14 井点孔的直径应为井点管外径加2倍管外滤层厚。滤层厚宜为10-15cm。井点孑而垂直,其深应大于井点管所需深,超深部份应采用滤回填。3.1.15 井点管的安装应居中,并保持垂直。填滤时,应对井点管口暂时封堵。滤应沿井点管四周均匀灌入;灌填高应高出地下水静水位。3.1.16 井点管安装后,可进单井或者分组试抽水。根据试抽水的结果,可对井点设计进调整。3.1.17 轻型井点的集水总管底面及水泵基座的高程宜尽低。滤管的顶管高程,宜为井管处设计动水位以下小于0.5m。

8、3.1.18 井壁管长的允许偏差应为士IOomm;井点管安装高程的允许偏差应为IOOmm。3.2 沟槽开挖3.2.1 管道沟槽底部的开挖宽,宜按下式计算:B=D2(b+b2+b3)(3.2.1)式中B管道沟槽底部的开挖宽(mm);R管道结构的外缘宽(mm);b1管道TU的工作面宽(mm),可按表321采用;b21T则白姗翡,碱150200mm;b3现场浇筑混凝土或者钢盘混凝土管渠T则模板的厚(mm)o管道一侧的工作面宽(mm)表3.2.1管道结构的外缘宽Dl管道一侧的工作面宽bl非属管道属管道Dl540035Di1050040010Dl1560060015D13O8800注:L槽底需设排水沟时

9、,工作面宽bl应适当增加;2.管道有现场施工的外防水层时,每侧工作面宽宜取800mm3.2.2当地质条件好、土质均匀,地下水位低于沟槽底面高程,且开挖深在5m以内边坡加支撑时,沟槽边坡最陡坡应符合表322的规定。深在5m以内的沟槽边坡的最陡坡土的类别边坡坡(高:宽)坡顶无荷载坡顶有静载坡顶有动载中密的砂土1:1.001:1.251:1.50中密的碎石类土(充填物为砂土)1:0.751:1.001:1.25硬塑的轻亚黏土1:0.671:0.751:1.00中密的碎石类土(充填物为粘性)1:0.501:0.671:0.75硬塑的亚黏土、粘1:0.331:0.501:0.67黄土1:0.101:0.

10、251:0.33软土(经井点水后)1:1.00-注:1.当有成熟施工经验时,可受本表限制;2.在软土沟槽坡顶宜设置静载或者动载;需要设置时,应对土的承载和边坡的稳定性进验算。3.2.3当沟槽挖深较大时,应合确定分层开挖的深,并应符合下规定:3.23.1 人工开挖沟槽的槽深超过3m时应分层开挖,每层的深宜超过2m;3.23.2 人工开挖多层沟槽的层间台宽;放坡开槽时应小于0.8m,直槽时应小于0.5m,安装井点设备时应小于1.5m;3.23.3 3采用机械擒槽时,沟槽分层的深应按机械性能确定。3.2.4沟槽每侧暂时堆土或者施加其他荷载时,应符合下规定:3.2.4.1 得影响建造物、各种管线和其他

11、设施的安全;3.2A2得掩埋消火栓、管道闸阀、雨水口、测标志以及各种地下管道的井盖,且得妨碍其正常使用;3.2.43AT挖槽时,堆土高宜超过1.5m,且3巨槽口边缘宜小于0.8m。3.2.5采用坡板控制槽底高程和坡时,应符合下规定:3.2.5.1 坡板应选用有一定刚且变形的材制作,其设置应固;3.2.5.2 平面上呈直线的管道,坡板设置的间距宜大于20m,呈曲线管道的坡板间距应加密,井室位置、折点和变坡点处,应增设坡板;3.2.53坡板距槽底的高宜大于3.2.6 当开挖沟槽发现已建的地下各类设施或者文物时,应采取保护措施,并及时通知有关单位处。3.2.7 沟槽的开挖质应符合下规定:1.1.1

12、.1扰动天然地基或者地基处符合设计要求;1.1.2 槽壁平整,边坡坡符合施工设计的规定;3.2.73 沟槽中心线每侧的净宽应小于管道沟槽底部开挖宽的一半;3.27.4 槽底高程的允许偏差:开挖土方时应为20mm;开挖石方时应为十20mm、-200mm。3.3沟槽支撑3.3.1 沟槽支撑应根据沟槽的土质、地下水位、开槽断面、荷载条件等因素进设计。支撑的材可选用钢材、木材或者钢材木材混合使用。3.3.2 撑板支撑采用木材时,其构件规格宜符合下规定:33.2.1 撑板厚宜小于50mm,长宜大于4m;33.2.2 横或者纵宜为方木,其断面宜小于15OmmXl50mm;33.2.3 横撑宜为圆木,其梢径

13、宜小IOOmm。33.2.4 板支撑的横、纵和横撑的布置应符合下规定:3.33.1 每根横或者纵得小于3.33.2 横撑的水平间距宜为L520m;3.33.3 横撑的垂直间距宜大于1.5m。3.3.4 撑板支撑应随挖土的加深及时安装。3.3.5 在软土或者其他稳定土层中采用撑板支撑时,开始支撑的开挖沟槽深得超进LOm;以后开挖与支撑交替进,每次交替的深宜为0.40.8m3.3.6 撑板的安装应与沟槽槽壁紧贴,当有空隙时,应填实。横排撑板应水平,排撑板应顺直,密排队撑板的对接应严密。3.3.7 横、纵和横撑的安装,应符合下规定:33.7.1 横应水平,纵应垂直,且必须与撑板密贴,联接固;33.7

14、.2 横撑应水平并与横或者纵垂直,且应支紧,联接固。3.3.8 采用横排撑板支撑,当遇有地下钢管道或者铸铁管道横穿沟槽时,管道下面的撑板上缘应紧贴管道安装;管道上面的撑板下缘距管道顶面宜小于IOOmmo3.3.9 采用钢板桩支撑,应符合下规定:3.3.9.1 钢板桩支撑可采用槽钢、工字钢或者定型钢板桩;3.3.9.2 板桩支撑按具体条件可设计为悬臂、单锚,或者多层横撑的钢板桩支撑,并应通过计算确定钢板桩的入土深和横撑的位置与断面;3.3.9.3 钢板桩支撑采用槽钢作横时,横与钢板桩之间的孔隙应采用木板垫实,并应将横和横撑与钢板桩联接固。3.3.10 支撑应时常检查。当发现支撑构件有弯曲、松动、

15、移位或者劈等迹象时,应及时处。雨期及春季解冻时期应加强检查。3.3.11 支撑的施工质应符合下规定:3.3.11.1 支撑后,沟槽中心线每侧的净宽应小于施工设计的规定;3.3.11.2 横撑得妨碍下管和稳管;3.3.11.3 安装应固,安全可靠;3.3.11.4 钢板桩的轴线位移得大于50mm;垂直得大于1.5%3.3.12 上下沟槽应设安全梯,得攀登支撑。3.3.13 承托翻土板的横撑必须加固。翻土板的铺设应平整,其与横撑的联接必须固。3.3.14 除支撑前,应对沟槽两侧的建造物、构筑物和槽壁进安全检查,并应制定拆除支撑的实施细则和安全措施。3.3.15 拆除撑板支撑时应符合下规定:3.3.15.1 支撑的拆除应与回填土

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
