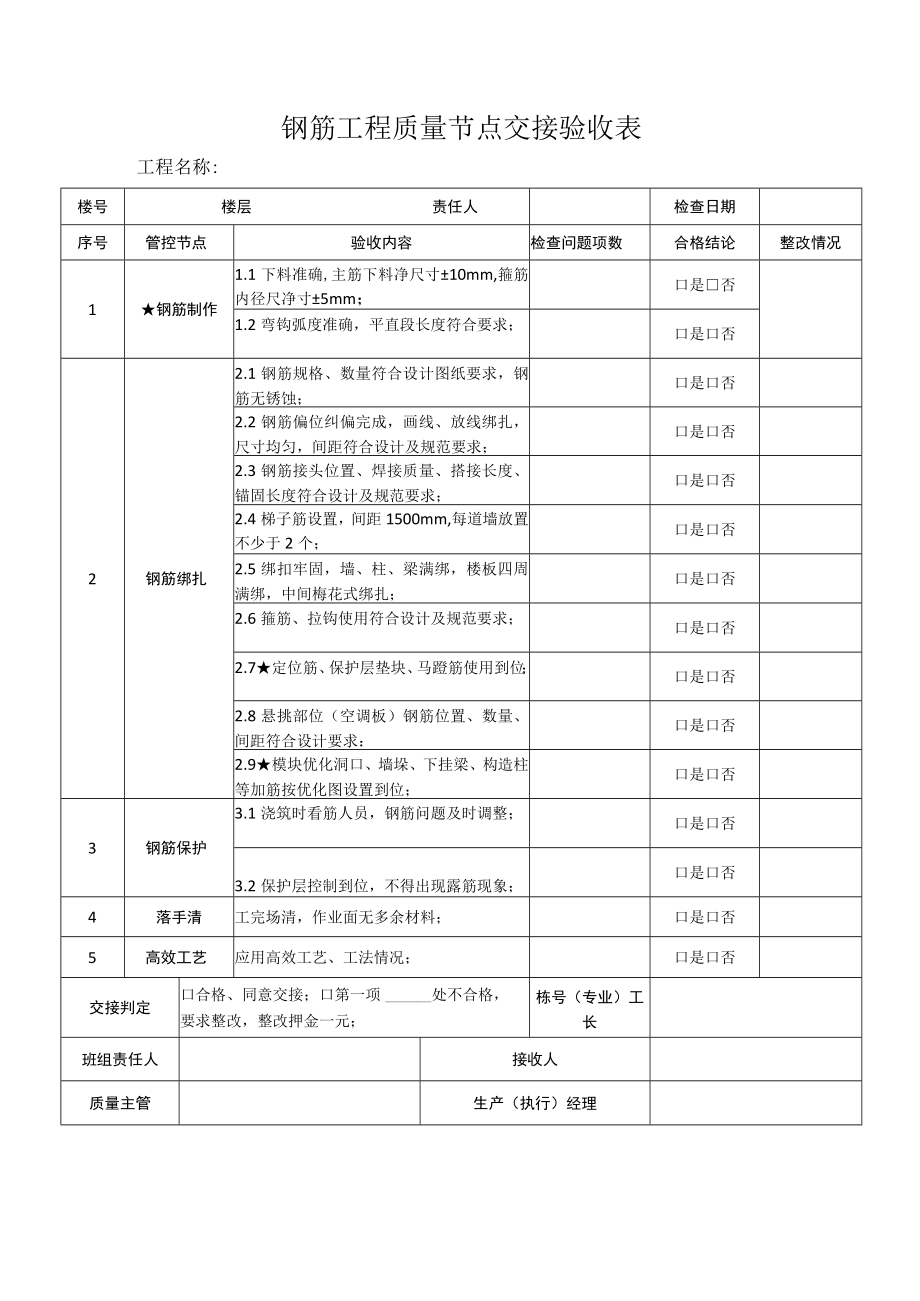

钢筋工程质量节点交接验收表工程名称:楼号楼层责任人检查日期序号管控节点验收内容检查问题项数合格结论整改情况1钢筋制作1.1下料准确,主筋下料净尺寸10mm,箍筋内径尺净寸5mm;口是否1.2弯钩弧度准确,平直段长度符合要求;口是口否2钢筋绑扎2.1钢筋规格、数量符合设计图纸要求,钢筋无锈蚀;口是口否2.2钢筋偏位纠偏完成,画线、放线绑扎,尺寸均匀,间距符合设计及规范要求;口是口否2.3钢筋接头位置、焊接质量、搭接长度、锚固长度符合设计及规范要求;口是口否2.4梯子筋设置,间距1500mm,每道墙放置不少于2个;口是口否2.5绑扣牢固,墙、柱、梁满绑,楼板四周满绑,中间梅花式绑扎;口是口否2.6箍筋、拉钩使用符合设计及规范要求;口是口否2.7定位筋、保护层垫块、马蹬筋使用到位;口是口否2.8悬挑部位(空调板)钢筋位置、数量、间距符合设计要求:口是口否2.9模块优化洞口、墙垛、下挂梁、构造柱等加筋按优化图设置到位;口是口否3钢筋保护3.1浇筑时看筋人员,钢筋问题及时调整;口是口否3.2保护层控制到位,不得出现露筋现象;口是口否4落手清工完场清,作业面无多余材料;口是口否5高效工艺应用高效工艺、工法情况;口是口否交接判定口合格、同意交接;口第一项处不合格,要求整改,整改押金一元;栋号(专业)工长班组责任人接收人质量主管生产(执行)经理

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
