防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx

上传人:p** 文档编号:333812 上传时间:2023-06-02 格式:DOCX 页数:37 大小:218.32KB
下载 相关 举报
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第1页
第1页 / 共37页
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第2页
第2页 / 共37页
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第3页
第3页 / 共37页
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第4页
第4页 / 共37页
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第5页
第5页 / 共37页
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第6页
第6页 / 共37页
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第7页
第7页 / 共37页
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第8页
第8页 / 共37页
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第9页
第9页 / 共37页
防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx_第10页
第10页 / 共37页
亲,该文档总共37页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx》由会员分享,可在线阅读,更多相关《防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案.docx(37页珍藏版)》请在第壹文秘上搜索。

1、防洪与生态治理工程观景平台扶壁挡墙深基坑支护专项施工方案一、编制依据1、济南市市政工程设计研究院有限责任公司为本工程提供的设计图纸。2、济南市勘察测绘研究院为本工程提供的地质勘察报告。3、建设部及交通部颁布的设计规范、市政施工技术规范、质量验收评定标准,国家及有关部委颁发的标准、规范、规程、法规及政策。4、现场调查所获得的有关资料。5、适用的标准:序号类别标准、规范名称编号1国家建筑地基基础工程施工质量验收规范GB50202-20022国家钢筋混凝土结构工程施工及验收规范GB50204-20023国家工程测量基本术语标准GB/T50228-964国家锚杆喷射混凝土支护技术规范GB50086-2

2、0015国家建筑基坑围护技术规程GB50205-20016国家建筑基坑工程监测技术规范GB50497-20097行业钢筋焊接及验收规程JGJ18-20038行业建筑地基处理技术规范JGJ79-20029行业钢筋机械连接通用技术规程JGJ107-200310行业施工机械临时用电安全技术规范JGJ46-200511行业建筑机械使用安全技术规程JGJ33-200112行业铁路隧道喷锚构筑法技术规范TB10108-200213行业基坑支护规范JGJ120-99二、参建单位建设单位:济南市市政公用事业局项目管理单位:山东易方达建设项目管理有限公司设计计单位:济南市市政工程设计院有限责任公司监理单位:济南

3、市建设监理有限责任公司施工单位:济南市汇通联合市政工程有限责任公司三、工程概况1、工程概况济南市广场东沟防洪与生态治理工程观景平台,位于济南市广场东沟财政厅宿舍内,全长135米,建筑面积1991.67平方米。观景平台覆盖部分河道,分为地下一层及过水通道两部分。地下一层高3.6米,作为地下停车场使用;过水通道采用独立式基础及构造柱支撑地下一层平台形成6米高过水通道。平台施工需拆除旧河道挡墙,新建扶壁挡墙,作为观景平台内侧支撑。扶壁挡墙高IOT2米不等,基础宽7.9米,墙厚0.5米,每间隔3.6米设置5米宽扶壁。每40m设置一道沉降缝,墙身采用C30钢筋混凝土,垫层采用C15素混凝土。扶壁挡墙断面

4、示意图2、工程地质与水文地质条件(一)、地质水文情况拟建场区第四系地貌单元属于山前冲洪积平原中部,紧邻泄洪沟(广场东沟)。场地经回填较平整,地形起伏不大。泄洪河道宽16-30米左右,深约9米。场地地下水埋藏较深,勘探期间在钻探深度范围内未见地下水。场地上部第四系地层主要为冲洪积成因的粘性土、卵石土、下伏奥陶系石灰岩。在钻探深度范围内地层按地质年代、成因类型及岩性的不同,可分为4层,自上而下分述如下:、填土(Q产):分为杂填土和素填土。杂填土:杂色,稍密;稍湿。含大量灰渣、砖屑、碎块、腐殖质及少量粘性土。该地层进行重型动力触探0.8米。(XmaX=43击,XmaX6击,u=13击)。I素填土:黄

5、褐色;可塑;松散;稍湿。主要有粘性土组成,含少量灰渣、砖屑等。6#、7#上部20Cm为沥青路面。该层进行标准贯入试验3次,XmaX=6击,XmaX4击,U5击0层厚:8.0012.00米,层底标高:69.3675.15米。(2)、卵石土(Qjm):杂色、稍密,母岩成分为灰岩,呈亚圆形,含量约60%,粒径1-lOcm,混灰褐色粘性土。该层进行重型动力触探0.4米。(Xmax=20击,Xmax9击,U13)o层厚:1.004.40米,层底深度:IL4014.20米;层底标高:67.1671.69米。(3)、粘土(QJD:该层主要以粘土为主,局部夹碎石土层。粘土:棕黄色,硬塑,稍湿。含铁镒氧化物,少

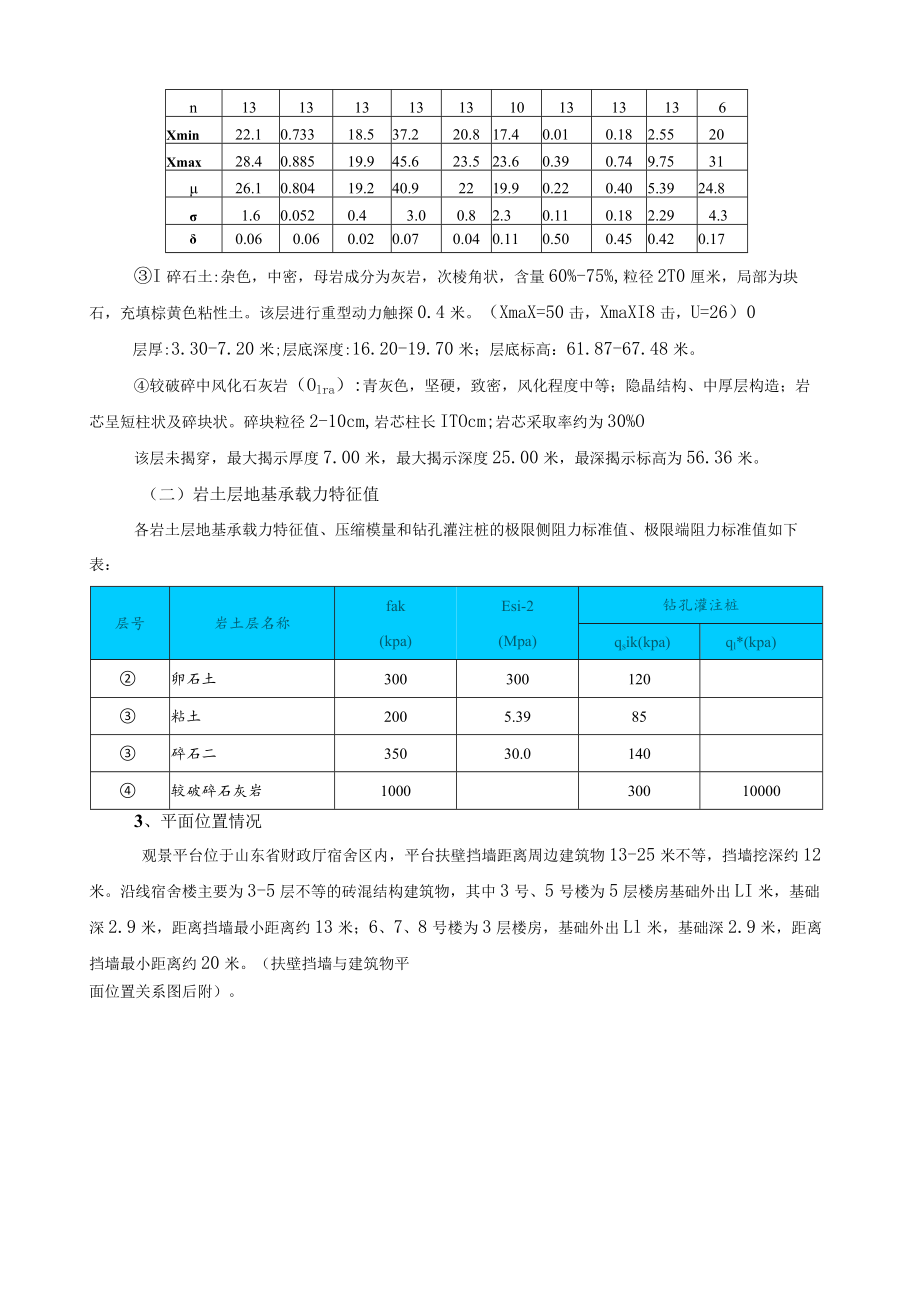

6、量姜石及碎石。在粉土中取原状土试样13件,进行标准贯入试验6次,其土的主要物理力学性指标统计如下表:项M(%)eY(kN/m3)L(%)P(%)IpIL(Mpa1)Iw(Mpa)N(击n1313131313101313136Xmin22.10.73318.537.220.817.40.010.182.5520Xmax28.40.88519.945.623.523.60.390.749.753126.10.80419.240.92219.90.220.405.3924.81.60.0520.43.00.82.30.110.182.294.30.060.060.020.070.040.110.50

7、0.450.420.17I碎石土:杂色,中密,母岩成分为灰岩,次棱角状,含量60%-75%,粒径2T0厘米,局部为块石,充填棕黄色粘性土。该层进行重型动力触探0.4米。(XmaX=50击,XmaXI8击,U=26)0层厚:3.30-7.20米;层底深度:16.20-19.70米;层底标高:61.87-67.48米。较破碎中风化石灰岩(Olra):青灰色,坚硬,致密,风化程度中等;隐晶结构、中厚层构造;岩芯呈短柱状及碎块状。碎块粒径2-10cm,岩芯柱长ITOcm;岩芯采取率约为30%O该层未揭穿,最大揭示厚度7.00米,最大揭示深度25.00米,最深揭示标高为56.36米。(二)岩土层地基承载

8、力特征值各岩土层地基承载力特征值、压缩模量和钻孔灌注桩的极限侧阻力标准值、极限端阻力标准值如下表:层号岩土层名称fak(kpa)Esi-2(Mpa)钻孔灌注桩qsik(kpa)ql*(kpa)卵石土300300120粘土2005.3985碎石二35030.0140较破碎石灰岩1000300100003、平面位置情况观景平台位于山东省财政厅宿舍区内,平台扶壁挡墙距离周边建筑物13-25米不等,挡墙挖深约12米。沿线宿舍楼主要为3-5层不等的砖混结构建筑物,其中3号、5号楼为5层楼房基础外出LI米,基础深2.9米,距离挡墙最小距离约13米;6、7、8号楼为3层楼房,基础外出Ll米,基础深2.9米,

9、距离挡墙最小距离约20米。(扶壁挡墙与建筑物平面位置关系图后附)。四、深基坑开挖支护施工方案选择扶壁挡墙平均深度约12米,埋深较大,考虑到安全因素及周边建筑物情况,本着“安全第一、经济合理、施工方便、技术先进”的原则,结合现场实际,扶壁挡墙沟槽开挖考虑两种支护方案,分别为喷锚支护、排桩支护、钢筋硅桩锚结构支护。沟槽开挖对周边建筑物的影响,针对沟槽与建筑物位置关系。喷锚支护方案主要在沟槽离建筑物距离较远,无地下管线影响位置使用;排桩支护或桩锚结构支护考虑在建筑物距离沟槽较近或有地下管线影响的部分。针对现场情况,三种支护方案均需在施工过程中对建筑物进行现场监测,现场布置监测点,记录监测数据。支护施

10、工监测应由专业监测单位进行深基坑的监测,发生监测费用计入工程造价。五、喷锚支护方案(一)、方案概述沟槽开挖采取二步坡面形式,第一步开挖深度4m,边坡采取1:0.5,留2米工作平台;第二步按照1:0.5放坡。坡面采取锚喷支护开挖方式施工。锚杆布置采用10排土钉锚杆,3排预应力锚杆。土钉锚杆水平间距LOm,垂直间距均为1-1.5m,孔径130mm,俯角15。预应力锚杆水平间距3m,竖向间距3m,孔径15OnInI,俯角15,锚杆长20m,其中锚固段长15米。面层采用喷射混凝土与钢筋网组成钢筋混凝土板结构,喷射混凝土采用C30细石混凝土,喷射混凝土支护面层厚度为80mm;网筋采用中8200钢筋绑扎而

11、成,为了增加面板的整体强度,横向设1根。1611级钢筋加强筋、纵向设1根。1611级钢筋加强筋,纵横向加强筋与锚杆焊接。加强筋沿锚杆呈双向布设,在基坑平台上设一宽2.Oni的混凝土散水护面。沟槽开挖形式、锚喷支护、锚杆长度及类型如下图表所示扶壁挡墙沟槽边坡锚杆分布表(沟槽深度12米)锚杆排数长度(mm)角度杆筋间距(m)联结方式备注水平(m)垂直(m)第一排16.5015至18钢筋1.01.51立18钢筋焊接梅花布置第二排16.5015至18钢筋1.01.51立18钢筋焊接第三排16.5015至18钢筋1.01.01立18钢筋焊接第四排16.5015亘16钢筋1.01.01立16钢筋焊接第五排

12、16.5015至16钢筋1.01.01立16钢筋焊接第六排16.5015至16钢筋1.01.01立16钢筋焊接第七排16.5015至16钢筋1.01.010_16钢筋焊接第八排15.00152,25钢筋1.01.02至25钢筋焊接第九排10.50152至20钢筋1.01.02立20钢筋焊接第十排6.50152通20钢筋1.01.02尘20钢筋焊接锚杆布置示意图钢筋网及连接筋布置示意图(二)、深基坑支护计算书设计项目:设计简图设计条件基本参数所依据的规程或方法:建筑基坑支护技术规程JGJ120-99基坑深度:12.000(m)基坑内地下水深度:20.000(m)基坑外地下水深度:20.000(m

13、)基坑侧壁重要性系数:1.100士钉荷载分项系数:1.250土钉抗拉抗力分项系数:1.300整体滑动分项系数:1.300坡线参数坡线段数3序号水平投影(m)竖向投影(In)倾角()14.0768.00063.022.0000.0000.032.0004.00063.4土层参数土层层数3序号土类型土层厚容重饱和容重粘聚力内摩擦角钉土摩阻力锚杆土摩阻力水土(m)(kN3)(kN3)(kPa)(度)(kPa)(kPa)1杂填土12.00018.020.08.512.025.025.0合算2卵石2.00020.018.04.030.0150.0150.0分算3粘性土4.00019.018.018.025.060.060.0分算超载参数超载数1序号超载类型超载值(kNm)作用深度(m)作用宽度(In)距坑边线距离(m)形式长度1满布均布10.000土钉参数土钉道数10序号水平间距(m)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
