资源描述

《监理评估报告.docx》由会员分享,可在线阅读,更多相关《监理评估报告.docx(13页珍藏版)》请在第壹文秘上搜索。

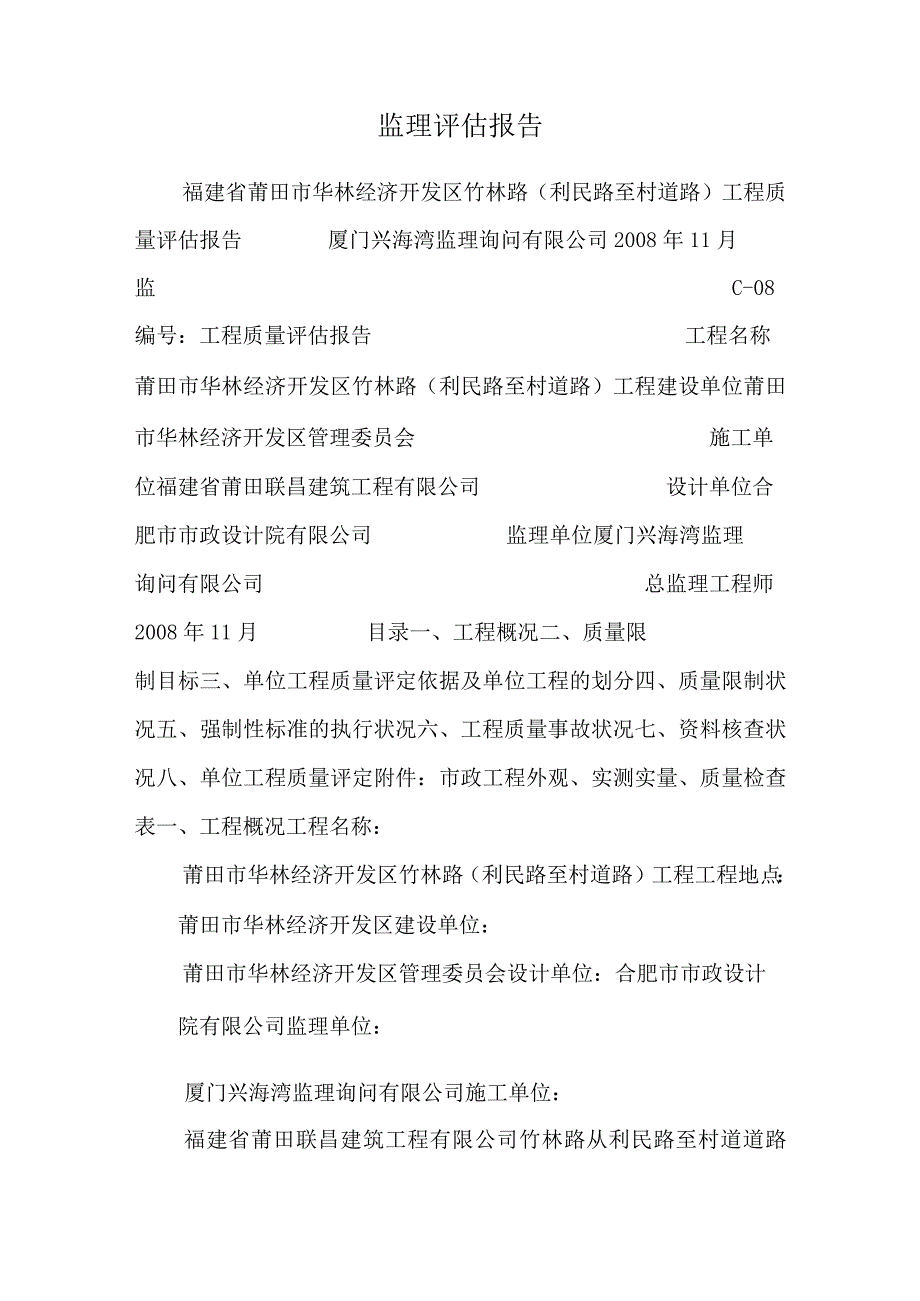

1、监理评估报告福建省莆田市华林经济开发区竹林路(利民路至村道路)工程质量评估报告厦门兴海湾监理询问有限公司2008年11月监C-08编号:工程质量评估报告工程名称莆田市华林经济开发区竹林路(利民路至村道路)工程建设单位莆田市华林经济开发区管理委员会施工单位福建省莆田联昌建筑工程有限公司设计单位合肥市市政设计院有限公司监理单位厦门兴海湾监理询问有限公司总监理工程师2008年11月目录一、工程概况二、质量限制目标三、单位工程质量评定依据及单位工程的划分四、质量限制状况五、强制性标准的执行状况六、工程质量事故状况七、资料核查状况八、单位工程质量评定附件:市政工程外观、实测实量、质量检查表一、工程概况工

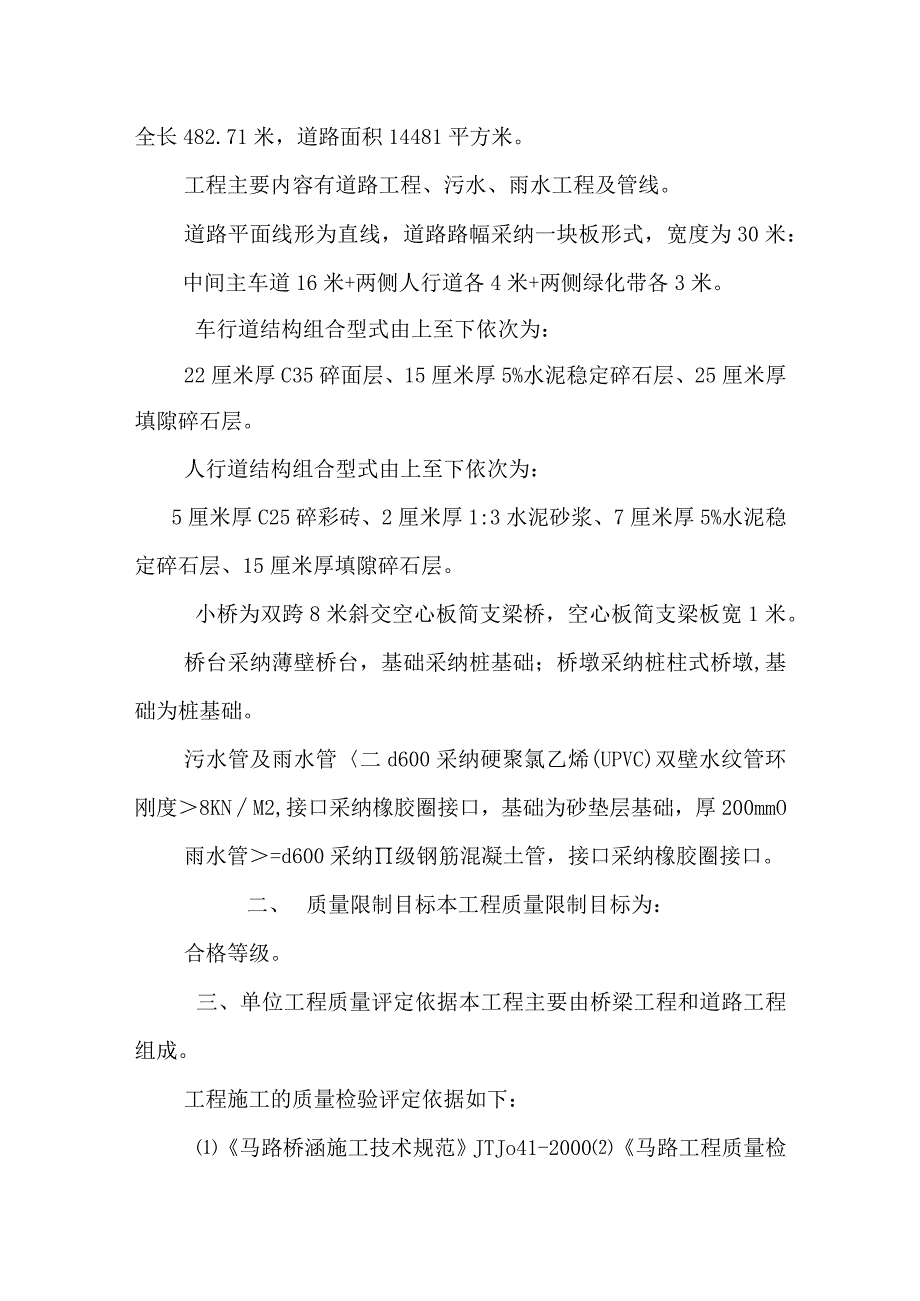

2、程名称:莆田市华林经济开发区竹林路(利民路至村道路)工程工程地点:莆田市华林经济开发区建设单位:莆田市华林经济开发区管理委员会设计单位:合肥市市政设计院有限公司监理单位:厦门兴海湾监理询问有限公司施工单位:福建省莆田联昌建筑工程有限公司竹林路从利民路至村道道路全长482.71米,道路面积14481平方米。工程主要内容有道路工程、污水、雨水工程及管线。道路平面线形为直线,道路路幅采纳一块板形式,宽度为30米:中间主车道16米+两侧人行道各4米+两侧绿化带各3米。车行道结构组合型式由上至下依次为:22厘米厚C35碎面层、15厘米厚5%水泥稳定碎石层、25厘米厚填隙碎石层。人行道结构组合型式由上至下

3、依次为:5厘米厚C25碎彩砖、2厘米厚1:3水泥砂浆、7厘米厚5%水泥稳定碎石层、15厘米厚填隙碎石层。小桥为双跨8米斜交空心板简支梁桥,空心板简支梁板宽1米。桥台采纳薄壁桥台,基础采纳桩基础;桥墩采纳桩柱式桥墩,基础为桩基础。污水管及雨水管二d600采纳硬聚氯乙烯(UPVC)双壁水纹管环刚度8KNM2,接口采纳橡胶圈接口,基础为砂垫层基础,厚200mmO雨水管=d600采纳级钢筋混凝土管,接口采纳橡胶圈接口。二、质量限制目标本工程质量限制目标为:合格等级。三、单位工程质量评定依据本工程主要由桥梁工程和道路工程组成。工程施工的质量检验评定依据如下:马路桥涵施工技术规范JTJo41-2000马路

4、工程质量检验评定标准JTGF80/1-2004钢筋混凝土工程施工及验收规范GB50204-92钢筋结构工程施工及验收规范GB50204-95预应力混凝土用钢较线GB50224-95混凝土质量限制标准GB50164-92混凝土强度检验评定标准GBJ107-84钢筋焊接及验收规程JGJ18-96(9)给水排水管道工程施工及验收规范GB50332-2002工程测量规范GB50026-93(11)建筑施工平安检查标准CJ59-99市政道路工程质量检验评定标准CCJ1-90(13)市政桥梁工程质量检验评定标准CCJ2-90(14)市政排水管渠工程质量检验评定标准CCJ3-90建设工程监理规范GB5031

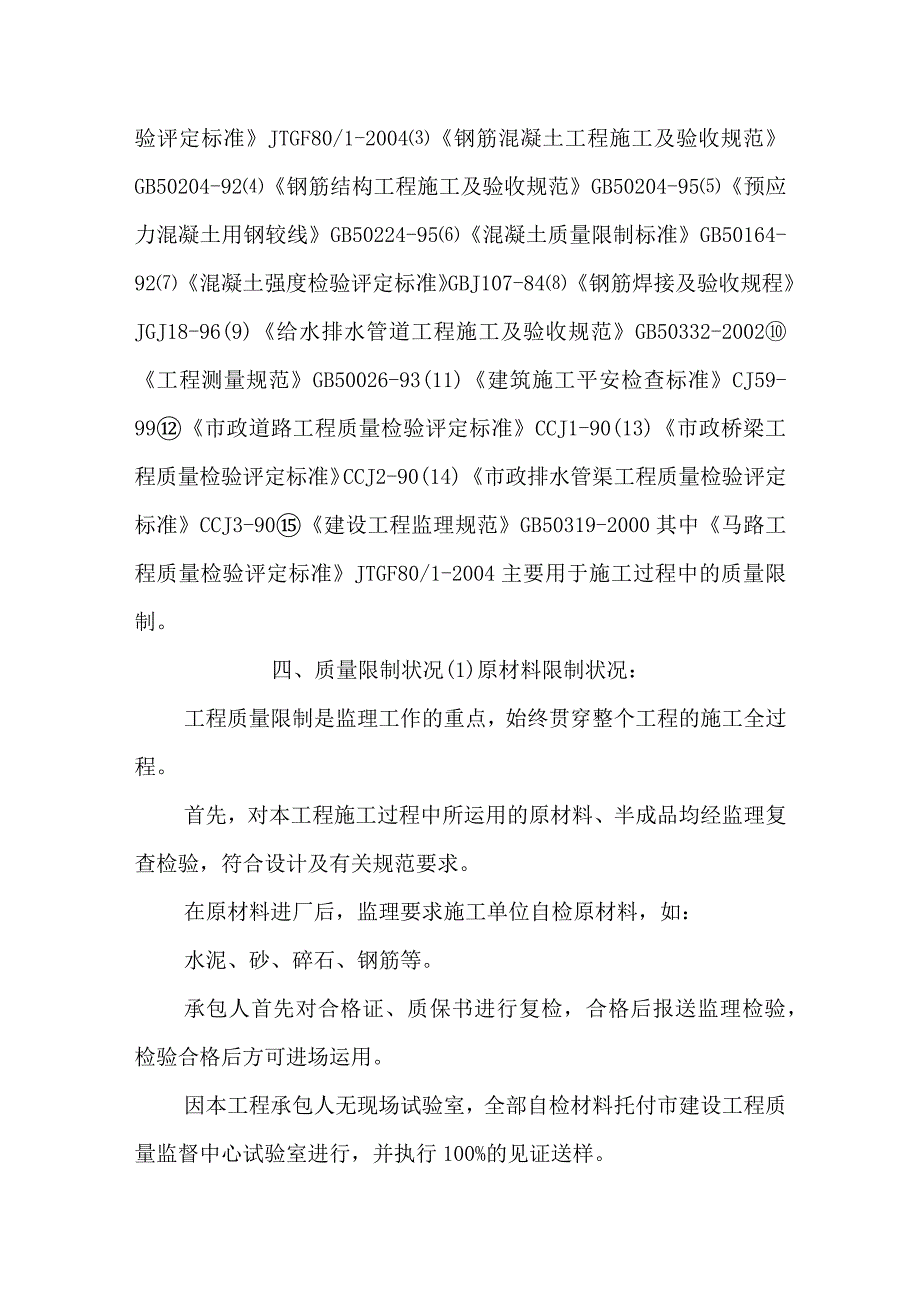

5、9-2000其中马路工程质量检验评定标准JTGF80/1-2004主要用于施工过程中的质量限制。四、质量限制状况(1)原材料限制状况:工程质量限制是监理工作的重点,始终贯穿整个工程的施工全过程。首先,对本工程施工过程中所运用的原材料、半成品均经监理复查检验,符合设计及有关规范要求。在原材料进厂后,监理要求施工单位自检原材料,如:水泥、砂、碎石、钢筋等。承包人首先对合格证、质保书进行复检,合格后报送监理检验,检验合格后方可进场运用。因本工程承包人无现场试验室,全部自检材料托付市建设工程质量监督中心试验室进行,并执行100%的见证送样。本工程自2008年11月开工,2009年7月竣工。监理部依据相

6、关施工验收规范和设计要求把好施工工序关;施工过程中有无异样状况;各项功能符合设计及规范要求,现就施工过程中限制的概况总结如下:(一)质量限制措施1、我部严格依据监理合同和监理大纲监理要求组建竹林路项目监理部。按各专业监理工程师具体分工,各行其事,各尽其责,建立严密的施工质量平安监督体系,确保各分部分项工程质量均在受控状态。2、仔细审查施工组织设计是否切实可行,主要部位施工编制专项施工方案,全部方案经审批合格,在施工过程中严格依据施工组织设计内容实施。3、建立完善的资料管理体系,施工过程中的各项技术资料刚好审核批准。4、严格执行技术交底制度,建立和完善质量平安的三级管理体系,对设计、规范、施工组

7、织的要求有明确相识并在施工过程中绽开限制一旦有错误倾向刚好的订正,避开错误的延长。做到事前、事中和事后限制,杜绝不合格工序的出现。5、严格按市政工程施工监理规范及监理技术交底记录的要求办理工序隐藏验收及相关技术文件的签证手续。(一)工程测量1、依据规划部门供应的坐标限制桩数据,运用的设备为GTS-332N全站仪和DSZ-2水准仪进行复测、闭合、验算,确保供应数据的精确性和有效性。2、依据规划部门供应且经复核的有效三角网点和水准点,探讨确定增设工程限制点和水准点,同时对爱护桩进行爱护。增设限制点和水准点位置选择在稳固不易变形的地方,允许误差按马路桥涵施工技术规范JTJ041-2000进行限制:(

8、1)水准测量高程闭合差:12L12(mm),其中L为水准测量闭合路途长度。(2)导线测量方位角闭合差:40nl2(mm),其中n为导线测量的测站数。(3)导线测量相对闭合差:1/3000(4)直线丈量测距两次较差:1/50003、该工程实体轴线、高程限制成果符合设计及规范要求。(三)桥梁工程质量限制1、地基与基础及墩台:钻孔灌注桩基础采纳冲击钻成孔,声波透射法全数检测,检测结果全部为I类桩;主桥1#承台为大体积混凝土构造物,采纳单壁钢围堰施工,施工时在承台中预埋冷却管有效的防止承台产生有害裂纹;桥墩施工除主桥V型墩采纳体系自平衡悬吊法施工外,其余桥墩采纳整体钢模板施工;盖梁采纳抱箍法施工;混凝

9、土输送采纳泵送作业。2、桥跨承重结构:引桥空心板梁在预制厂集中预制,梁体安装采纳吊车吊装,待架设完毕后,进行桥面铺装施工;引桥现浇箱梁及主桥采纳钢管桩搭设贝雷膺架施工。3、混凝土采纳商品碎,预制梁体磴采纳输送车运输,龙门吊吊料入模。墩台身,现浇箱梁碎采纳碎输送车运输,碎输送泵泵送入模。4、本工程路基压实度施工过程中严格依据规范执行;级配碎石层、水泥稳定碎石层、沥青面层压实度、无侧限抗压强度、厚度、平整度等各项指标经检测符合规范要求。5、防雷及接地安装:桥梁防雷及接地采纳接地钢筋与地面连接,经检测符合设计要求。6、路灯工程:路灯灯柱与桥面系混凝土预埋件连接坚固,承载力符合设计要求;灯柱、灯杆及其

10、接地装置均符合设计及城市道路照明工程施工及验收规程(CJJ89-2001)要求。7、各分项工程的施工依次:总体上各分项工程采纳平行流水作业施工方法,以总的施工安排为准,满意工期要求,对于个别工程采纳交叉施工作业施工。(四)平安生产和文明施工工程开工前,监理部仔细落实各级平安生产责任制,签订平安生产责任书,成立了以项目总监为第一责任人的平安生产、文明施工领导小组,配备专职平安监理工程师,坚持平安第一、预防为主的方针,对新进场员工进行三级平安教化培训和平安技术交底,特种作业人员,严格持证上岗制度。施工过程中,全线采纳封闭施工,从而确保了施工平安。五、强制性标准执行状况工程施工中施工单位能按国家现行

11、建设工程施工规范及相关规定要求施工,原材料及试块检验均符合要求,未出现违反强制性条文状况。六、质量事故处理状况无重大的质量和安全事故七、资料核查状况(一)主体结构技术质量试验资料1、原材料试验统计序号检查项目批/组数检验结果备注1钢筋(I级)10批合格2钢筋(级)82批合格3钢筋焊接件73批合格4钢筋机械连接26批合格5钢绞线8组合格6盆式橡胶支座共16个6个合格7板式橡胶支座共2160个5组合格8工作锚板、夹片、螺母106个合格9预应力塑料水纹管4组合格10桥面伸缩缝1组合格11系杆锚具8套合格12系杆制作构件4根合格13系杆用钢绞线1组合格14吊杆制作构件30组合格15吊杆锚具30组合格1

12、6吊杆用钢丝1组合格17土工格栅1组合格18电力电缆1组合格19铜芯护套电缆1组合格20路灯62组合格21路灯电力电缆1组合格22路灯铜芯护套线1组合格2、碎、砂浆试块强度试验统计序号试验项目部位组数评定结果备注1桩基砂基础及下部288合格2主桥承台碎基础及下部14合格3引桥承台碎基础及下部13合格4人行梯道承台、卧梁碎基础及下部14合格序号试验项目部位组数评定结果备注5墩柱碎基础及下部136合格6V撑碎基础及下部24合格7桥台碎基础及下部8合格8人行梯道墩柱碎基础及下部14合格9盖梁碎基础及下部86合格10盖梁孔道压浆基础及下部26合格11拱座箱梁碎上部构造8合格13拱座孔道压浆上部构造4合

13、格13人行梯道盖梁碎基础及下部12合格14支座垫石碎基础及下部4合格15空心板碎上部构造1038合格16现浇箱梁碎上部构造45合格17现浇箱梁孔道压浆上部构造34合格18桥面板碎上部构造69合格19人行梯道梁碎附属结构14合格20防装护栏基座砂附属结构39合格21桥面铺装碎附属结构22合格22伸缩缝碎附属结构12合格23桥头搭板碎附属结构6合格24挡土墙砂浆引道15合格3、各结构层压实度试验统计序号试验项目部位组数备注1路基填筑90区压实度引道24合格2路基填筑93区压实度引道21合格3路基填筑95区压实度引道21合格4沥青路面压实度路面18合格(二)分部分项隐藏验收资料1、基础及下部构造分部

14、:(1)灌注桩:灌注桩成孔分项工程(96个检验批),合格率100%;灌注桩钢筋加工分项工程(96个检验批),合格率93.4%;灌注桩钢筋成型与安装分项工程(96个检验批),合格率90.83%;灌注桩混泥土分项工程(96个检验批),合格率100%;(2)承台:承台模板安装分项工程(22个检验批),合格率99.22%;承台钢筋加工分项工程(22个检验批),合格率98.99%;承台钢筋成型与安装分项工程(22个检验批),合格率98.56%;承台混泥土分项工程(22个检验批),合格率99.33%;(3)墩台:墩、台模板安装分项工程(76个检验批),合格率10096;墩、台钢筋加工分项工程(76个检验批

15、),合格率98.50姒墩、台钢筋成型与安装分项工程(76个检验批),合格率98.90%;墩、台混泥土分项工程(76个检验批),合格率99.99%;拱座预应力工程(4个检验批),合格率100%;(4)盖梁:盖梁模板安装分项工程(40个检验批),合格率98.42%;盖梁钢筋加工分项工程(40个检验批),合格率98.95%;盖梁钢筋成型与安装分项工程(40个检验批),合格率98.57%;盖梁混泥土分项工程(40个检验批),合格率99.84%;盖梁预应力工程(28个检验批),合格率100%(5)支座垫石:模板安装分项工程(4个检验批),合格率97.81%;钢筋加工分项工程(4个检验批),合格率99.79%;钢筋成型与安装分项工程(4个检验批),合格率95.85%;混泥土分项工程(4个检验批),合格率100%;2、桥跨承重结构分部:(1)预制空心板梁:预应力分项工程(520个检验批),合格率100%;模板安装分项工程(520个检验批),合格率98.05%;钢筋加工分项工程(520个检验批),合格率98.57%;钢筋成型与安装分项工程(520个检验批),合格率97.98%;混泥土分项工程(520个检验批),合格率99.37%;空心板安装分项工程(520个检验批),合格率99.27%;(2)现

展开阅读全文
