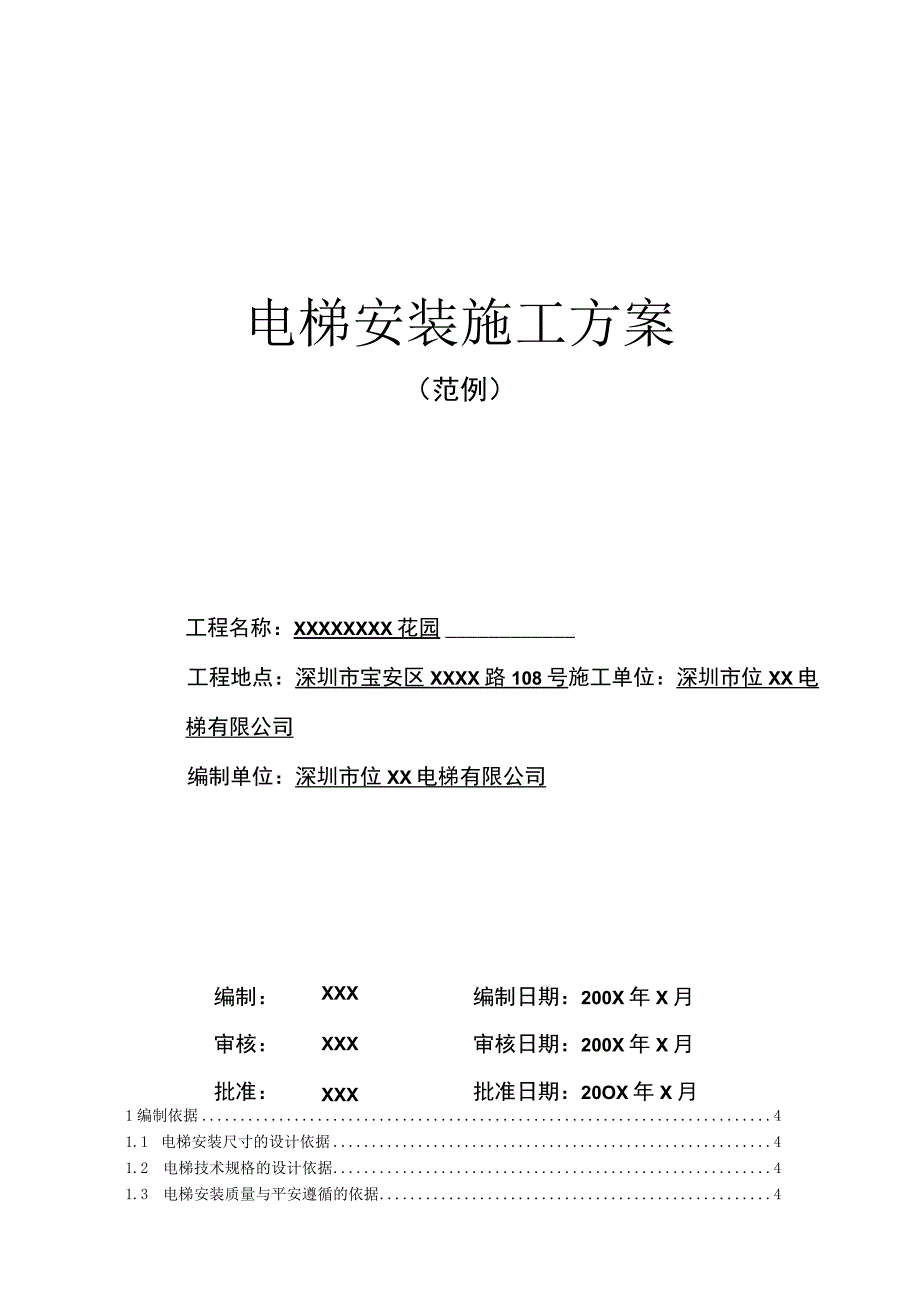

1、电梯安装施工方案(范例)工程名称:XXXXXXXX花园工程地点:深圳市宝安区XXXX路108号施工单位:深圳市位XX电梯有限公司编制单位:深圳市位XX电梯有限公司编制:XXX编制日期:200X年X月审核:XXX审核日期:200X年X月批准:XXX批准日期:20OX年X月1编制依据41.1 电梯安装尺寸的设计依据41.2 电梯技术规格的设计依据41.3 电梯安装质量与平安遵循的依据41.4 电梯安装依据的工艺文件41. 5安装单位实力简介42工程简况41.1 工程基本状况41.2 电梯主要参数42. 3工程特别状况说明43施工支配42.1 工程管理的组织机构42.2 工程目标43. 3施工协调管

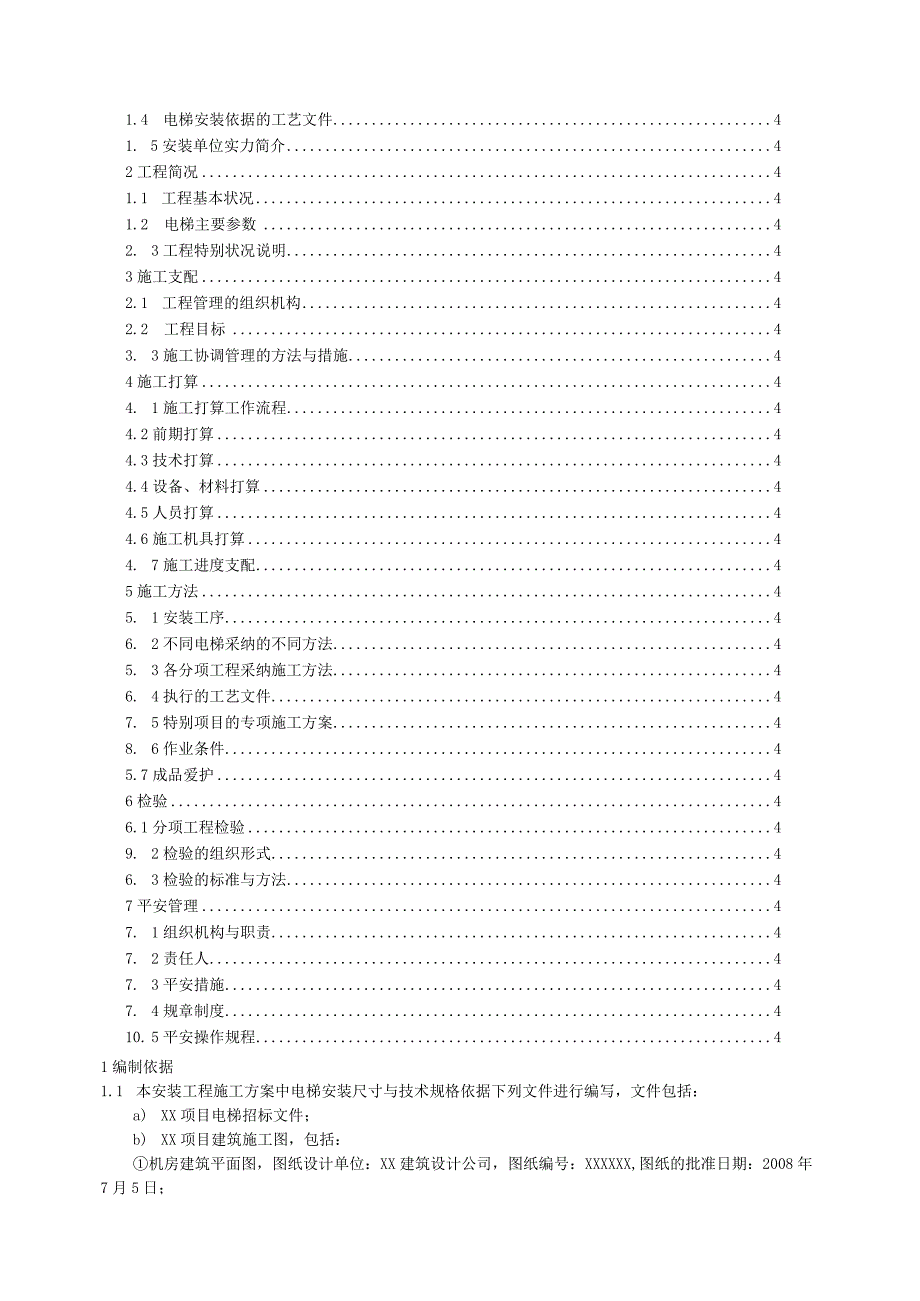

2、理的方法与措施44施工打算44. 1施工打算工作流程44.2前期打算44.3技术打算44.4设备、材料打算44.5人员打算44.6施工机具打算44. 7施工进度支配45施工方法45. 1安装工序46. 2不同电梯采纳的不同方法45. 3各分项工程采纳施工方法46. 4执行的工艺文件47. 5特别项目的专项施工方案48. 6作业条件45.7成品爱护46检验46.1分项工程检验49. 2检验的组织形式46. 3检验的标准与方法47平安管理47. 1组织机构与职责47. 2责任人47. 3平安措施47. 4规章制度410. 5平安操作规程41编制依据1.1 本安装工程施工方案中电梯安装尺寸与技术规格

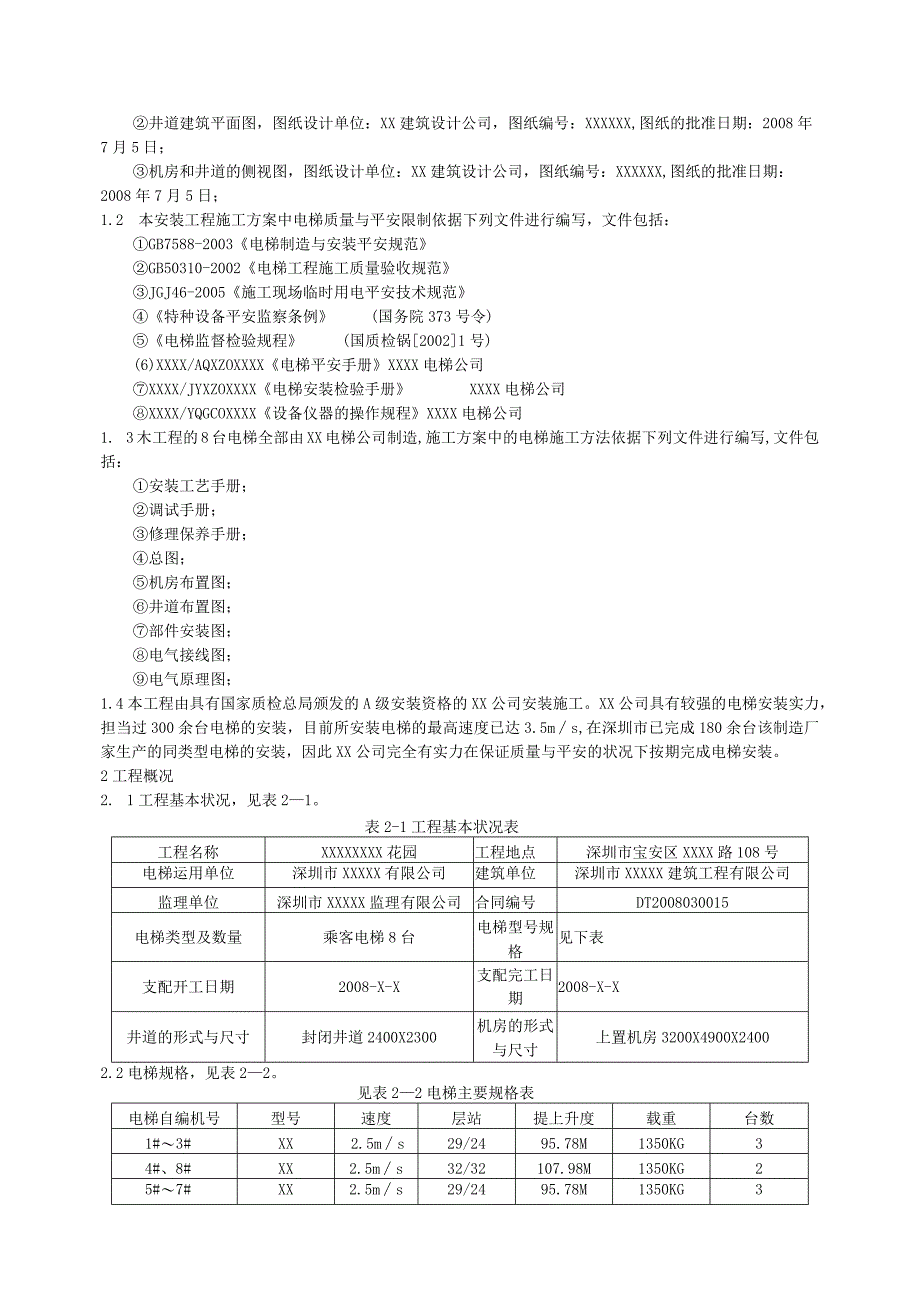

3、依据下列文件进行编写,文件包括:a) XX项目电梯招标文件;b) XX项目建筑施工图,包括:机房建筑平面图,图纸设计单位:XX建筑设计公司,图纸编号:XXXXXX,图纸的批准日期:2008年7月5日;井道建筑平面图,图纸设计单位:XX建筑设计公司,图纸编号:XXXXXX,图纸的批准日期:2008年7月5日;机房和井道的侧视图,图纸设计单位:XX建筑设计公司,图纸编号:XXXXXX,图纸的批准日期:2008年7月5日;1.2 本安装工程施工方案中电梯质量与平安限制依据下列文件进行编写,文件包括:GB7588-2003电梯制造与安装平安规范GB50310-2002电梯工程施工质量验收规范JGJ46
4、-2005施工现场临时用电平安技术规范特种设备平安监察条例(国务院373号令)电梯监督检验规程(国质检锅20021号)(6)XXXX/AQXZOXXXX电梯平安手册XXXX电梯公司XXXX/JYXZOXXXX电梯安装检验手册XXXX电梯公司XXXX/YQGCOXXXX设备仪器的操作规程XXXX电梯公司1. 3木工程的8台电梯全部由XX电梯公司制造,施工方案中的电梯施工方法依据下列文件进行编写,文件包括:安装工艺手册;调试手册;修理保养手册;总图;机房布置图;井道布置图;部件安装图;电气接线图;电气原理图;1.4本工程由具有国家质检总局颁发的A级安装资格的XX公司安装施工。XX公司具有较强的电梯
5、安装实力,担当过300余台电梯的安装,目前所安装电梯的最高速度已达3.5ms,在深圳市已完成180余台该制造厂家生产的同类型电梯的安装,因此XX公司完全有实力在保证质量与平安的状况下按期完成电梯安装。2工程概况2. 1工程基本状况,见表21。表2-1工程基本状况表工程名称XXXXXXXX花园工程地点深圳市宝安区XXXX路108号电梯运用单位深圳市XXXXX有限公司建筑单位深圳市XXXXX建筑工程有限公司监理单位深圳市XXXXX监理有限公司合同编号DT2008030015电梯类型及数量乘客电梯8台电梯型号规格见下表支配开工日期2008-X-X支配完工日期2008-X-X井道的形式与尺寸封闭井道2
6、400X2300机房的形式与尺寸上置机房3200X4900X24002.2电梯规格,见表22。见表22电梯主要规格表电梯自编机号型号速度层站提上升度载重台数1#3#XX2.5ms29/2495.78M1350KG34#、8#XX2.5ms32/32107.98M1350KG25#7#XX2.5ms29/2495.78M1350KG32.3本项目2台无机房观光电梯不在本次工程范围内。3施工支配3. 1施工人员组织3. 1.1组织架构本工程现场由1名项目经理、1名项目工程师、1名平安员以及2个安装小组来完成安装工程,现场组织架构图如图11所示。在施工过程中接受甲方和监理公司的全面领导,听从总包的协
7、调管理,遵守施工现场的各项规章制度。公司安装绎理:XXX项目经理:XXX平安员:XXX施工班组一施工班组二项目工程师图313. 1.2岗位及联络电话,见表31。表31岗位及联络电话表姓名岗位联络电话备注XXX工程总负责人XXXXXXXXXXXXXX项目经理XXXXXXXXXXXXXX项目工程师XXXXXXXXXXXXXX平安员XXXXXXXXXXXXXX现场小组负责人XXXXXXXXXXXXXX现场小组负责人XXXXXXXXXXX3.2工程目标3.2.1工程质量目标a)全部电梯一次性通过政府监督检验。b)依据XXXX/JYXZOXXXX电梯安装检验手册的内容与要求对安装过程进行自检,一次性合格
8、率不小于95%。3. 2.2工程工期目标支配总工期90天,200X年X月XX开工,200X年X月XX完工。3. 2.3工程的文明施工与平安目标a)杜绝人身平安事故。b)杜绝火灾事故。c)杜绝现场人员食物中毒事故。d)杜绝严峻职业病以及重大传染性疾病。e)杜绝重大设备事故。3. 2.4本项目工程的协作协调工作:a)项目经理负责联系协调工作。b)在施工进场前和总承建商联系,取得施工现场各专业安装队现场负责人的名单,以便相互协调。c)进场施工后,参与由总承建商或监理公司定期以及不定期组织的各施工单位现场负责人调会议。d)在进场施工前将电梯施工进度支配提交给甲方,其中包括与土建项目的接口时辰表。接口时
9、辰表经双方确认后,详细的工程进度按此时辰表进行,假如出现工期延误或其它状况,双方应刚好协调。4施工打算4. 1施工打算工作流程,见图4-1熟识安装合同I熟识安装工艺文件I施工现场以及建筑工程进度了解I编制施工支配管理人员施工机具打算暂舍及库房建设电梯开箱编制施工材料支配1 III技术交底机房井道临时用电敷设验收入库加工定货II施工人员验收入库及保管图4一14 .2前期打算a)现场施工人员的安置。进场前须要总承包商协调供应一个或多个足够面积的场地,供我公司搭设备件仓库和暂舍,同时我公司向工地管理单位供应各种进场资料。b)机房和井道建筑工程的完成。其详细要求:结束机房以及井道顶面的工作。曳引机混凝
10、土基础及构架应达到允许安装的强度。井道内建筑部分的模版、脚手架应拆除,清除废料。c)施工用电。由甲方供应符合要求的机房电源及照明。d)每台电梯供应一个灭火器、机房通风良好、安装向外开启的防火门。e)电梯设备货物存放以及二次运输。电梯包装箱运至施工现场前,甲方供应足够面积的临时周转场地,以使卸车及转运用。f) 了解土建总体进度、施工管理的各项要求;g) 了解现场总包单位施工平安管理要求。4. 3技术打算5. 3.1打算内容a)本公司具备本次所安装的类型、规格电梯的安装资格,所担当安装的电梯是具有合法资格制造商正式出具产品合格证的产品,并且本公司已向深圳市质量技术监督局办理了安装告知手续。b)本公
11、司已从电梯制造商处获得了本次所安装该类类型电梯最新版本的相关技术文件,按电梯的型式、规格配备了完整的安装工艺文件、企业标准以及自检规程、国家标准以及平安技术规范。c)全部施工人员均已办理施工人员用工手续,全部人员都已备齐相应有效的特种设备操作证。d)现场已经备齐施工中所须要的计量、测量器具,并且具有检测合格证书。e)本公司在本次安装工程中将执行严格的质量保证措施,包括材料进场管理措施、工程质量管理限制措施、施工操作管理措施、施工技术资料管理措施等。f)木公司在本次安装工程中将执行严格的平安保证措施,包括组织管理措施、工作制度管理措施、劳务用工管理措施、临时用电管理措施、现场消防管理措施、施工机
12、具管理措施等。g)本公司在本次安装工程中将执行完善的文明施工措施,包括卫生制度管理措施、环境爱护措施、生活卫生管理措施、施工现场卫生管理措施。4.3.2技术交底木公司于X月5日在本公司会议室进行了技术交底。技术交底会议由公司管理部组织,项目经理、公司平安主任、技术质量部、2个施工班组的全体人员共计15人参与了会议。会议由管理部进行记录,其详细内容如下:a)项目经理XXX对工程概况、工程的管理支配、施工的技术、材料、机具、人员以及作业条件的打算以及安装合同的一些相关条款进行了介绍。b)技术质量部部长XXX对工程所要达到的质量目标要求、须要执行的安装工艺文件以及检验要求进行了讲解。c)公司平安主任
13、介绍了本工程建筑承建商总包单位对施工现场平安、文明施工的管理措施与要求,提出我公司对该项目详细执行的平安措施、文明施工以及环境爱护措施。公司对全部参与人员对交底内容驾驭的状况采纳考试的方式进行了解,全部人员考核合格,达到了交底目的。4.4设备、材料打算4.4.1设备本工程电梯设备有XXXXXX电梯有限公司制造,从制造单位供应的供货清单可知,全部8台电梯工有12个包装箱,其中已经有10个包装箱运到现场,其余包装箱在X月X日前也将运到施工现场。明确到达的货物已经具备进场安装的条件。4.4.2材料本工程部分主要材料以及协助材料由我公司选购,主要材料选购支配,见表4一1。表4-1主要材)同选购支配序号材料名称型号规格单位数量备注I工字钢300#m50曳引机承重梁2槽钢200#m10限速器承重梁3槽钢50#m25限制柜基础4槽钢200#m30底坑槽钢5角钢Z75X75m340厅门牛腿6电缆YJV-25m2m110调试用机房临时供电7电源箱35A个4临时电源8电焊条3.2包169电焊条2.0包161.1 5人员打算依据施工进度支配,木公司该项目支配了10名施工人员,均具备电梯安装操作证,并且包含了起重、电焊和乙烘焊、电气以及钳工等技能人员,见表4一2。表42施工人员名单表姓名岗位起重电工钳工焊工XXX安装组员XXX安装组员XXX安装组员XXX安装组员XXX安装组员XXX安装组员
