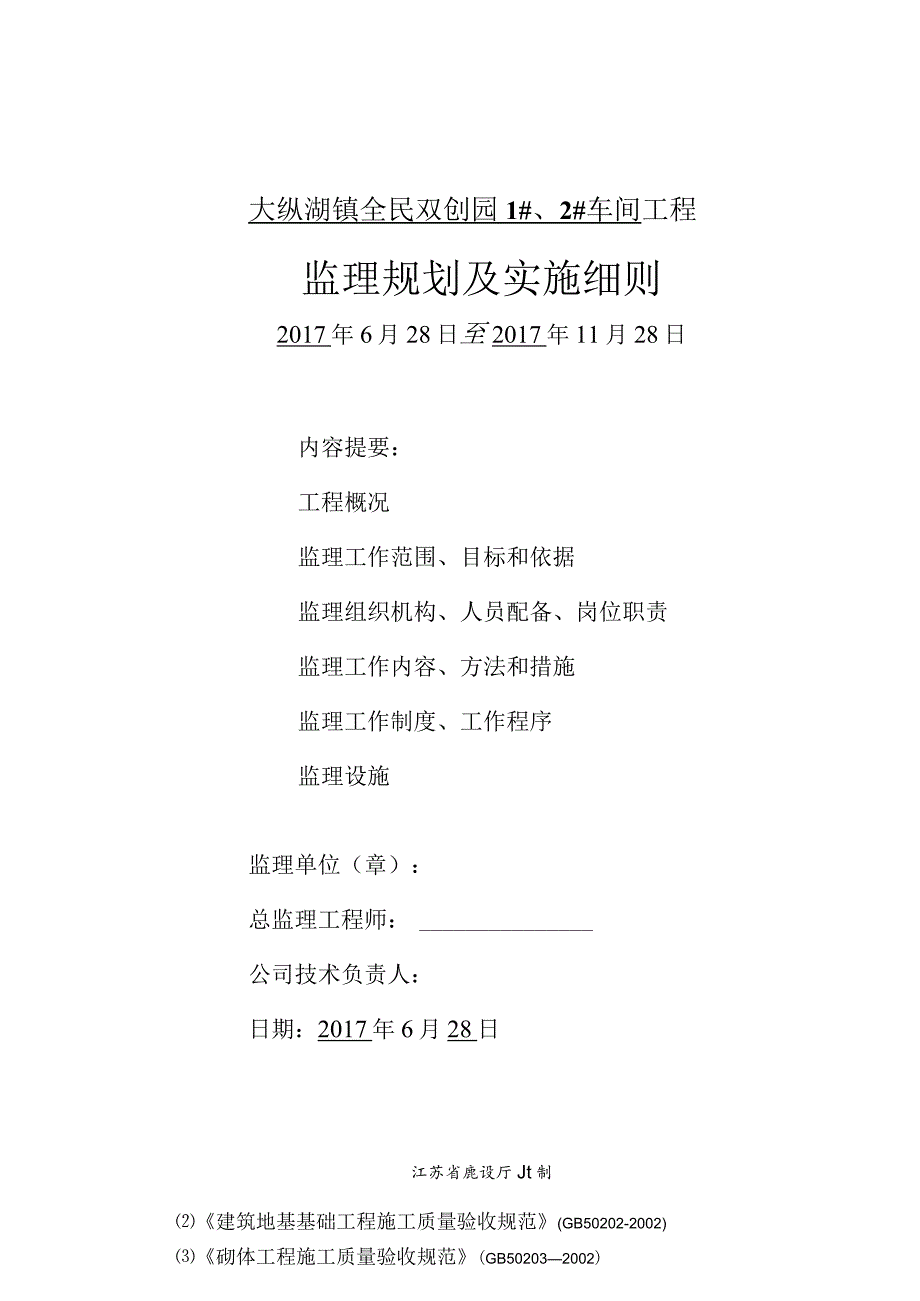

《监理规划.docx》由会员分享,可在线阅读,更多相关《监理规划.docx(18页珍藏版)》请在第壹文秘上搜索。

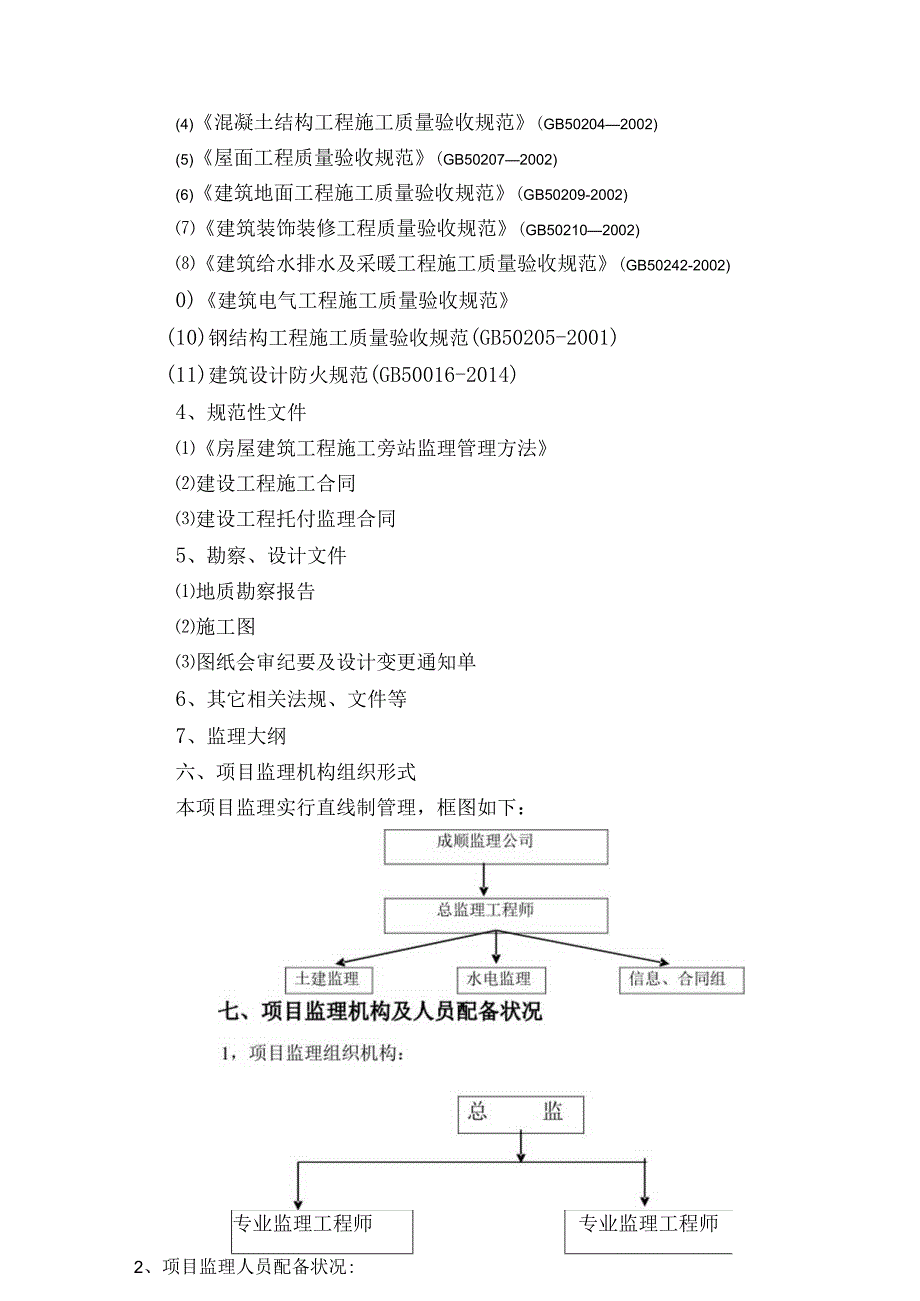

1、大纵湖镇全民双创园1#、2#车间工程监理规划及实施细则2017年6月28日至2017年11月28日内容提要:工程概况监理工作范围、目标和依据监理组织机构、人员配备、岗位职责监理工作内容、方法和措施监理工作制度、工作程序监理设施监理单位(章):总监理工程师:公司技术负责人:日期:2017年6月28日江苏省鹿设厅Jt制建筑地基基础工程施工质量验收规范(GB50202-2002)砌体工程施工质量验收规范(GB502032002)(4)混凝土结构工程施工质量验收规范(GB502042002)(5)屋面工程质量验收规范(GB502072002)(6)建筑地面工程施工质量验收规范(GB50209-2002

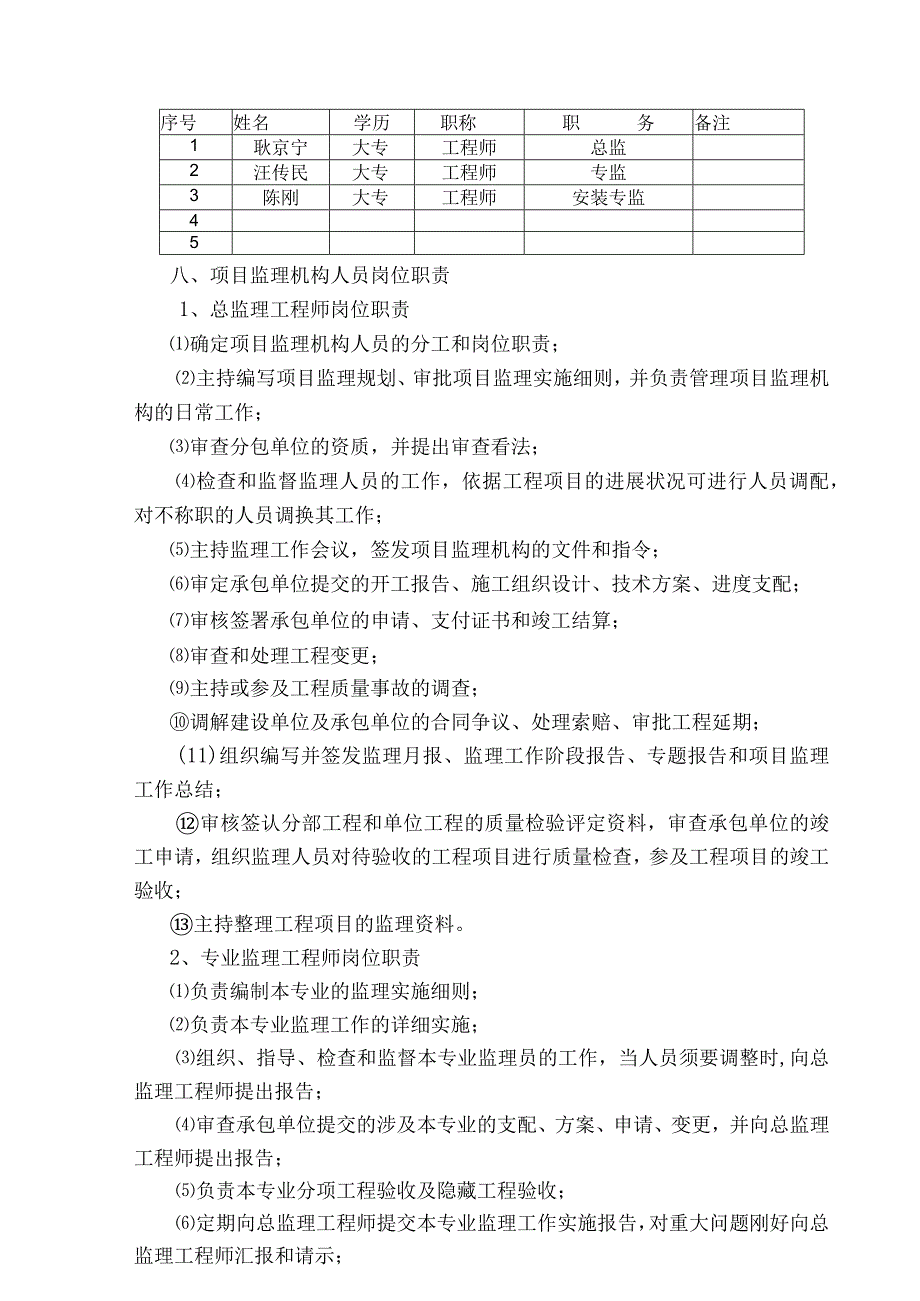

2、)建筑装饰装修工程质量验收规范(GB502102002)建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)0)建筑电气工程施工质量验收规范(10)钢结构工程施工质量验收规范(GB50205-2001)(11)建筑设计防火规范(GB50016-2014)4、规范性文件房屋建筑工程施工旁站监理管理方法建设工程施工合同建设工程托付监理合同5、勘察、设计文件地质勘察报告施工图图纸会审纪要及设计变更通知单6、其它相关法规、文件等7、监理大纲六、项目监理机构组织形式本项目监理实行直线制管理,框图如下:专业监理工程师专业监理工程师2、项目监理人员配备状况:序号姓名学历职称职务备注1耿京宁大专
3、工程师总监2汪传民大专工程师专监3陈刚大专工程师安装专监45八、项目监理机构人员岗位职责1、总监理工程师岗位职责确定项目监理机构人员的分工和岗位职责;主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作;审查分包单位的资质,并提出审查看法;检查和监督监理人员的工作,依据工程项目的进展状况可进行人员调配,对不称职的人员调换其工作;主持监理工作会议,签发项目监理机构的文件和指令;审定承包单位提交的开工报告、施工组织设计、技术方案、进度支配;审核签署承包单位的申请、支付证书和竣工结算;审查和处理工程变更;主持或参及工程质量事故的调查;调解建设单位及承包单位的合同争议、处理索赔
4、、审批工程延期;(11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参及工程项目的竣工验收;主持整理工程项目的监理资料。2、专业监理工程师岗位职责负责编制本专业的监理实施细则;负责本专业监理工作的详细实施;组织、指导、检查和监督本专业监理员的工作,当人员须要调整时,向总监理工程师提出报告;审查承包单位提交的涉及本专业的支配、方案、申请、变更,并向总监理工程师提出报告;负责本专业分项工程验收及隐藏工程验收;定期向总监理工程师提交本专业监理工作实施报告,对重大
5、问题刚好向总监理工程师汇报和请示;依据本专业监理工作实施状况做好监理日记;负责本专业监理资料的收集、汇总及整理,参及编写监理月报;核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量状况,依据实际状况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;负责本专业的工程计量工作,审核工程计量的数据和原始凭证。3、监理员岗位职责在专业监理工程师指导下开呈现场监理工作;检查承包单位投入勤务员项目的人力、材料、主要设备及其运用、运输,并做好检查记录;从施工现场干脆获得工程计量的有关数据并签署原始凭证;按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工
6、制作及工序施工质量检查结果进行记录;担当旁站工作,发觉问题刚好指出并向专业监理工程师报告;做好监理日记和有关的监理记录。九、监理工作程序施工阶段监理工作基本流程图(附录一)施工打算阶段质量限制流程图(附录二)施工阶段质量限制工作流程图(附录三)竣工验收阶段质量限制工作流程图(附录四)施工阶段设计变更限制的基本程序(附录五)十、监理工作方法及措施基本方法:规划项目目标,对目标值进行事前、事中、事后的动态限制,组织协调好各方工作关系,加强合同、信息管理。1、质量监理限制的方法督促承包商建立、健全质量体系;进行质量职能安排,明确质量责任分工;实施质量审核制度;审核设计图纸及技术交底;审批承包商的施工
7、组织设计;检查工序部位的施工质量(巡察、旁站、抽验和验收);质量验收和质量评定;建立质量信息文字、报表资料的管理方法;合同中质量信息的管理。2、质量监理限制的措施测量:用于定位放线、轴线、高程限制。试验:用于原材料质量限制,成桩质量检测。旁站监理:关键部位及关键工序质量限制。严格执行监理程序:可强化承包商和各项工作能够规范,有序地开展。指令性文件:总监理工程师充分利用指令性文件对任何事项发出书面指示,并督促承包商严格遵守及执行监理工程师的书面指示。工地会议:总监理工程师及承包商探讨施工中各种问题的工作方式。计算机协助管理:利用计算机对计量支付、工程质量、进度、合同条件进行协助管理。会见承包商:
8、当承包商无视总监理工程师的指示,违反合同条件进行工程活动时,由总监理工程师(或其代表)邀见承包商的主要负责人,指出承包商在工程上存在的问题的严峻性和可能造成的后果,并提出挽救问题的途径,如仍不听劝说,监理工程师可进一步实行制裁措施。3、进度限制的方法采纳主动限制和被动限制相结合的限制程序,施工阶段进度限制框图如下图所示:收集进度信息。施工阶段进度限制工作流程图详见附录六。4、进度限制的措施编制进度限制工作细则编制或审核施工进度支配按年、季、月编制工程综合支配下达工程开工令帮助承包商实施进度支配监督施工进度支配的实施组织现场协调会签发工程进度款支付凭证审批工程延期(K)向业主供应进度报告(11)
9、督促承包单位整改技术审批竣工申请报告、帮助组织竣工验收处理争议和索赔(整理工程进度资料(15)工程移交5、投资限制提出总的投资限制目标以及分阶段,分项目,分年度的投资限制目标,并编制分阶段投资运用支配。投资限制框图如下图所示:投资限制工作流程图详见附录七。6、投资限制措施:对工程变更、设计变更、物价改变等影响投资的项目制定限制措施、计算的方法及审批权限。7、合同管理编制合同管理工作程序,包括工程变更、设计变更、工程分包、转包、工程延期、索赔等;制定合同管理制度,包括合同的起草、审批、签订、修正、处理、保持等制度;督促业主、承包商仔细全面地履行合同、协调合同争端。8、监理文件的管理:监理文件在实
10、际工作中应刚好、精确、有效,的确起到限制和管理的目的。本项目监理文件主要运用江苏省建设监理示范用表(其次版)。本项目监理组接收及发出的监理文件均应有登记、有落实、有检查、有结果。监理文件应刚好整理上报和归档。9、组织协调了解及项目有关的业主、设计方、承包商、材料设备供应单位及相关部门、协调单位等组织机构和人员状况,确定要协调的主要问题和对象。建立质量限制、进度限制、投资限制和合同管理、信息管理的协调工作程序。制定各种协调用的工作表格。十一、平安管理1、审查施工组织设计中的平安技术措施或者专项施工方案是否符合工程建设强制性标准。对施工单位申报的施工平安技术措施或者专项施工方案应当审查其是否符合报
11、审资料要求和工程建设强制性标准的规定,对不符合要求的,应当要求施工单位修改后重新申报,直至符合要求为止。2、施工单位应当在施工组织设计中编制平安技术措施和施工临时用电方案,对下列达到肯定规模的危急性较大的分部分项工程编制专项施工方案,并附具平安验收结果,经施工单位技术负责人和总监理工程师签字后实施,由专项平安员进行现场监督。基坑支护及降水工程;土方开挖工程;模板工程;起重吊装工程;脚手架工程;3、督促承包商落实平安生产的组织保证体系和建立健全平安生产责任制;对分部(子分部)工程、分项工程、检验批进行平安技术交底。4、在监理过程中,发觉存在平安隐患的,应当要求施工单位整改;状况严峻的,应当要施工
12、单位停工,并刚好报告建设单位;施工单位拒不整改或者不停止施工的,应当刚好向有关主管部门报告。十二、关键工序及技术难点监控措施本工程是单层轻钢结构厂房工程,钢结构是其主体,所以本工程将实行以下监控措施:1、钢结构部分(1)钢结构材料1)全部钢材应具有出厂说明书,并有力学性能和化学成份的合格保证。冷弯薄壁型钢楝条和墙梁及其它未注明者均采纳Q235B钢,门式钢架采纳Q345B(详见设计图纸说明)。2)焊接时,钢架结构采纳E50系列焊条。3)自动焊接或半自动焊接采纳的焊丝和焊剂,应及主体金属的强度相配套,焊丝应符合现行标准焊接用钢丝的规定,详细可由施工单位依据焊机选用。4)高强螺栓采纳10.9S,为磨
13、擦型。5)一般螺栓应采纳现行标准一般碳素结构钢技术条件中规定的Q235钢制成。6)门式钢架安装时,须实行临时措施或者牢靠措施以保持其侧向稳定。7)楝条镀锌含量不小于275gm2o(2)技术要求1)钢架节点连接中,高强螺栓的接触面要求先用砂轮打磨,打磨方向及构件受力方向垂直并喷砂;安装时,用钢丝刷清除浮锈,并依据规范要求做磨擦面的抗滑系数检验,要求抗滑系数不得小于0.45或0.30(详细依据设计图纸要求)。2)本设计中,未注明焊缝均为满焊,焊缝高度hf=6mm,凡注明的螺栓孔均为D=17.5,相应的螺栓为C级MI6。3)上下翼缘和腹板的拼接缝应错开,并避开及加劲板重合,腹板拼接缝及它平行的加劲板
14、至少相距200mm,腹板拼接缝及上下翼缘至少相距200mm,对接焊缝应符合GB5020595规范要求:钢架不低于二级,其余焊缝应不低于焊接质量检验的三级标准。4)在钢架制作时,应采纳合理的工艺,尽量削减由于焊接产生的残余应力,并采纳合理的手工校正误差。5)屋面板及楝条连接以及及墙梁连接时,螺钉中心距不宜大于300mm,压型钢板的纵向搭接长度:屋面板20Onln1,墙板80mm。6)对于螺栓连接,应待构件校正固定后,将螺丝扣打毛,或将螺杆及螺母焊接,以防松动。7)屋面梁、柱焊接,H型钢翼缘和腹板的焊缝应采纳埋弧焊自动焊接,坡口焊缝为全熔透焊等强度焊接。(3)施工钢结构制作及安装需由施工单位作出合理的施工组织设计,经过建设、设计单位同意后方可施工。钢结构构件制作时,需先放样,确认无误后方可制作。1)施工中应遵守的规范主要如下所示:钢结构工程施工及验收规范(GB502052001)混凝土工程施工及验收规范(GBJ502042002)地基及基础工程施工及验收规范(GBJ20283)冷弯薄壁型钢结构技术规范(GBJ500182002)压型金属板设计施工规程(YBJ21688)建筑钢结构焊接规程(JGJ1896)2)焊接连接
