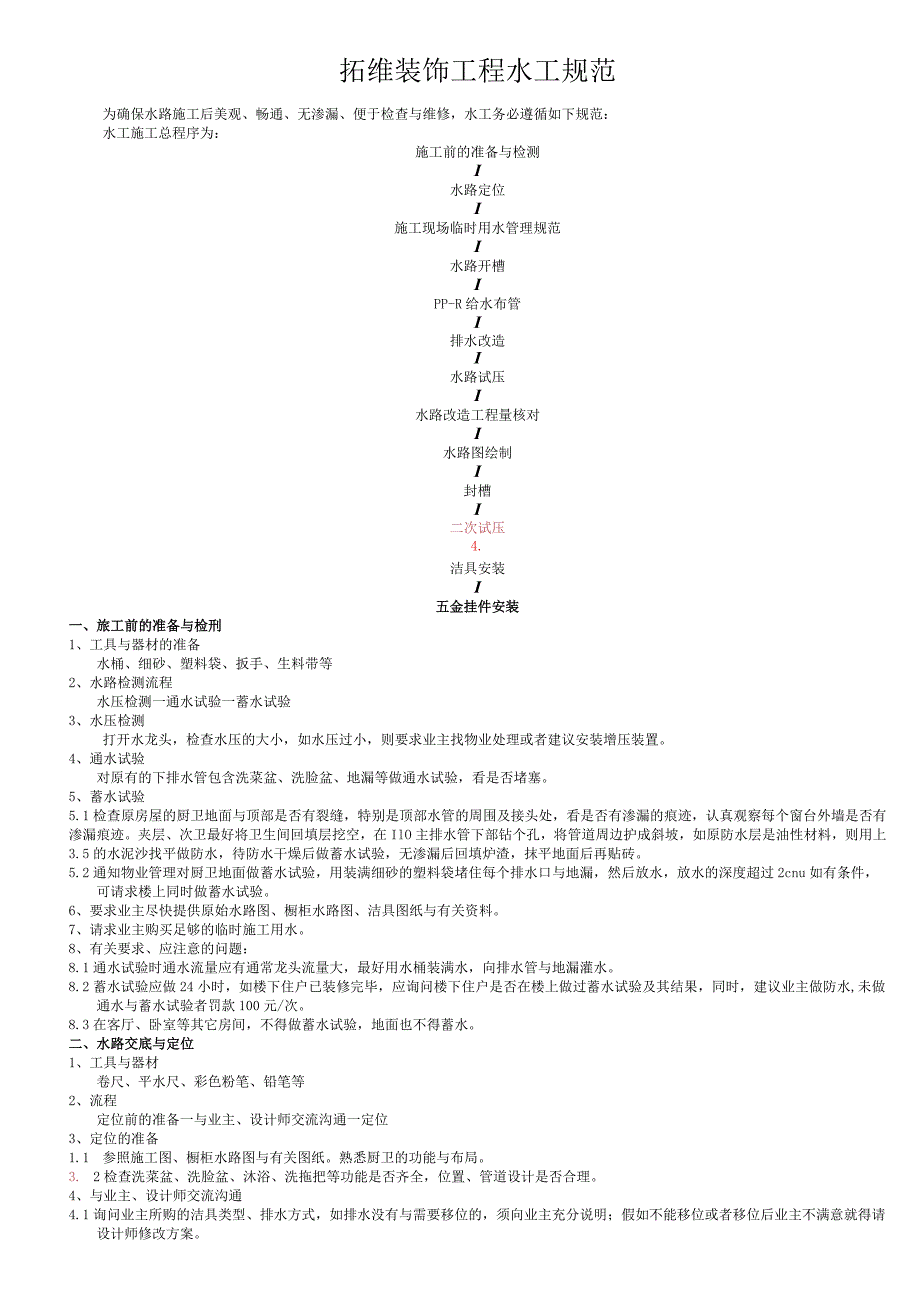

资源描述

《拓维装饰工程水工规范.docx》由会员分享,可在线阅读,更多相关《拓维装饰工程水工规范.docx(7页珍藏版)》请在第壹文秘上搜索。

1、拓维装饰工程水工规范为确保水路施工后美观、畅通、无渗漏、便于检查与维修,水工务必遵循如下规范:水工施工总程序为:施工前的准备与检测I水路定位I施工现场临时用水管理规范I水路开槽IPP-R给水布管I排水改造I水路试压I水路改造工程量核对I水路图绘制I封槽I二次试压4.洁具安装I五金挂件安装一、旅工前的准备与检刑1、工具与器材的准备水桶、细砂、塑料袋、扳手、生料带等2、水路检测流程水压检测一通水试验一蓄水试验3、水压检测打开水龙头,检查水压的大小,如水压过小,则要求业主找物业处理或者建议安装增压装置。4、通水试验对原有的下排水管包含洗菜盆、洗脸盆、地漏等做通水试验,看是否堵塞。5、蓄水试验5.1检

2、查原房屋的厨卫地面与顶部是否有裂缝,特别是顶部水管的周围及接头处,看是否有渗漏的痕迹,认真观察每个窗台外墙是否有渗漏痕迹。夹层、次卫最好将卫生间回填层挖空,在IlO主排水管下部钻个孔,将管道周边护成斜坡,如原防水层是油性材料,则用上3.5的水泥沙找平做防水,待防水干燥后做蓄水试验,无渗漏后回填炉渣,抹平地面后再贴砖。5.2通知物业管理对厨卫地面做蓄水试验,用装满细砂的塑料袋堵住每个排水口与地漏,然后放水,放水的深度超过2cnu如有条件,可请求楼上同时做蓄水试验。6、要求业主尽快提供原始水路图、橱柜水路图、洁具图纸与有关资料。7、请求业主购买足够的临时施工用水。8、有关要求、应注意的问题:8.1

3、通水试验时通水流量应有通常龙头流量大,最好用水桶装满水,向排水管与地漏灌水。8.2蓄水试验应做24小时,如楼下住户已装修完毕,应询问楼下住户是否在楼上做过蓄水试验及其结果,同时,建议业主做防水,未做通水与蓄水试验者罚款100元/次。8.3在客厅、卧室等其它房间,不得做蓄水试验,地面也不得蓄水。二、水路交底与定位1、工具与器材卷尺、平水尺、彩色粉笔、铅笔等2、流程定位前的准备一与业主、设计师交流沟通一定位3、定位的准备1.1 参照施工图、橱柜水路图与有关图纸。熟悉厨卫的功能与布局。3. 2检查洗菜盆、洗脸盆、沐浴、洗拖把等功能是否齐全,位置、管道设计是否合理。4、与业主、设计师交流沟通4.1询问

4、业主所购的洁具类型、排水方式,如排水没有与需要移位的,须向业主充分说明;假如不能移位或者移位后业主不满意就得请设计师修改方案。4. 2熟悉业主热水供应方式,几台热水器,分别是什么热水器,并提供热水器安装位置的参考意见。4. 3熟悉业主什么地方需要安装地漏,并提出参考意见。4. 4大部分卫生向蹲便器已安装,但因未考虑地面因贴砖后的抬高,导致装修后蹲便器低于卫生间地面很多,应提醒业主换蹲便5、定位5. 1根据图纸与业主的要求结合水路布置,确立每个水位的位置,并用彩色粉笔(不用红色)在墙上作好记录,否则罚款20元/次。5.2水路施工前询问业主原房是否敷设了地暖水管等,如地面预埋了管道,新敷设水管不得

5、在地面开槽。6、有关要求与应注意的问题:6.1水路定位的总要求为:精准、全面、一次到位。6.2厨房定位全面参照橱柜图纸。6.3整体浴室的定位配合厂家进行水电定位。6.4 特殊洁具定位参照其图纸、资料。6.5 定位时,热水器的各类类型与特点,应向业主充分说明,还须熟悉相互之间是否并联。6.6 用彩色粉笔做记录时,字迹要清晰、醒目,文字定写在不开凿的地方,冷热水槽应有注明。6.7务必熟悉业主洁具的排水要求,是墙排还是地排,洗衣机排水是地排还是墙排。三、水路改造材料及洁具计划1、水路改造材料计划分为给水材料计划表与排水材料计划表,不论是公司包工包料还是业主自购,凡申购水电材料务必填表,表内有品名、规

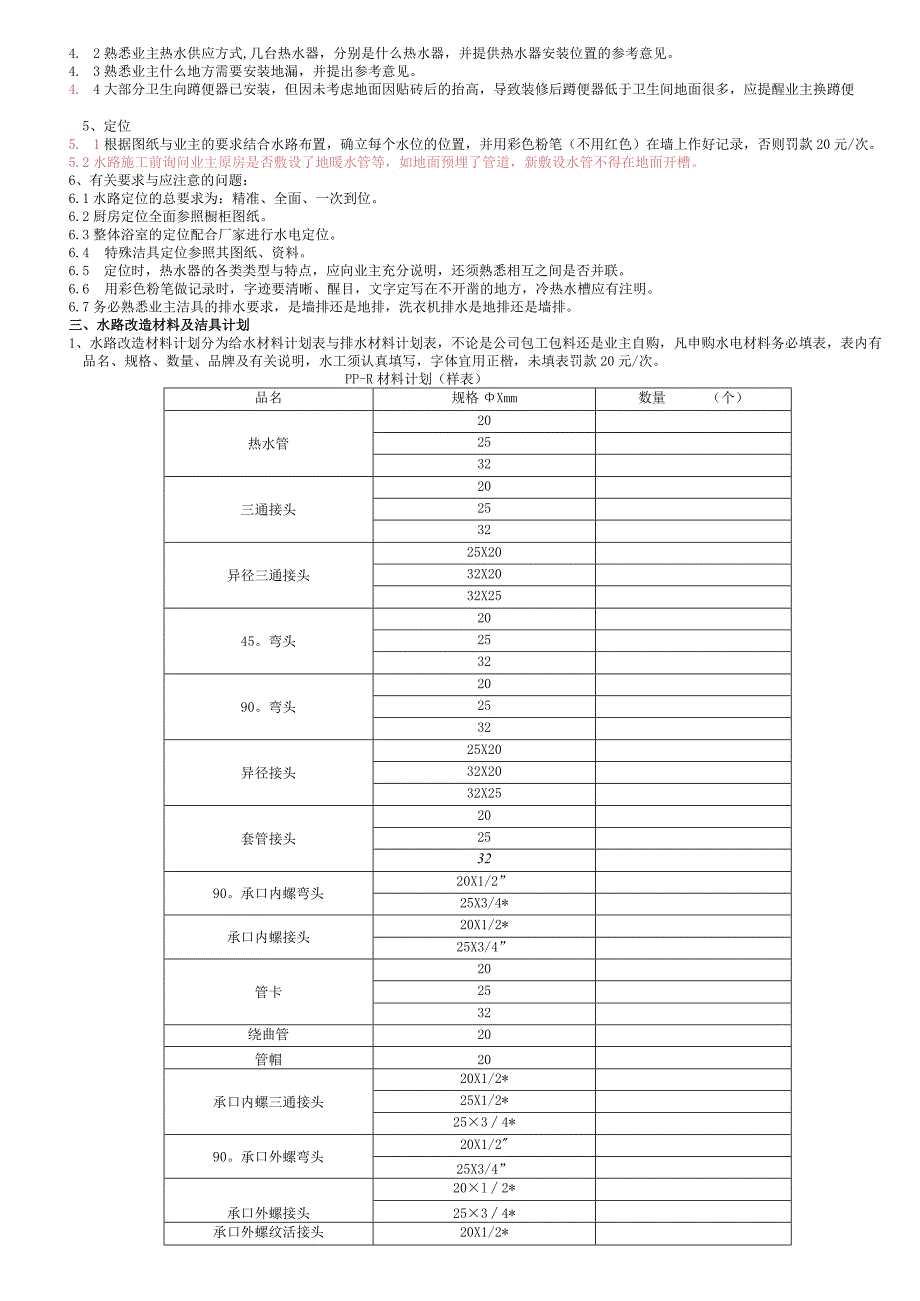

6、格、数量、品牌及有关说明,水工须认真填写,字体宜用正楷,未填表罚款20元/次。PP-R材料计划(样表)品名规格Xmm数量(个)热水管202532三通接头202532异径三通接头25X2032X2032X2545。弯头20253290。弯头202532异径接头25X2032X2032X25套管接头20253290。承口内螺弯头20X1/2”25X3/4*承口内螺接头20X1/2*25X3/4”管卡202532绕曲管20管帽20承口内螺三通接头20X1/2*25X1/2*2534*90。承口外螺弯头20X1/225X3/4”承口外螺接头20l2*2534*承口外螺纹活接头20X1/2*25X3/4

7、”填表人:电话:月日2、开单务必准确,给水管多余的不得超过3m,排水管多余的不得超过1m。3、所有材料进场,水工一一验收,对不符合国家行业、及有关标准的材料,水电有权不用。4、洁具计划J期材料计划时造出来,如蹲便器、冲冼阀、冲洗皮头、水箱、淋浴龙头(特别是固定J失的淋浴龙头,好确定给水出水口的高度);其它洁具在涂裱工完工时,要求业主购买到位。四、施工临时用水管理规范1、施工临时用水,在蹲便器更换之前,只能用公共卫生间的一个龙头接水。在蹲便器更换之后,只能用主卫的一个龙头接水。2、施工人员应注意节约用水,不能有浪费水的现象。3、地面防尘、湿水,只能喷洒,绝不能够倒水与造成地面蓄水。4、下班或者离

8、开工地前应切断水源。五、水路开槽1、工具与器材手锤(4B、6B)、尖签子、扁签子、电锤、切割机、开槽机、黑斗、水平尺、平水管、铅笔、灰桶、水桶、手套、防尖.罩、风帽、垃圾袋等。2、工艺流程排水管的封堵一弹线一开槽清理3、排水管的封堵施工之前,务必对每根排水口进行封闭保护。方法:用管帽封堵。4、弹线根据水位的具体位置,与水路的走向弹线,所弹线务必横平竖直且清晰。5、清理确认开槽完毕后,及时清理,清理时应洒水防尘。6、有关标准与要求:6.1水路开槽前务必弹线,所开水槽务必横平竖直,在同一水平线上,偏差5mm6. 2给水管开槽的深度:冷水水槽2(管径+10mm):热水水槽2(管径+15mm),混凝土

9、上根据实际开槽。6.3冷热水管须分开,其平行间距215Onun,冷热水管间距W150mm,罚款水工100元/次。6.4给水系统布局走向要合理,严禁交叉斜走,严禁破坏防水层,在高于地面30Omm以上处开槽布管。6.5在轻质墙或者空心混凝土上开槽时,务必用切割机或者开槽机切.或者电锤锤打6.6用绕曲管的地方,应槽到相应的深度。6.7开槽须遵循左热右冷,上热下冷的原则。6.8开槽前,务必对每个排水口进行封堵,开槽前或者施工中没有对排水口进行封堵者罚款20元/次。六、PP-R给水布管1、工具与器材热熔机具、剪切器、卷尺、铅笔、给水管材、管件、生料带、管钳、活动扳手、手套、干净抹布等2、工艺流程组装热熔

10、机一材料、工具的准备焊接操作一固定3、组装热熔机3.1将热熔机组装好平稳的放置于地面上,将模头上好并用内六角拧紧,一台热熔机可装多个膜头,但小的在前,大的在后。3.2插上电源,插座须接地,将设置温度调到250300。4、材料、工具的准备将布管中需要的管材,配件准备好,并将操作中要用到的卷尺、剪切器、铅笔等放置于方便操作的地方。5、焊接操作5.1先插上插头时,热熔机亮红灯,过几分钟后亮绿灯后,便可开始操作。5.2量出所要焊的长度,井下料,焊接前用干净抹布擦干净配件、管件。5.3在管道插入深度处做记号(等于插头的承插深度)。5.4把整个嵌入深度加热,包含管材管件,在焊接工具上进行。5.5当加热时间

11、完成后,把管材平稳而均匀地插入管件中,形成牢固而完美的结合。(见操作技术参数表)焊接技术参数表管道外径熔接深度加热时间熔接时间冷却时间201454225157423216.586440181264注:在室外有风的地方作业时,加热时间延长50%。6、用管卡将其固定于槽内成墙面上。7、有关标准与要求:7.1在安装PP-R管时,热熔接头的温度须达到250300。尽量少用接头及90弯头,;水管走顶。7. 2连接后在同意时间内进行调整,但绝不能旋转,调整的角度不得超过5。7.3 PP-R管材进场时,应严格检查材料的规格,冷热水管的标号,不得冷热水管配件混用(公司使用天力PPR,全用热水管材管件,故不存在

12、此问题)。7.4 管材与管件连接均使用热熔连接方式,不同意在管材或者管件上直接套丝,与金屈管道与用水器具连接务必使用带金属嵌件的管件。7.5为防止因搬运不当而出现的细小裂纹与管道操作前,将管材两端去掉405Omnb以去掉受损的伤口。7.6焊接前须将管材与配件的油渍、污渍清除干净,且务必确认管材与配件无水。7.7蹲便器的给水管务必使用25mm以上的水管,否则罚款50元/次。7.8严禁锐器清理焊接模头污渍。当磨头表面磨坏应及时更换.7.9固定水管的间距应W500mm07. 10同位置的二个冷热水出口务必在同一水平线上平正,左热右冷,给水管出水口位置不能破坏墙面徜的腰线花砖,与墙砖的边角。出水口位置

13、务必平墙砖面或者正负2mm.7.11冷热水出水口应平正,冷热出水口水间距凸出墙面应符合下表要求。7. 12煤气设备不能包,不能改动移位,私自移动煤气设备的罚款200元/次。7.13、 水表有横竖两种,安装时应注意哪端是进水,哪端是出水,水表入墙安装后,应便于读数与维修。水表两端有螺母,安水表时应考虑拧动空间。远程抄表的底盒操纵线均不能私自移动,如发现水表安装后不能读表,不能维修应立即返工并赔偿相应缺失,罚款20元/次。7. 14、总阀的更换应考虑其更换维修,安装时需注意其方向,总闸两边应同时加活接。要考虑到妇洗器、小便器、洗脚盆位置及进、排水。七、排水改造1、工具的准备卷尺、钢锯、刀锯、手锤、

14、尖塞子、粗砂纸、排水管、排水配件、排水胶、干抹布等2、工艺流程预制加工f管道安装一固定f通水实验一封口堵洞一管口封堵3、预制加工根据所安装洁具排水要求并结合实际情况,量好各管道尺寸,进行断管。断口要平齐,用刮刀除掉断口内外飞刺。4、管道安装4.1如需作整体排水改造,先做干管,后做支管。4. 2在正式安装前,进行试插,试插合格后,用棉布将插口部位的水分,灰尘擦拭干净,然后涂胶粘接,随即用力垂直插入,插入粘接时,将插口稍作转动,以利粘接剂分布均匀,约3060秒即可枯接牢固。5. 3粘牢后立马上溢出的粘接剂擦拭干净。5、管道固定5.1 如管道埋在地面,则按坡向,坡度开槽并用水泥沙浆分实。6. 2管道使用托吊安装时,则按坡度做好吊架。6、管道安装完毕后进行通水试验,以检测是否通水是否存在渗漏。7、确认一切合格,将所有的管口进行保护封闭。8、有关标准与要求8.1涂抹排水胶时,须先涂抹承口后涂抹插口。8.2多口粘接时,须注意预留口方向。8.3室内排水坡向以顺畅排水为要求。8.4排水胶易挥发,使用后应随时封盖,粘接凝固时间为3分钟。8.5喑埋于地面的排水管管径务必40皿,蹲便

展开阅读全文
