《某中学校舍维修加固工程.docx》由会员分享,可在线阅读,更多相关《某中学校舍维修加固工程.docx(26页珍藏版)》请在第壹文秘上搜索。

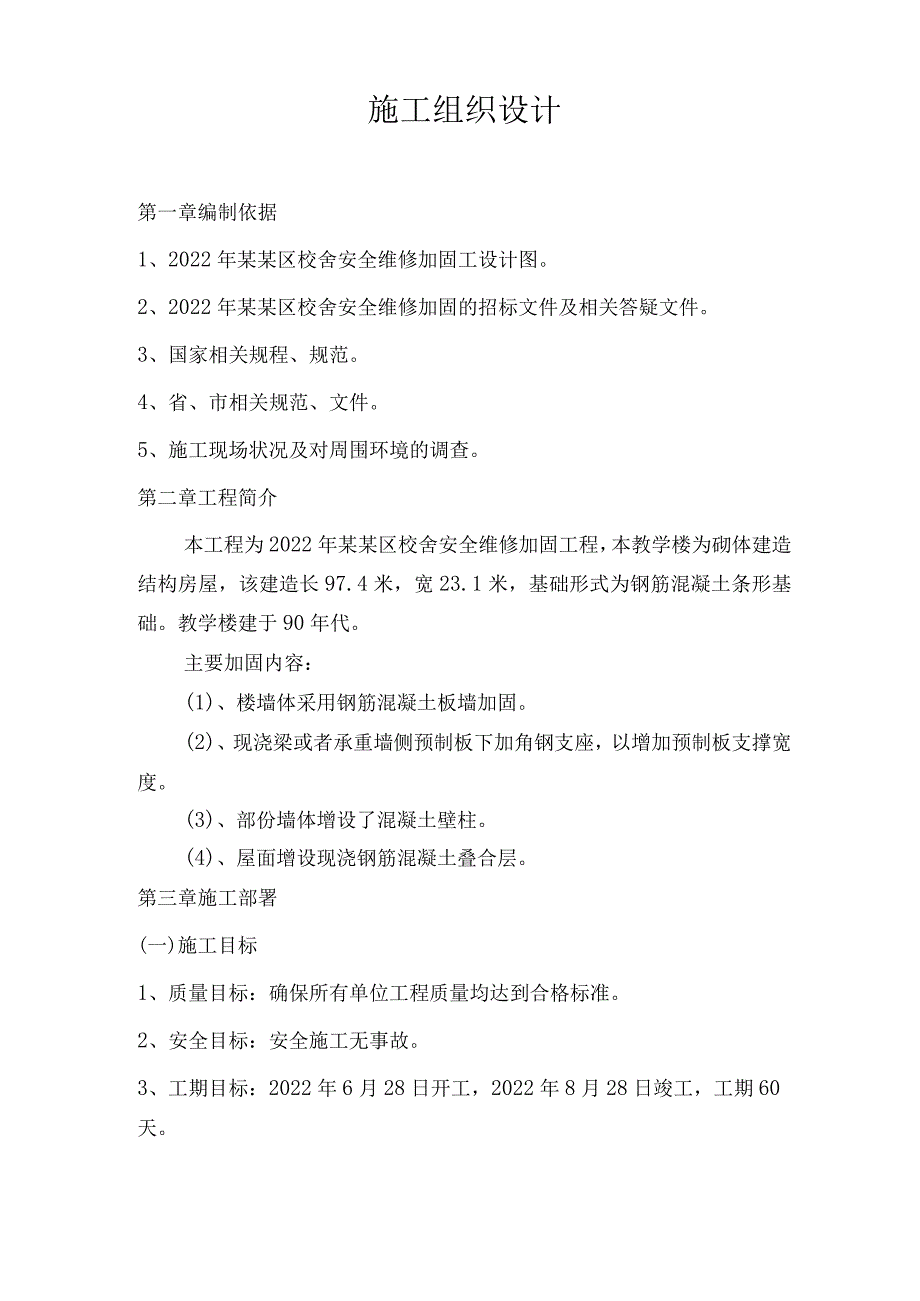

1、施工组织设计第一章编制依据1、2022年某某区校舍安全维修加固工设计图。2、2022年某某区校舍安全维修加固的招标文件及相关答疑文件。3、国家相关规程、规范。4、省、市相关规范、文件。5、施工现场状况及对周围环境的调查。第二章工程简介本工程为2022年某某区校舍安全维修加固工程,本教学楼为砌体建造结构房屋,该建造长97.4米,宽23.1米,基础形式为钢筋混凝土条形基础。教学楼建于90年代。主要加固内容:(1)、楼墙体采用钢筋混凝土板墙加固。(2)、现浇梁或者承重墙侧预制板下加角钢支座,以增加预制板支撑宽度。(3)、部份墙体增设了混凝土壁柱。(4)、屋面增设现浇钢筋混凝土叠合层。第三章施工部署(

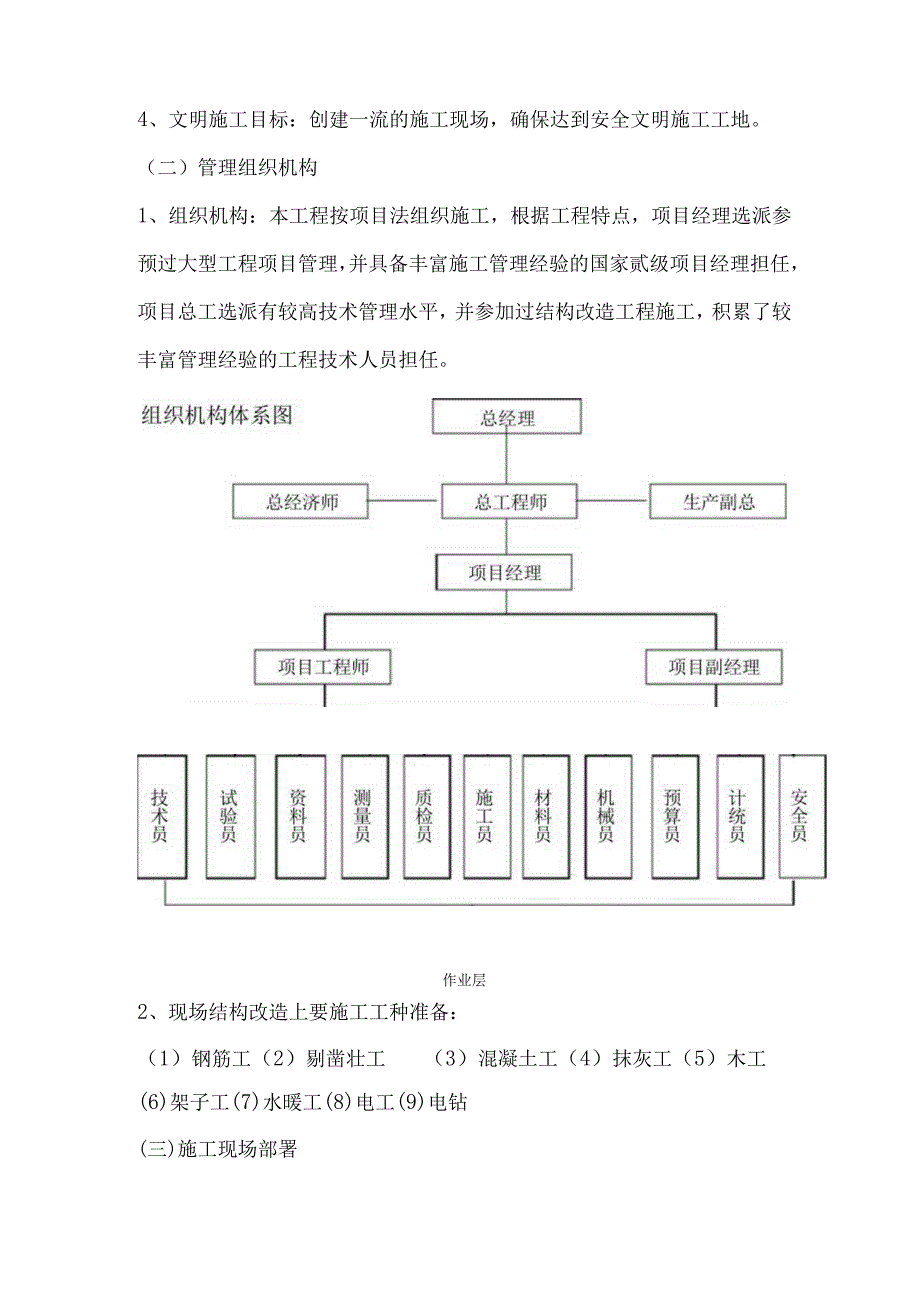

2、一)施工目标1、质量目标:确保所有单位工程质量均达到合格标准。2、安全目标:安全施工无事故。3、工期目标:2022年6月28日开工,2022年8月28日竣工,工期60天。4、文明施工目标:创建一流的施工现场,确保达到安全文明施工工地。(二)管理组织机构1、组织机构:本工程按项目法组织施工,根据工程特点,项目经理选派参预过大型工程项目管理,并具备丰富施工管理经验的国家贰级项目经理担任,项目总工选派有较高技术管理水平,并参加过结构改造工程施工,积累了较丰富管理经验的工程技术人员担任。作业层2、现场结构改造上要施工工种准备:(1)钢筋工(2)剔凿壮工(3)混凝土工(4)抹灰工(5)木工(6)架子工(

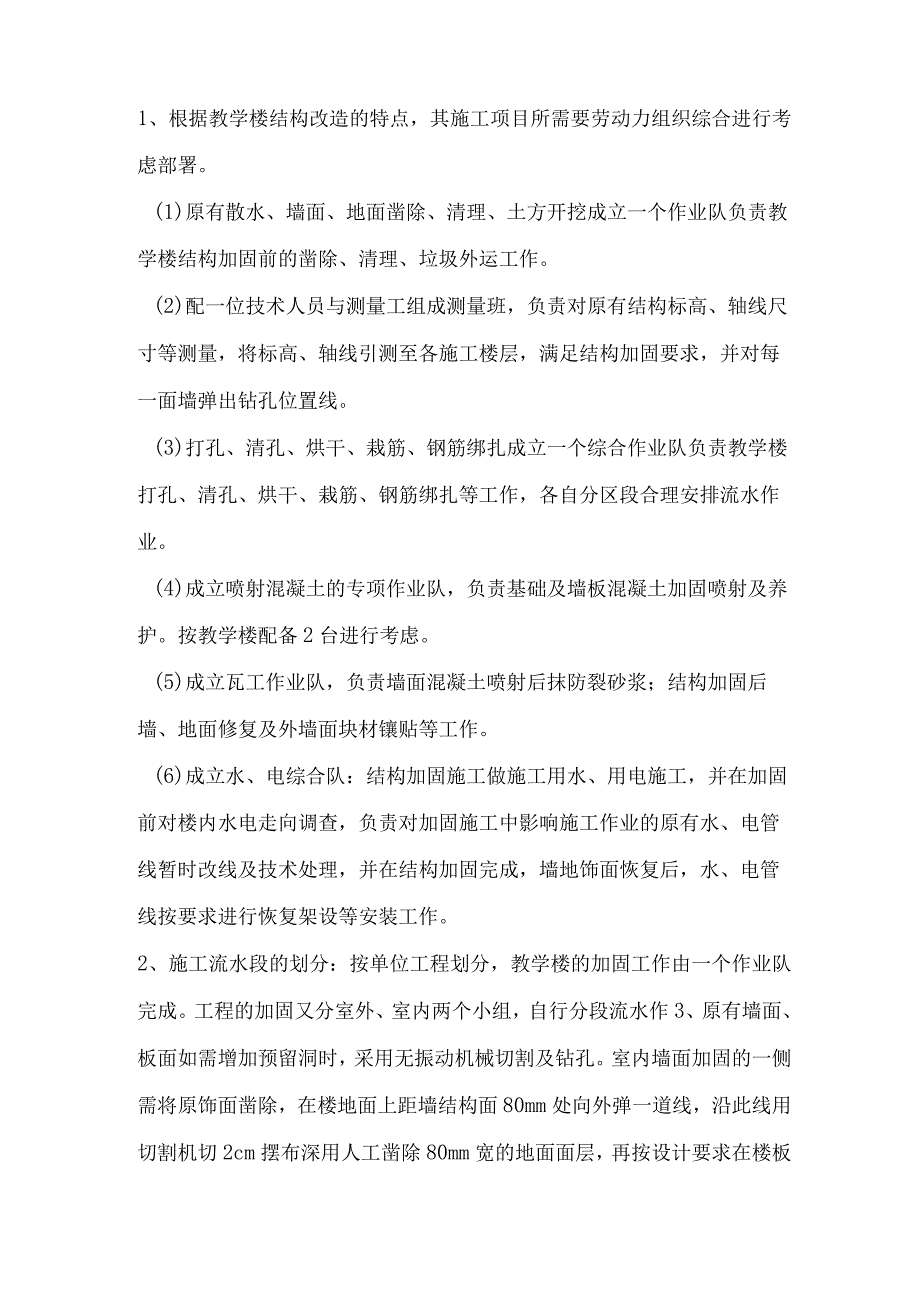

3、7)水暖工(8)电工(9)电钻(三)施工现场部署1、根据教学楼结构改造的特点,其施工项目所需要劳动力组织综合进行考虑部署。(1)原有散水、墙面、地面凿除、清理、土方开挖成立一个作业队负责教学楼结构加固前的凿除、清理、垃圾外运工作。(2)配一位技术人员与测量工组成测量班,负责对原有结构标高、轴线尺寸等测量,将标高、轴线引测至各施工楼层,满足结构加固要求,并对每一面墙弹出钻孔位置线。(3)打孔、清孔、烘干、栽筋、钢筋绑扎成立一个综合作业队负责教学楼打孔、清孔、烘干、栽筋、钢筋绑扎等工作,各自分区段合理安排流水作业。(4)成立喷射混凝土的专项作业队,负责基础及墙板混凝土加固喷射及养护。按教学楼配备2
4、台进行考虑。(5)成立瓦工作业队,负责墙面混凝土喷射后抹防裂砂浆;结构加固后墙、地面修复及外墙面块材镶贴等工作。(6)成立水、电综合队:结构加固施工做施工用水、用电施工,并在加固前对楼内水电走向调查,负责对加固施工中影响施工作业的原有水、电管线暂时改线及技术处理,并在结构加固完成,墙地饰面恢复后,水、电管线按要求进行恢复架设等安装工作。2、施工流水段的划分:按单位工程划分,教学楼的加固工作由一个作业队完成。工程的加固又分室外、室内两个小组,自行分段流水作3、原有墙面、板面如需增加预留洞时,采用无振动机械切割及钻孔。室内墙面加固的一侧需将原饰面凿除,在楼地面上距墙结构面80mm处向外弹一道线,沿
5、此线用切割机切2cm摆布深用人工凿除80mm宽的地面面层,再按设计要求在楼板上采用无振动机械钻孔栽筋。4、加固工程施工总体安排:室内室外同时从下往上顺序进行,屋面工程正赶雨季,原防水层拆除与新防水层施工的各道工序应密切衔接,合理安排,尽可能缩短屋面的暴露时间。5、室外土方采用人工开挖,分段进行,避免雨期基础大面积挖出后被雨水浸泡。加固后及时回填,为后序搭设脚手架创造条件。室内地面用切割机切成方块后剔凿清理,需加固的基础一侧挖不小于1m宽以保证钻孔,栽筋的作业面。6、室内装饰面拆除、清理首层完成后即可从下往上进行。垃圾采用封闭式溜槽从各楼层运至地面装容器集中运出。7、门窗更换:在结构加固工程完成
6、后,组织门窗拆除、安装小组从上往下边拆除边安装,避免工序安排不周使门窗敞口,遇雨时向室内灌雨水。8、脚手架:外墙面加固、装修均搭设双排外脚手架,每楼搭二座上下行人马道。室内饰面清理、凿除、加固及饰面恢复施工采用多功能脚手架。9、南北教学楼各设二台卷扬机上料架,负责外墙加固及装修的施工材料垂直运输。10、钢筋集中加工成半成品运至现场绑扎成型。n、现场设一个水泥库,砂、石料场,设一座碎搅拌站,安装2台350L强制式碎搅拌机,负责结构加固喷射混凝土的水泥、砂、石预拌及局部现浇混凝土,砂浆搅拌工作。第四章关键部位施工方法接到工程中标书当日,项目班子成员即进入施工现场,开展各项准备工作。1、技术准备工作
7、:(1)项目总工组织专业技术人员对原工程结构、水、电管线走向进行调查,对施工用水及用电布设方案进行细化设计。根据结构加固要求及现场现状,确定对原结构需进行支护的部位及方案。做好对原水电管线走向暂时调整改线等工作。(2)针对本工程特点进行质量策划,编制工程质量计划,制定特殊工序、关键工序、重点工序质量控制措施。(3)编制实施性施工组织设计报上级总工审批后组织实施,依据施工组织设计,编制分部、分项工程施工技术措施,做好技术交底,指导工程施工。(4)依据施工测量方案的要求进行轴线及标高引测。(5)做施工总平面布置(土建、水、电)报有关部门审批。(6)编制施工预算,提出主要材料用量计划。2、材料及半成
8、品准备工作:根据预算提出材料供应计划,编制施工使用计划,落实主要材料,并根据施工进度控制计划安排,制定主要材料、半成品及设备进场时间计划。针对本工程工期紧的特点,抓紧防水材料,门窗的定货、进场、复试等工作。3、现场三类及管理准备工作:(1)按现场平面布置总规划要求,做好施工场地围护墙施工,完成三类用房、水、电、消防器材的布置和安装。(2)组织施工机械进场、安装、调试,做好开工前准备工作。(3)抓紧与地方政府各有关部门接洽,疏通关系,办理开工前各项手续,保证施工顺利进行。(4)组织施工力量,做好施工队伍的编制及其分工,做好进场三级教育和操作培训。(5)落实各组室人员,制定相应的管理制度。(6)完
9、成合同签约,组织有关人员熟悉合同内容,按合同条款要求组织实施。4、施工用水及排水:本工程为旧楼改造项目,为保证工期,提高效率,施工现场尽量利用原有系统。消火栓经检查无误后,配备25m水龙带和水枪。消火栓3m范围内不得堆放其他物品。(2)楼内给水利用原有系统。各层生产用水由洗手间立管引出,用软管引至工作面。(3)搅拌机用水从原有管线引一DN25管线。(4)在搅拌处设多级沉淀池,搅拌机废水和车辆冲洗废水经沉淀后排入污水管线。5、施工用电:(1)该工程属改造工程。为保施工现场正常施工,供电安全可靠,依据JGJ46-88施工现场暂时用电安全技术规范并结合现场实际施工进行三类用电的布置。(2)现场施工用
10、电由甲方变电站配电回路引来。(3)供电方式:三相五线制。(4)室外数学楼和物理楼供电干线,采用放射式配线方式,支路采用树干式配线方式。(5)室外设定型总箱1台,设备、作业棚等用电设配电箱3台。供施工动力、照明用电。(6)所有设备用电设备实行两次漏电保护。卷扬机架做好防雷接地,接地电阻R?4o(7)室外照明选用普通探照灯,作业棚内采用大口灯泡,搅拌机工作地采用铺灯。楼内走道设照明主干线,根据工作面布置照明,并根据文件内容规定全部采用直流低压36V照明。第五章主要项目施工方案(一)测量方案:1、场区平面控制网:在进行施工前,应会同甲方、设计单位对原建造的各主要轴线进行确认记录,并引测至建造物首层及
11、女儿墙上作为本工程结构改造轴线、标高控制依据,应对其进行校核,其精度要求为:角度60、边长1/2500、点位相对误差5cmo2、建造物平面设计网:建造物平面控制网布设成平行于建造物外轮廓的多边形,测量等级为二级,精度要求:测角中误差士12、边长相对中误差l15000o建造各轴线控制桩的测设应以平面控制网各边两端的控制桩为依据,并用钢尺校核各桩间距。3、墙面抗震加固施工测量:(1)外墙面垂直控制测量:根据建造物平面控制网上的各外墙轴线桩,将外墙轴线投测到屋面女儿墙上,投测的轴线应组成闭合图形,以进行校核。根据女儿墙上的各轴线,用吊钢丝线坠进行控制外墙的垂直度和平整度。投测精度为:校差2mmo(2
12、)内墙墙面垂直测量:以各轴线桩为测站,将主要轴线投测到施工层,首先应进行校核,闭合合格后,测设细部轴线,将设计墙厚弹在楼地面及两侧墙面上,作为内墙面喷射混凝土施工找方正垂直、平整的依据。投测精度为:3mm(一)原墙、板裂缝处理:1、墙板裂缝的处理:(1)在墙体饰面凿除完成后,对墙板进行全面清理检查,墙板的裂缝部位、宽度、长度应做详细记录,以利于根据墙板实际裂缝大小情况进行分类处理;墙板上的可见裂缝按设计要求均采用灌注结构胶将裂缝处混凝土粘牢。(2)施工要求:1)灌浆法施工。应将裂缝构成一个密闭性空腔,有控制的预留进出口,借助专用灌浆泵将浆液压入缝隙并使之填满。2)灌浆施工工艺流程:裂缝处理一埋
13、设灌浆嘴、盒、管一封缝密封检查一配置浆液一灌浆一封口结束一检查。3)灌浆前应对裂缝进行处理,其处理方法可分为:表面处理法:对于较细(小于0.3mm)的裂缝,可用钢丝刷等工具,清除裂缝表面的灰尘、白灰、浮渣及松散层等污物;然后再用毛刷蘸甲苯、酒精等有机溶液,把沿裂缝两侧20-30mm处擦洗干净并保持干燥。凿槽法。对于较宽(大于0.3mm)的裂缝,应沿裂缝用钢钎或者风镐凿成“V”形槽,槽深与槽宽可根据裂缝深度和有利于封缝来确定。凿槽时先沿裂缝打开,再向两侧加宽,凿完后用钢丝刷及压缩空气将碎屑粉尘清除干净。4)封缝应根据不同裂缝情况及灌浆要求确定封闭方法。5)浆液配置应按照不同浆材的配方及配置方法进
14、行。浆液一次配备数量,需按浆液的凝固时间及进浆速度来确定。6)灌浆是施工关键工序之一,应确保灌浆质量:灌浆机具、器具及管子在灌浆前应进行检查,运行正常时方可使用。接通管路,打开所有灌浆嘴上的阀门,用压缩空气将孔道及裂缝吹干净。根据裂缝区域大小,可采用单孔灌浆或者分区群孔灌浆。在一条裂缝上灌浆可由一段到另一端。灌浆时应待下一个排气嘴出浆时即将关闭转芯阀,如此顺序进行。化学浆液的灌浆压力为0.2MPa,水泥浆液的灌浆压力为0.4MPa-O.8MPao压力应逐渐升高,防止蓦地加压。达到规定压力后,应保持压力稳定,以满足灌浆要求。灌浆住手的标志为吸浆率小于0.1Lmin,再继续压注几分钟即可住手灌浆,
15、关掉进浆嘴上的转芯阀门。灌浆结束后,应即将拆除管道,并洗干净。化学灌浆还应用丙酮冲洗管道和设备。7)待缝内浆液达到初凝而不外流时,可拆下灌浆嘴(盒),再用环氧树脂胶泥或者渗入水泥的灌浆液把灌浆嘴处抹平封口。8)灌浆结束后,应检查补强效果和质量,发现缺陷应及时补救,确保工程质量。9)灌浆必须遵守以下安全规定:灌浆材料应按其说明要求进行保存,如属易燃品,应封闭储存,远离火源。在配置及使用现场,必须通风良好,操作人员应穿工作服,必要时戴防护口罩、乳胶手套和眼镜,并严禁在现场进食。工作场地严禁烟火,并必须配备消防设施。2、工程质量及验收:灌浆施工前应检查施工准备是否符合要求。用压缩空气或者压力水检查灌浆是否密实。灌浆及粘结材料的质量均应符合相关加固技术规范和有关标准的要求。(三)板墙基础处理:1、工艺流程:测量放线一原地面凿除一土方开挖一测量定位f地下墙体钻孔栽筋并锚固一绑板墙钢筋网片一喷射板墙混凝一土方回填。2、板墙基础的处理采取分段进行施工,分段开挖、分段加固、分段回填。3、施工前应认真核查原基础结构图,确认原基础形式、基础尺寸、基础标高,并应查清地下管网的布设情况,为土方开挖做好技术准备工作。4、应提前做好基准标高的引测及基础边
