泡沫玻璃保温板外墙外保温施工方案.docx

上传人:p** 文档编号:342637 上传时间:2023-08-03 格式:DOCX 页数:12 大小:23.41KB
下载 相关 举报
泡沫玻璃保温板外墙外保温施工方案.docx_第1页
第1页 / 共12页
泡沫玻璃保温板外墙外保温施工方案.docx_第2页
第2页 / 共12页
泡沫玻璃保温板外墙外保温施工方案.docx_第3页
第3页 / 共12页
泡沫玻璃保温板外墙外保温施工方案.docx_第4页
第4页 / 共12页
泡沫玻璃保温板外墙外保温施工方案.docx_第5页
第5页 / 共12页
泡沫玻璃保温板外墙外保温施工方案.docx_第6页
第6页 / 共12页
泡沫玻璃保温板外墙外保温施工方案.docx_第7页
第7页 / 共12页
泡沫玻璃保温板外墙外保温施工方案.docx_第8页
第8页 / 共12页
泡沫玻璃保温板外墙外保温施工方案.docx_第9页
第9页 / 共12页
泡沫玻璃保温板外墙外保温施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《泡沫玻璃保温板外墙外保温施工方案.docx》由会员分享,可在线阅读,更多相关《泡沫玻璃保温板外墙外保温施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

1、泡沫玻璃保温板外墙外保温施工方案泡沫玻璃保温板外墙外保温施工方案目录一、工程概况二、编制依据三、保温工程施工进度保证措施四、施工组织管理措施五、DH泡沫玻璃板保温系统材料简介六、外墙外保温施工工艺七、质量验收一、工程概况1、工程名称:上汽技术中心自主品牌研发中心扩建项目二期综合试验车间外墙外保温工程;2、工程地址:上海市嘉定区黄渡镇安研路201号上汽2号门3、建设单位:上海住总集团建设发展有限公司。4、设计单位:5、监理单位:6、施工单位:7、工程楼层:三层;8、工程内容:保温层、抗裂层、饰面层9、供货单位:浙江德和绝热科技有限公司9、工程面积:二、编制依据2.1施工组织设计编制依据1、本工程

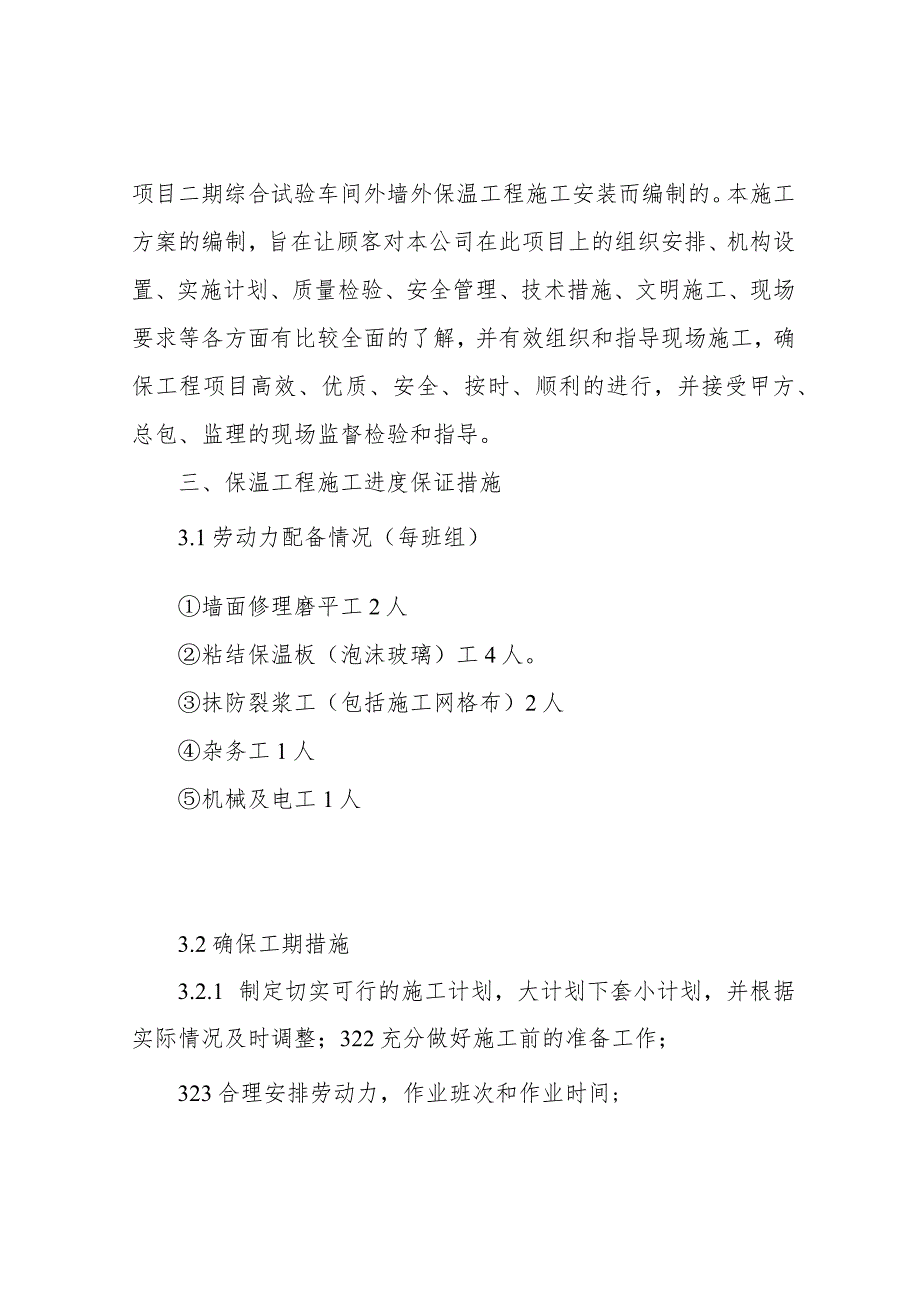

2、的节能施工图纸;2、上海市建筑节能工程施工质量验收规程(DGJO8-113-2009);3、建筑装饰装修工程质量验收规范(GB50210-2001);4、外墙外保温工程技术规程(JGJ144-2004);5、公共建筑节能设计标准(GB50189-2005);6、DH泡沫玻璃板保温系统应用技术规程(DBJ/CT165-2013).2.2施工组织设计编制目的本施工组织设计是针对上汽技术中心自主品牌研发中心扩建项目二期综合试验车间外墙外保温工程施工安装而编制的。本施工方案的编制,旨在让顾客对本公司在此项目上的组织安排、机构设置、实施计划、质量检验、安全管理、技术措施、文明施工、现场要求等各方面有比较

3、全面的了解,并有效组织和指导现场施工,确保工程项目高效、优质、安全、按时、顺利的进行,并接受甲方、总包、监理的现场监督检验和指导。三、保温工程施工进度保证措施3.1劳动力配备情况(每班组)墙面修理磨平工2人粘结保温板(泡沫玻璃)工4人。抹防裂浆工(包括施工网格布)2人杂务工1人机械及电工1人3.2确保工期措施3.2.1 制定切实可行的施工计划,大计划下套小计划,并根据实际情况及时调整;322充分做好施工前的准备工作;323合理安排劳动力,作业班次和作业时间;324协调好工程中和其它专业之间的关系,共同维护劳动成果;325加强监督、管理。四、施工组织管理措施4.1 组织机构图根据该工程的特点:技

4、术要求高、转角多、立面变化大等情况.公司专门组织召开有关工程技术人员参加的施工研讨会。 抽调具有丰富经验的工程技术人员来工地组织工程管理,技术支持和安装施工作业。 配备符合工程特点的设备,确保工程保质、保量、安全地完工。4.2资料管理材料具备:产品合格证 质保单 测试报告或检验单4.3材料管理泡沫玻璃保温板材料应符合JC/T6472005标准导热系数值不大于0.042W(mk)外观美观,无毒无恶臭。配套材料的性能应符合现行国家有关标准及规范的规定。4.4 施工管理文明施工是建筑安装企业的管理水平、队伍素质、职工道德的综合体现。必须以签订工程合同、施工准备、施工阶段、竣工交工、质量服务回访的全过

5、程进行有效管理。坚持三个原贝坚持统一领导、统一组织、统一指挥、逐级负责的原贝L坚持密切配合,协同作战原贝L坚持预防为主,确保重点原则。4.5 质量管理本公司为保证工程质量采取一系列质量措施,严格执行国家和行业施工验收规范。并指派专门人员为该工程服务五、DH泡沫玻璃板保温系统材料简介泡沫玻璃建筑节能保温系统是国家提倡的一种成熟的建筑节能保温技术,它具有保温效果好,无机不燃,不霉不蛀,防腐、使用寿命长、系统强度高等特点,其技术性能见下表。泡沫玻璃外墙外保温系统技术性能指标5.1材料选择DH泡沫玻璃、DH粘结砂浆、DH抗裂砂浆、江苏天宇耐碱玻纤网格布等。粘结砂浆:一种由聚合物改性的、水泥、细集料和其

6、它添加剂组成的,用于泡沫玻璃粘贴的专用砂浆粘结砂浆的技术性能指标抗裂砂浆:一种聚合物改性的水泥砂浆,具有防水、防裂功能,用于泡沫玻璃保温层的保护层抗裂砂浆的技术性能指标耐碱玻纤网格布:以耐碱玻璃纤维织成的网布为基布,表面涂覆高分子耐碱涂层的网布耐碱网布主要技术性能指标六、外墙外保温施工工艺6.1 根据上汽技术中心自主品牌研发中心扩建项目二期综合试验车间外墙外保温工程实际情况,泡沫玻璃外墙外保温系统的基本构造层次由内到外(如下图)为:1.基层(墙体)、2.粘结层(DH粘结砂浆)、3.保温层(DH泡沫玻璃板)、4.抹面层(DH粘结砂浆+耐碱涂覆中碱网布)、5.饰面层(面砖)、6.锚栓(依靠膨胀产生

7、摩擦力和机械锁定承载的锚栓)。特别提示:1、本项目使用钾钉,按照每平米不少于6个,钾钉长度不低于12cm,并严格按照规范使用;2、使用的面豉技术指标每平米质量不超过20kg,厚度不超过7.5mm,单块面砖面积不超过0.015平米。同时,建议外墙改用真石漆、涂料或轻质装饰墙板;3、并按照上海有关标准安置钢托架(每两层或不大于6米设置一层)。4、其他未尽事项参照DH泡沫玻璃板保温系统应用技术规程、DH泡沫玻璃板保温系统建筑构造标准执行。6.2 施工工艺流程6.3 施工条件1、基层墙体应符合混凝土结构工程施工质量验收规范(GB50204-2002)和砌体工程施工质量验收规范(GB50203-2002

8、)的要求。完成门窗框、雨.水管卡、设备洞口管道的安装,安装时要考虑保温层的厚度,并将洞口四周用水泥砂浆抹平,所有的墙面需干燥,墙体基面的尺寸偏差应符合下表规定:2、墙面基层处理完毕,墙面应清理干净,清洗油渍、清扫浮灰等,符合建筑装饰装修工程质量验收规范(GB50210-2001)要求(下图),并与总承包方办理验收交接手续3、在施工过程中及施工后24小时内,施工现场环境温度和基层墙体表面温度应在535间,风力不大于6级。4、外墙外保温施工安装时应避免直接雨淋。必要时,应在脚手架上搭设防晒布遮挡墙面以避免雨水的冲刷。6.4 施工前准备工作:1、开工前进行安全技术交底,由该项目有关人员对施工进行清楚

9、简洁明了的方法,对施工人员进行安全技术交底,双方签字认可。我分包方将选择优秀的劳务队伍进行施工,与劳务队伍签订劳务用工合同、安全协议,认真组织劳动力进场,并按现场工作面组建好作业班组组织施工队伍进行上岗前的培训,培训内容包括:项目施工的规章制度、安全法规与知识、操作工艺和技术规程以及精神文明教育等方面。2、及时解决施工用水、电、脚手架、库房、工人宿舍等必要条件,协助解决工人用餐问题。3、协调各工种间的工序搭接,严防交差破坏。4、机械设备及工具:砂浆搅拌机、手推车、电锤、水桶、剪刀、滚刷、铁锹、扫帚、手锤、壁纸刀等;5、双排架子要符合国家安全规范要求。6、要求现场提供有380伏、220伏电源。6

10、.5 施工方法及技术要点6.5.1 基面处理:必须彻底清除基层表面的粉尘、松动、不清洁的墙体及模具油、泛白的墙面必须事先清除掉。凹陷部位用轻质抹面砂浆专进行修平处理。基层必须具有一定的设计强度。对新建工程的结构墙体,用水平靠尺检查,最大偏差应不大于4mm2m,超差部分应剔凿或用水泥砂浆修补平整。6.5.2 拌制泡沫玻璃专用粘结剂:制备泡沫玻璃粘结砂浆应符合以下规定:1、粘结砂浆的水料比应为0.24左右。2、粘结砂浆的稠度可根据气候情况用水量稍作调整,不得流挂或过稠。.3、制备粘结砂浆时,可在盛桶中加入专用粘结干粉砂浆、水,用砂浆搅拌机或电动搅拌器充分搅拌均匀,到达合适的稠度方能使用。4、制备好

11、的粘结砂浆应在90分钟内使用完,不得使用已凝结的粘结砂浆,不得二次加水。653粘贴保温板泡沫玻璃保温板施工应符合以下规定:1、保温板粘结前应先根据板块排列图在处理过的基层墙体表面弹线。混凝土墙面或建筑应涂刷混凝土界面处理剂。2、保温板粘贴时基层墙体含水率应以表面干燥为准。4、粘贴窗四角处保温板时,应采用整块保温板切割成形,缺口尺寸不应小于75mm,不允许有水平通缝,板间缝隙应W1.5mm,严禁产生垂直通缝;严禁将非标准板粘贴在窗四角处。5、满粘法施工时应在保温板背面满涂3-4mm厚粘结剂,然后用专用锯齿抹子一次刮成条状粘结条。6、保温板粘结时应及时用靠尺压平,保证保温板墙面的垂直度以及平整度。

12、粘结剂凝结过程中不得敲击推动。7、保温板粘结砂浆厚度应为3mm4mm08、保温板铺贴24小时后方可打磨成平。铺压玻纤网格布玻纤网布应用泡沫玻璃专用粘结砂浆粘结,砂浆应透过网格布网孔,1530分钟后可抹抗裂砂浆安装钾钉:锚栓的性能要求。由于基墙是混凝土有空腔的墙面,使用锚栓时采用依靠膨胀产生摩擦力和机械锁定承载的锚栓。其伸入基墙的有效锚固深度不应该小于50mm,7米以上高度每平方米锚栓不少于6个,锚栓设置于网布外侧。金属托架:采用热镀锌角钢,规格与保温层相匹配,M8膨胀螺栓固定,螺栓间距为600mmo金属托架应设置在结构混凝土构件上,角钢间隙宜为3mm-5mm,面砖饰面时高度24m以下墙面每层且

13、不大于6m应设置一道金属托架。654拌制轻质抹面砂浆抹面砂浆施工应符合以下规定:1、粘结砂浆的施工应在保温板墙面完成局部加固以及经过粘结砂浆专用搓板打磨找平后进行。2、抹面砂浆水料比应为0.20左右,按施工时气候条件适当调整。3、抹面砂浆制备时,应按上述配比的抗裂砂浆干粉,在砂浆搅拌机中或盛桶中边用电动搅拌器搅拌边加水,充分搅拌均匀,达到合适的稠度,使用前可重复搅拌。4、抹面砂浆厚度应控制在34mm,设置网布的部位,抹面砂浆应盖住网布;其垂直度、平整度应符合有关规范的普通抹灰要求。655产品现场堆放要求粘结剂、抹面浆存放于室内干燥环境中,保温材料,存放在室内或雨棚内,用纸箱包装。6.5.6墙体平面保温材料贴块布置图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
