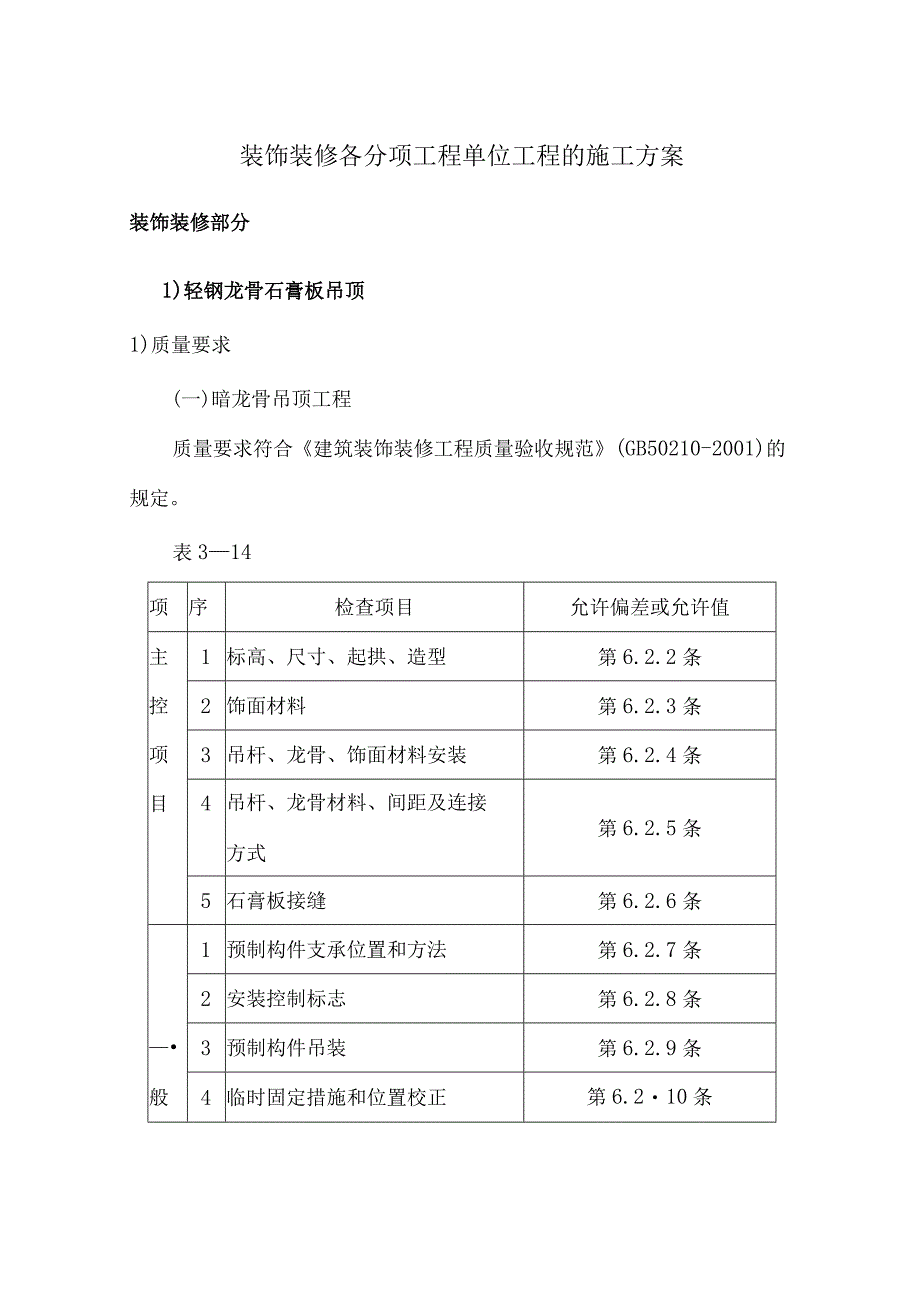

《装饰装修各分项工程单位工程的施工方案.docx》由会员分享,可在线阅读,更多相关《装饰装修各分项工程单位工程的施工方案.docx(49页珍藏版)》请在第壹文秘上搜索。

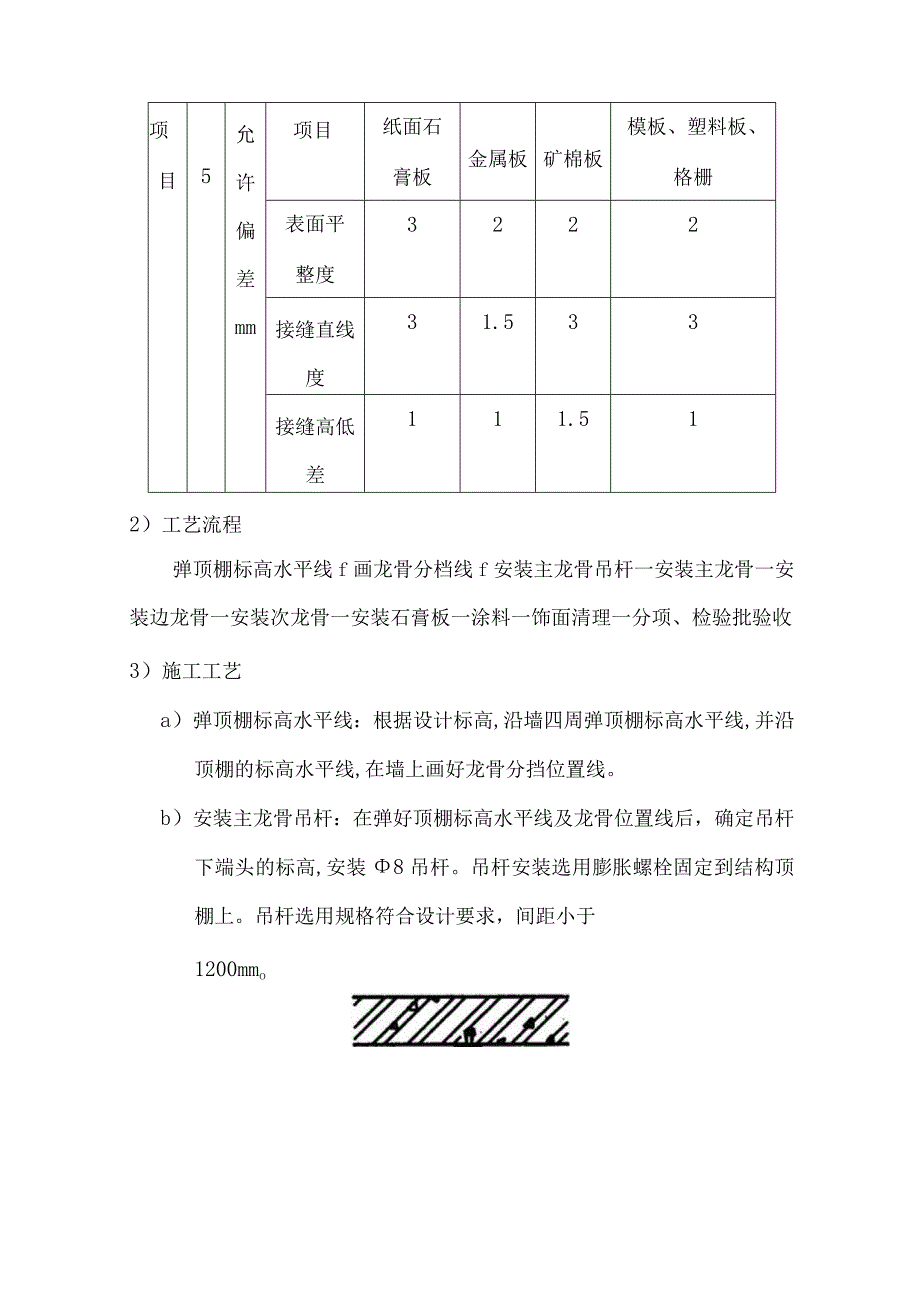

1、装饰装修各分项工程单位工程的施工方案装饰装修部分1)轻钢龙骨石膏板吊顶1)质量要求(一)暗龙骨吊顶工程质量要求符合建筑装饰装修工程质量验收规范(GB50210-2001)的规定。表314项序检查项目允许偏差或允许值主1标高、尺寸、起拱、造型第6.2.2条控2饰面材料第6.2.3条项3吊杆、龙骨、饰面材料安装第6.2.4条目4吊杆、龙骨材料、间距及连接方式第6.2.5条5石膏板接缝第6.2.6条1预制构件支承位置和方法第6.2.7条2安装控制标志第6.2.8条3预制构件吊装第6.2.9条般4临时固定措施和位置校正第6.210条项目5允许偏差mm项目纸面石膏板金属板矿棉板模板、塑料板、格栅表面平整

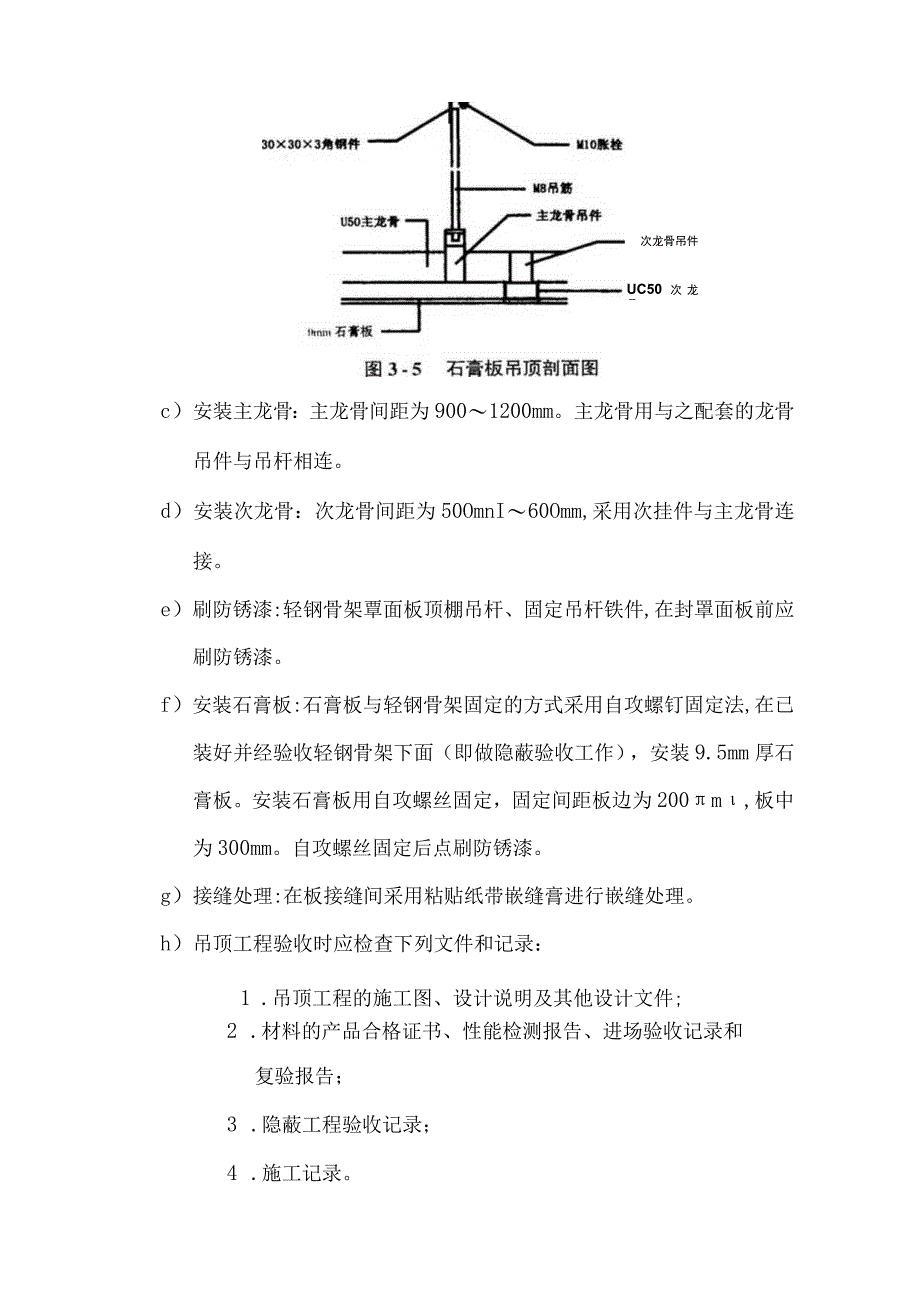

2、度3222接缝直线度31.533接缝高低差111.512)工艺流程弹顶棚标高水平线f画龙骨分档线f安装主龙骨吊杆一安装主龙骨一安装边龙骨一安装次龙骨一安装石膏板一涂料一饰面清理一分项、检验批验收3)施工工艺a)弹顶棚标高水平线:根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上画好龙骨分挡位置线。b)安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装8吊杆。吊杆安装选用膨胀螺栓固定到结构顶棚上。吊杆选用规格符合设计要求,间距小于1200mmo次龙骨吊件UC50次龙骨c)安装主龙骨:主龙骨间距为9001200mm。主龙骨用与之配套的龙骨吊件与吊杆相连
3、。d)安装次龙骨:次龙骨间距为50OmnI60Omm,采用次挂件与主龙骨连接。e)刷防锈漆:轻钢骨架覃面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。f)安装石膏板:石膏板与轻钢骨架固定的方式采用自攻螺钉固定法,在已装好并经验收轻钢骨架下面(即做隐蔽验收工作),安装9.5mm厚石膏板。安装石膏板用自攻螺丝固定,固定间距板边为200m,板中为300mm。自攻螺丝固定后点刷防锈漆。g)接缝处理:在板接缝间采用粘贴纸带嵌缝膏进行嵌缝处理。h)吊顶工程验收时应检查下列文件和记录:1 .吊顶工程的施工图、设计说明及其他设计文件;2 .材料的产品合格证书、性能检测报告、进场验收记录和复验报告;3 .隐
4、蔽工程验收记录;4 .施工记录。5 )成品保护1、轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。2、装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。3、吊顶龙骨上禁止铺设机电管道、线路。4、轻钢骨架及罩面板安装应注意保护顶棚内各种管线,轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备件上。5、为了保护成品,罩面板安装必须在棚内管道、试水、保温等一切工序全部验收后进行。6、设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复。7、工序交接全部采用书面形式由双方签
5、字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。2)墙面贴陶瓷锦砖2. 1材料要求:2. 1.1水泥:325号普通硅酸盐水泥或矿渣硅酸盐水泥。应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。3. 1.2白水泥:325号白水泥。4. 1.3砂子:粗砂或中砂,用前过筛。4.4.4 陶瓷锦砖(马赛克):应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐,一次进场。锦砖脱纸时间不得大于40mino4.4.5 石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于
6、3mmX3m的筛过滤,并贮存在沉淀池中。熟化时间,常温下一般不少于15d;用于罩面时,不应少于30do使用时,石灰膏内不得含有末熟化的颗粒和其它杂质。4.4.6 生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛。用于罩面时,熟化时间不应小于3do4.4.7 纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂。使用时宜用小钢磨磨细。4.4.8 聚乙烯醇缩甲醛(即107胶)和矿物颜料等。5. 2主要机具:5.4.4 磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(Imnl厚)、开刀或钢片(2OrnnI70mmlmm)铁制水平尺、方尺、
7、靠尺板、底尺(30005000m40mm10-15mm)大杠、中杠、小杠、灰槽、灰勺、米厘条、毛刷、鸡腿刷子、细钢丝刷、苕帚、大小锤子、粉线包、小线、擦布或棉丝、老虎钳子、小铲、合金钢塞子、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。6. 3作业条件:7. 3.1根据设计图纸要求,按照建筑物各部位的具体做法和工程量,事先挑选出颜色一致、同规格的陶瓷锦砖,分别堆放并保管好。8. 3.2预留孔洞及排水管等应处理完毕,门窗框、扇要固定好,并用1:3水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,并事先粘贴好保护膜。9. 3.3
8、脚手架或吊篮提前支搭好,最好选用双排架子(室外高层宜采用吊篮,多层亦可采用桥式架子等),其横竖杯及拉杆等应距离门窗口角150200mm。架子的步高要符合施工要求。10. 3.4墙面基层要清理干净,脚手眼堵好。2. 3.5大面积施工前应先做样板,样板完成后,必须经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定。方可组织班组按样板要求施工。3. 1工艺流程:基层处理一吊垂直、套方、找规矩一贴灰饼一抹底子灰f弹控制线贴陶瓷锦砖f揭纸、调缝f擦缝3.2 基层为混凝土墙面时:3.2.1 基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基
9、层混凝土很光滑,亦可采用“毛化处理”的办法,即先将表面尘土、污垢清理干净,用10%火碱水将墙面的油污刷掉,随之用净水将碱液冲净、晾干。然后用1:水泥细砂浆内掺水重20%的107胶,喷或用省帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并具有较高的强度,用手掰不动为止。3.2.2 吊垂直、套方、找规矩、贴灰饼:根据墙面结构平整度找出贴陶瓷锦砖的规矩,如果是高层建筑物在外墙面全部贴陶瓷锦砖时,应在四周大角和门窗口边用经纬仪打垂直线找直;如果是多层建筑时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据陶瓷锦砖的规格、尺寸分层设点、做灰饼。横线则以楼层为水平基
10、线交圈控制,竖向线则以四周大角和层间贯通柱、垛子为基线控制。每层打底时则以此灰饼做为基准点进行冲筋,使其底层灰做到横平竖直、方正。同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。其深宽不小于10n,并整齐一致,而且必须是整砖。3.2.3 抹底子灰:底子灰一般分二次操作,先刷一道掺水重15%的107胶水泥素浆,紧跟着抹头遍水泥砂浆,其配合比为1:2.5或1:3,并掺20%水泥重的107胶,薄薄的抹一层,用抹子压实。第二次用相同配合比的砂浆按冲筋抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子搓出麻面。底子灰抹完后,隔天浇水养护。3.2.4 弹控制线:贴陶瓷锦砖前应放出施
11、工大样,根据具体高度弹出若干条水平控制线,在弹水平线时,应计算将陶瓷锦砖的块数,使两线之间保持整砖数。如分格需按总高度均分,可根据设计与陶瓷锦砖的品种、规格定出缝子宽度,再加工分格条。但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。3.2.5 贴陶瓷锦砖:镶贴应自上而下进行。高层建筑采取措施后,可分段进行。在每一分段或分块内的陶瓷锦砖,均为自下向上镶贴。贴陶瓷锦砖时底灰要浇水润湿,并在弹好水平线的下口上,支上一根垫尺,一般三人为一组进行操作。一人浇水润湿墙面,先刷上一道素水泥浆(内掺水重10%的107胶);再抹23mm厚的混合灰粘结层,其配合比为纸筋:石灰膏:水泥二I:1:
12、2(先把纸筋与石灰膏搅匀过3m筛子,再和水泥搅匀),亦可采用1:03水泥纸筋灰,用靠尺板刮平,再用抹子抹平;另一人将陶瓷锦砖铺在木托板上(麻面朝上),缝子里灌上1:1水泥细砂子灰,用软毛刷子刷净麻面,再抹上薄薄一层灰浆。然后一张一张递给另一人,将四边灰刮掉,两手执住陶瓷锦砖上面,在已支好的垫尺上由下往上贴,缝子对齐,要注意按弹好的横竖线贴。如分格贴完一组,将米厘条放在上口线继续贴第二组。镶贴的高度应根据当时气温条件而定。3.2.6 揭纸、调缝:贴完陶瓷锦砖的墙面,要一手拿拍板,靠在贴好的墙面上,一手拿锤子对拍板满敲一遍(敲实、敲平),然后将陶瓷锦砖上的纸用刷子刷上水,约等2030min便可开始
13、揭纸。揭开纸后检查缝子大小是否均匀,如出现歪斜、不正的缝子,应顺序拨正贴实,先横后竖、拨正拨直为止。3.2.7 擦缝:粘贴后48h,先用抹子把近似陶瓷锦砖颜色的擦缝水泥浆摊放在需擦缝的陶瓷锦砖上,然后用刮板将水泥浆往缝子里刮满、刮实、刮严,再用麻丝和擦布将表面擦净。遗留在缝子里的浮砂可用潮湿干净的软毛刷轻轻带出,如需清洗饰面时,应待勾缝材料硬化后方可进行。起出米厘条的缝子要用1:1水泥砂浆勾严勾平,再用擦布擦净。3.3 基层为砖墙墙面时:3.3.1基层处理:抹灰前墙面必须清扫干净,检查窗台窗套和腰线等处,对损坏和松动的部分要处理好,然后浇水润湿墙面。3.3.2吊垂直、套方、找规矩:同基层为混凝
14、土墙面做法。3.3.3抹底子灰:底子灰一般分二次操作,第一次抹薄薄的一层,用抹子压实,水泥砂浆的配合比为1:3,并掺水泥重20%的107胶;第二次用相同配合比的砂浆按冲筋线抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子挂出麻面。底子灰抹完后,隔天浇水养护。3.3.4-3.3.7项同基层为混凝土墙面的做法。3.4基层为加气混凝土墙面时,可酌情选用下述两种方法中的一种:1 .4.1用水湿润加气混凝土表面,修补缺棱掉角处。修补前,先刷一道聚合物水泥浆,然后用1:3:9二水泥:白灰膏:砂子混合砂浆分层补平,隔天刷聚合物水泥浆,并抹1:1:6混合砂浆打底,木抹子搓平,隔天浇水养护。3 .4.2用水湿
15、润加气混凝土表面,在缺棱掉角处刷聚合物水泥浆一道,用1:3:9混合砂浆分层补平,待干燥后,钉金属网一层并绷紧。在金属网上分层抹1:1:6混合砂浆打底(最好采取机械喷射工艺),砂浆与金属网应结合牢固,最后用木妹子轻轻搓平,隔天浇水养护。3)地面铺贴陶瓷锦砖作业条件1.1.1 2.1墙面抹灰作完并已弹好+50Cm水平标高线。1.1.2 穿过地面的套管已做完,管洞已用豆石混凝土堵塞密实。1.1.3 设计要求做防水层时,已办完隐检手续,并完成蓄水试验,办好验收手续。3. 1工艺流程:清理基层、弹线一刷水泥素浆一水泥砂浆找平层一水泥浆结合层铺贴陶瓷锦砖一修理f刷水、揭纸一拨缝f灌缝f养护3.1.1 清理基层、弹线:将基层清理干净,表面发浆皮要铲掉、扫净。将水平标高线弹在墙上。3.1.2 刷水泥素浆:在清理好的地面上均匀洒水,然后用管帚均匀洒刷水泥素浆(水灰比为0.5)。刷的面积不得过大,须与下道工序铺砂浆找平层紧密配合,随刷水泥浆随铺水泥砂浆。3.1.3 做水泥砂浆找平层:3.1.4
