1、通信线路工程施工管理办法为进一步规范工程施工管理,提高工程质量,确保工程施工进度及投资预算的有效管控,根据工程规模、地域分布特点,依据国家及行业相关规范,特制定本办法。第一条施工合同金额超过100万元或总投资额超过500万元的工程,外聘监理公司进行工程监理。监理费用超过30万元的,采用招标方式外聘监理公司。第二条对不适用于外聘监理公司的工程项目,由工程所属分公司进行施工管理,管理内容包括工程质量控制、工程进度控制、投资控制、施工安全等。第三条工程所属分公司各单项工程应设立项目负责人,项目负责人负责随工检查、隐蔽工程签证、工期控制、安全监督等工作。第四条工程质量控制针对不同工程类别,制定以下质量

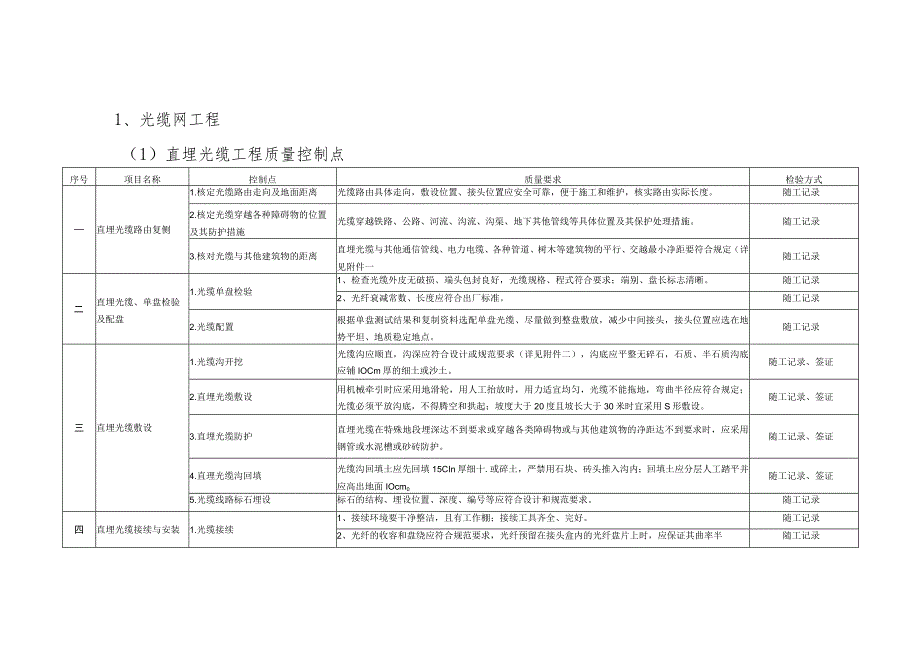

2、控制点,项目负责人应按规定对工程进行随工检查、隐蔽工程签证,并做好详细记录,作为工程竣工文本的必要组成部分。1、光缆网工程(1)直埋光缆工程质量控制点序号项目名称控制点质量要求检验方式直埋光缆路由复侧1.核定光缆路由走向及地面距离光缆路由具体走向,敷设位置、接头位置应安全可靠,便于施工和维护,核实路由实际长度。随工记录2.核定光缆穿越各种障碍物的位置及其防护措施光缆穿越铁路、公路、河流、沟流、沟渠、地下其他管线等具体位置及其保护处理措施。随工记录3.核对光缆与其他建筑物的距离直埋光缆与其他通信管线、电力电缆、各种管道、树木等建筑物的平行、交越最小净距要符合规定(详见附件一随工记录二直埋光缆、单

3、盘检验及配盘1.光缆单盘检验1、检查光缆外皮无破损、端头包封良好,光缆规格、程式符合要求;端别、盘长标志清晰。随工记录2、光纤衰减常数、长度应符合出厂标准。随工记录2.光缆配置根据单盘测试结果和复制资料选配单盘光缆、尽量做到整盘敷放,减少中间接头,接头位置应选在地势平坦、地质稳定地点。随工记录三直埋光缆敷设1.光缆沟开挖光缆沟应顺直,沟深应符合设计或规范要求(详见附件二),沟底应平整无碎石,石质、半石质沟底应铺IOCm厚的细土或沙土。随工记录、签证2.直埋光缆敷设用机械牵引时应采用地滑轮,用人工抬放时,用力适宜均匀,光缆不能拖地,弯曲半径应符合规定;光缆必须平放沟底,不得腾空和拱起;坡度大于2

4、0度且坡长大于30米时宜采用S形敷设。随工记录、签证3.直埋光缆防护直埋光缆在特殊地段埋深达不到要求或穿越各类障碍物或与其他建筑物的净距达不到要求时,应采用钢管或水泥槽或砂砖防护。随工记录、签证4.直理光缆沟回填光缆沟回填土应先回填15CIn厚细十.或碎土,严禁用石块、砖头推入沟内;回填土应分层人工踏平并应高出地面IOcm0随工记录、签证5.光缆线路标石埋设标石的结构、埋设位置、深度、编号等应符合设计和规范要求。随工记录四直埋光缆接续与安装1.光缆接续1、接续环境要干净整洁,且有工作棚;接续工具齐全、完好。随工记录2、光纤的收容和盘绕应符合规范要求,光纤预留在接头盒内的光纤盘片上时,应保证其曲

5、率半随工记录径不小于30mm,且盘绕方向一致,无挤压、松动。3、光缆在接头处的预留应符合设计规定。随工记录4、光缆接头套管(盒)应放在接头坑内,接头坑的坑底应平整无碎石,应铺IOCm厚的细土或沙土并踏实。随工记录5、光缆护层对地绝缘电阻应符合规范规定。随工记录2.直埋光缆引入及终端1、光缆金属加强芯、屏蔽线(铝护层)以及金属铠装层,应按设计要求方式作接地或终结。随工记录2、光缆在引入室内处的预留应符合要求;光缆沿墙引上时,距地2.5m应用钢管防护。随工记录3、光缆的终端接头及连接器的安装位置应符合要求。随工记录(2)管道光缆工程质量控制点序号项目名称控制点质量要求检验方式管道路由复测1.核定管

6、道路由走向及长度管道路由具体走向,敷设位置,接头、手孔位置等应安全可靠,并便于施工和维护。核对管道长度。随工记录2.核定管道穿越障碍物位置及保护措施塑料管道穿越铁路、公路、河流、沟、渠、地下其他管线等障碍物的具体位置和保护处理措施。随工记录3.核定管道与建筑的净距核定塑料管道与通信管道、电力电缆、其他管线等建筑物间平行,交越的最小净距(详见管道工程部分)。随工记录二光缆单盘检验及配盘1.外观检查检查光缆外皮无破损,端头包封良好;光缆规格、程式符合要求,端别、盘长标示清晰。随工记录2.光缆单盘测试光纤衰减常数、长度、护层对地绝缘电阻等符合出厂标准(检查出厂报告)。随工记录3.光缆配盘根据单盘测试

7、结果和复测资料选配单盘光缆,尽量做到整盘敷设,减少中间接头,接头位置应选在手孔内。随工记录序号项目名称控制点质量要求检验方式=塑料管道光缆敷设1.塑料子管敷设1、塑料子管的规格、程式、盘长、材质均应符合设计要求:子管内径为光缆外径的1.5倍,多根子管的等效总外径宜小于塑料管孔内径的85%0随工记录2、敷放子管的穿拉用力要均匀,多根子管按颜色顺序排队放,全径统一。塑料子管在手孔内应在PVC管外露10cm。随工记录3、安装子管堵塞头,备用子管在手孔端口应加塞子。随工记录2.光缆敷设人员到位、通信工具齐全;穿拉光缆用力适度均匀;光缆在手孔内预留及弯曲半径应符合规定(详见附件八)。每个手(人)孔内光缆

8、均需挂标志牌,标志牌注明起点、终点及光缆芯数。随工记录3.光缆接续1、接续环境要干净整洁,且有工作棚;接续工具齐全、完好。随工记录2、接头两侧预留符合规定。接头两侧预留光缆应挂标志牌,并注明端别。随工记录3、光纤的收容和盘绕应符合规定,光纤预留在接头盒内的光纤盘片上时,应保证其曲率半径不小于30mm,且盘绕方向一致,无挤压、松动。随工记录4、接头套管或接头盒挂在人(手)孔壁上,安装牢固;预留光缆扎盘美观、安装牢固。随工记录4.光缆防护及终端1、光缆金属加强芯、屏蔽线(铝护层)以及金属铠装层,应按设计要求方式作接地或终结。随工记录2、光缆在引入室内外的预留应符合设计安求,光缆引上应采用保护管(距

9、地面大于2.5m)保护。随工记录3、光缆在室内的终端接头及连接器的安装位置应符合要求。随工记录(3)架空光缆工程质量控制点序号项目名称控制点质量要求检验方式架空杆路复测核定杆路走向及长度核对杆路具体走向、电杆、拉线、(撑杆)埋设位置、杆高、杆距、拉线程式,光缆接头具体位置及杆路实际长度。随工记录核定杆路与建筑物的净距核定架空光缆线路与其他设施、建筑物、树木的水平、垂直最小净距及处理措施(详见附件五)。随工记录二光缆单盘检验及配盘光缆单盘检验1、核对单盘光缆的规格、程式、长度。随工记录2、检查外皮、端头包装、端别标志是否完好无损。随工记录3、测试光纤衰减常数、长度否符合要求(检查出厂报告)。随工

10、记录光缆配盘1、根据单盘测试结果和路由复测资料选配单盘光缆,应尽量做到整盘敷放,以减少中间接头。随工记录2、接头点应选在杆上或电杆两侧各0.51.5m范围内。随工记录架空光缆线路杆路器材检验电杆、拉线、钢绞线、挂勾等线路器材运输到位、检查无损伤。随工记录立杆电杆埋设深度、杆高、杆距等符合规定(详见附件三),其中市区杆距3540m,郊区杆距4550m.随工记录、签证安装拉线1、拉线地锚坑的洞深,应根据拉线程式和现场土质情况确定(详见附件四),洞深允许偏差应小于50mm,拉线应采用镀锌钢绞线。随工记录2、地锚出土长度为300600mm,允许偏差50100mm;拉线地锚的实际出土点与规定出土点之间的

11、偏移W50mm拉线地锚应埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直。架设吊线1、架空吊线程式应符合设计规定。吊线夹板距电杆顶的距离一般情况下应为N500mm,特殊情况下应为N250mm0同一杆路同侧架设两层吊线时,两层吊线间距应为400mm。随工记录2、线路与其他设施的最小水平净距、与其他建筑物的最小垂直净距以及交越其他电气设施的最小垂直净距应符合要求(详见附件六、七)。随工记录3、钢绞线架设位置及其垂度符合要求。随工记录4、光缆挂勾的卡挂距离为50030mm,在电杆两侧的第一只挂钩应各距电杆250mm20mm随工记录四架空光缆接续光缆敷设光缆布放应用滑轮牵引,光缆垂度及在杆上的预留长度应符

12、合要求,角杆位置光缆应加塑料套管保护;光缆在电杆上应按设计或相关验收规范标准做弯曲处理,伸缩弯在电杆的两侧的挂钩间下垂200mm。随工记录光缆接续1、光缆接续环境,光缆连续部位、工具、材料应保持清洁。随工记录2、光纤的熔接须在有遮盖物的环境中操作,光纤熔接完成并测量合格后应即做增强保护措施。随工记录光缆接头安装3、光缆接头的平均衰耗值应符合规定。随工记录4、光缆接头套管在杆上或吊绳上的固定位置,固定方式及光缆预留(或伸缩弯)应符合规范规定。随工记录五架空光缆的防护及终端光缆防护1、架空光缆线路的防强电、防雷措施应符合设计规定,与电力线交越处应用胶管或竹片做绝缘处理;与树木接触应用胶带或胶管保护

13、。随工记录2、光缆金属加强芯、屏蔽线(铝护层)以及金属铠装层,应按设计要求方式作接地或终结;光缆引上应采用保护管(2.5m以上)保护。随工记录光缆终端1、光缆引入室外内的预留应符合设计或规范的规定。随工记录2、光缆在室外内的终端接头及连接器的安装位置应符合要求。随工记录2、管道工程序号项目名称控制点质量要求检验方式一管道器材1.材料检验工程所用器材规格、程式及质量,应满足设计文件和技术规范的要求。各种管材及人手孔器材应有出厂合格证,接续配件应齐全有效。.随工检验二工程测量1.管道划线按设计文件及城市规划部门批准的位置、座标和高程进行。.随工检验2.人(手)孔定位人(手)孔一般设在管道的中心线上

14、。人(手)孔间的距离应按地形、地物、按设计确定,一般不超过120mo随工检验三管道建筑1.道沟开挖(含路面开挖)按测量划线开挖,管道中心线偏差不得大于1Onuiio管道沟开挖应顺直,沟底平整,沟坎、转弯应平缓过渡。随工检验隐蔽工程签证2.管道深度沟深应符合设计或规范要求(管顶至路面:塑管绿化带下不低于O.5m,人行道下不低于O.7m,车行道下不低于0.8m;钢管绿化带下不低于O.3m,人行道下不低于0.5m,车行道下不低于0.6m),困难地段或穿越障碍物,沟深达不到标准,应采取保护措施。随工检验隐蔽工程签证3.塑料管敷设采用天然地基敷设塑料管前必须夯实抄平管道沟槽。铺设方法、组群方式、接续方式应符合设计要求。当采用承插法接续的,承插部分应涂刷专用粘合剂。组群管间缝隙宜为10-20un,相邻接续管头必须错开30Onln1,每隔3米绑扎一次(或用专用支架排列固定),以保证管群形状统一。随工检验隐蔽工程签证4.管道包封管道与其他地下管线及建筑物间的最小净距,应符合附件9的规定。如不满足时,管道应做包封处理。包封的规格、段落应符合设计规定。随工检验隐蔽工程签证5.管道沟回填回填前应清除沟内及管孔内各种杂物,沟底先回填50100mm厚的细土或砂子。回填土应分层夯实,并高于地面5010Onlm(郊区150200nm)

展开阅读全文
