《工程实施的重难点分析及解决方案.docx》由会员分享,可在线阅读,更多相关《工程实施的重难点分析及解决方案.docx(17页珍藏版)》请在第壹文秘上搜索。

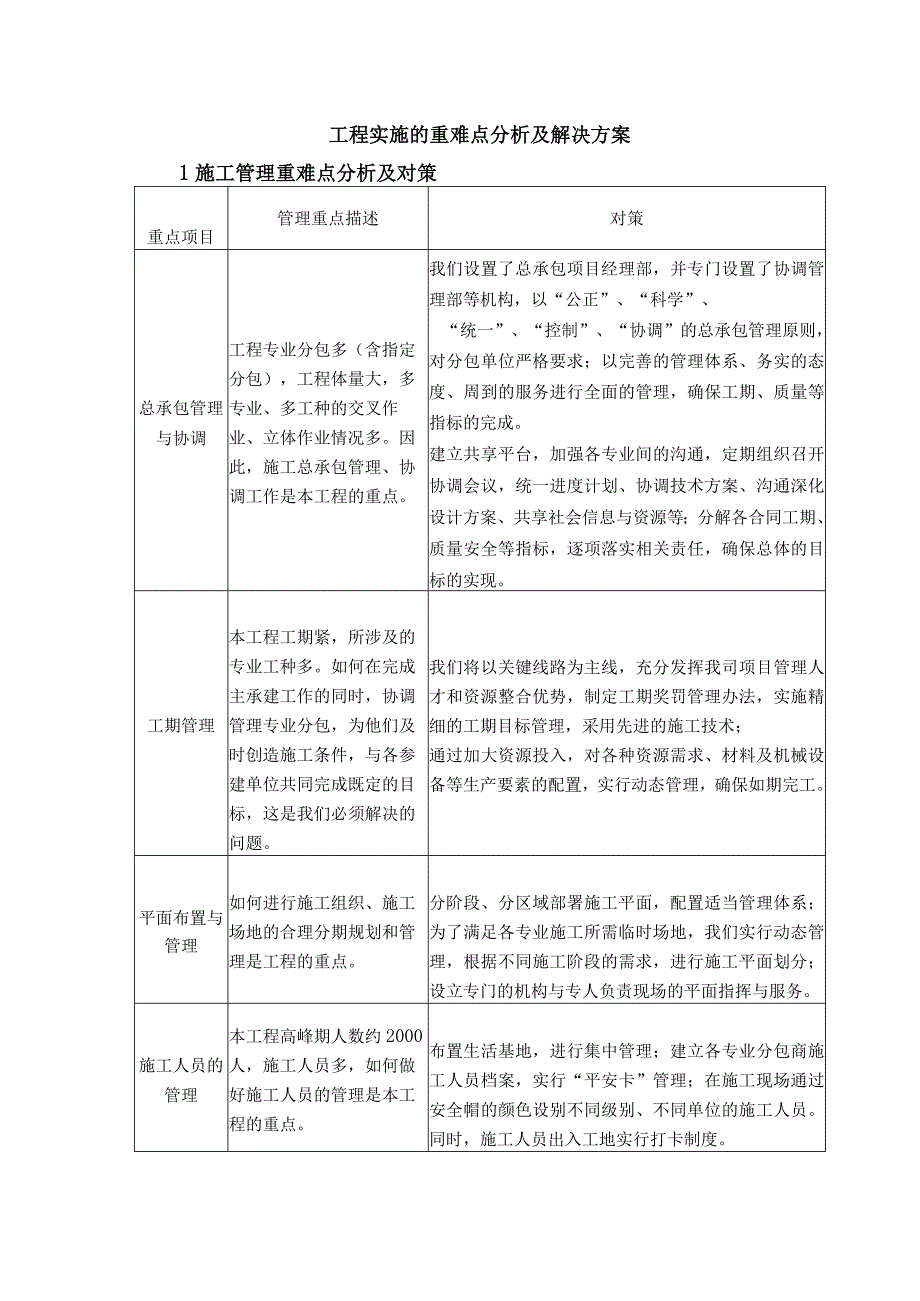

1、工程实施的重难点分析及解决方案1施工管理重难点分析及对策重点项目管理重点描述对策总承包管理与协调工程专业分包多(含指定分包),工程体量大,多专业、多工种的交叉作业、立体作业情况多。因此,施工总承包管理、协调工作是本工程的重点。我们设置了总承包项目经理部,并专门设置了协调管理部等机构,以“公正”、“科学”、“统一”、“控制”、“协调”的总承包管理原则,对分包单位严格要求;以完善的管理体系、务实的态度、周到的服务进行全面的管理,确保工期、质量等指标的完成。建立共享平台,加强各专业间的沟通,定期组织召开协调会议,统一进度计划、协调技术方案、沟通深化设计方案、共享社会信息与资源等;分解各合同工期、质量
2、安全等指标,逐项落实相关责任,确保总体的目标的实现。工期管理本工程工期紧,所涉及的专业工种多。如何在完成主承建工作的同时,协调管理专业分包,为他们及时创造施工条件,与各参建单位共同完成既定的目标,这是我们必须解决的问题。我们将以关键线路为主线,充分发挥我司项目管理人才和资源整合优势,制定工期奖罚管理办法,实施精细的工期目标管理,采用先进的施工技术;通过加大资源投入,对各种资源需求、材料及机械设备等生产要素的配置,实行动态管理,确保如期完工。平面布置与管理如何进行施工组织、施工场地的合理分期规划和管理是工程的重点。分阶段、分区域部署施工平面,配置适当管理体系;为了满足各专业施工所需临时场地,我们

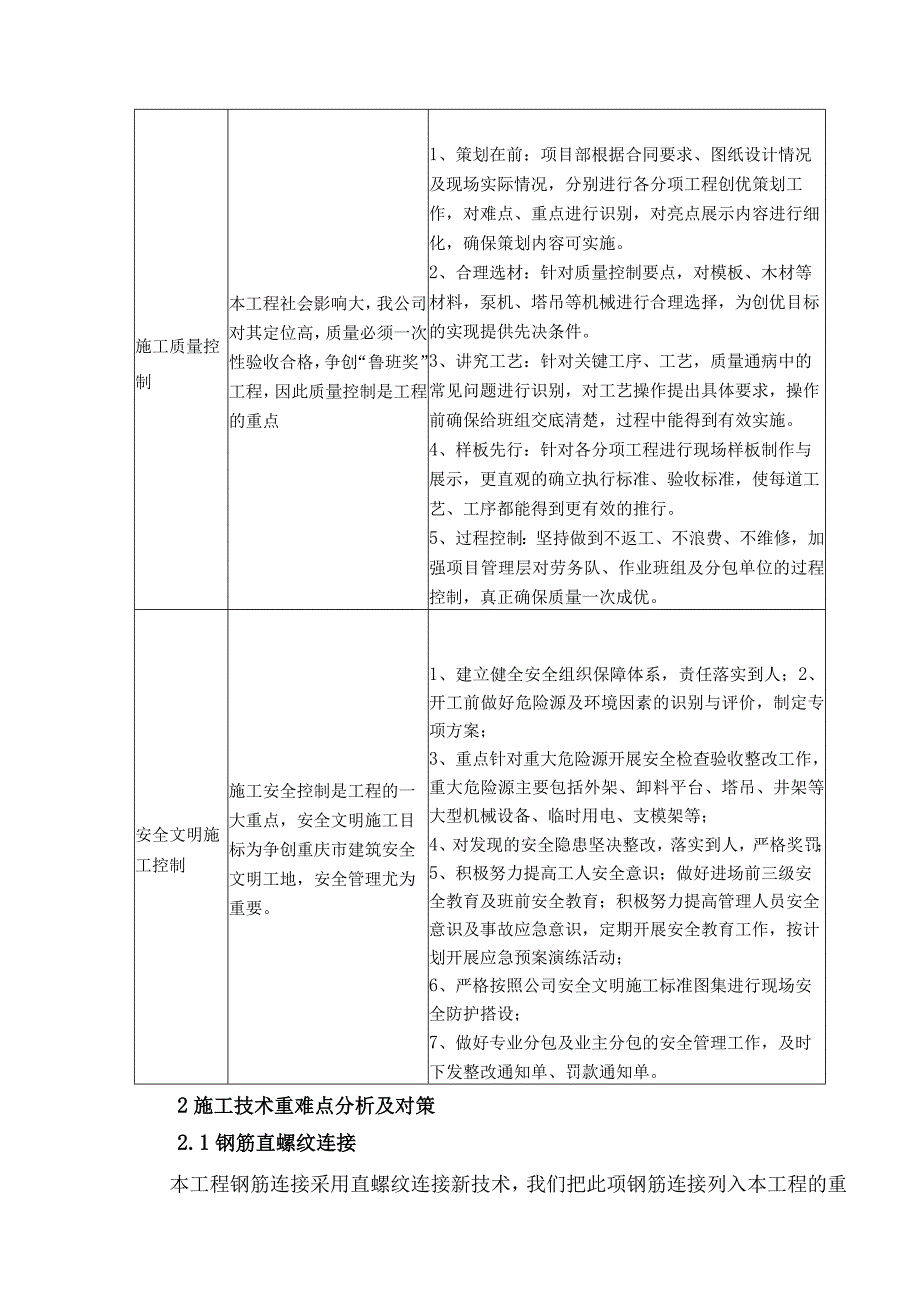

3、实行动态管理,根据不同施工阶段的需求,进行施工平面划分;设立专门的机构与专人负责现场的平面指挥与服务。施工人员的管理本工程高峰期人数约2000人,施工人员多,如何做好施工人员的管理是本工程的重点。布置生活基地,进行集中管理;建立各专业分包商施工人员档案,实行“平安卡”管理;在施工现场通过安全帽的颜色设别不同级别、不同单位的施工人员。同时,施工人员出入工地实行打卡制度。施工质量控制本工程社会影响大,我公司对其定位高,质量必须一次性验收合格,争创“鲁班奖”工程,因此质量控制是工程的重点1、策划在前:项目部根据合同要求、图纸设计情况及现场实际情况,分别进行各分项工程创优策划工作,对难点、重点进行识别
4、,对亮点展示内容进行细化,确保策划内容可实施。2、合理选材:针对质量控制要点,对模板、木材等材料,泵机、塔吊等机械进行合理选择,为创优目标的实现提供先决条件。3、讲究工艺:针对关键工序、工艺,质量通病中的常见问题进行识别,对工艺操作提出具体要求,操作前确保给班组交底清楚,过程中能得到有效实施。4、样板先行:针对各分项工程进行现场样板制作与展示,更直观的确立执行标准、验收标准,使每道工艺、工序都能得到更有效的推行。5、过程控制:坚持做到不返工、不浪费、不维修,加强项目管理层对劳务队、作业班组及分包单位的过程控制,真正确保质量一次成优。安全文明施工控制施工安全控制是工程的一大重点,安全文明施工目标
5、为争创重庆市建筑安全文明工地,安全管理尤为重要。1、建立健全安全组织保障体系,责任落实到人;2、开工前做好危险源及环境因素的识别与评价,制定专项方案;3、重点针对重大危险源开展安全检查验收整改工作,重大危险源主要包括外架、卸料平台、塔吊、井架等大型机械设备、临时用电、支模架等;4、对发现的安全隐患坚决整改,落实到人,严格奖罚;5、积极努力提高工人安全意识;做好进场前三级安全教育及班前安全教育;积极努力提高管理人员安全意识及事故应急意识,定期开展安全教育工作,按计划开展应急预案演练活动;6、严格按照公司安全文明施工标准图集进行现场安全防护搭设;7、做好专业分包及业主分包的安全管理工作,及时下发整

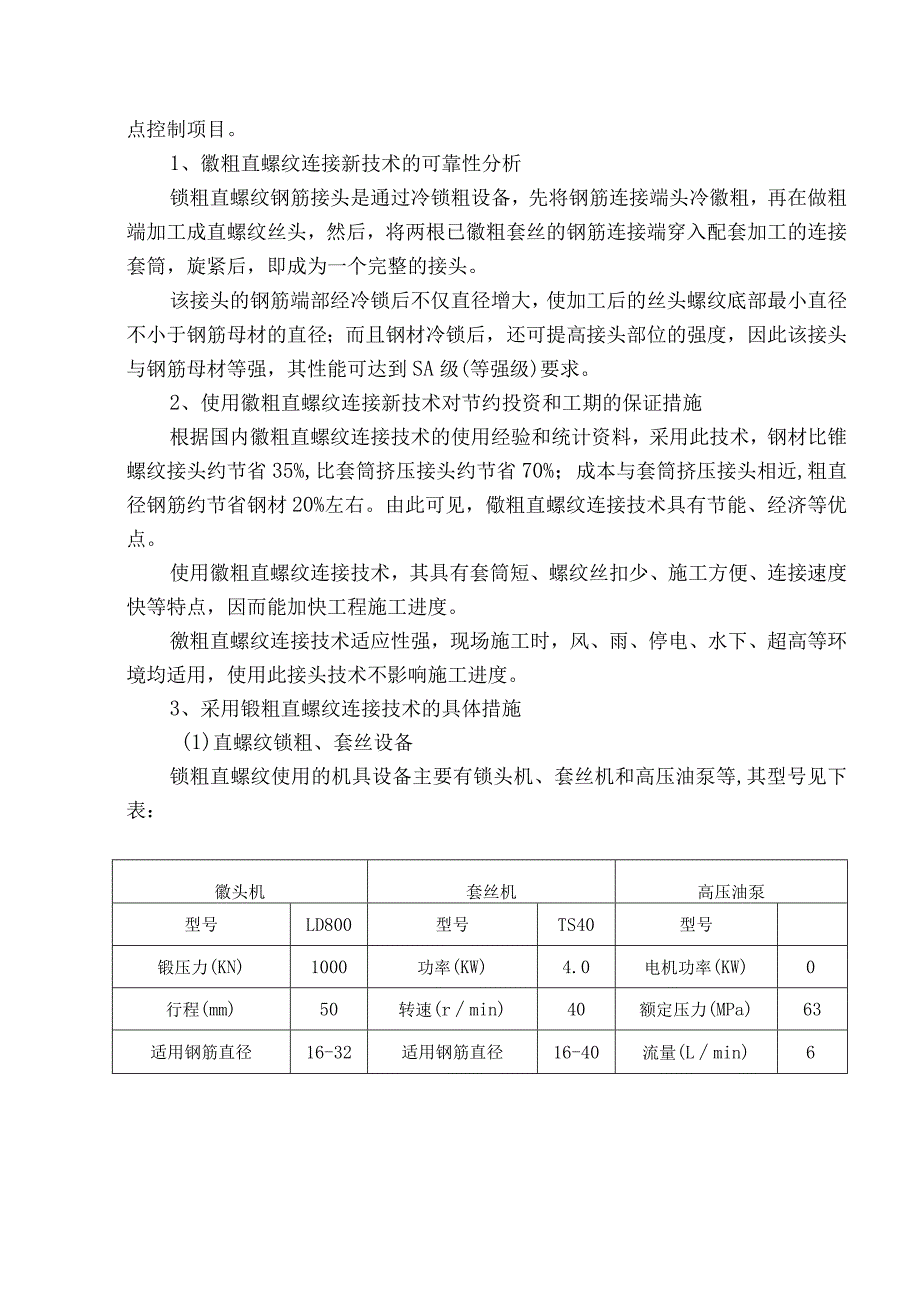

6、改通知单、罚款通知单。2施工技术重难点分析及对策2.1钢筋直螺纹连接本工程钢筋连接采用直螺纹连接新技术,我们把此项钢筋连接列入本工程的重点控制项目。1、徽粗直螺纹连接新技术的可靠性分析锁粗直螺纹钢筋接头是通过冷锁粗设备,先将钢筋连接端头冷徽粗,再在做粗端加工成直螺纹丝头,然后,将两根已徽粗套丝的钢筋连接端穿入配套加工的连接套筒,旋紧后,即成为一个完整的接头。该接头的钢筋端部经冷锁后不仅直径增大,使加工后的丝头螺纹底部最小直径不小于钢筋母材的直径;而且钢材冷锁后,还可提高接头部位的强度,因此该接头与钢筋母材等强,其性能可达到SA级(等强级)要求。2、使用徽粗直螺纹连接新技术对节约投资和工期的保证
7、措施根据国内徽粗直螺纹连接技术的使用经验和统计资料,采用此技术,钢材比锥螺纹接头约节省35%,比套筒挤压接头约节省70%;成本与套筒挤压接头相近,粗直径钢筋约节省钢材20%左右。由此可见,儆粗直螺纹连接技术具有节能、经济等优点。使用徽粗直螺纹连接技术,其具有套筒短、螺纹丝扣少、施工方便、连接速度快等特点,因而能加快工程施工进度。徼粗直螺纹连接技术适应性强,现场施工时,风、雨、停电、水下、超高等环境均适用,使用此接头技术不影响施工进度。3、采用锻粗直螺纹连接技术的具体措施(1)直螺纹锁粗、套丝设备锁粗直螺纹使用的机具设备主要有锁头机、套丝机和高压油泵等,其型号见下表:徽头机套丝机高压油泵型号LD
8、800型号TS40型号锻压力(KN)1000功率(KW)4.0电机功率(KW)0行程(mm)50转速(rmin)40额定压力(MPa)63适用钢筋直径16-32适用钢筋直径16-40流量(Lmin)6(2)徽粗直螺纹工艺流程徽粗直螺纹工艺流程(3)施工要点钢筋下料时,采用砂轮切割机,切口的端面应与轴线垂直,不得有马蹄形或挠曲。钢筋下料后,在液压冷锻压床上将钢筋锁粗,操作中要保证徽粗头与钢筋轴线不得大于4。的倾斜,不得出现与钢筋轴线相垂直的横向表面裂缝。冷锁后,在套丝机上切削螺纹。钢筋端头螺纹规格应与连接套筒的型号匹配。钢筋螺纹加工质量:牙形饱满、无断牙、秃牙等缺陷。连接时,先将套筒先部分或全部
9、拧入一个被连接钢筋的螺纹内,而后转动连接钢筋或反拧套筒至预定位置,最后用扳手转动连接钢筋,使其相互顶锁定连接套筒。扭力扳手力度应按直螺纹钢筋接头的拧紧力矩值(见下表)把钢筋接头拧紧。直螺纹钢筋接头拧紧力矩值钢筋直径(mm)16-1820-22252832拧紧力矩(Nm)100200250280320(4)接头质量检验钢筋连接开始前及施工过程中,应对每批进场钢筋进行接头连接工艺检验。每种规格钢筋的接头试件不应少于3个,作单向拉伸试验。其抗拉强度应能发挥钢筋母材强度或大于1.15倍钢筋抗拉强度标准值。接头的现场检验按验收批进行。同一施工条件下采用同一批材料的同等级别、同规格接头,以500个为1个验
10、收批。对接头的每一个验收批,必须在工程结构中随机抽取3个试件做单向拉伸试验。当3个试件的抗拉强度都发挥钢筋母材强度或大于1.15倍钢筋抗拉强度标准值时,该验收批达到SA级强度指标。如有1个试件的抗拉强度不符合要求,应加倍取样复验。如3个试件的抗拉强度仅达到该钢筋的抗拉强度标准值,则该验收批降为A级强度指标。在现场连续检验10个验收批,全部单向拉伸试件一次抽样均合格时,验收批接头数量可扩大一倍。4、采用锻粗直螺纹连接技术的安全技术措施使用冷锁机时,应根据钢筋直径,配换相应夹具。应检查并确认模具、中心冲头裂纹,并应校正上下模具与中心冲头的同心度,紧固各部螺栓,作好安全防护。启动后应先空运转,调整上
11、下模具紧度,对准冲头模进行徽头校对,确认正常后,方可作业。机械未达到正常转整时,不得锁头。当徽出的头大小不匀时,应及时调整冲头与夹具的间隙。冲头导向块应保持有足够的润滑。2.2超长结构施工本工程为超长结构,由于外墙的约束较大,墙体容易出现裂缝。因此超长结构施工是本工程的重难点。2.2.1裂缝分布及特征地下室裂缝产生主要集中在墙长中部和墙柱相连部位。墙长中部裂缝出现时间均在拆模后不久,这些裂缝均为竖向裂缝。在墙柱相连部位主要是墙体变到受到柱的约束力,形成斜向或八字裂缝。2.2.2裂缝产生原因分析地下室墙体产生出现竖向裂缝,经过分析,原因是多方面的,与地下室的设计构造、外墙周长、配筋、施工及养护条
12、件等都有关系。1、地下室钢筋碎外墙开裂主要是由于碎在干燥收缩时受到钢筋、边界等约束后拉裂而产生的。这与税的干缩、水化温升与冷缩、水泥用量与品种、粗细骨料、掺合料、外加剂、水灰比和墙的长度等影响因素有关。碎干燥收缩是指置于饱和空气中的碎因水分散失而引起体积缩小变形。碎中的水和周围的空气于某一平衡状态,如果周围介质空气的状态发生变化,如温度降低或温度升高,碎就会产生干燥收缩,干燥收缩包括发生在开始阶段不可逆收缩和再潮湿后的体积膨胀以及后期干燥时发生的可逆收缩。影响碎干燥的因素有:水灰比、水化程度、养护温度、含水量、水泥含量、构件厚度、体积和表面积之比、相对湿度、干燥速率、干燥时间等,而地下室外墙拆
13、模后虽然进行了浇水养护,但由于受到现场条件的限制,不可能做恒湿进行养护,而只能采用浇水进行养护,因此必然导致外墙碎的干燥及收缩,同时由于地下室外墙碎体积和表面积之比以及其厚度等较小,从而导致干燥速度快,干燥时间较短。2、水平钢筋的影响:水平钢筋对墙体有十分明显的抗裂作用,增加水平筋的配筋率将减轻墙体的开裂程度。3、表层素碎厚度的影响:由于设计或构造方面的原因,碎表层厚度偏大,导致碎开裂。这些原因常见有如下几种:水平钢筋置于竖向钢筋之内,我们知道,地下室外墙的裂缝一般呈垂直状,因此水平钢筋对裂缝起抑制作用,如果把水平钢筋置于竖向钢筋内侧,从水平钢筋外侧到碎外表面的距离将增大到46cm,如此厚的素
14、碎很难不开裂;设计要求,墙内竖向钢筋需穿进地梁内和墙顶暗梁内,水平钢筋需穿暗柱竖向钢筋,这样一来,如果不采取措施,会造成整片墙的钢筋网片内缩,墙外侧素碎厚度偏大,会造成裂缝。4、泵送商品税的影响:泵送碎,在配比过程中,原材料多选用缓凝型高效减水剂,同时也掺加了粉煤灰,会影响碎早期的抗拉强度和弹性模量,降低碎早期的抗裂能力,使睑早期容易产生开裂。5、拆模时间的影响:拆模时间的控制是影响裂缝开展的一个至关重要的因素。6、养护的影响:地下室外墙为竖向构件,靠浇水养护较难一直保持表面湿度,因此措施不到位或养护不及时,碎表面极易出现裂缝。7、约束条件的影响:地下室外墙上下是底板或楼面,对外墙的收缩变形有
15、很大的约束。8、截面特征的影响:地下室外墙相对于梁、柱等高厚比较大,是薄壁构件,因此散热快,干缩与冷缩变形大,约束下内应力大,而且每段墙越长,裂缝的可能性越大。2.2.3施工防治措施1、由于本工程为超长地下室结构,故水泥应选用低水化热、低含碱量的水泥品种,包括硅酸盐水泥和普通硅酸盐水泥,水泥强度宜为42.5级,从而减少碎的初期开裂和温度收缩裂缝。(1)税中的最大氯离子含量为0.06%。(2)不得使用碱活性骨料。碎中各类材料的总碱含量应WOkg/m3。(3)控制水泥用量,控制水胶比C35(水:水泥+掺合料)320kgnA最大用量宜W400kgm30(5)石子应选用坚固耐久、级配和粒形良好的洁净石子,砂应选用特细砂。砂、石等骨料的选用均应符合地下工程防水工程质量验收规范要求。(4)控制税的坍落度,满足碎泵送施工技术规程JGJ/T10-2011,从而满足施工技术要求。(6)碎中各类外加剂的品种和用量应经试验确定,所用外加剂的技术性能应符合国家现行有关标准的质量要求。(7)优化税配合比设计:通过试验优选合适的外加剂和掺合料,适当降低水灰比和减少水泥用量,选用水化热低的矿渣硅酸盐水泥,选用优质粉煤灰,砂和石含
