《工程进度计划及工期保证措施.docx》由会员分享,可在线阅读,更多相关《工程进度计划及工期保证措施.docx(5页珍藏版)》请在第壹文秘上搜索。

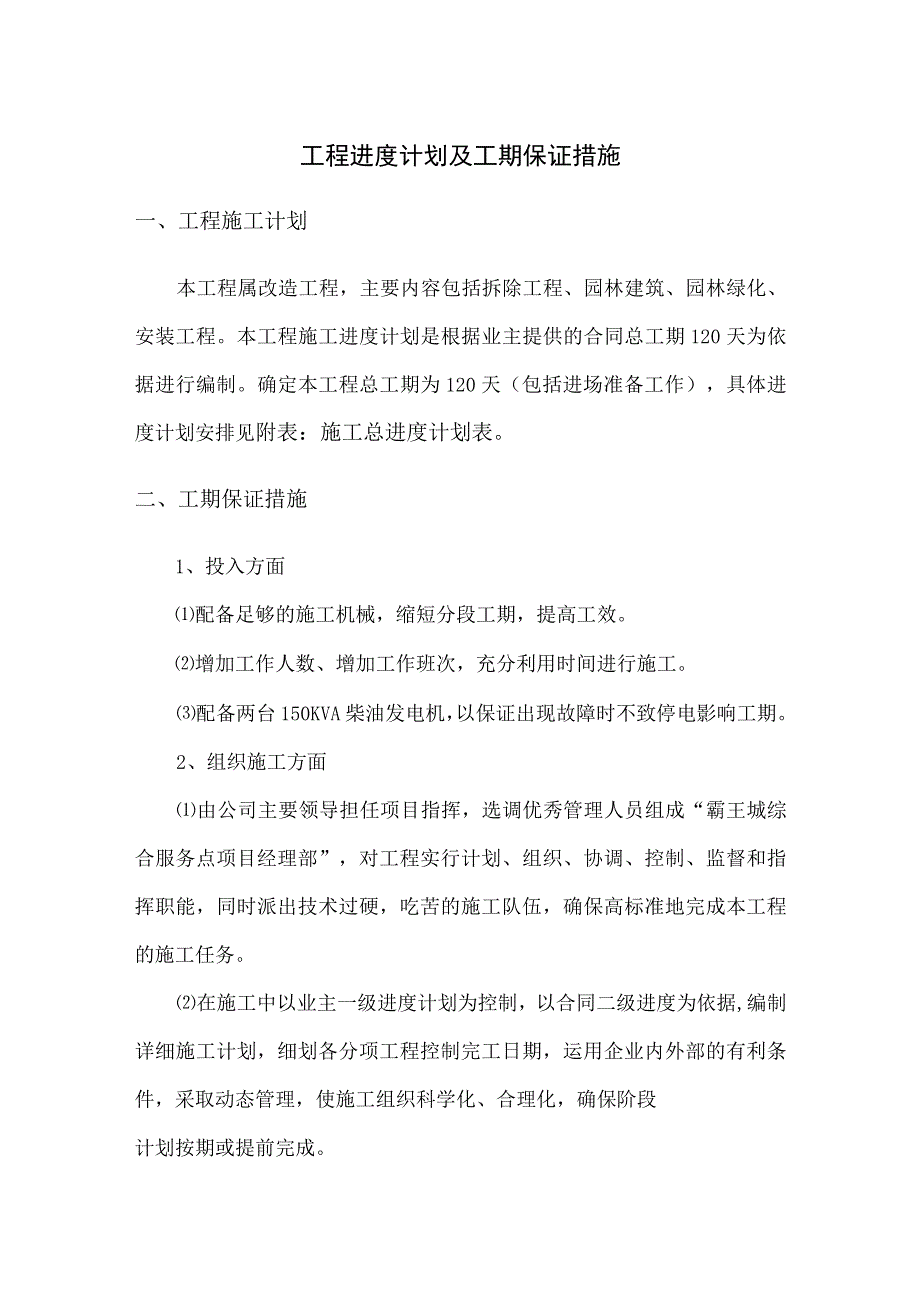

1、工程进度计划及工期保证措施一、工程施工计划本工程属改造工程,主要内容包括拆除工程、园林建筑、园林绿化、安装工程。本工程施工进度计划是根据业主提供的合同总工期120天为依据进行编制。确定本工程总工期为120天(包括进场准备工作),具体进度计划安排见附表:施工总进度计划表。二、工期保证措施1、投入方面配备足够的施工机械,缩短分段工期,提高工效。增加工作人数、增加工作班次,充分利用时间进行施工。配备两台150KVA柴油发电机,以保证出现故障时不致停电影响工期。2、组织施工方面由公司主要领导担任项目指挥,选调优秀管理人员组成“霸王城综合服务点项目经理部”,对工程实行计划、组织、协调、控制、监督和指挥职

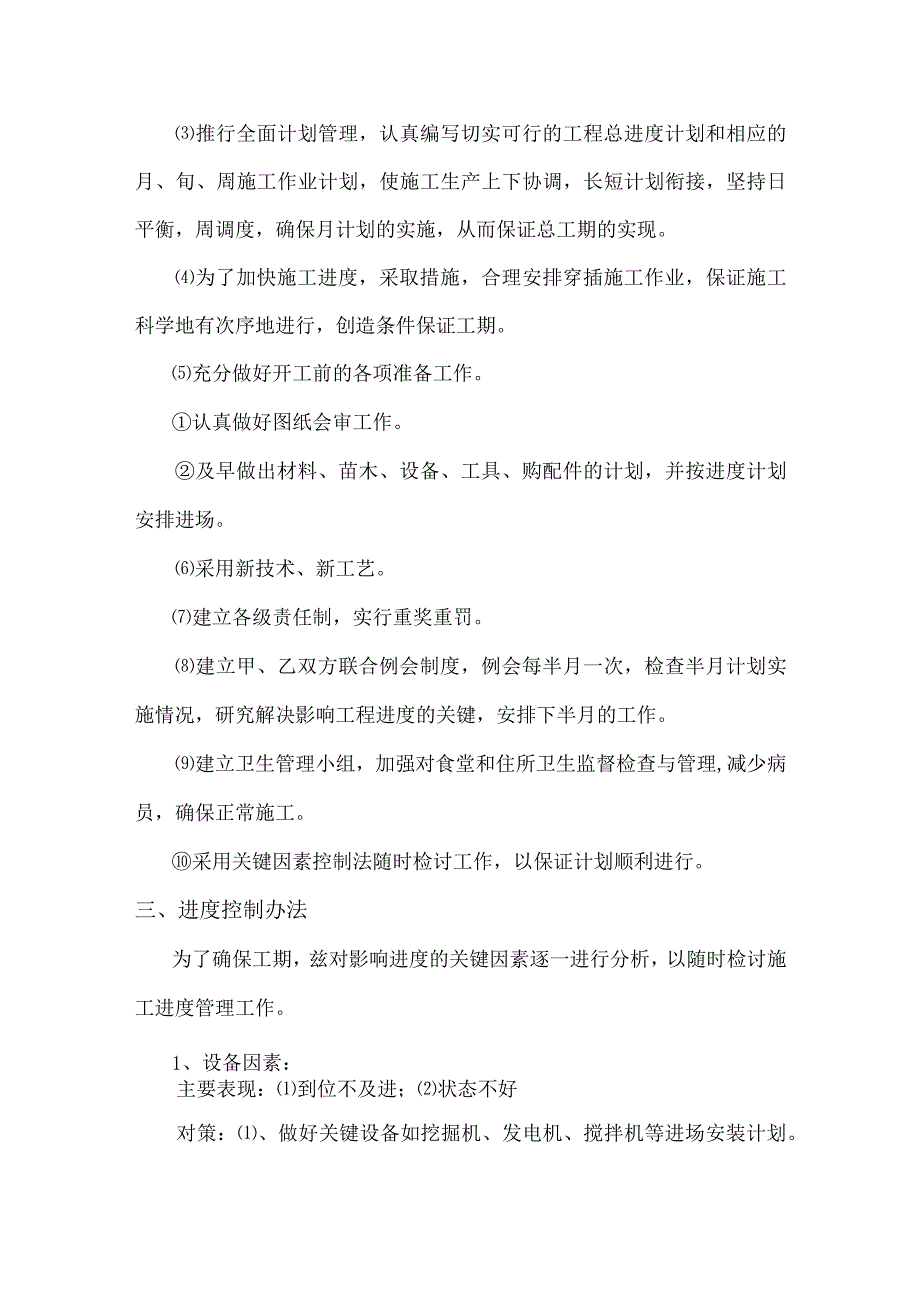

2、能,同时派出技术过硬,吃苦的施工队伍,确保高标准地完成本工程的施工任务。在施工中以业主一级进度计划为控制,以合同二级进度为依据,编制详细施工计划,细划各分项工程控制完工日期,运用企业内外部的有利条件,采取动态管理,使施工组织科学化、合理化,确保阶段计划按期或提前完成。推行全面计划管理,认真编写切实可行的工程总进度计划和相应的月、旬、周施工作业计划,使施工生产上下协调,长短计划衔接,坚持日平衡,周调度,确保月计划的实施,从而保证总工期的实现。为了加快施工进度,采取措施,合理安排穿插施工作业,保证施工科学地有次序地进行,创造条件保证工期。充分做好开工前的各项准备工作。认真做好图纸会审工作。及早做出

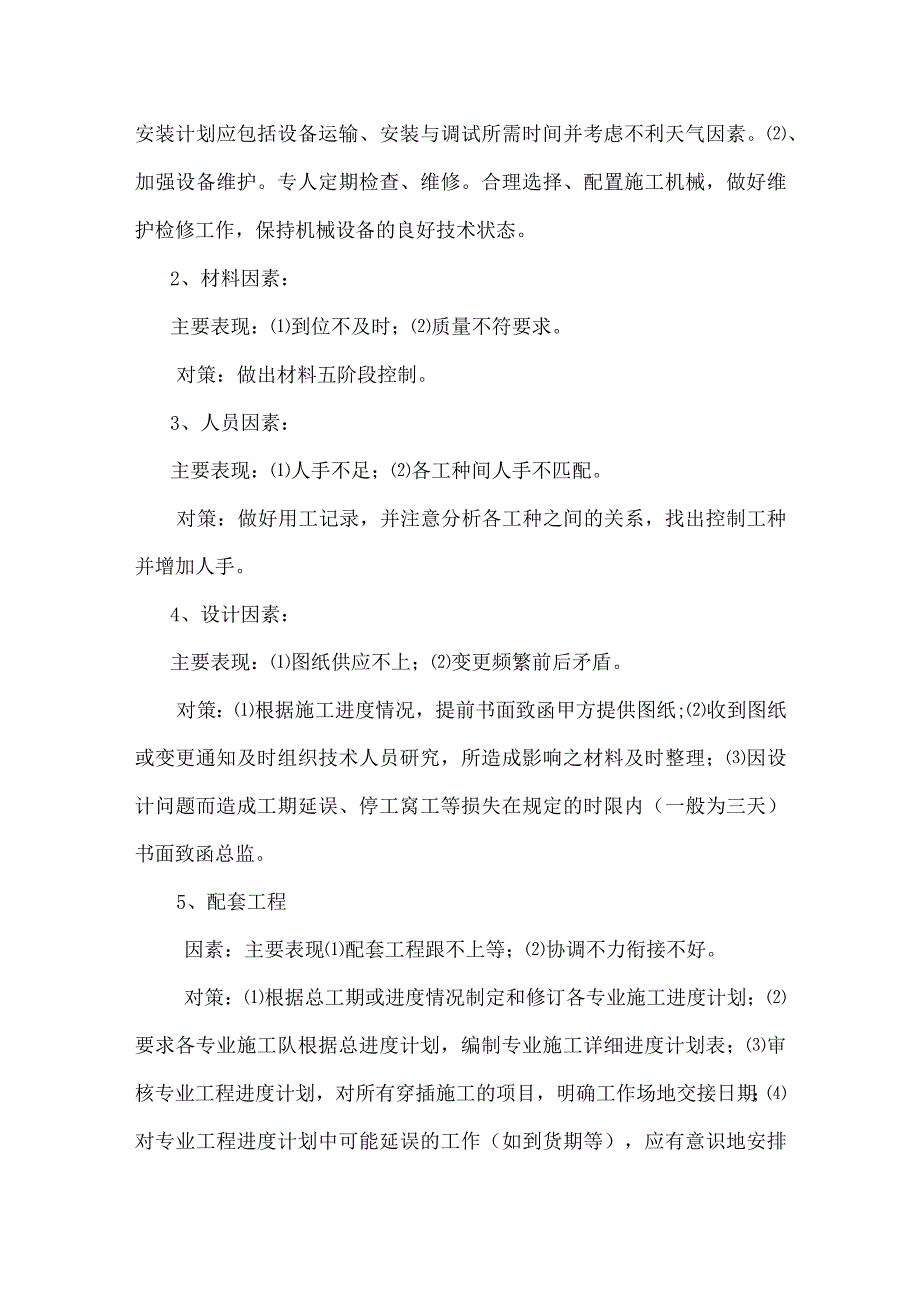

3、材料、苗木、设备、工具、购配件的计划,并按进度计划安排进场。采用新技术、新工艺。建立各级责任制,实行重奖重罚。建立甲、乙双方联合例会制度,例会每半月一次,检查半月计划实施情况,研究解决影响工程进度的关键,安排下半月的工作。建立卫生管理小组,加强对食堂和住所卫生监督检查与管理,减少病员,确保正常施工。采用关键因素控制法随时检讨工作,以保证计划顺利进行。三、进度控制办法为了确保工期,兹对影响进度的关键因素逐一进行分析,以随时检讨施工进度管理工作。1、设备因素:主要表现:到位不及进;状态不好对策:、做好关键设备如挖掘机、发电机、搅拌机等进场安装计划。安装计划应包括设备运输、安装与调试所需时间并考虑不
4、利天气因素。、加强设备维护。专人定期检查、维修。合理选择、配置施工机械,做好维护检修工作,保持机械设备的良好技术状态。2、材料因素:主要表现:到位不及时;质量不符要求。对策:做出材料五阶段控制。3、人员因素:主要表现:人手不足;各工种间人手不匹配。对策:做好用工记录,并注意分析各工种之间的关系,找出控制工种并增加人手。4、设计因素:主要表现:图纸供应不上;变更频繁前后矛盾。对策:根据施工进度情况,提前书面致函甲方提供图纸;收到图纸或变更通知及时组织技术人员研究,所造成影响之材料及时整理;因设计问题而造成工期延误、停工窝工等损失在规定的时限内(一般为三天)书面致函总监。5、配套工程因素:主要表现
5、配套工程跟不上等;协调不力衔接不好。对策:根据总工期或进度情况制定和修订各专业施工进度计划;要求各专业施工队根据总进度计划,编制专业施工详细进度计划表;审核专业工程进度计划,对所有穿插施工的项目,明确工作场地交接日期;对专业工程进度计划中可能延误的工作(如到货期等),应有意识地安排于主要后续工作之前;定期召开各专业施工队的进度协调会,并将会议形成纪要。6、资金因素:主要表现:到位不及时。对策:设专人负责由专人负责于每月25日前将进度款申请报告交甲方代表,进度款中包括月度施工完成工程月报。及时做好资金使用计划,合理安排支出。7、进度管理:主要不良表现:缺乏统筹预见;缺乏计划指导;人员调配不力;不
6、重视统计工作等。对策:主要办法包括做好计划安排;作好报表系统;例会制度等;分述以下:计划安排:根据工程工期紧的特点,采取分阶段计划形式。总进度计划表一一编制时间:项目初期,每月1日调整;编制:施工技术组、项目经理;执行:各部门、各施工队、各班组。月进度计划表一一编制时间:每月1日;编制:施工技术组、项目经理;执行:各部门、各施工队、各班组。周进度计划表一一编制时间:周日;编制:施工技术组、项目经理;执行:各部门、各施工队、各班组。统计工作安排:统计工作由项目经理安排专人负责。应注意做好施工日记、周报、月报等报表。工程例会制度:为能及时贯彻甲方和监理的要求,加强进度控制,实行各种例会制度。每日碰头会一一召集:项目经理,时间:每日下午6:30分,参加人员:主要技术与生产负责人,主要议题:当日进度质量情况、每日施工安排、注意事项等。每周例会一一召集:项目经理;主要议题:进度、质量、安全生产情况、合约执行情况、物料供应情况、行政、决议事项等。月度例会一一召集:项目经理;时间:每月底;参加人员:主要技术与生产负责人,并邀请甲方、监理参加;主要议题:本月施工总结、进度、质量、物料供应、设备状况、设计图纸问题、下月施工进度计划、决议事项等。8、质量/安全因素:质量事故或工伤对项目进度效益影响极大,必须按有关规定严格执行。
