市政道路工程监理细则.docx

上传人:p** 文档编号:347961 上传时间:2023-08-05 格式:DOCX 页数:57 大小:87.48KB
下载 相关 举报
市政道路工程监理细则.docx_第1页
第1页 / 共57页
市政道路工程监理细则.docx_第2页
第2页 / 共57页
市政道路工程监理细则.docx_第3页
第3页 / 共57页
市政道路工程监理细则.docx_第4页
第4页 / 共57页
市政道路工程监理细则.docx_第5页
第5页 / 共57页
市政道路工程监理细则.docx_第6页
第6页 / 共57页
市政道路工程监理细则.docx_第7页
第7页 / 共57页
市政道路工程监理细则.docx_第8页
第8页 / 共57页
市政道路工程监理细则.docx_第9页
第9页 / 共57页
市政道路工程监理细则.docx_第10页
第10页 / 共57页
亲,该文档总共57页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《市政道路工程监理细则.docx》由会员分享,可在线阅读,更多相关《市政道路工程监理细则.docx(57页珍藏版)》请在第壹文秘上搜索。

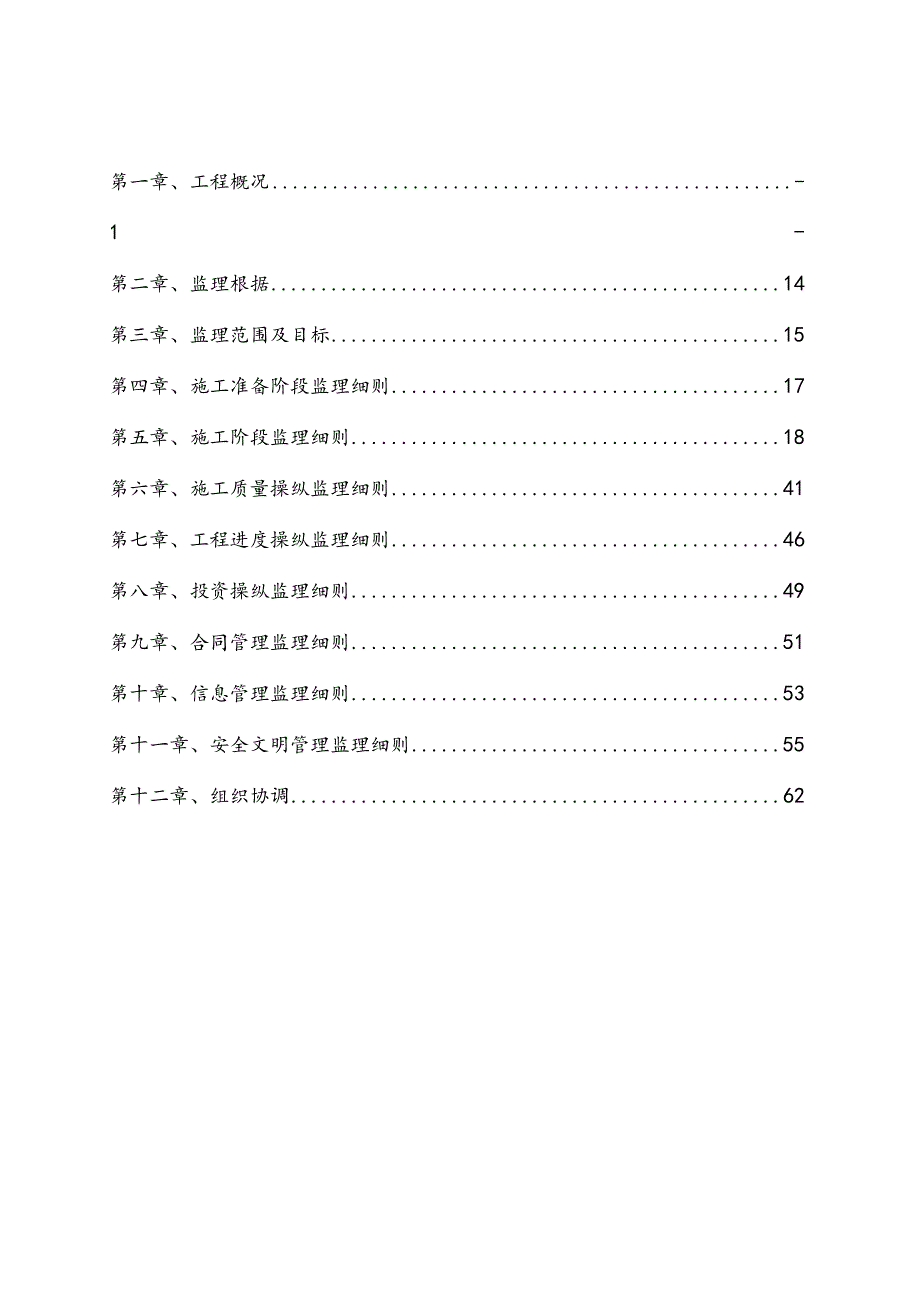

1、市政道路工程监理细则监理实赭细则贵州宇建工程管理咨询有限公司二O一二年七月二十日第一章、工程概况-1-第二章、监理根据14第三章、监理范围及目标15第四章、施工准备阶段监理细则17第五章、施工阶段监理细则18第六章、施工质量操纵监理细则41第七章、工程进度操纵监理细则46第八章、投资操纵监理细则49第九章、合同管理监理细则51第十章、信息管理监理细则53第十一章、安全文明管理监理细则55第十二章、组织协调62第一章、工程概况一、项目综述东城的市政基础设施大部分于上世纪七八十年代建设,其市政道路、地下管网、地上绿化、城内景观、城区桥梁、城周河堤等市政公用基础设施规划与设计相对落后,线型走势布局不

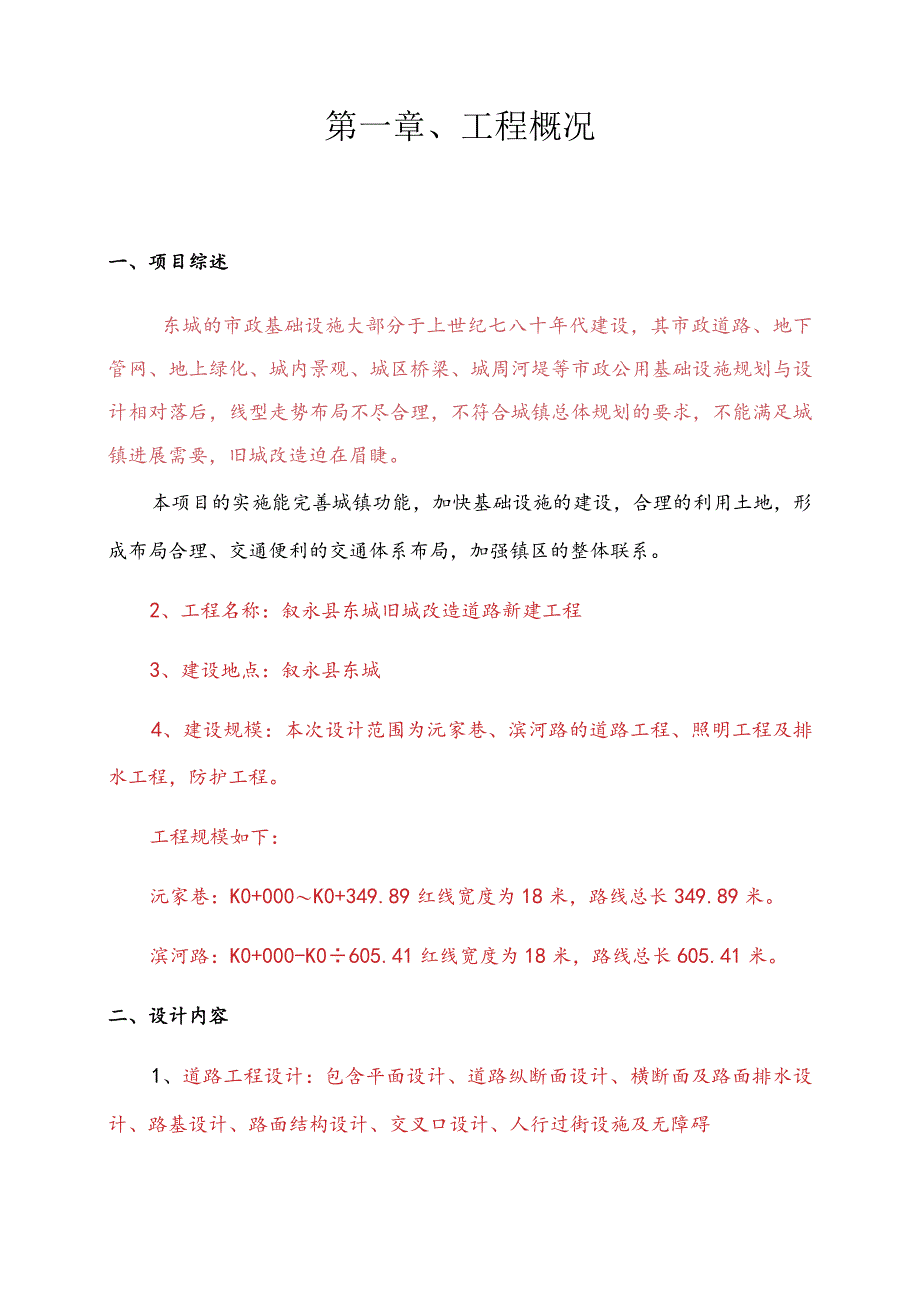

2、尽合理,不符合城镇总体规划的要求,不能满足城镇进展需要,旧城改造迫在眉睫。本项目的实施能完善城镇功能,加快基础设施的建设,合理的利用土地,形成布局合理、交通便利的交通体系布局,加强镇区的整体联系。2、工程名称:叙永县东城旧城改造道路新建工程3、建设地点:叙永县东城4、建设规模:本次设计范围为沅家巷、滨河路的道路工程、照明工程及排水工程,防护工程。工程规模如下:沅家巷:K0+000K0+349.89红线宽度为18米,路线总长349.89米。滨河路:K0+000-K0605.41红线宽度为18米,路线总长605.41米。二、设计内容1、道路工程设计:包含平面设计、道路纵断面设计、横断面及路面排水设

3、计、路基设计、路面结构设计、交叉口设计、人行过街设施及无障碍设计等内容;2、道路给水排水工程设计:包含给水、排水、雨水、污水等内容改造;3、道路电力、通信、照明工程设计:包含电力电缆、路灯等内容改造;4、道路景观工程设计:包含人行道铺装、盲道布置等内容改造;5、交通工程设计:包含交通标志标线布置等内容改造。线路设计技术标准及指标见下表序号项目单位指标备注1道路等级主干路及支路2设计荷载标准BZZ-100KN3设计行车速度Km/h阮家巷30kmh:滨河路20kmh4路面横坡%1.55人行道横坡%2.06设计年限10年三、设计简介1、道路工程:现状路面为水泥混凝土路面,水泥混凝土路面噪音大、行车舒

4、适性差,通过多年来的运营使用,现路面出现了不一致程度的断板、错台、裂缝等路面病害,使用性能大为降低。本次对老路进行改造,改善其使用性能。鉴于水泥路段的缺点,有必要对现状路进行“白改黑”改造。同时,根据龙里县有关规划,除了考虑车行道功能外,需加强人行道的设计,与周边步行系统紧密联系,表达县城路网的美观性、整体性。旧路面处理完毕后,再进行黑色路面加铺,设计路段白改黑改造加铺方案如下:通常路段加铺层使用下列路面结构形式(由上至下)4cm细粒式沥青玛蹄脂碎石SMA-13(SBS改性沥青)(掺3%。聚丙烯睛纤维);6cm中粒式沥青混凝土AC-20C(面层撒热熔沥青粘层);二阶反应型防水粘结层(加铺玻璃纤

5、维格栅80X80);现状水泥混凝土路面(清洗、拉毛ICm)处治后原水泥混凝土路面。破除补强处车行道使用下列路面结构形式(由上至下)4cm细粒式沥青玛蹄脂碎石SMA-13(SBS改性沥青)(掺3%。聚丙烯聘纤维);6cm中粒式沥青混凝土AC-20C(面层撒热熔沥青粘层);二阶反应型防水粘结层(加铺玻璃纤维格栅80X80);24cmC3015cm级配碎石层25cm大渣垫层(碎石填隙)压实土基人行道使用如下结构(由上至下)5cm透水砖3cm中砂层15Cnl透水水泥混凝土IOCnl透水级配碎石垫层压实土基2、道路给水排水工程:现状区域内为雨污合流制,区域污水及道路雨水通过人行道雨水合流沟输送排放。本工

6、程对原有雨污合流沟渠清淤,作为改造后雨水沟渠使用。现状雨水口为老式舲竟子雨水口,雨水收集口过小,且绝大部分已经堵塞,无法满足道路及两侧雨水收水需要,故全部废止后使用树脂复合材料单篦雨水口,雨水口通过DN300雨水口连接管(II级钢筋混凝土管)与新建雨水管检查井连接。雨水口连接管的坡度1%;连接管连接雨水沟渠所破旧的沟渠侧墙,使用C20舲恢复原状。污水管道根据服务人口数确定管径为DN400,双侧布置人行道两边。管道设计坡度与路面平行,在局部地方进行一下修正。检查井井盖高度、雨水口雨水蒐子应与路面改造后的高度一致。3、道路景观工程:现状人行道路面破旧,道牙破旧严重,故全部废止,同时根据龙里县有关规

7、划,需加强人行道的设计,与周边步行系统紧密联系,表达县城路网的美观性、整体性。4、道路电力、通信、照明工程:管沟挖掘工作开始前,应将施工地段的地下管线土质与地形等情况熟悉清晰。在有地下管线的地段挖沟时,应采取有效措施防止损坏管线,在杆塔或者建筑邻近挖沟时,应采取有效措施防止倒塌。敷设的路径尽量躲开与减少穿越地下管道(包含热力、上下水、煤气管道等)。电力用手孔间距100米,通信用手孔间距120米在地形坡度较大的道路上,手孔宜选择在坡度变换的地方。与其他地下管线平等敷设时,手孔位置与其他管线的检查井的位置应错开,同时其他地下管线不应在手孔中穿越。由于本工程为老路改造,故而在施工过程中管线之间遇到冲

8、突时:临时管线避让永久管线;小管线避让大管线;压力管避让重力自然管线,可弯曲管线避让不可弯曲管线。电力管道导管敷设后用C20细石混凝土填实,开挖时使用垂直放坡。管顶覆土人行道不小于0.7m,车行道不小于1.0m,50X5接地扁钢沿沟敷设,每20米打一根N50X50X5X2500接地角钢于接地扁钢焊接,电力管道在沿线道路下使用该电力电缆管道大样,如不满足覆土尺寸时,将电力管更换成DN150镀锌钢管。手孔在施工时,为避免与道牙冲突,施工方可进行位置局部调整,如需重大调整,务必通知设计方进行现场处理。所有手孔均预留4XDN150C-PVC电力电缆护套管引至人行道外边线处,用管堵封堵。通信管道导管敷设

9、后用C20细石混凝土填实,开挖时使用垂直放坡。管顶覆土人行道不小于0.5m,车行道不小于1.0m。通信为统建共用,通道共用,人孔、手孔共用。通信管道在跨路时使用该电缆管道大样,如不满足覆土尺寸时,将110双壁波纹管更换成DN150热镀锌钢管,(7X32)梅花管外套DN150热镀锌钢管保护。手孔在施工时,为避免与道牙冲突,施工方可进行位置局部调整,如需重大调整,务必通知设计方进行现场处理。所有手孔均预留2X(7X32)HDPE梅花管+2X0110HDPE双壁波纹管引至人行道外边线处,用管堵封堵。5、交通工程:交通设施工程内容包含单柱八角形标志牌及牌架、单柱八角形圆形标志牌及牌架、路名牌、单柱人行

10、横道(双面)标志牌及牌架、单柱三角形标志牌及牌架、悬壁式Y型标志牌及牌架、悬壁式F型标志牌及牌架、路面标线等。四、现场调查情况1、本工程交叉路口较多,交叉路口交通繁忙,且其中有局部路面破旧、沉陷、断板等现象。在施工监理中应经常督促做好现场交通疏导工作,确保车辆畅通与安全。2、原分隔带与人行道范围布设地下管线较多,加上绿化、路灯等,迁移工作量较大,会对工程关键工序带来影响。因些,与有关部门协调工作量较大。3、沿线有许多企事业单位及居民住宅区,对文明施工的要求高。4、工程施工线路多,各施工班组交叉作业,相互干扰,对施工的组织带来较大影响。5、据现场考察,道路沿线地势平坦、交通便利、水、电充足,能满

11、足工程需要。GB503192013CJJ372012JTG B012014JTG D302015JTGD50-2006CJJ169-2012JGJ502013CJJ77-2011JTG D60-2015GB57682009CJJ 1-2008GB50268-2008JTJ 034-2000JTG F40-2004第二章、监理根据一、国家有关建设的法律、法规;二、国家现行技术标准及规范;1、建设工程监理规范2、城市道路设计规范2、公路工程技术标准3、公珞路基设计规范4、公路沥青混凝土路面设计规范5、城镇道路路面设计规范6、城市道路与建筑物无障碍设计规范7、城市桥梁设计荷载标准8、公路桥涵设计通用

12、规范9、道路交通标志与标线10、城镇道路工程施工及质量验收规范11、给水、排水管道施工及验收规范12、公路路面基层施工技术规范13、公路沥青混凝土路面施工技术规范与国家行业现行的施工及验收规范、规程标准等。三、业主提供的正式设计文件、图纸、工程地质及水文地质勘察报告,根据成立的与本工程有关的合同或者协议。四、投资单位与监理单位签订的委托监理合同。五、投资单位与承包单位签订的施工合同与协议(包含工程量清单与施工图预算),招标文件、投标文件,工程咨询报告等工程实施过程中形成的有关文件。六、工程建设概(预)算定额、费用定额与有关的建设管理规定。七、安全文明施工方面的法律、法规。八、工程建设标准强制性

13、条文。九、经监理部及业主审定的施工组织设计(方案)。十、业主的有关要求。第三章、监理范围及目标一、监理工作范围及内容我公司监理人员在施工阶段的监理中,将严格按照“严格监理、优质服务、科学公正、廉洁自律”的工作原则,认真惯彻执行有关施工监理的各项方针、政策、法规,制定全面的工作计划、明确的岗位职责与严格的检查制度,遵循“守法、诚信、公正、科学”的准则,认真、细致地做好监理的每一项工作,为业主提供优质的服务。(一)工程监理范围与内容:1、监理范围:龙里县县城路网优化提升建设改造项目道路、给水排水、电力、通信、照明、道路景观、交通工程等项目的施工阶段监理。2、监理内容:对工程实施质量、进度、投资、安

14、全文明全过程监控及施工合同管理、组织协调等。(二)监理服务期限:为本工程施工合同工期,即从2012年7月10日起,至2012年10月30日止。二、监理工作目标我公司始终坚持“守法、诚信、公正、科学”的原则,树立全局观念,通过科学的管理、策划与部署,对工程进行有效的组织、协调与操纵。我公司将在全面履行委托监理合同的基础上,根据投资单位与施工承包单位签定的施工合同,为业主提供优质服务,全面实现本工程预定的总目标。监理工作总目标分解为:质量操纵目标、进度操纵目标、投资操纵目标、安全与文明施工操纵目标、服务与协作目标、项目风险管理目标。1、质量操纵目标:以施工合同条款规定的质量等级标准为操纵目标。2、

15、进度操纵目标:按施工合同规定的工期及阶段目标实施进度操纵。根据县领导层最新战略决策,要求本道路改造工程务必于国庆节前全面完工,根据7月10日我方与投资方签定的监理合同的情况分析,施工时间仅能按3个月时间考虑。3、投资操纵目标:把工程造价操纵在投资预算范围内,实现最佳效益。以投资单位同承包商签定的承包合同价及其承包合同方式为根据,建立本项目的投资操纵程序与操纵要点,合理确定工程造价,为投资单位制造最佳的工程建设效益,实现合同投资目标。4、安全与文明施工操纵目标(1)安全操纵目标:安全达标,杜绝安全责任事故;(2)文明施工目标:达到文明工地标准要求与环保要求,力争文明施工优良样板工程。最终目标:实现施工合同规定的安全生产、文明施工要求。5、服务与协作目标用本公司的承诺与行动,保证按照监理合同要求,提供一流的服务。最终目标:以优质的服务,赢得业主信任,取得有关各方的工作支持与配合。6、项目风险管理目标风险管理目标:避免承包方工程索赔及合同外工程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
