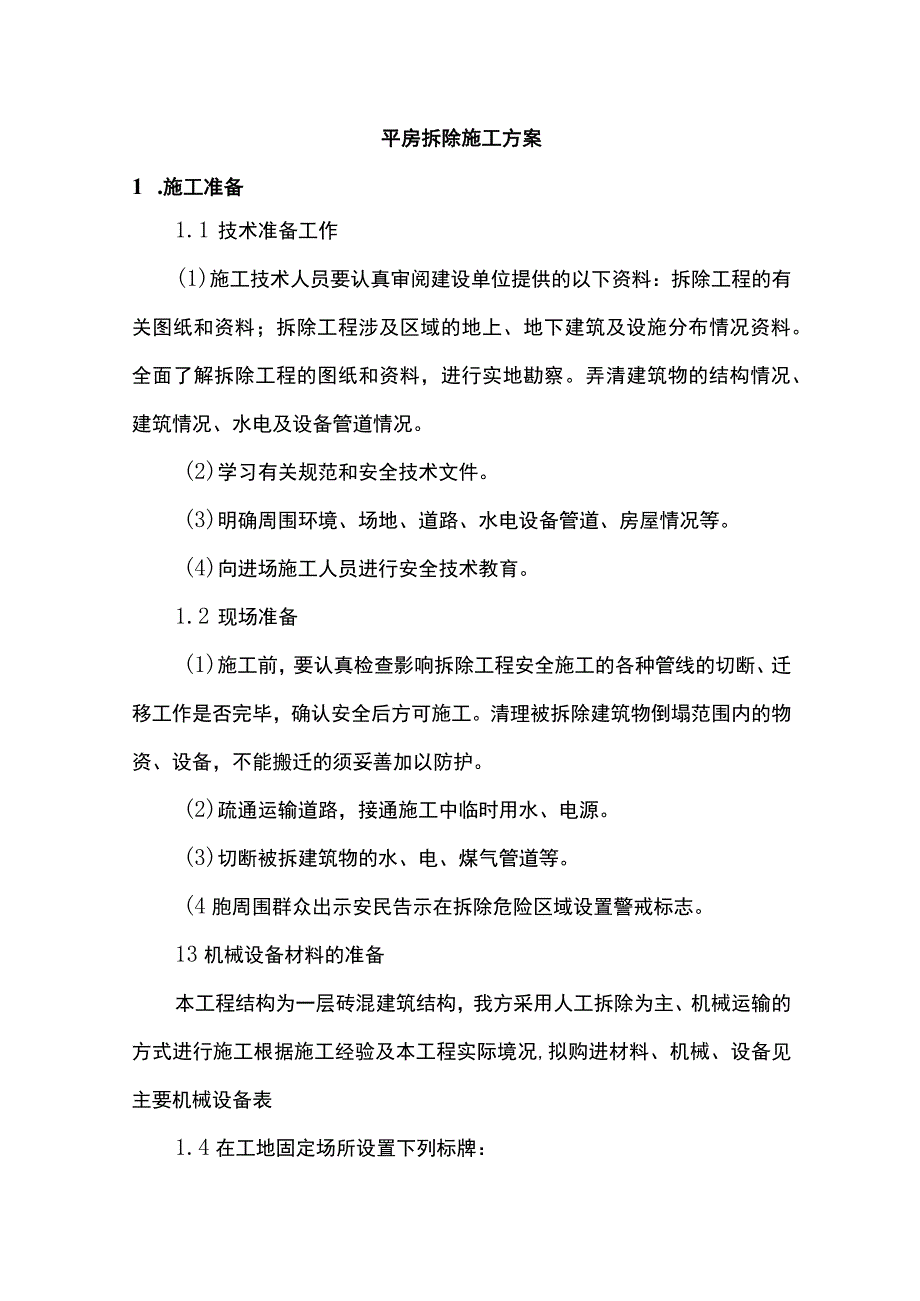

《平房拆除施工方案.docx》由会员分享,可在线阅读,更多相关《平房拆除施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。
1、平房拆除施工方案1 .施工准备1.1 技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。全面了解拆除工程的图纸和资料,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。(2)学习有关规范和安全技术文件。(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。(4)向进场施工人员进行安全技术教育。1.2 现场准备(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。(2)疏通运

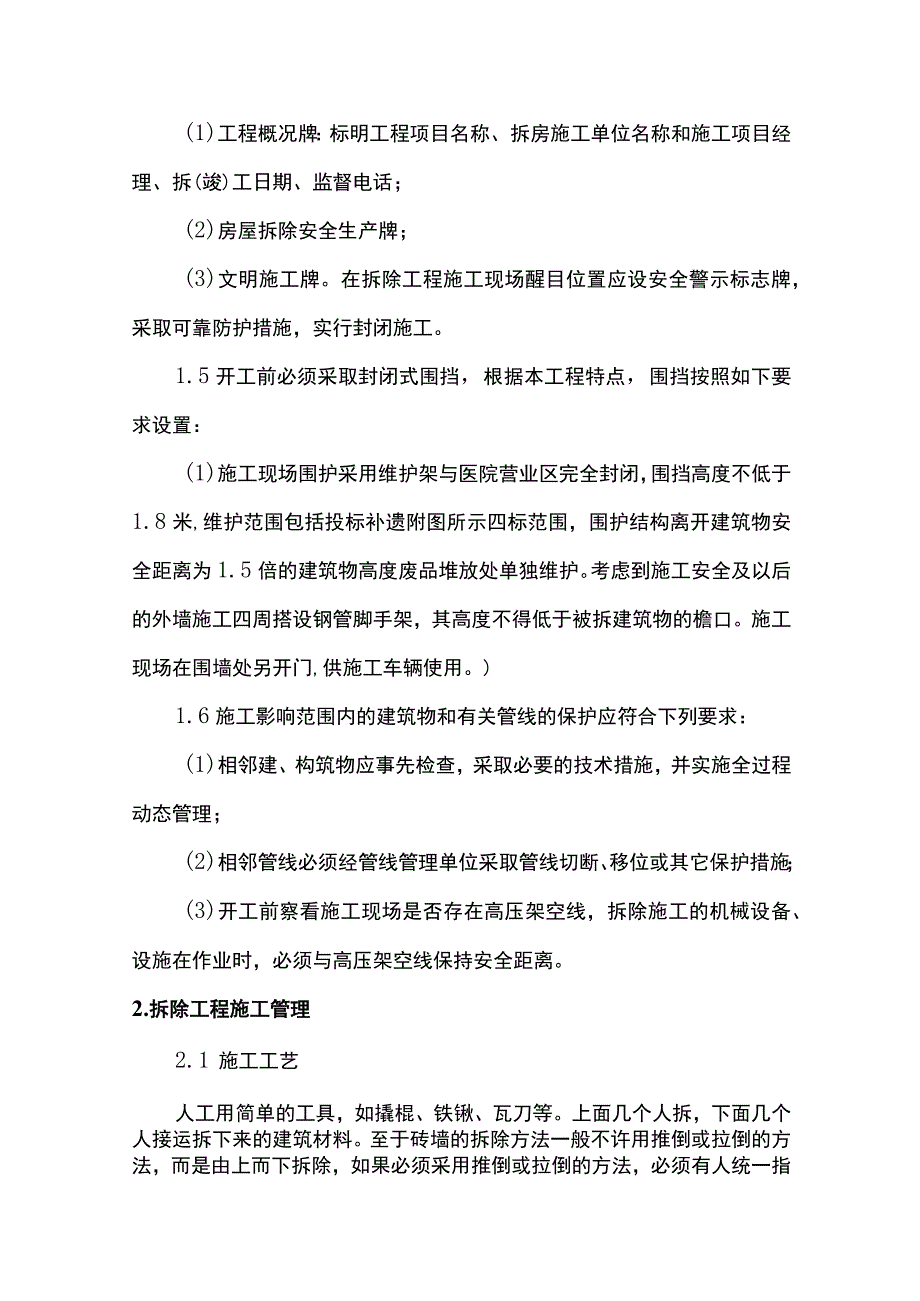

2、输道路,接通施工中临时用水、电源。(3)切断被拆建筑物的水、电、煤气管道等。(4胞周围群众出示安民告示在拆除危险区域设置警戒标志。13机械设备材料的准备本工程结构为一层砖混建筑结构,我方采用人工拆除为主、机械运输的方式进行施工根据施工经验及本工程实际境况,拟购进材料、机械、设备见主要机械设备表1.4在工地固定场所设置下列标牌:(1)工程概况牌:标明工程项目名称、拆房施工单位名称和施工项目经理、拆(竣)工日期、监督电话;(2)房屋拆除安全生产牌;(3)文明施工牌。在拆除工程施工现场醒目位置应设安全警示标志牌,采取可靠防护措施,实行封闭施工。1.5开工前必须采取封闭式围挡,根据本工程特点,围挡按照
3、如下要求设置:(1)施工现场围护采用维护架与医院营业区完全封闭,围挡高度不低于1.8米,维护范围包括投标补遗附图所示四标范围,围护结构离开建筑物安全距离为1.5倍的建筑物高度废品堆放处单独维护。考虑到施工安全及以后的外墙施工四周搭设钢管脚手架,其高度不得低于被拆建筑物的檐口。施工现场在围墙处另开门,供施工车辆使用。)1.6施工影响范围内的建筑物和有关管线的保护应符合下列要求:(1)相邻建、构筑物应事先检查,采取必要的技术措施,并实施全过程动态管理;(2)相邻管线必须经管线管理单位采取管线切断、移位或其它保护措施;(3)开工前察看施工现场是否存在高压架空线,拆除施工的机械设备、设施在作业时,必须

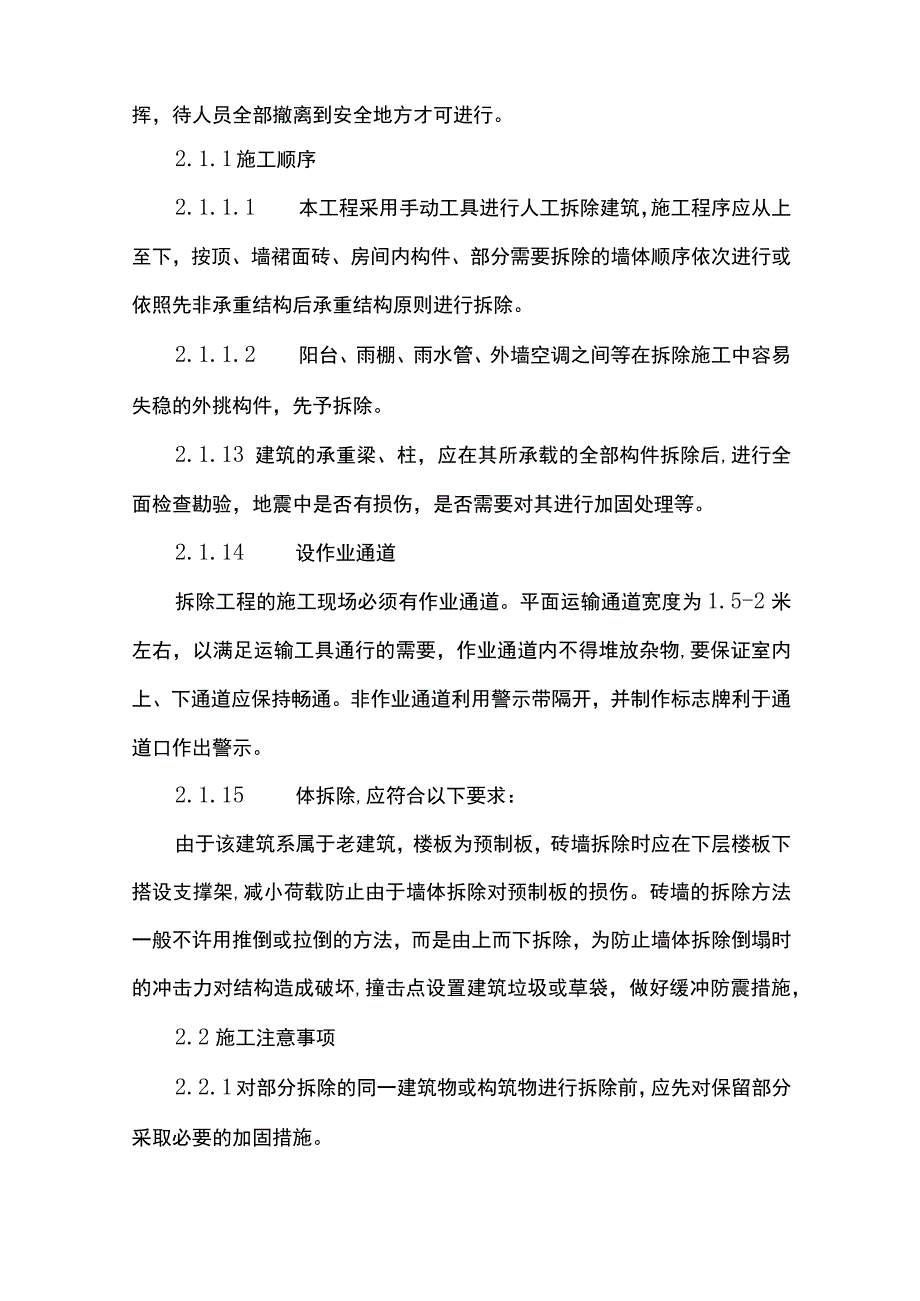

4、与高压架空线保持安全距离。2.拆除工程施工管理2.1 施工工艺人工用简单的工具,如撬棍、铁锹、瓦刀等。上面几个人拆,下面几个人接运拆下来的建筑材料。至于砖墙的拆除方法一般不许用推倒或拉倒的方法,而是由上而下拆除,如果必须采用推倒或拉倒的方法,必须有人统一指挥,待人员全部撤离到安全地方才可进行。2.1.1 施工顺序2.1.1.1 本工程采用手动工具进行人工拆除建筑,施工程序应从上至下,按顶、墙裙面砖、房间内构件、部分需要拆除的墙体顺序依次进行或依照先非承重结构后承重结构原则进行拆除。2.1.1.2 阳台、雨棚、雨水管、外墙空调之间等在拆除施工中容易失稳的外挑构件,先予拆除。2.1.13 建筑的承
5、重梁、柱,应在其所承载的全部构件拆除后,进行全面检查勘验,地震中是否有损伤,是否需要对其进行加固处理等。2.1.14 设作业通道拆除工程的施工现场必须有作业通道。平面运输通道宽度为1.5-2米左右,以满足运输工具通行的需要,作业通道内不得堆放杂物,要保证室内上、下通道应保持畅通。非作业通道利用警示带隔开,并制作标志牌利于通道口作出警示。2.1.15 体拆除,应符合以下要求:由于该建筑系属于老建筑,楼板为预制板,砖墙拆除时应在下层楼板下搭设支撑架,减小荷载防止由于墙体拆除对预制板的损伤。砖墙的拆除方法一般不许用推倒或拉倒的方法,而是由上而下拆除,为防止墙体拆除倒塌时的冲击力对结构造成破坏,撞击点
6、设置建筑垃圾或草袋,做好缓冲防震措施,2.2施工注意事项2.2.1 对部分拆除的同一建筑物或构筑物进行拆除前,应先对保留部分采取必要的加固措施。2.2.2 禁止立体交叉方式拆房施工。砌体和简易结构房屋等确需倾覆拆除的,倾覆物与相邻建筑物、构筑物之间的距离必须达到被拆除物体高度的L5倍以上。2.2.3 必须采取相应措施确保作业人员应在脚手架或稳固的结构上操作,被拆除的构件应有安全的放置场所。对只进行部分拆除的建筑,必须先将保留部分加固,再进行分离拆除。2.2.4 施工中必须由专人负责监测被拆除建筑的结构状态,并应做好记录。当发现有不稳定状态的趋势时,必须停止作业,采取有效措施,消除隐患。2.2.
7、5 拆卸下来的各种材料应及时清理,分类堆放在指定场所,建筑垃汲应设立串筒倾倒,不得随意从高处下抛,并及时清运。拆下的材料和建筑垃圾应及时清理,严禁高空抛下。拆卸的材料应放置流放槽卸下。建筑垃圾应设置垃圾井道卸下。2.2.6 屋面、楼面、平(阳)台上,不得集中堆放材料和建筑垃圾,堆放的重量或高度应经过计算,控制在结构承载允许范围内。2.2.7 拆除施工应分段进行,不得垂直交叉作业。作业面的孔洞应封闭。2.2.8 楼板上严禁多人聚集或堆放材料。2.2.9 拆除横梁时,应确保其下落有效控制时,方可切断两端的钢筋,逐端缓慢放下。2210拆除柱子时,应沿柱子底部剔凿出钢筋,使用手动倒链定向牵引,采用气焊切割柱子三面钢筋,保留牵引方向正面的钢筋。2.2.11 拆除管道及容器时,必须查清其残留物的种类、化学性质,采取相应措施后,方可进行拆除施工。
