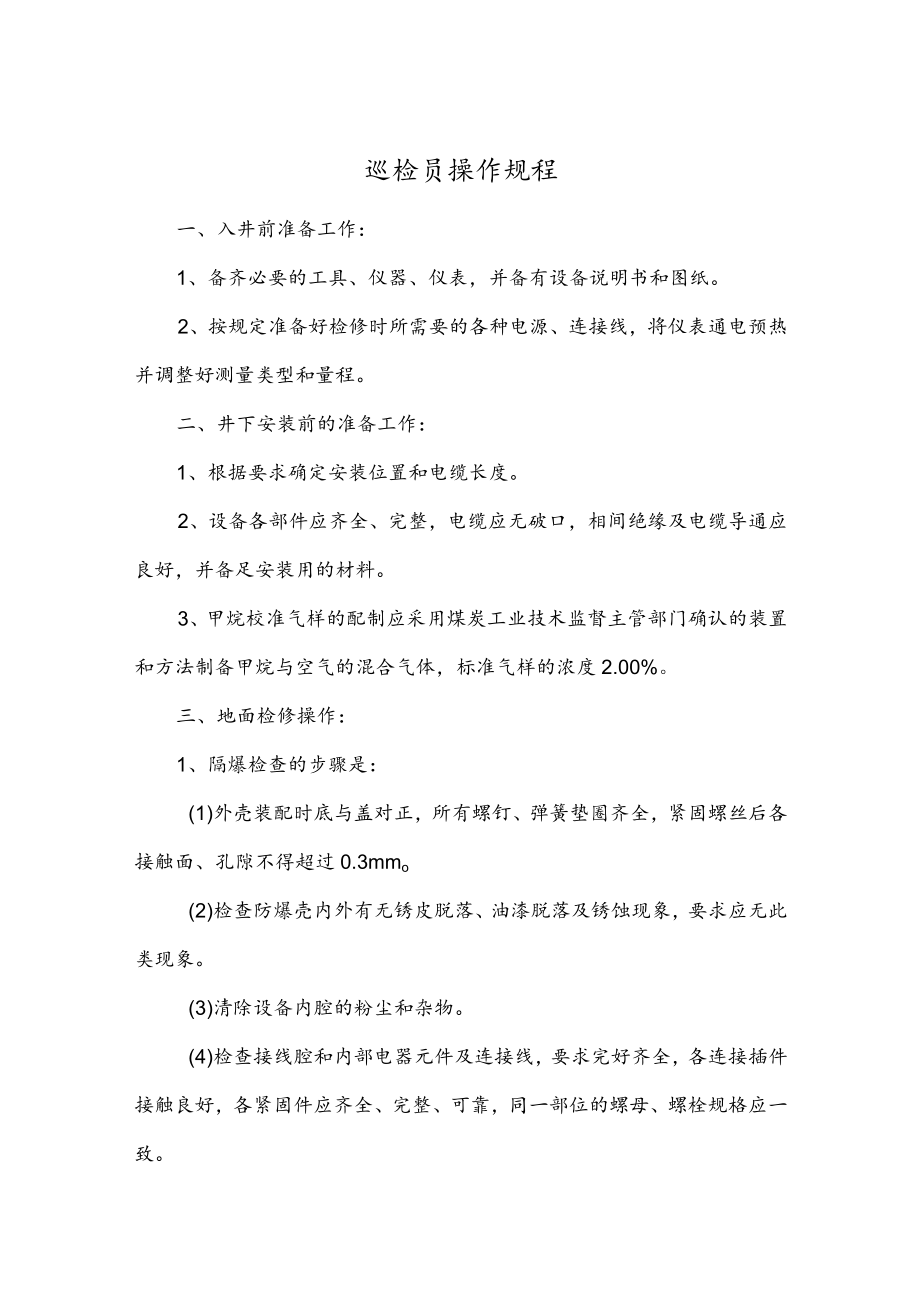

1、巡检员操作规程一、入井前准备工作:1、备齐必要的工具、仪器、仪表,并备有设备说明书和图纸。2、按规定准备好检修时所需要的各种电源、连接线,将仪表通电预热并调整好测量类型和量程。二、井下安装前的准备工作:1、根据要求确定安装位置和电缆长度。2、设备各部件应齐全、完整,电缆应无破口,相间绝缘及电缆导通应良好,并备足安装用的材料。3、甲烷校准气样的配制应采用煤炭工业技术监督主管部门确认的装置和方法制备甲烷与空气的混合气体,标准气样的浓度2.00%。三、地面检修操作:1、隔爆检查的步骤是:(1)外壳装配时底与盖对正,所有螺钉、弹簧垫圈齐全,紧固螺丝后各接触面、孔隙不得超过0.3mmo(2)检查防爆壳内

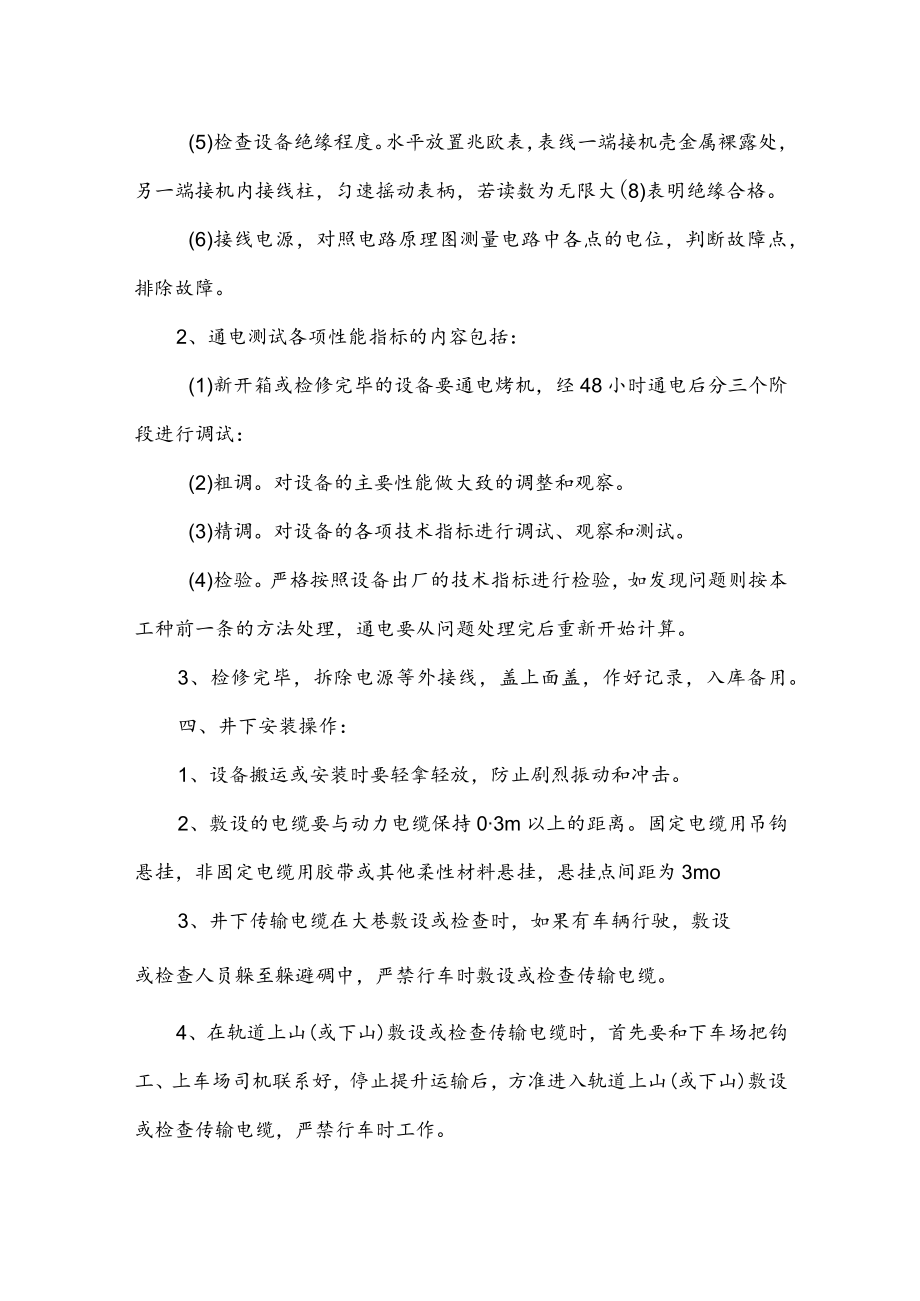

2、外有无锈皮脱落、油漆脱落及锈蚀现象,要求应无此类现象。(3)清除设备内腔的粉尘和杂物。(4)检查接线腔和内部电器元件及连接线,要求完好齐全,各连接插件接触良好,各紧固件应齐全、完整、可靠,同一部位的螺母、螺栓规格应一致。(5)检查设备绝缘程度。水平放置兆欧表,表线一端接机壳金属裸露处,另一端接机内接线柱,匀速摇动表柄,若读数为无限大(8)表明绝缘合格。(6)接线电源,对照电路原理图测量电路中各点的电位,判断故障点,排除故障。2、通电测试各项性能指标的内容包括:(1)新开箱或检修完毕的设备要通电烤机,经48小时通电后分三个阶段进行调试:(2)粗调。对设备的主要性能做大致的调整和观察。(3)精调。

3、对设备的各项技术指标进行调试、观察和测试。(4)检验。严格按照设备出厂的技术指标进行检验,如发现问题则按本工种前一条的方法处理,通电要从问题处理完后重新开始计算。3、检修完毕,拆除电源等外接线,盖上面盖,作好记录,入库备用。四、井下安装操作:1、设备搬运或安装时要轻拿轻放,防止剧烈振动和冲击。2、敷设的电缆要与动力电缆保持03m以上的距离。固定电缆用吊钩悬挂,非固定电缆用胶带或其他柔性材料悬挂,悬挂点间距为3mo3、井下传输电缆在大巷敷设或检查时,如果有车辆行驶,敷设或检查人员躲至躲避碉中,严禁行车时敷设或检查传输电缆。4、在轨道上山(或下山)敷设或检查传输电缆时,首先要和下车场把钩工、上车场

4、司机联系好,停止提升运输后,方准进入轨道上山(或下山)敷设或检查传输电缆,严禁行车时工作。5、敷设传输电缆的要求:(1)将所携带的盘好电缆放在一个固定地点,慢慢放出,并设专人看管。(2)敷设人员要听从统一指挥,严禁各行其事,传输电缆通过巷道顶底板危险区段时,要首先观察项底板有无危险,无危险方准操作,否则暂停敷设待处理好后再敷设。(3)巷道中敷设传输电缆时,要指派一人在前面对所要敷设传输电缆放入电缆钩中,以免敷设后和其他通讯不能形成统一。(4)电缆悬挂高度应超过矿车和运输机高度0.3m,并位于人行道一侧。(5)电缆之间、电缆与其他设备连接处,必须使用与电气性能相符的接线盒。电缆不得与水管或其他导

5、体接触。(6)吊挂完毕后,方可与原有的电缆进行连接。(7)电缆进线嘴连接要牢固、密封要良好,密封圈直径和厚度要合适,电缆与密封圈之间不得包扎其他物品。电缆护套应伸入器壁内515mmo线嘴压线板对电缆的压缩量不超过电缆外径的10%。接线应整齐、无毛刺,芯线裸露处距长爪或平垫圈不大于5mm,腔内连接松紧适当,符合机电设备安装连线要求。6、安装分站时,严禁带电作业,严禁带电搬迁或移动电器设备及电缆,并严格执行“谁停电谁送电”制度。7、操作人员必须经培训考试合格取得特征作业操作资格证书,持证上岗。8、所停电的高压开关处,必须派专人看守,并挂上“有人工作,严禁送电”的警示牌。9、停电范围影响到其他单位的

6、,要取得联系,做好协调协作工作。10、处理分站高压时,严禁一人单独作业。11、安装断电控制系统时,必须根据断电范围要求,接通井下电源及控制线。12、安全监控设备的供电电源必须取自被控制开关的电源侧,严禁接在被控开关的负荷侧。13、安装传感器时,必须用梯子或高凳,并扶牢后,再上人安装。具体安装位置:距顶大于或等于200mm,距帮大于或等于300mm。若巷道中有带式输送机或刮板输送机时,必须和所辖单位的主要负责人联系安装时间,安装时必须和带式输送机或刮板输送机司机联系好,停下运输机,未安装完毕不准开机。严禁在输送机运转中安装传感器。拆除传感器时也应遵守本规定。14、安装完毕后,再详细检查所用接线、

7、确认合格无误后,方可送电。井下分站预热15分钟后进行调整,一切功能正常后,接入报警和断电控制并检验其可靠性,然后与井上联机并检验调整跟踪精度。15、甲烷传感器报警浓度、断电浓度、复电浓度和断电范围必须符合煤矿安全规程第498条规定。16、拆除或改变与安全监控设备关联的电气设备的电源线及控制线、检修与安全监控设备关联的电器设备、需要安全监控设备停止运行时,须报告矿调度室,并制定安全措施后方可进行。五、井下维护操作:1、每月对监测设备进行一次调试,每15天对甲烷传感器进行一次标校及闭锁测试。2、自检功能试验。用以检查仪器工作是否正常,即在给传感器送气前,应先观察设备的运行情况,检查设备的基本工作条件。注意:进行此操作后,必须用标准气重新校对传感器后方可使用。3、送气前要进行跟踪校正。应在与监测机房取得联系方可后进行调校。4、零点调节。在新鲜空气中观察数字显示是否为零。注意:给传感器送气时,要用气体流量计控制气流速度,保证送气平稳。5、精度调节。使仪器的数字显示应指示在预先配制的标准甲烷值上。注意:给传感器送气时,要用气体流量计控制气流速度,保证送气平稳。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
