《平基土石方施工方案.docx》由会员分享,可在线阅读,更多相关《平基土石方施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

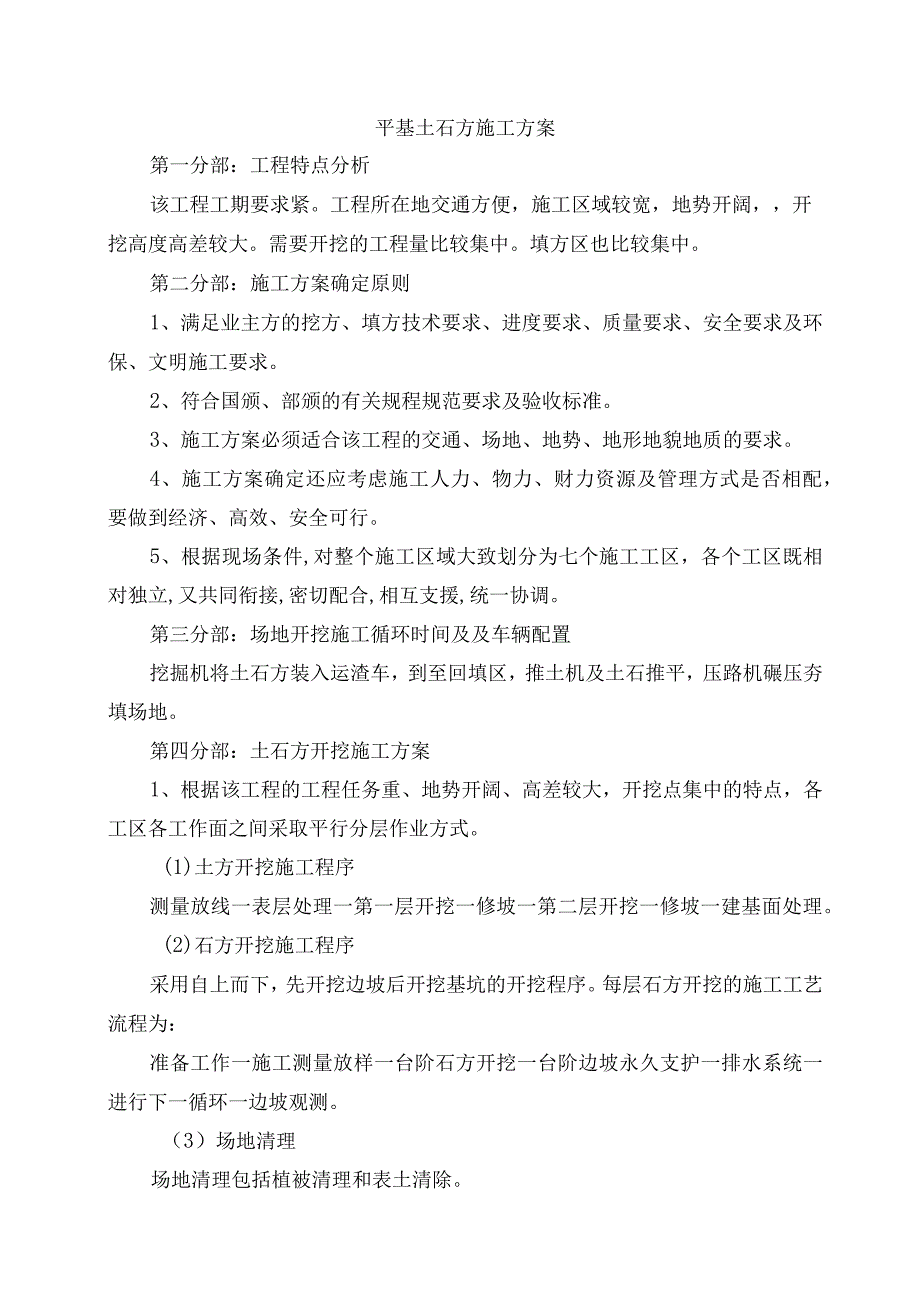

1、平基土石方施工方案第一分部:工程特点分析该工程工期要求紧。工程所在地交通方便,施工区域较宽,地势开阔,开挖高度高差较大。需要开挖的工程量比较集中。填方区也比较集中。第二分部:施工方案确定原则1、满足业主方的挖方、填方技术要求、进度要求、质量要求、安全要求及环保、文明施工要求。2、符合国颁、部颁的有关规程规范要求及验收标准。3、施工方案必须适合该工程的交通、场地、地势、地形地貌地质的要求。4、施工方案确定还应考虑施工人力、物力、财力资源及管理方式是否相配,要做到经济、高效、安全可行。5、根据现场条件,对整个施工区域大致划分为七个施工工区,各个工区既相对独立,又共同衔接,密切配合,相互支援,统一协

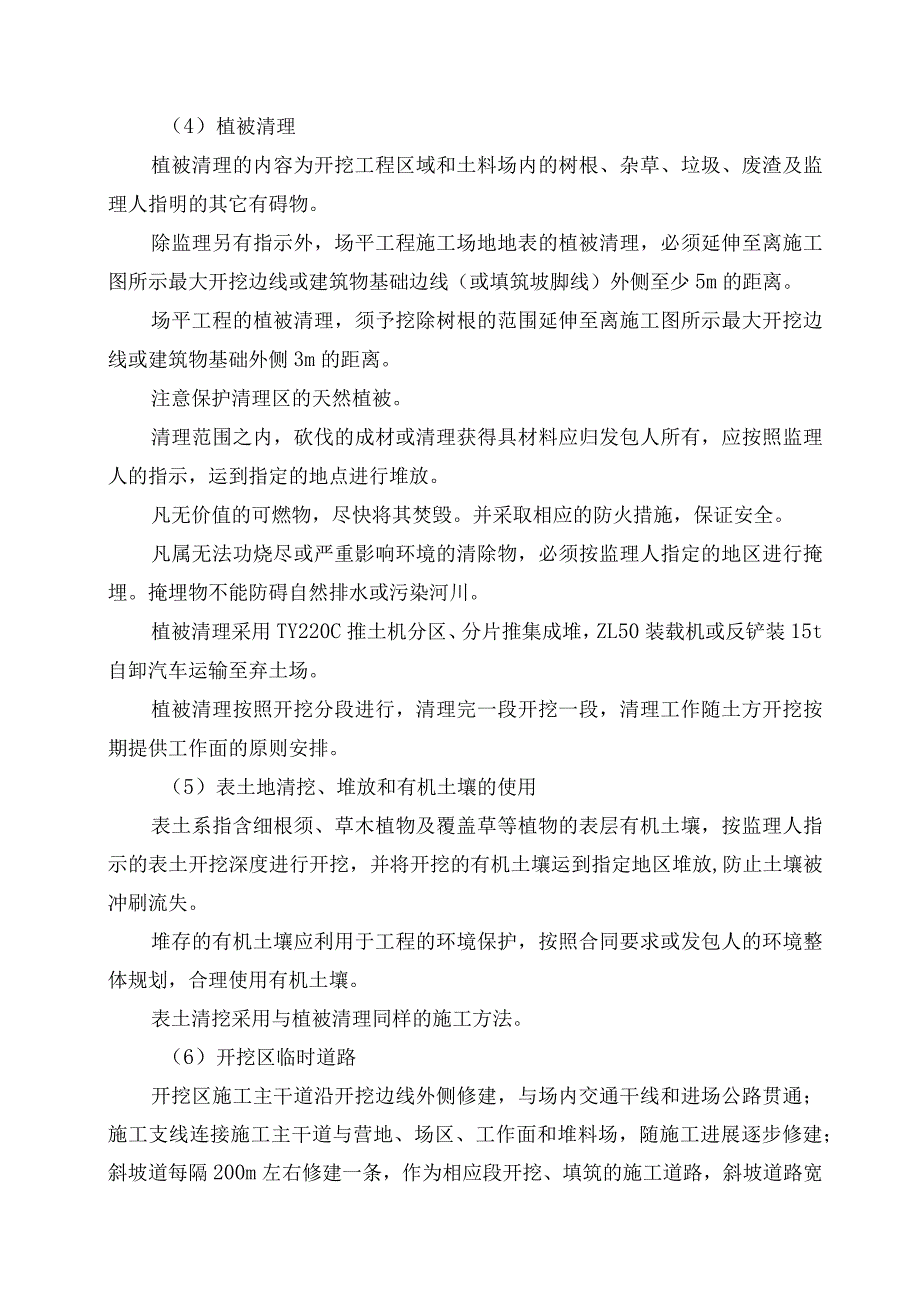

2、调。第三分部:场地开挖施工循环时间及及车辆配置挖掘机将土石方装入运渣车,到至回填区,推土机及土石推平,压路机碾压夯填场地。第四分部:土石方开挖施工方案1、根据该工程的工程任务重、地势开阔、高差较大,开挖点集中的特点,各工区各工作面之间采取平行分层作业方式。(1)土方开挖施工程序测量放线一表层处理一第一层开挖一修坡一第二层开挖一修坡一建基面处理。(2)石方开挖施工程序采用自上而下,先开挖边坡后开挖基坑的开挖程序。每层石方开挖的施工工艺流程为:准备工作一施工测量放样一台阶石方开挖一台阶边坡永久支护一排水系统一进行下一循环一边坡观测。(3)场地清理场地清理包括植被清理和表土清除。(4)植被清理植被清

3、理的内容为开挖工程区域和土料场内的树根、杂草、垃圾、废渣及监理人指明的其它有碍物。除监理另有指示外,场平工程施工场地地表的植被清理,必须延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧至少5m的距离。场平工程的植被清理,须予挖除树根的范围延伸至离施工图所示最大开挖边线或建筑物基础外侧3m的距离。注意保护清理区的天然植被。清理范围之内,砍伐的成材或清理获得具材料应归发包人所有,应按照监理人的指示,运到指定的地点进行堆放。凡无价值的可燃物,尽快将其焚毁。并采取相应的防火措施,保证安全。凡属无法功烧尽或严重影响环境的清除物,必须按监理人指定的地区进行掩埋。掩埋物不能防碍自然排水或污

4、染河川。植被清理采用TY220C推土机分区、分片推集成堆,ZL50装载机或反铲装15t自卸汽车运输至弃土场。植被清理按照开挖分段进行,清理完一段开挖一段,清理工作随土方开挖按期提供工作面的原则安排。(5)表土地清挖、堆放和有机土壤的使用表土系指含细根须、草木植物及覆盖草等植物的表层有机土壤,按监理人指示的表土开挖深度进行开挖,并将开挖的有机土壤运到指定地区堆放,防止土壤被冲刷流失。堆存的有机土壤应利用于工程的环境保护,按照合同要求或发包人的环境整体规划,合理使用有机土壤。表土清挖采用与植被清理同样的施工方法。(6)开挖区临时道路开挖区施工主干道沿开挖边线外侧修建,与场内交通干线和进场公路贯通;

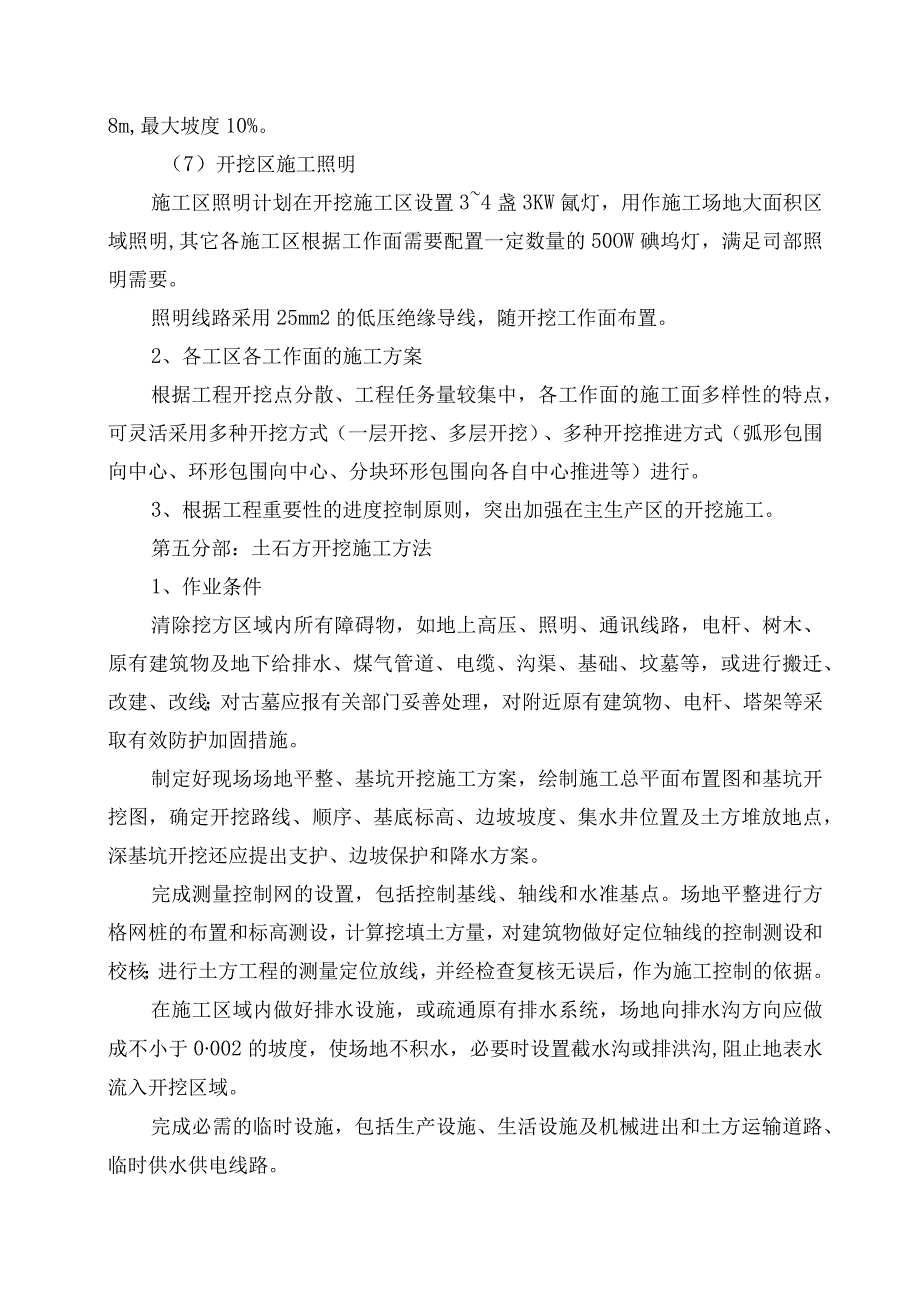

5、施工支线连接施工主干道与营地、场区、工作面和堆料场,随施工进展逐步修建;斜坡道每隔200m左右修建一条,作为相应段开挖、填筑的施工道路,斜坡道路宽8m,最大坡度10%。(7)开挖区施工照明施工区照明计划在开挖施工区设置34盏3KW氤灯,用作施工场地大面积区域照明,其它各施工区根据工作面需要配置一定数量的50OW碘坞灯,满足司部照明需要。照明线路采用25mm2的低压绝缘导线,随开挖工作面布置。2、各工区各工作面的施工方案根据工程开挖点分散、工程任务量较集中,各工作面的施工面多样性的特点,可灵活采用多种开挖方式(一层开挖、多层开挖)、多种开挖推进方式(弧形包围向中心、环形包围向中心、分块环形包围向

6、各自中心推进等)进行。3、根据工程重要性的进度控制原则,突出加强在主生产区的开挖施工。第五分部:土石方开挖施工方法1、作业条件清除挖方区域内所有障碍物,如地上高压、照明、通讯线路,电杆、树木、原有建筑物及地下给排水、煤气管道、电缆、沟渠、基础、坟墓等,或进行搬迁、改建、改线;对古墓应报有关部门妥善处理,对附近原有建筑物、电杆、塔架等采取有效防护加固措施。制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑开挖图,确定开挖路线、顺序、基底标高、边坡坡度、集水井位置及土方堆放地点,深基坑开挖还应提出支护、边坡保护和降水方案。完成测量控制网的设置,包括控制基线、轴线和水准基点。场地平整进

7、行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测设和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据。在施工区域内做好排水设施,或疏通原有排水系统,场地向排水沟方向应做成不小于0002的坡度,使场地不积水,必要时设置截水沟或排洪沟,阻止地表水流入开挖区域。完成必需的临时设施,包括生产设施、生活设施及机械进出和土方运输道路、临时供水供电线路。机械设备进场,进行维护检查,试运转,使之处于良好的工作状态。2、施工工艺(1)施工工艺流程:测量放线一地表清理一挖掘机机位平台成型一汽车装运平台成型一装挖、运输土石方一边坡、场地面整修一排水、防护工程施工。(2

8、)开挖方法机械开挖时,一般先整片挖至一平均标高,然后再挖个别较深部位。当一次开挖深度超过挖土机最大挖掘高度(5m以上)时,宜分二至三层开挖,在一面修筑10%15%坡道,作为机械和运土汽车进出通道。挖出之土方运至弃土场堆放,最后将斜坡道挖掉。机械开挖应由深而浅,基底应预留一层200mm厚土,将来用人工清底找平,以避免超挖和基底土遭受扰动。(3)开挖原则所有土石方明挖必须从上而下分层分段进行。土方开挖应自上而下分层进行,施工中适时做好一定的坡势,以利排水,同时在开挖的过程中应避免边坡稳定范围内形成积水。对于边坡易风化崩解的土层,若开挖层不能及时回填或支护的,应预留保护层。不允许在开挖范围的上侧弃土

9、,在冲沟内或沿河岸边弃土时,应防止山洪造成泥石流或引起河道堵塞。3、成品保护开挖时应注意保护测量定位桩、轴线桩及水准基桩,防止被挖土和运土机械设备碰撞、破坏。夜间施工应设足够的照明,防止超挖。4、施工队伍协作管理措施本工程分为多个施工队伍,分区施工单独考核方式,由经理部集中管理,各施工开挖方式,回填要求,由经理部工程部下发技术交底书,在施工过程中重点工序的安排由主管生产的副经理负责指挥,统一调度,并每天召开施工现场交流会,把当天需要经理部协调的问题及施工生产的好经验交流一并将解决。在分层开挖一定要注意施工便道的预留,各项目队对放炮时间一定要在规定时间段,防止各队私自作主自行放炮,危及周围施工队

10、的安全。5、安全措施开挖边坡土方,严禁切割坡脚,以防导致边坡失稳;当山坡坡度陡于五分之一,或软土地基,不能在挖方上侧堆土。机械行驶道路应平整、坚实,必要时,底部应铺设枕木、钢板或路基箱垫道,防止作业时下陷,在饱和软土地段开挖土方,应先降低地下水位,防止设备下陷或基土产生侧移。机械挖土应分层进行,合理放坡,防止塌方、溜坡等造成机械倾翻、淹埋等事故。挖掘机操作和汽车装车行驶要听从现场指挥,所有车辆必须严格按规定的开行路线行驶,防止撞车。挖掘机行走和自卸汽车卸土时,必须注意上空电线,不能在架空输电线路下工作,如在架空输电线一侧工作时,垂直与水平距离分到不能小于2.5m和46m(IlO220KV时)。

11、夜间作业,机上及工作地点必须有充足的照明设施,在危险地段应设置明显的警示标志和护栏。雨期施工,运输机械和行驶道路应采取防滑措施,以保证行车安全。6、注意事项(1)土应绘制详细的土方开挖图,规定开挖路线、顺序、范围、底部各层标高及边坡坡度、排水沟、集水井位置及流向,弃土堆放位置等,避免超挖、乱挖,应尽可能的使机械多挖,减少机械超挖和人工挖方。(2)在斜坡地段挖方时,应遵循由上向下、分层开挖的原则,以避免破坏坡脚,引起滑坡。(3)做好地面排水措施,以拦阻地表水,防止流入场地和基坑内,扰动地基。(4)在软土或粉细砂地层开挖时,应采取措施降低地下水位至开挖基坑底1.Om以下,以防止土体滑动或出现流砂现象。(5)基坑(槽)开挖完成后,应尽快进行下道工序施工,如不能及时进行,应预留一层200300mm土层,在进行下道工序前使用人工挖去,以避免基底土被扰动,降低承裁力。

展开阅读全文
