《底基层、基层质量控制措施.docx》由会员分享,可在线阅读,更多相关《底基层、基层质量控制措施.docx(7页珍藏版)》请在第壹文秘上搜索。

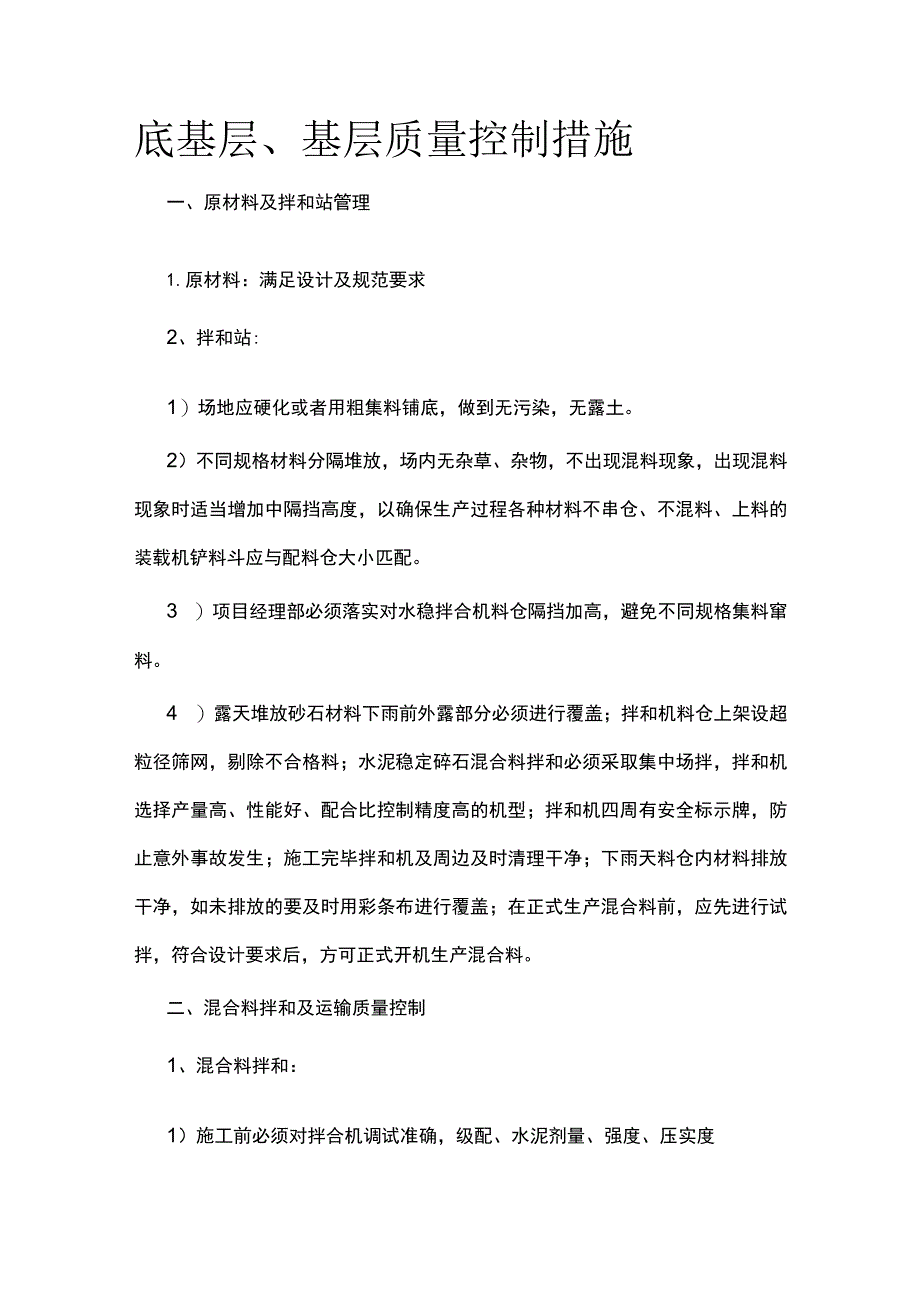

1、底基层、基层质量控制措施一、原材料及拌和站管理1.原材料:满足设计及规范要求2、拌和站:1)场地应硬化或者用粗集料铺底,做到无污染,无露土。2)不同规格材料分隔堆放,场内无杂草、杂物,不出现混料现象,出现混料现象时适当增加中隔挡高度,以确保生产过程各种材料不串仓、不混料、上料的装载机铲料斗应与配料仓大小匹配。3 )项目经理部必须落实对水稳拌合机料仓隔挡加高,避免不同规格集料窜料。4 )露天堆放砂石材料下雨前外露部分必须进行覆盖;拌和机料仓上架设超粒径筛网,剔除不合格料;水泥稳定碎石混合料拌和必须采取集中场拌,拌和机选择产量高、性能好、配合比控制精度高的机型;拌和机四周有安全标示牌,防止意外事故

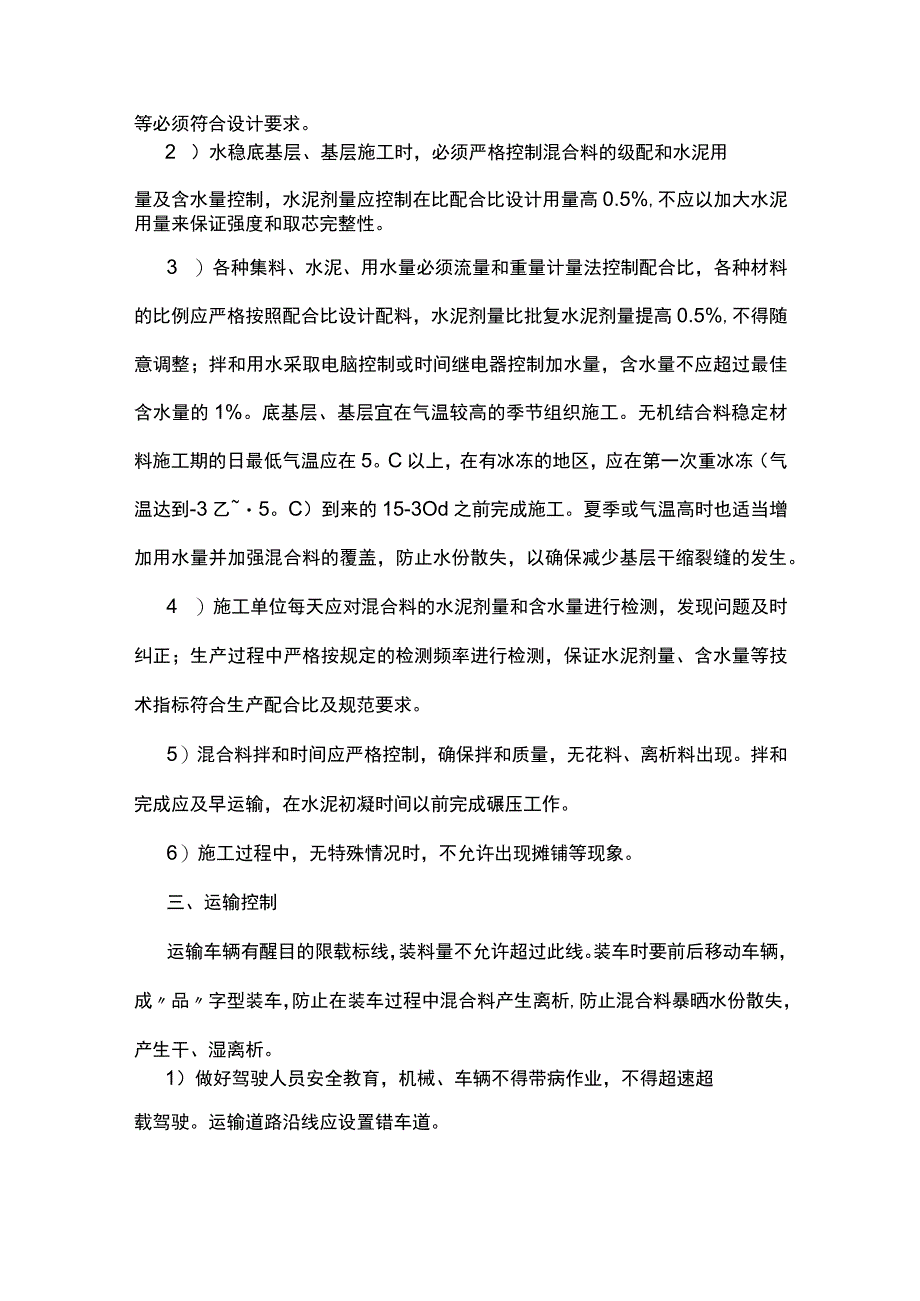

2、发生;施工完毕拌和机及周边及时清理干净;下雨天料仓内材料排放干净,如未排放的要及时用彩条布进行覆盖;在正式生产混合料前,应先进行试拌,符合设计要求后,方可正式开机生产混合料。二、混合料拌和及运输质量控制1、混合料拌和:1)施工前必须对拌合机调试准确,级配、水泥剂量、强度、压实度等必须符合设计要求。2 )水稳底基层、基层施工时,必须严格控制混合料的级配和水泥用量及含水量控制,水泥剂量应控制在比配合比设计用量高0.5%,不应以加大水泥用量来保证强度和取芯完整性。3 )各种集料、水泥、用水量必须流量和重量计量法控制配合比,各种材料的比例应严格按照配合比设计配料,水泥剂量比批复水泥剂量提高0.5%,不
3、得随意调整;拌和用水采取电脑控制或时间继电器控制加水量,含水量不应超过最佳含水量的1%。底基层、基层宜在气温较高的季节组织施工。无机结合料稳定材料施工期的日最低气温应在5。C以上,在有冰冻的地区,应在第一次重冰冻(气温达到-3乙5。C)到来的15-3Od之前完成施工。夏季或气温高时也适当增加用水量并加强混合料的覆盖,防止水份散失,以确保减少基层干缩裂缝的发生。4 )施工单位每天应对混合料的水泥剂量和含水量进行检测,发现问题及时纠正;生产过程中严格按规定的检测频率进行检测,保证水泥剂量、含水量等技术指标符合生产配合比及规范要求。5)混合料拌和时间应严格控制,确保拌和质量,无花料、离析料出现。拌和

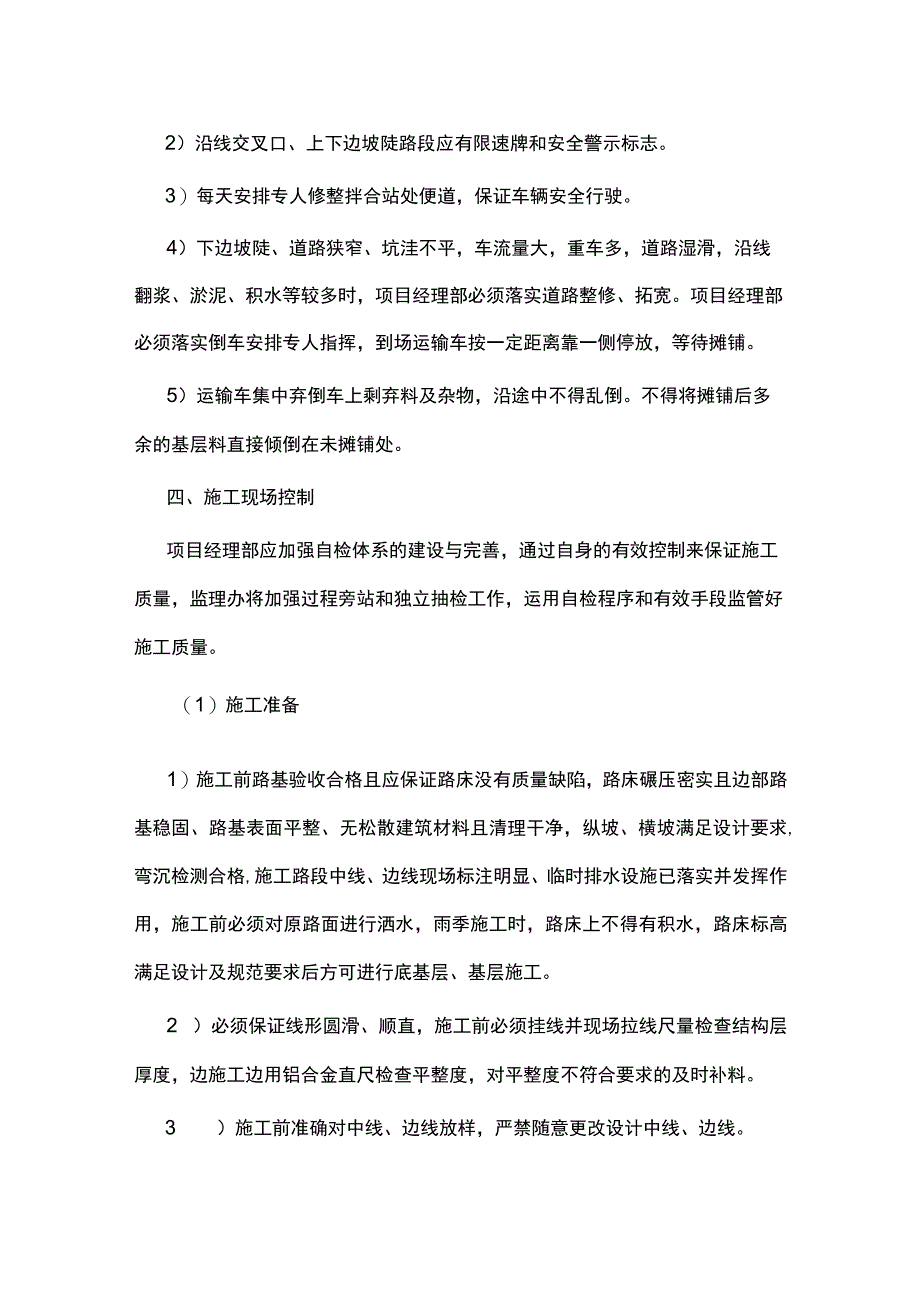

4、完成应及早运输,在水泥初凝时间以前完成碾压工作。6)施工过程中,无特殊情况时,不允许出现摊铺等现象。三、运输控制运输车辆有醒目的限载标线,装料量不允许超过此线。装车时要前后移动车辆,成品字型装车,防止在装车过程中混合料产生离析,防止混合料暴晒水份散失,产生干、湿离析。1)做好驾驶人员安全教育,机械、车辆不得带病作业,不得超速超载驾驶。运输道路沿线应设置错车道。2)沿线交叉口、上下边坡陡路段应有限速牌和安全警示标志。3)每天安排专人修整拌合站处便道,保证车辆安全行驶。4)下边坡陡、道路狭窄、坑洼不平,车流量大,重车多,道路湿滑,沿线翻浆、淤泥、积水等较多时,项目经理部必须落实道路整修、拓宽。项目
5、经理部必须落实倒车安排专人指挥,到场运输车按一定距离靠一侧停放,等待摊铺。5)运输车集中弃倒车上剩弃料及杂物,沿途中不得乱倒。不得将摊铺后多余的基层料直接倾倒在未摊铺处。四、施工现场控制项目经理部应加强自检体系的建设与完善,通过自身的有效控制来保证施工质量,监理办将加强过程旁站和独立抽检工作,运用自检程序和有效手段监管好施工质量。(1)施工准备1)施工前路基验收合格且应保证路床没有质量缺陷,路床碾压密实且边部路基稳固、路基表面平整、无松散建筑材料且清理干净,纵坡、横坡满足设计要求,弯沉检测合格,施工路段中线、边线现场标注明显、临时排水设施已落实并发挥作用,施工前必须对原路面进行洒水,雨季施工时
6、,路床上不得有积水,路床标高满足设计及规范要求后方可进行底基层、基层施工。2 )必须保证线形圆滑、顺直,施工前必须挂线并现场拉线尺量检查结构层厚度,边施工边用铝合金直尺检查平整度,对平整度不符合要求的及时补料。3 )施工前准确对中线、边线放样,严禁随意更改设计中线、边线。(2)摊铺现场摊铺现场和现场施工需要设置安全、文明标志,并有专人指挥机械作业并安排专人进行交通疏导,由于小南海至小坝是进出通行困难,重车多,施工中宜采用半幅施工半幅通行,项目经理部应落实专人指挥、疏导交通,采取对车辆、行人适时放行措施。项目经理部应加强路基精平,施工中采用摊铺机摊铺,人工进行精平。由于机械、人工交替作业,必须加
7、强作业人员的安全教育,安排专人指挥。1)摊铺机配合人工摊铺,不停机待料,保证摊铺平整度及初压密实度。2)人工及时补修更换摊铺后离析窝、带,消除表面离析现象,初压后及时用铝合金尺或者三米直尺检测平整度,现场及时补料或者清除多余混合料。3 )人工及时清理填补边部及顶部混合料,无缺料或多料现象。撒落边线外的混合料及时清理干净,保持现场整洁。4 )施工人员、车辆不能踩踏、碰撞边角而造成掉角、塌边现象。5 )每天施工完毕,专人统计实际施工路段的长度和水泥、集料的总用量,便于检查。6 )现场剩余的混合料不得随意乱倒在路基或路面工程范围内,必须运出施工现场,统一处理。(3)碾压工艺碾压工艺和机械组合必须经过
8、试验段来确定,但每个作业段的压路机吨位和台数必须达到本项目的要求。1)每个作业面严格按试验段方案配置压路机,加强边部压实,要求边部多碾压2遍,不出现塌边现象,碾压完毕后,边部和中部不得有明显的密实程度差异;对施工中的局部离析窝必须用混合料处理到位。2)现场技术员、指挥压路机人员严格控制监督碾压工艺,保证工艺方案落实。施工过程采用刻有刻度的钢钎检查厚度。现场技术人员对碾3)碾压完毕试验员及时进行压实度检测,对压实度不满足设计要求时,在允许时间内及时补压。超过水泥凝结时间地段做好标记进行返工处理。五、养生控制施工完毕经检测合格后(离析窝处理完毕、无明显轮迹,压实度、平整度、厚度检查合格),在水泥终
9、凝前覆盖洒水养生。养生期符合规范要求,洒水效果以水稳层表面湿润为标准,洒水车的数量满足施工需要。1)碾压并验收完成的路段应及时覆盖、洒水养生。2)养生时间不少于7d,直至下道工序开始为止。养生期内成品表面应始终保持湿润,以保证强度和外观质量。每天由专人检测养生情况并填写养生记录。3)养生段落两端摆放限制通行标识牌,中间摆放养生天数标识牌。考虑到实际情况管制期间限制车辆通行。养生期内禁止大型车辆通行,小车或其它小型车辆通行时,必须限速,速度应控制在20kmho4)养生期结束后及时将限速标志、警示标志移至不影响车辆通行、施工的位置。六、验收在施工下道工序前要对底基层、基层进行认真检查,保证顶面高程
10、、宽度、平整度、纵段高程、横坡、强度、厚度(取芯)符合要求。水稳底基层、基层养生期满必须钻出密实、完整的芯样。若出现芯样破损及厚度达不到设计要求的,视现场实际情况确定段落进行返工处理。七、底基层、基层施工质量控制重点1)按批复底基层、基层配合比准确投料、级配、含水率、水泥剂量、实度、厚度、碾压工艺、人员、机械组合等符合要求,试验段方案经批复,试验段施工后试验段总结可行可指导后续施工。2 )施工前拟施工路段路床经监理验收合格,应保证路床无质量缺陷,必须保证线形圆滑顺畅,施工前必须拉线检查结构层厚度。3 )水稳底基层、基层施工时,必须严格控制混合料的级配和水泥用量及含水量控制,混和料拌和控制应加强
11、对水泥剂量、含水量、级配、的检查与检测。4 )摊铺前路床整平压实、摊铺作业时现场应重点对松铺厚度,摊铺密实度、离析料加以重点检查,保证压实厚度、平整度、压实度、纵坡、宽度、横坡、强度等,不低于规范要求频率。对施工中的局部离析窝必须用混合料处理到位。5 )碾压作业,对碾压方式、速度、碾压段长度,碾压段落纵、横向结合处认真检查控制。加强边部压实,不出现塌边现象,碾压完毕后,边部和中部不得有明显的密实程度差异。6 )施工过程中,无特殊情况时,不允许出现等料现象和混合料超过凝结时间未进行碾压现象。7 )每天施工完毕,专人统计实际施工路段的长度和水泥、集料的总用量,便于检查。8 )现场剩余的混合料不得随意乱倒在路基或路面工程范围内,必须运出施工现场,统一处理,9 )施工完毕经检测合格后(离析窝处理完毕、无明显轮迹、压实度检查合格),方可覆盖养生,根据天气情况做好保温和养生工作;洒水养生工作是施工完成后的一项重要工作,施工单位要安排专人负责,确保覆盖养生工作落实到位。
