《建筑工程施工方案.docx》由会员分享,可在线阅读,更多相关《建筑工程施工方案.docx(62页珍藏版)》请在第壹文秘上搜索。

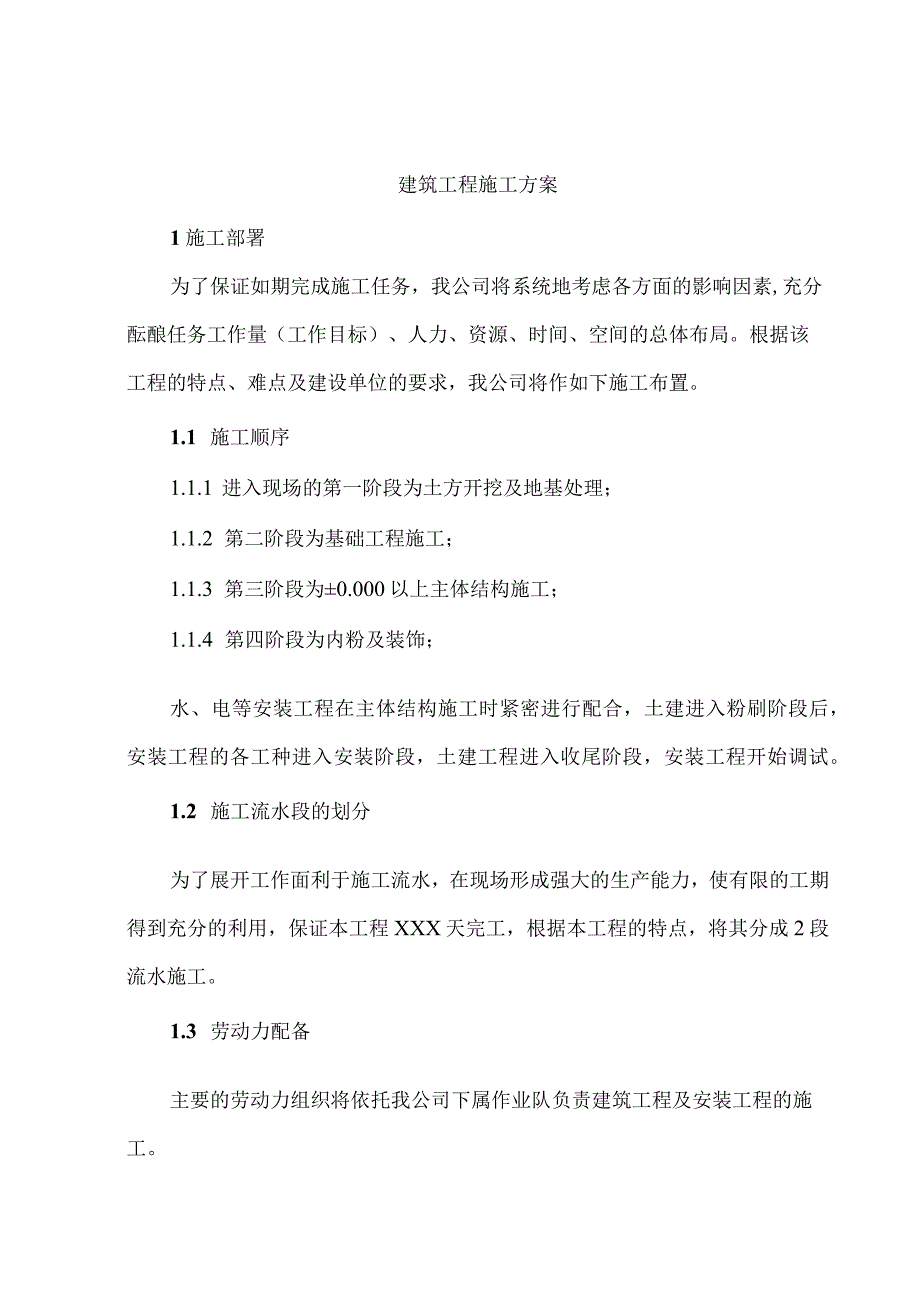

1、建筑工程施工方案1施工部署为了保证如期完成施工任务,我公司将系统地考虑各方面的影响因素,充分酝酿任务工作量(工作目标)、人力、资源、时间、空间的总体布局。根据该工程的特点、难点及建设单位的要求,我公司将作如下施工布置。1.1 施工顺序1.1.1 进入现场的第一阶段为土方开挖及地基处理;1.1.2 第二阶段为基础工程施工;1.1.3 第三阶段为0.000以上主体结构施工;1.1.4 第四阶段为内粉及装饰;水、电等安装工程在主体结构施工时紧密进行配合,土建进入粉刷阶段后,安装工程的各工种进入安装阶段,土建工程进入收尾阶段,安装工程开始调试。1.2 施工流水段的划分为了展开工作面利于施工流水,在现场

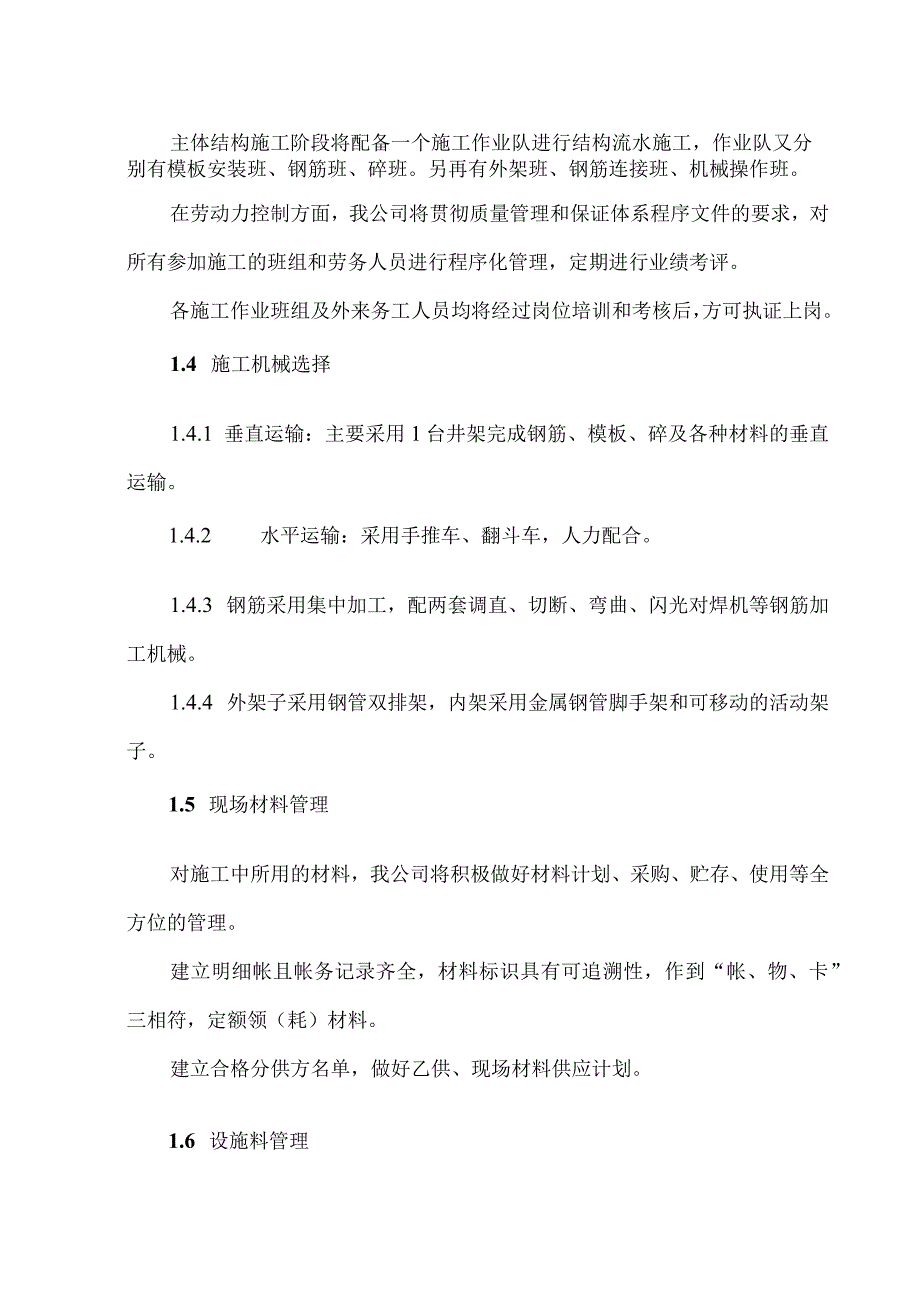

2、形成强大的生产能力,使有限的工期得到充分的利用,保证本工程XXX天完工,根据本工程的特点,将其分成2段流水施工。1.3 劳动力配备主要的劳动力组织将依托我公司下属作业队负责建筑工程及安装工程的施工。主体结构施工阶段将配备一个施工作业队进行结构流水施工,作业队又分别有模板安装班、钢筋班、碎班。另再有外架班、钢筋连接班、机械操作班。在劳动力控制方面,我公司将贯彻质量管理和保证体系程序文件的要求,对所有参加施工的班组和劳务人员进行程序化管理,定期进行业绩考评。各施工作业班组及外来务工人员均将经过岗位培训和考核后,方可执证上岗。1.4 施工机械选择1.4.1 垂直运输:主要采用1台井架完成钢筋、模板、
3、碎及各种材料的垂直运输。1.4.2 水平运输:采用手推车、翻斗车,人力配合。1.4.3 钢筋采用集中加工,配两套调直、切断、弯曲、闪光对焊机等钢筋加工机械。1.4.4 外架子采用钢管双排架,内架采用金属钢管脚手架和可移动的活动架子。1.5 现场材料管理对施工中所用的材料,我公司将积极做好材料计划、采购、贮存、使用等全方位的管理。建立明细帐且帐务记录齐全,材料标识具有可追溯性,作到“帐、物、卡”三相符,定额领(耗)材料。建立合格分供方名单,做好乙供、现场材料供应计划。1.6 设施料管理主要有模板、扣件、钢管、钢架板等。其配备的依据是施工流水段。对设施料的租赁、进场、使用维修、退场等情况,都将建立

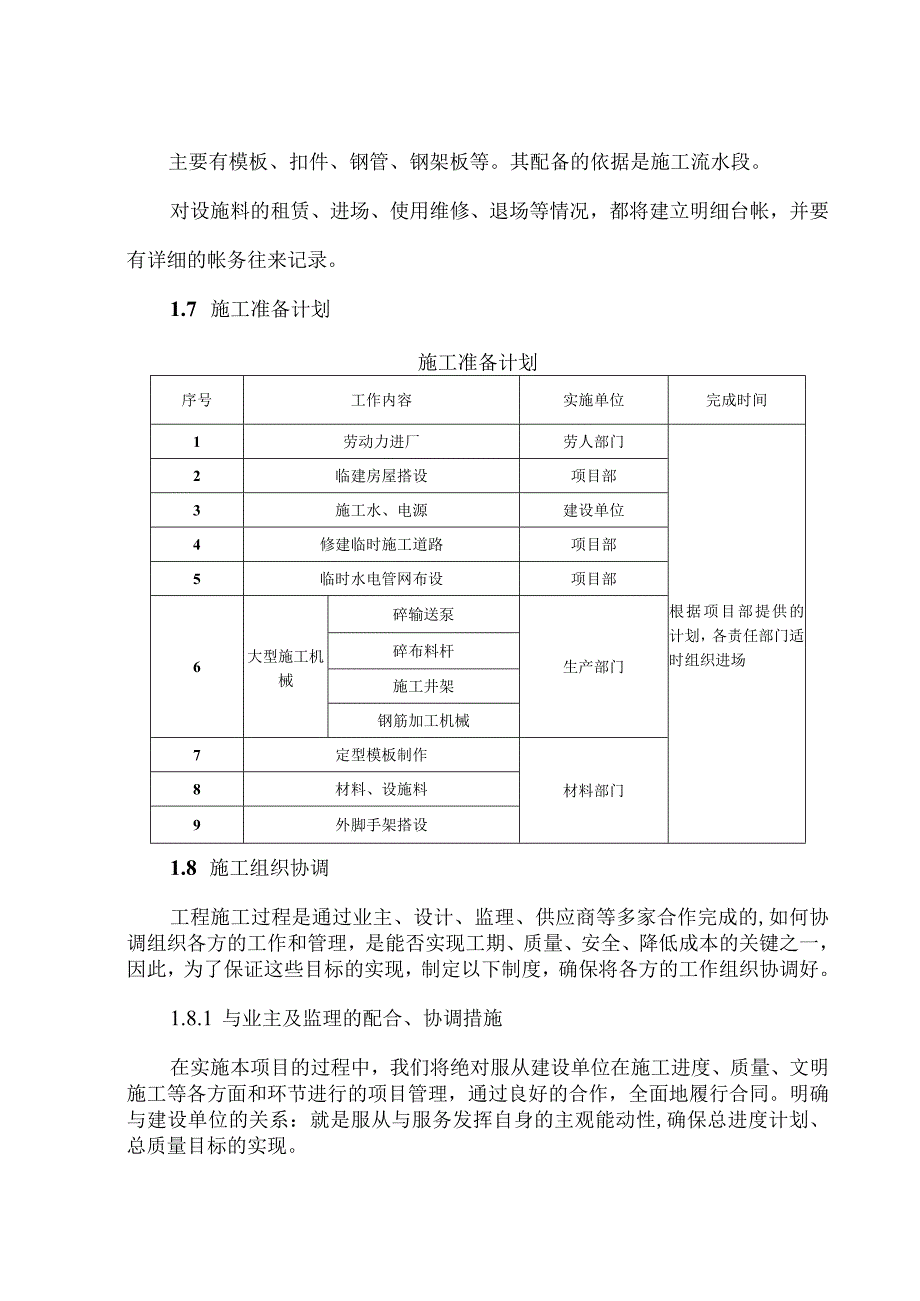

4、明细台帐,并要有详细的帐务往来记录。1.7 施工准备计划施工准备计划序号工作内容实施单位完成时间1劳动力进厂劳人部门根据项目部提供的计划,各责任部门适时组织进场2临建房屋搭设项目部3施工水、电源建设单位4修建临时施工道路项目部5临时水电管网布设项目部6大型施工机械碎输送泵生产部门碎布料杆施工井架钢筋加工机械7定型模板制作材料部门8材料、设施料9外脚手架搭设1.8 施工组织协调工程施工过程是通过业主、设计、监理、供应商等多家合作完成的,如何协调组织各方的工作和管理,是能否实现工期、质量、安全、降低成本的关键之一,因此,为了保证这些目标的实现,制定以下制度,确保将各方的工作组织协调好。1.8.1
5、与业主及监理的配合、协调措施在实施本项目的过程中,我们将绝对服从建设单位在施工进度、质量、文明施工等各方面和环节进行的项目管理,通过良好的合作,全面地履行合同。明确与建设单位的关系:就是服从与服务发挥自身的主观能动性,确保总进度计划、总质量目标的实现。(1)对建设单位所承诺的工程总进度、工程质量目标、现场文明施工管理、施工力量配备、机具设备材料的管理、精神文明建设和安全管理等方面的要求,我方将坚定的予以执行,并制订相应措施予以保证落实。(2)对于建设单位在机电、设备材料选型、采购、仓储、运输及对设备承包商进行招标等各方面提出配合的要求时,我方积极主动地提建议方法,在必要时也可以抽调专业人员组成
6、甲供组,订立实施方案,其目标是一切服从工程,保障到位。1.8.2 加强内部各工种之间的配合在项目部的统一部署下,按专业组织配合施工队伍,认真阅读施工图,了解设计的意图及具体要求,由项目总工程师编制分部分项工程的配合方案及措施。1.9 临时服务我公司为了提高工作效率和质量,保证工程顺利实施,在施工现场布置临时服务设施有水、电、传真、电话、电脑网络、水池和备用发电机等。为业主代表、监理工程师及承包方的施工人员提供服务。1.lo用户服务我公司将以“一流的管理水平、一流的技术能力、一流的施工质量、一流的服务态度”去实现对建设单位的承诺,创建用户完全满意工程。我们不仅在质量上是一流的,而且在用户服务上也
7、将是高品质的。最终全面实现本工程项目管理的综合目标,为业主及我公司双方赢得社会效益和成本效益目标的最优化。1.10.1 管理目标我公司为用户服务的目标:全方位、全过程为用户提供“至诚至信的完善服务、百分之百的用户满意1.10.2 用户服务的管理体系我公司用户服务管理体系,见图5-1。图5-1用户服务组织管理体系1.10.3 用户服务的实施(1)对施工过程中,用户指出的要求将及时办理。(2)工程竣工时,我公司将及时向建设单位提供工程质量保修保证书、使用说明书和一套可操作的用户手册,用户手册将主要就房屋各部位材料及设备的使用方法,注意事项进行详细的说明。(3)保修的内容按照建设部建设工程质量管理办
8、法等文件规定,以及与用户在合同中约定的保修内容执行。(4)认真落实冬季采暖期、雨季和汛期等各项季节性服务工作内容。我公司将定期对用户进行回访,及时了解对建筑产品的全面评价及后期出现的质量问题、隐患及缺陷,并及时改正。(5)在做好售后服务工作的同时积极和用户沟通,建立良好的服务意识并善待每一位用户。2施工测量2.1 平面控制定位放线时,依据建设单位提供的规划总平面图,用经纬仪测设建筑物外围纵横主轴线控制桩,并以此建立轴线平面控制网。用经纬仪将主控轴线投测到碎垫层上,并进行方向校正,使纵横两轴线严格垂直之后,再用钢尺分测其它轴线。当基础碎浇筑完成后,在基础面上重复以上过程。基础放线后,必须进行验线
9、,并经建设单位技术复核确认后,方可正式使用,进行下道工序。2.2 竖向控制,上部结构放线基础施工完后,将轴线投测到结构侧面,用红油漆做出红三角标志,以此向上引测轴线,并为施工放线的依据。采用0.0OOm以上结构,竖向投测轴线采用“外控法”。同时用“吊线坠”法复测,以控制构件垂直度及提高精度,减少竖向偏差的积累。2.3 标高控制工地上的高程控制点,由业主给出的水准点引入施工现场,并建立水准基点组,其控制点数不少于3个。0.00以下结构,在基坑侧壁上设置标高控制点,结构出地面后,在底层及墙上设置50Cm线,此线作为以后向上传递高程的基准线,向上的高程传递采用钢尺沿外墙面向上垂直测量。每层至少四点向
10、上测量,并在施工层用水准仪复测传递上来的标高,使之吻合。每楼层墙体弹50cm水平线,作为立门窗及水电设备安装使用。2.4 沉降观测根据设置要求,在结构首层完成后,沿建筑四周墙面设置沉降观测点。并提醒业主委托具有沉降观测资质的单位对建筑物开始进行沉降观测。3地基工程3.1 施工顺序定位放线一开挖一普探一问题坑处理一灰土挤密桩T灰土垫层一基础工程一室内外回填。3.2 土方开挖321挖土方:根据该工程具体情况,我公司将采用1台挖掘机,配4台自卸汽车将表层腐殖质土层剥离,再以挖掘机将好土挖至设计标高处,将好土堆放在堆土区。3.2.1 普探:按建筑场地墓坑探查与处理暂行规程(Q/XJ104-64)规范执
11、行。3.2.2 问题坑处理:按建筑场地墓坑探查与处理暂行规程(Q/XJ104-64)进行。3.3 灰土挤密桩及灰土垫层我们将采用1台打桩机,配1台灰土拌和机及2台夯实机同时施工,以确保该工程在有效期完成。3.3.1 质量管理:为保证工程质量,本工程采用“工序管理”,下道工序对上道工序的质量进行验收,不合格者,不得进行下道工序的施工,否则上道工序的质量问题由下道工序负责后果,造成工程质量低劣者,按公司有关规定进行罚款。332施工工艺设计及施工:根据甲方提供坐标及水准点,基坑内钻探及平整后,按以下工序施工:(1)工程定位及放线1)用经纬仪和钢尺测放拟建工程的四边轴线及外放位置。2)根据轴线位置,按
12、图纸所示尺寸,用钢尺放每根桩的中心。3)用钢尺复核每个桩的桩位,保证设计尺寸。4)桩位的允许误差45Omm。(2)成孔工艺1)桩机应停放平稳、架子(立桩)竖立后保持垂直。2)用桩尖端对准桩位点,其误差45Omm。3)成孔标准:孔口中心误差Omm。4)垂直度误差4hL5%,5)孔径误差不小于-50mm。6)深度误差100mm。(3)填料工艺1)本工程填料为3:7灰土,此填料应严格按施工规范,土粒不超过1.5cm,灰粒不得超过Q5cm,做到比例准确、拌合均匀,并严格控制含水量,保证充盈系数及密实度要求。2)夯机就位后,调整平衡,使锤尖对准孔中心。孔底应夯击次数大于等于8遍后方可填料。3)每次填料为
13、一掀两锤,锤重大于等于100kg,锤的落距为大于等于0.6m(锤击数应按现场地质情况而确定)。(4)质量自检标准1)成孔的桩位偏差4a50mm2)孔径误差不小于-50mm。3)垂直度误差4hL5%04)按照有关复合地基质量验收要求,桩孔回填灰土挤密质量(干容量rd)抽点数为工程桩数2%,每点检查的深度为桩顶以下Im和3m处。5)检查方法,用洛阳铲成孔,环刀取土,测试其干容重。3.3.3 挖桩帽土用挖掘机配自卸汽车将桩帽土挖运到甲方指定弃土场。3.3.4 灰土回填(1)灰土拌和采用机械拌合配合人工检查。(2)每层灰土的铺设厚度不超过25cm。3.3.5 技术质量措施(1)根据甲方提供的坐标及水准
14、高程,由技术人员进行基础定位放线,由项目经理组织有关技术人员负责进行复核,有复核无误的前提下,填定测量定位验线单,由建设单位组织有监理、设计部门参加的验收班子进行验收。(2)在验线无误的情况下,开始土方开挖,在开挖中随时做好开挖记录,发现问题及时与建设单位及监理部门协商。挖好一段、普探一段。问题坑处理方案报监理部门,在监理部门批准后进行处理。(3)在灰土回填过程中,施工人员、技术人员、试验工轮换值班,发现问题及时处理,不留任何隐患。(4)层数控制由技术员用水准仪分层抄平,如发现问题及时调整。(5)表面平整度控制在20mm.(6) 土料质量控制含水量控制在最佳含水量3%以内。土块粒径控制在15m
15、m以内,若土壤含水量过大,采用凉晒的办法,若含水量过小,则进行洒水处理,以达到或接近最优含水量,土块粒径过大时采用人工打碎。(7)白石灰质量控制1)采用成品白石灰,质量应符合规范要求。2)严禁混入杂质灰或被雨浸泡的成品灰。3)灰土虚铺厚度,每层不得超过250mm。(8)密实度控制:根据试验室击实报告,其压实系数不得小于0.95,对于灰土垫层,若现场试验密实度小于0.95时,采取压路机重新碾压的办法加以解决。(9)试验工测试数据按规范规定,且均匀分布取点位置。凡发现含水量、密实度、拌合不均匀等问题,即进行返工处理。(10)资料收集及整理技术员及时整理工序技术资料及保证资料,每完一分项资料齐备一分项,试验工及时按规范取样测试,凡发现含水量、压实度、拌合不均匀等问题,立即进行返工处理,确保工程质量达到优良。3.3.6 地基检测地基工程施工完毕后,须甲方委托,由第三方有资质的地基检测单位,对其地基承载力进行检测,检测结果符合设计要求后,方可进行上部工程施工。3.3.7 雨季施工方案(1)随时掌握天气变化情
