《缆线沟工程施工方案.docx》由会员分享,可在线阅读,更多相关《缆线沟工程施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

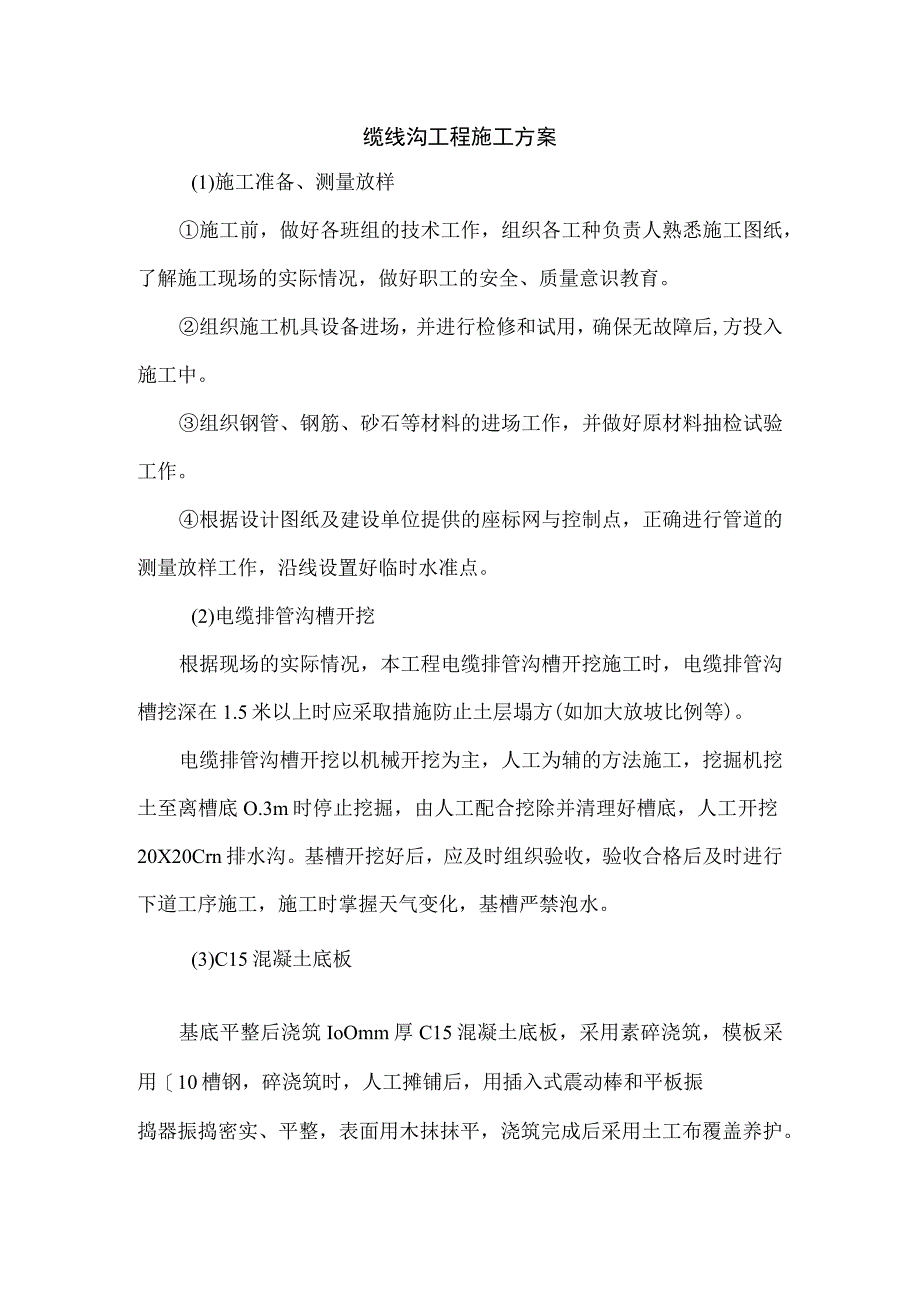

1、缆线沟工程施工方案(1)施工准备、测量放样施工前,做好各班组的技术工作,组织各工种负责人熟悉施工图纸,了解施工现场的实际情况,做好职工的安全、质量意识教育。组织施工机具设备进场,并进行检修和试用,确保无故障后,方投入施工中。组织钢管、钢筋、砂石等材料的进场工作,并做好原材料抽检试验工作。根据设计图纸及建设单位提供的座标网与控制点,正确进行管道的测量放样工作,沿线设置好临时水准点。(2)电缆排管沟槽开挖根据现场的实际情况,本工程电缆排管沟槽开挖施工时,电缆排管沟槽挖深在1.5米以上时应采取措施防止土层塌方(如加大放坡比例等)。电缆排管沟槽开挖以机械开挖为主,人工为辅的方法施工,挖掘机挖土至离槽底

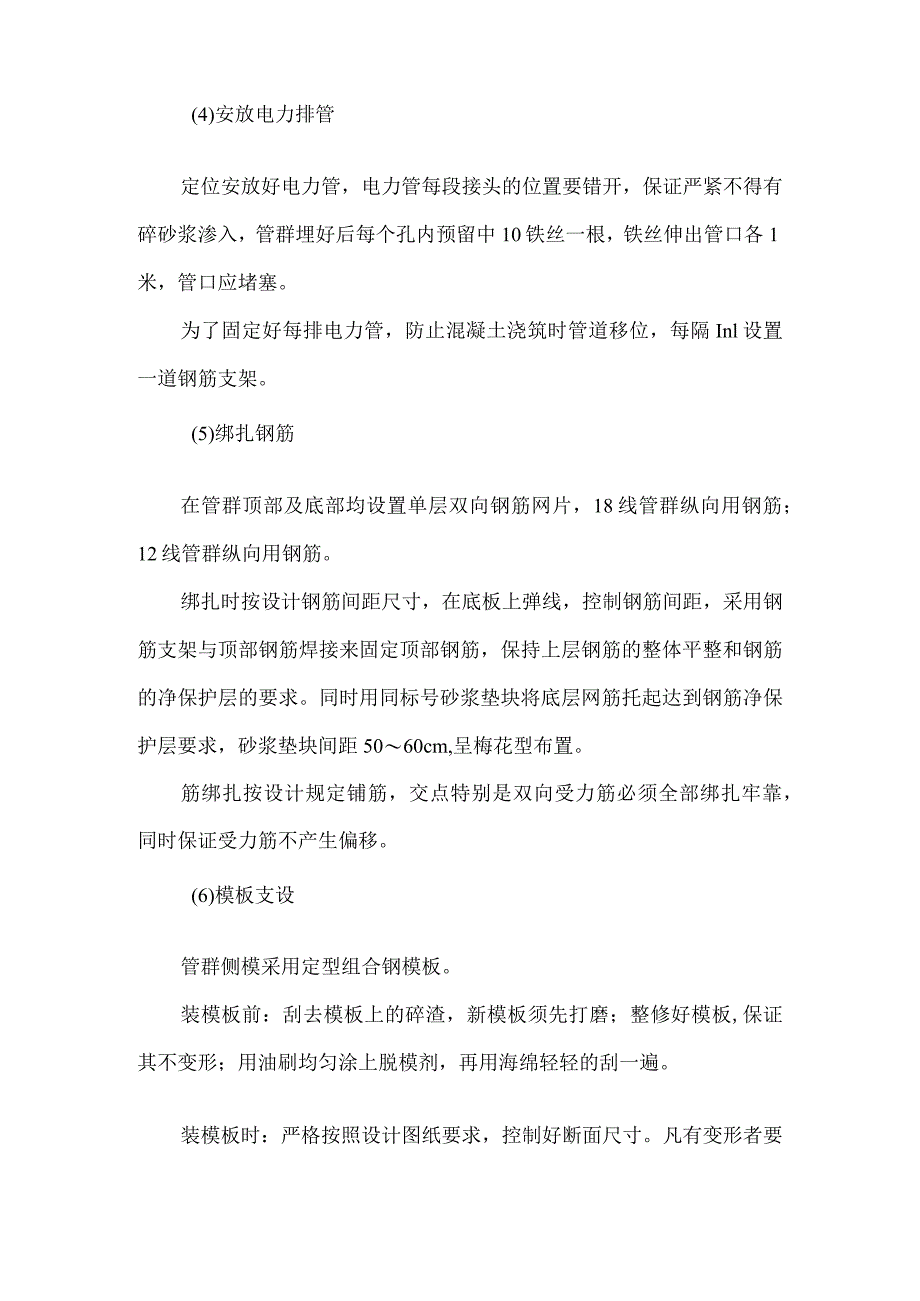

2、O.3m时停止挖掘,由人工配合挖除并清理好槽底,人工开挖20X20Crn排水沟。基槽开挖好后,应及时组织验收,验收合格后及时进行下道工序施工,施工时掌握天气变化,基槽严禁泡水。(3)C15混凝土底板基底平整后浇筑IoOmm厚C15混凝土底板,采用素碎浇筑,模板采用10槽钢,碎浇筑时,人工摊铺后,用插入式震动棒和平板振捣器振捣密实、平整,表面用木抹抹平,浇筑完成后采用土工布覆盖养护。(4)安放电力排管定位安放好电力管,电力管每段接头的位置要错开,保证严紧不得有碎砂浆渗入,管群埋好后每个孔内预留中10铁丝一根,铁丝伸出管口各1米,管口应堵塞。为了固定好每排电力管,防止混凝土浇筑时管道移位,每隔In
3、l设置一道钢筋支架。(5)绑扎钢筋在管群顶部及底部均设置单层双向钢筋网片,18线管群纵向用钢筋;12线管群纵向用钢筋。绑扎时按设计钢筋间距尺寸,在底板上弹线,控制钢筋间距,采用钢筋支架与顶部钢筋焊接来固定顶部钢筋,保持上层钢筋的整体平整和钢筋的净保护层的要求。同时用同标号砂浆垫块将底层网筋托起达到钢筋净保护层要求,砂浆垫块间距5060cm,呈梅花型布置。筋绑扎按设计规定铺筋,交点特别是双向受力筋必须全部绑扎牢靠,同时保证受力筋不产生偏移。(6)模板支设管群侧模采用定型组合钢模板。装模板前:刮去模板上的碎渣,新模板须先打磨;整修好模板,保证其不变形;用油刷均匀涂上脱模剂,再用海绵轻轻的刮一遍。装
4、模板时:严格按照设计图纸要求,控制好断面尺寸。凡有变形者要及时修理和加强。模板要求顺直,如超过允许偏差,必须坚决返工。严格控制模板的接缝,防止漏浆。模板的支撑要求稳定及牢固。模板安装好后,要用水平尺检查其竖直度及相应的断面宽度。(7)浇筑C20混凝土混凝土浇筑前要对中线桩、高程线进行复核。采用插入式振动棒振捣,振动棒应避免碰撞模板、钢筋和其它预埋件,与侧模应保持5cmIOCnI的距离;插点要均匀,可按行列式或交错式进行,移动间距不应超过其作业半径的倍;每一处振捣完毕后应边振动边徐徐提出振动棒,在振捣新碎层应将振动棒插入下层碎5cm10cm,使两层碎结合成一体。避免骨料分离,控制好混凝土塌落度,
5、塌落度控制在1418cm。施工时要求浇下层管位固定后再往上浇直至顶部,分期浇筑的时间不得超过终凝期。混凝土浇筑完毕,采用平板振捣器收面,待混凝土收水后用木抹子搓压平实,铁抹子收光。(8)混凝土养护浇筑完成后,及时采取保温、养护措施,采用土工布覆盖养护。养护期间应保持混凝土处于湿润状态,避免混凝土干裂,养护期不少于14天。电缆沟回填在结构强度达到75%后方可回填土,电缆沟、电力井在安装盖板后方可回填,回填土不得用重型机械压实,要求对称均匀回填,回填土中不得含植物根茎、淤泥、腐殖土及大块状物等,虚铺厚度不大于O.3m,分层回填,分层夯实,填土压实系数要求不小于。同时路基以下回填土还应满足道路或人行道设计要求。
