装饰工程施工方案(4).docx

上传人:p** 文档编号:349958 上传时间:2023-08-05 格式:DOCX 页数:11 大小:24.82KB
下载 相关 举报
装饰工程施工方案(4).docx_第1页
第1页 / 共11页
装饰工程施工方案(4).docx_第2页
第2页 / 共11页
装饰工程施工方案(4).docx_第3页
第3页 / 共11页
装饰工程施工方案(4).docx_第4页
第4页 / 共11页
装饰工程施工方案(4).docx_第5页
第5页 / 共11页
装饰工程施工方案(4).docx_第6页
第6页 / 共11页
装饰工程施工方案(4).docx_第7页
第7页 / 共11页
装饰工程施工方案(4).docx_第8页
第8页 / 共11页
装饰工程施工方案(4).docx_第9页
第9页 / 共11页
装饰工程施工方案(4).docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《装饰工程施工方案(4).docx》由会员分享,可在线阅读,更多相关《装饰工程施工方案(4).docx(11页珍藏版)》请在第壹文秘上搜索。

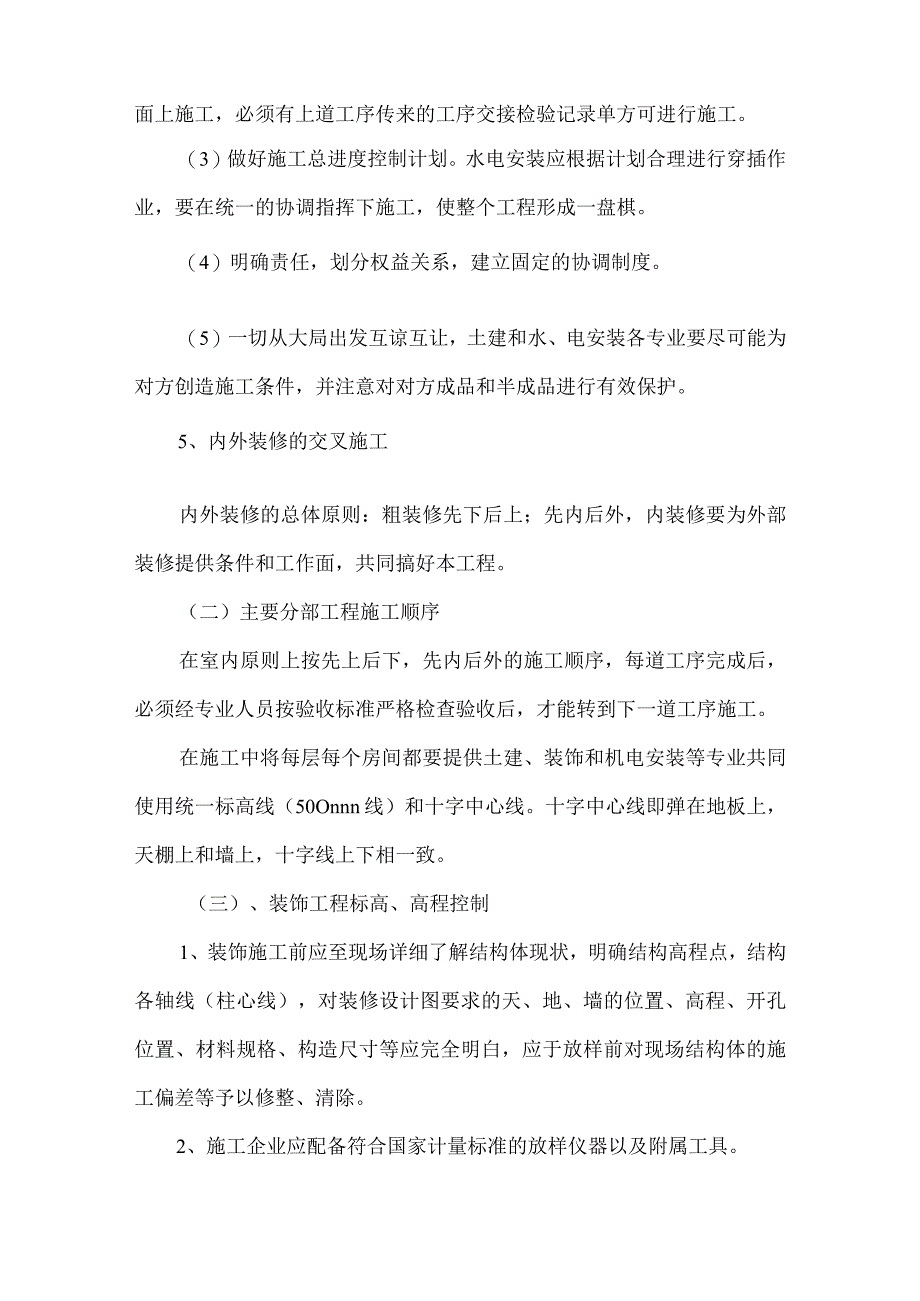

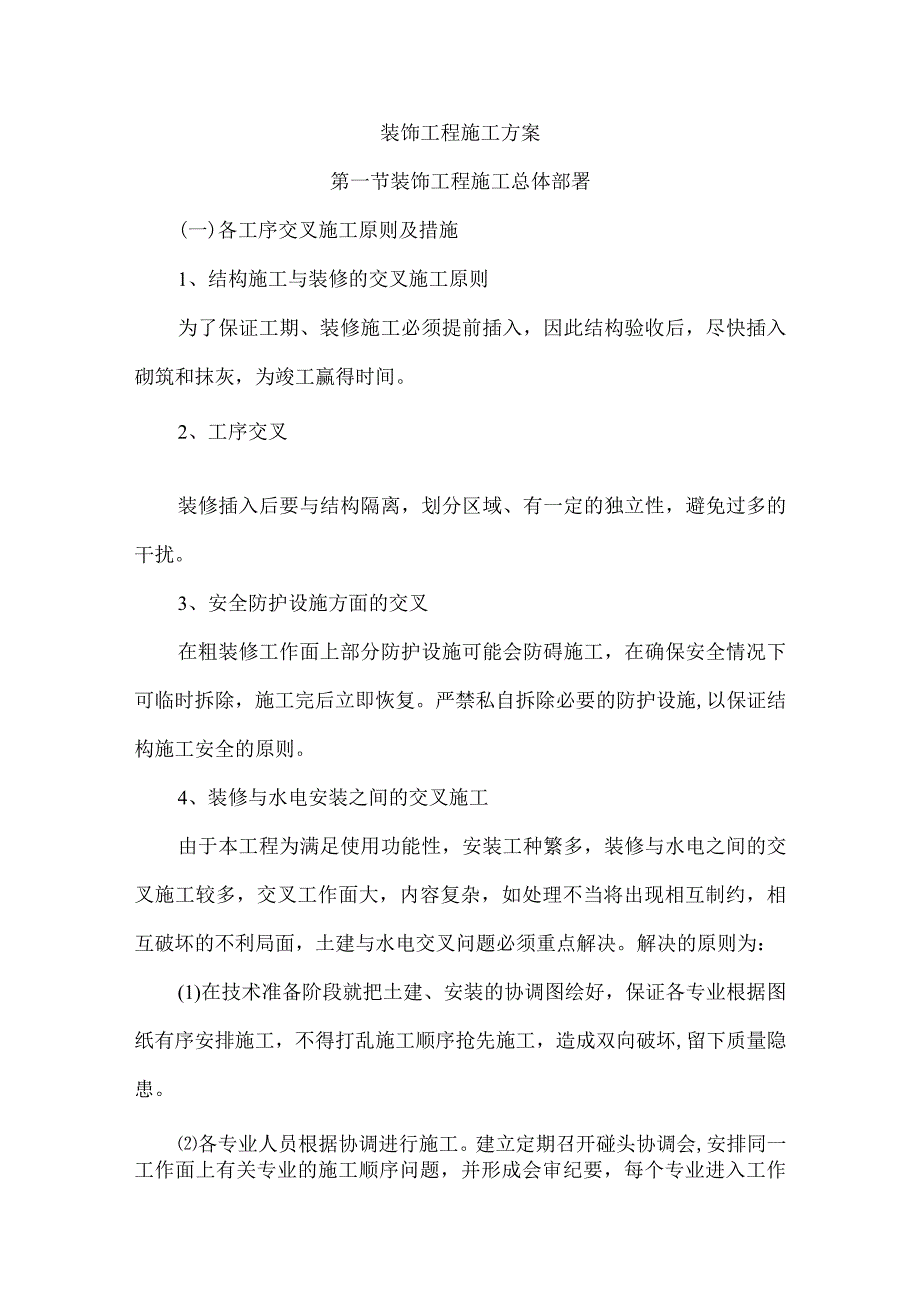

1、装饰工程施工方案第一节装饰工程施工总体部署(一)各工序交叉施工原则及措施1、结构施工与装修的交叉施工原则为了保证工期、装修施工必须提前插入,因此结构验收后,尽快插入砌筑和抹灰,为竣工赢得时间。2、工序交叉装修插入后要与结构隔离,划分区域、有一定的独立性,避免过多的干扰。3、安全防护设施方面的交叉在粗装修工作面上部分防护设施可能会防碍施工,在确保安全情况下可临时拆除,施工完后立即恢复。严禁私自拆除必要的防护设施,以保证结构施工安全的原则。4、装修与水电安装之间的交叉施工由于本工程为满足使用功能性,安装工种繁多,装修与水电之间的交叉施工较多,交叉工作面大,内容复杂,如处理不当将出现相互制约,相互破

2、坏的不利局面,土建与水电交叉问题必须重点解决。解决的原则为:(1)在技术准备阶段就把土建、安装的协调图绘好,保证各专业根据图纸有序安排施工,不得打乱施工顺序抢先施工,造成双向破坏,留下质量隐患。各专业人员根据协调进行施工。建立定期召开碰头协调会,安排同一工作面上有关专业的施工顺序问题,并形成会审纪要,每个专业进入工作面上施工,必须有上道工序传来的工序交接检验记录单方可进行施工。(3)做好施工总进度控制计划。水电安装应根据计划合理进行穿插作业,要在统一的协调指挥下施工,使整个工程形成一盘棋。(4)明确责任,划分权益关系,建立固定的协调制度。(5)一切从大局出发互谅互让,土建和水、电安装各专业要尽

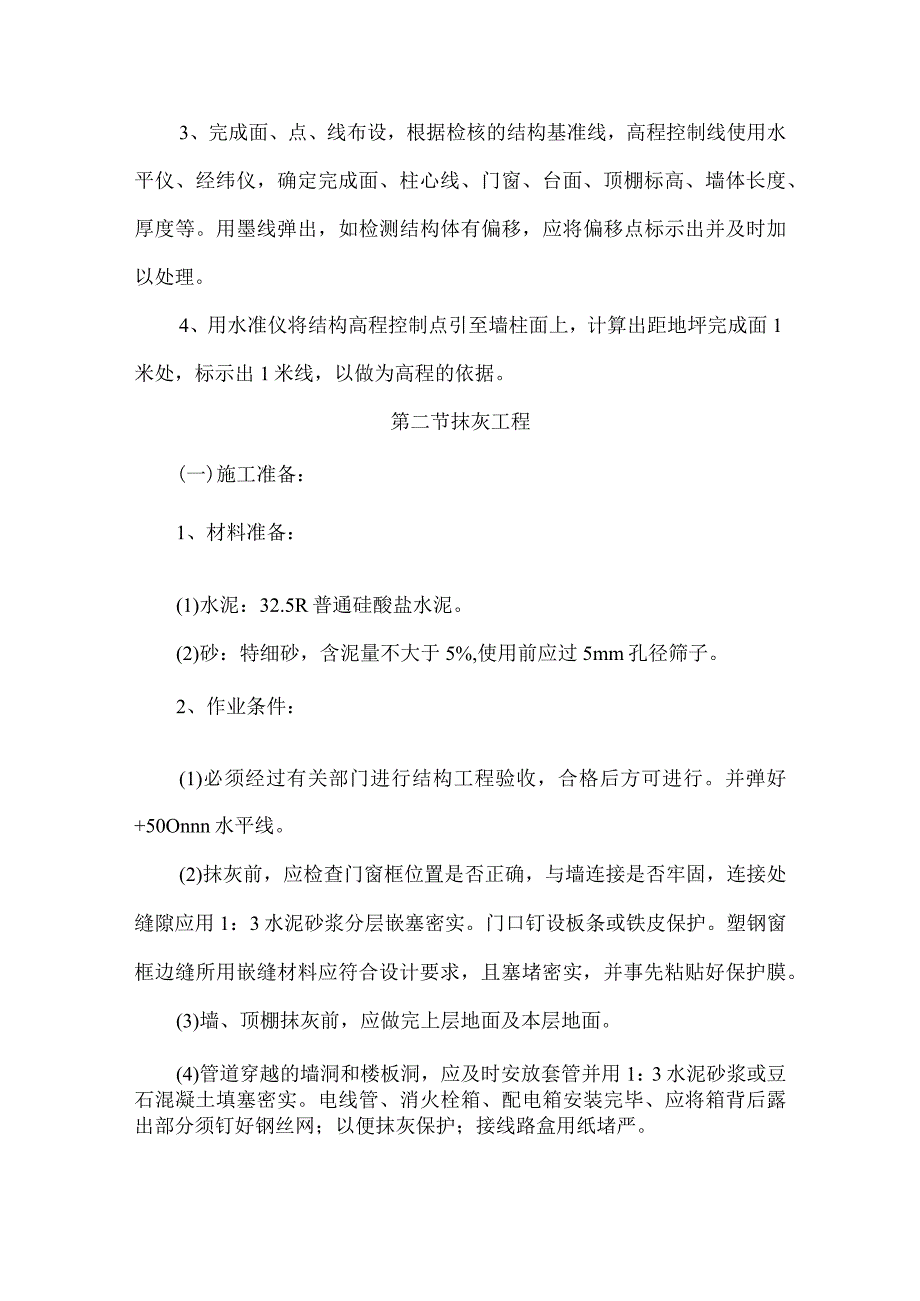

3、可能为对方创造施工条件,并注意对对方成品和半成品进行有效保护。5、内外装修的交叉施工内外装修的总体原则:粗装修先下后上;先内后外,内装修要为外部装修提供条件和工作面,共同搞好本工程。(二)主要分部工程施工顺序在室内原则上按先上后下,先内后外的施工顺序,每道工序完成后,必须经专业人员按验收标准严格检查验收后,才能转到下一道工序施工。在施工中将每层每个房间都要提供土建、装饰和机电安装等专业共同使用统一标高线(50Onnn线)和十字中心线。十字中心线即弹在地板上,天棚上和墙上,十字线上下相一致。(三)、装饰工程标高、高程控制1、装饰施工前应至现场详细了解结构体现状,明确结构高程点,结构各轴线(柱心线

4、),对装修设计图要求的天、地、墙的位置、高程、开孔位置、材料规格、构造尺寸等应完全明白,应于放样前对现场结构体的施工偏差等予以修整、清除。2、施工企业应配备符合国家计量标准的放样仪器以及附属工具。3、完成面、点、线布设,根据检核的结构基准线,高程控制线使用水平仪、经纬仪,确定完成面、柱心线、门窗、台面、顶棚标高、墙体长度、厚度等。用墨线弹出,如检测结构体有偏移,应将偏移点标示出并及时加以处理。4、用水准仪将结构高程控制点引至墙柱面上,计算出距地坪完成面1米处,标示出1米线,以做为高程的依据。第二节抹灰工程(一)施工准备:1、材料准备:(1)水泥:32.5R普通硅酸盐水泥。(2)砂:特细砂,含泥

5、量不大于5%,使用前应过5mm孔径筛子。2、作业条件:(1)必须经过有关部门进行结构工程验收,合格后方可进行。并弹好+50Onnn水平线。(2)抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固,连接处缝隙应用1:3水泥砂浆分层嵌塞密实。门口钉设板条或铁皮保护。塑钢窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实,并事先粘贴好保护膜。(3)墙、顶棚抹灰前,应做完上层地面及本层地面。(4)管道穿越的墙洞和楼板洞,应及时安放套管并用1:3水泥砂浆或豆石混凝土填塞密实。电线管、消火栓箱、配电箱安装完毕、应将箱背后露出部分须钉好钢丝网;以便抹灰保护;接线路盒用纸堵严。(5)其他预埋铁件位置和标高应准确无

6、误,预埋木砖应安装完毕,并作好防腐、防锈处理。(6)根据室内高度和抹灰现场的具体情况,提前搭好抹灰作用的高凳和架子,所搭架子要离开墙面及墙角200250mm,以利操作。2、内外墙面抹灰:(水泥混合砂浆)墙面抹灰施工工艺为:基层处理贴钢板网一贴灰饼一墙面冲筋一抹底灰一修抹预留孔洞等一找平层一抹面灰,三遍成活。墙面抹灰应根据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,进行吊垂直,套方找规矩,经检查后确定抹灰厚度再严格按照操作规程进行抹灰。保证墙面抹灰质量的关键是作好基层处理,现对不同材料的墙体基层作如下处理:(1)柱梁与空心砖砌体周边射钉铺贴钢板网,且覆盖两种不同介质各150mmo(2)

7、砖墙基体:应将基层表面的灰尘、污垢和油渍等清除干净,并在抹灰前一天将墙面浇水充分湿润:在墙面上喷水25遍,每遍喷水的间隔时间不少于15分钟,喷水要均匀,不得漏喷,喷水湿润程度以渗入砌体内深度8IOmnI为宜,喷水后即刷水泥素浆,且立刻进行抹灰。(3)税基体:应将碎表面凸出部分剔平,对蜂窝、麻面、露筋、漏振等部位应剔到实处,然后再用1:3水泥砂浆分层补平,并把外露钢筋头和铅丝头等剔除好,将基层表面的灰尘、污垢、油污、隔离剂等清除冲洗干净。对钢模施工的碎表面还应凿毛,并用钢丝刷满刷一遍,再浇水湿润。对表面很光滑的碎基层也可作如下处理:即先将表面尘土、污垢清扫干净再用10%火碱水将墙面的油污刷掉,并

8、用清水将碱液冲净,晾干。然后将1:1水泥细砂浆(内掺水重量20%的802胶)用喷浆机喷或用扫帚将砂浆甩到墙上,其喷、甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到碎光面上,并有较高的强度。基层处理并浇水湿后,抹灰前应刷掺有802胶的水泥浆一道(内掺水重10%的802胶),随刷随打底。3、天棚抹灰:(水泥砂浆)施工工艺为:基层处理一弹线、套方、找规矩一抹底灰一抹罩面灰。施工时应注意基层的处理、砂浆的配制、抹灰厚度的控制等。碎天棚抹灰的基层处理同碎墙面,并先刮水泥净浆响糙厚2mmo第三节乳胶漆施工方法及工艺(一)施工工艺:基层处理一修补腻子一满刮腻子三遍,经砂平砂光除尘一施涂第一遍乳胶漆一施

9、涂第二遍乳胶漆一施涂第三遍乳胶漆。(二)施工要求:1、基层处理:将墙面、顶棚面基上的皱皮、鼓包清除凿平,且清扫干净。2、修补:用腻子灰将基层凹面分遍找平。3、满刮腻子:涂刷三遍(第一遍横刮,砂光砂平后,第二遍竖刮,砂光砂平,第三遍为找补)。先刷顶棚,后刷墙面;干燥后复补腻子,经磨光清扫干净后,再施涂第二、三遍。4、乳胶漆工程的等级和产品的品种应符合设计要求和现行有关产品国家标准的规定。乳胶漆工程基体或基层的含水率应保持在8%T2%之间。5、乳胶漆工程使用的腻子,应坚实牢固,不得粉化、起皮和裂纹,腻子干燥后,应打磨平整光滑,并清理干净。6、内墙面所需要的使用乳胶漆时,应使用具有耐水性能的腻子。7

10、、乳胶漆的工作粘度或稠度,必须加以控制,使其在刷乳胶漆时不流坠,不显刷纹。施涂过程中不得随意稀释。8、双组份或多组份乳胶漆在施工涂前,应按产品说明规定的配合比,根据使用情况分批混合,并在规定的时间内完成。所有乳胶漆在施工涂刷前和施涂过程中,均应充分搅拌。9、施涂溶剂型乳胶漆时,后一遍乳胶漆必须在前一遍乳胶漆干燥后进行:施涂水性和乳液乳胶漆时,后一遍乳胶漆必须在前一遍乳胶漆表面干后进行,每一遍乳胶漆应施涂均匀,每层必须结合牢固。10、水性乳胶漆施涂时环境温度,应按产品说明书规定的温度。冬季室内施涂乳胶漆时,应在采暖条件下进行,室温应保护均衡,不得突出变化。11、机械喷涂乳胶漆时,应将不喷涂的部位

11、遮盖,以防玷污。12、施涂工具使用完毕后,应及时清洗或浸泡在相应的溶剂中。13、混凝土表面和抹灰表面施涂簿乳胶漆、厚乳胶漆和复层建筑乳胶漆等乳胶漆工程时,施涂前应将基体或基层的缺棱掉角处用1:3的水泥砂浆(或聚合物水泥砂浆)修补;表面麻面及缝隙应用腻子填补齐平。基层表面的灰尘、污垢、溅沫和砂浆流痕应清除干净。第四节卫生间墙面瓷砖施工(一)施工工艺基层处理一抹底子灰一排砖、弹线一贴标准点一垫底尺f镶贴面砖一擦缝。(二)施工要点1、基层为砖墙,应清理干净墙面上砂浆块、灰尘、油污等,并提前一天浇水湿润,基层为校应剔凿凸出的部位,清洗油污,太光滑的碎表面应进行凿毛或毛化处理。2、抹底子灰:抹底灰之前应

12、对墙基层进行吊垂直、打规矩、贴灰饼、冲筋。不同砌体接口(包括砌体与硅交界处)加300宽钢板网。先刷一道水泥素浆,紧跟分层抹1:3水泥砂浆底灰,每层厚度宜为57mm,吊直、刮平,底灰要扫毛或划出纹道。24h后浇水养护。3、排砖、弹线:待底层灰67成干时即可按图纸要求排砖,一个房间应镶贴尺寸一致的面砖,镶贴次序一般由阳角开始,自下而上进行,在底层砂浆上弹垂直与水平控制线,一般竖线间距为Im左右,横线每5-10块弹一水平控制线。4、贴标准点:标准点是用废面砖抹砂浆贴在底层砂浆上,在标准点面砖的棱角上接立线,再于立线上拴活动的水平线,用以控制面砖平整。5、垫底尺:根据计算好的最下一皮砖的下口标高,垫好

13、尺板作为第一皮砖下口的标准,底尺上皮一般比地面低ICnl左右,以便地面压住墙面砖。底尺安放必须水平、摆正、安稳。6、镶贴面砖:镶贴面砖前应先把面砖放在净水中浸泡2h以上,取出晾干待用。用混合砂浆由下往上镶贴,镶贴方法是在面砖背面抹一层1:2水泥砂浆约8mm厚,紧靠底尺上皮浆面砖贴在墙上,上口要以水平线为标准,要求灰浆饱满,灰不足时应取下重贴。门口或阳角处以及长墙每间距2m左右均应先竖向贴一排砖,作为墙面垂直、平整和破层的标准,然后按此标准向两侧挂线镶贴。每铺完一排应重新检查每块面砖,发现空鼓,应及时掀起加浆重新贴好。7、擦缝:镶贴完毕,自检无空鼓、不平、不直等现象后,用棉纱擦净,然后用白水泥浆

14、擦缝,用布将缝子的素浆擦均匀,砖面擦净。(四)施工及质量要求1、内墙面砖工程中所用块材、水泥、砂浆应符合相应的施工及验收规范要求,块材表面平整,边缘整齐,棱角不得损坏,并应具有产品合格证。2、面砖镶贴应平整,接缝宽度应符合设计要求,并填密实,以防渗水。3、饰面砖应镶贴在湿润、干净的基层上,并应根据不同的基体,进行如下处理:砖墙基体应浆其用水湿透后,用1:3水泥砂浆打底,木抹子搓平,隔天浇水养护,碎基体用接口处理基体表面,待表面干后,用1:3水泥砂浆打底,木槎平,隔天浇水养护,加气碎、空心砖基体用湿润其表面,修补缺棱掉角处。修补前,先刷一道聚合物水泥浆,然后用1:3混合砂浆分层补平,隔天刷聚合物

15、水泥浆并抹1:1:6混合砂浆打底,木抹子搓平,隔天浇水养护。4、饰面砖镶贴前应先选砖预排,以使拼缝均匀。在同一墙面上的横竖排列,不宜有一行以上的非整砖,非整砖应排在次要部位或阴角处。5、面砖安装必须牢固,不歪斜,缺棱掉角和列纹产生,其接缝应嵌填密实,平直、宽窄一致。第五节地砖楼地面施工(一)施工顺序:清理基层一打巴出柱20厚1:2.5水泥砂浆找平层一做干硬性水泥砂浆粘合层一弹板块控制线一铺贴板块地面一养护一做踢脚线。(二)施工要点1、施工前,应事先将有所棱掉角、裂纹和局部污染变色的地砖挑选出来,完好的进行套方检查,规格如有偏差,应磨边修正。2、板块地面铺砌前,应先挂线检查并掌握楼地面垫层的平整

16、度。然后清扫基层并用水刷净。3、根据设计要求,确定平面标高位置,将确定好的地面标高位置线弹在墙立面上,根据板块的规格尺寸挂线找中,即在房间中取中点、拉十字线,将拉出的标准线固定于墙面。4、试拼:根据标准线确定铺砌顺序和标准块位置。在选定的位置上,对每个房间的板块,应按图案、颜色、整理试拼,试拼后再按两个方向编号排列。5、试排:在房间的两个垂直方向,按标准线铺两条干砂,其宽度大于板块,根据设计图上的要求把板块排好,以便检查板块之间的缝隙,确定找平层砂浆的厚度。根据试排结构,在房间主要部位弹上互相垂直的控制线并引至墙上用以控制和检查板块的位置。6、板块浸水:施工前将地砖洒水湿润,铺砌时以板面内湿面干为宜。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
