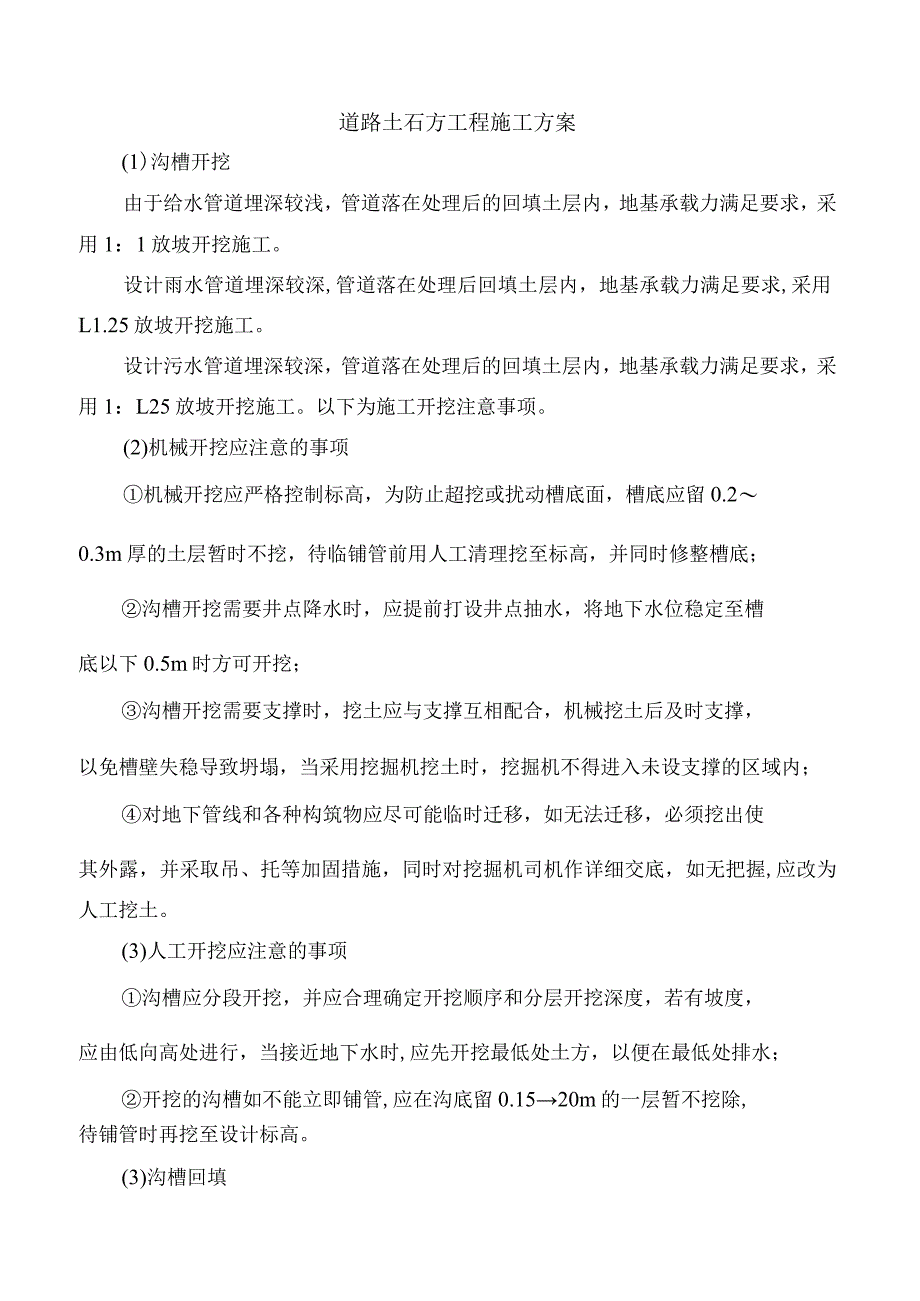

1、道路土石方工程施工方案(1)沟槽开挖由于给水管道埋深较浅,管道落在处理后的回填土层内,地基承载力满足要求,采用1:1放坡开挖施工。设计雨水管道埋深较深,管道落在处理后回填土层内,地基承载力满足要求,采用L1.25放坡开挖施工。设计污水管道埋深较深,管道落在处理后的回填土层内,地基承载力满足要求,采用1:L25放坡开挖施工。以下为施工开挖注意事项。(2)机械开挖应注意的事项机械开挖应严格控制标高,为防止超挖或扰动槽底面,槽底应留0.20.3m厚的土层暂时不挖,待临铺管前用人工清理挖至标高,并同时修整槽底;沟槽开挖需要井点降水时,应提前打设井点抽水,将地下水位稳定至槽底以下0.5m时方可开挖;沟槽
2、开挖需要支撑时,挖土应与支撑互相配合,机械挖土后及时支撑,以免槽壁失稳导致坍塌,当采用挖掘机挖土时,挖掘机不得进入未设支撑的区域内;对地下管线和各种构筑物应尽可能临时迁移,如无法迁移,必须挖出使其外露,并采取吊、托等加固措施,同时对挖掘机司机作详细交底,如无把握,应改为人工挖土。(3)人工开挖应注意的事项沟槽应分段开挖,并应合理确定开挖顺序和分层开挖深度,若有坡度,应由低向高处进行,当接近地下水时,应先开挖最低处土方,以便在最低处排水;开挖的沟槽如不能立即铺管,应在沟底留0.1520m的一层暂不挖除,待铺管时再挖至设计标高。(3)沟槽回填管道胸腔至管顶以上50CnI采用中粗河砂回填,其余部分回

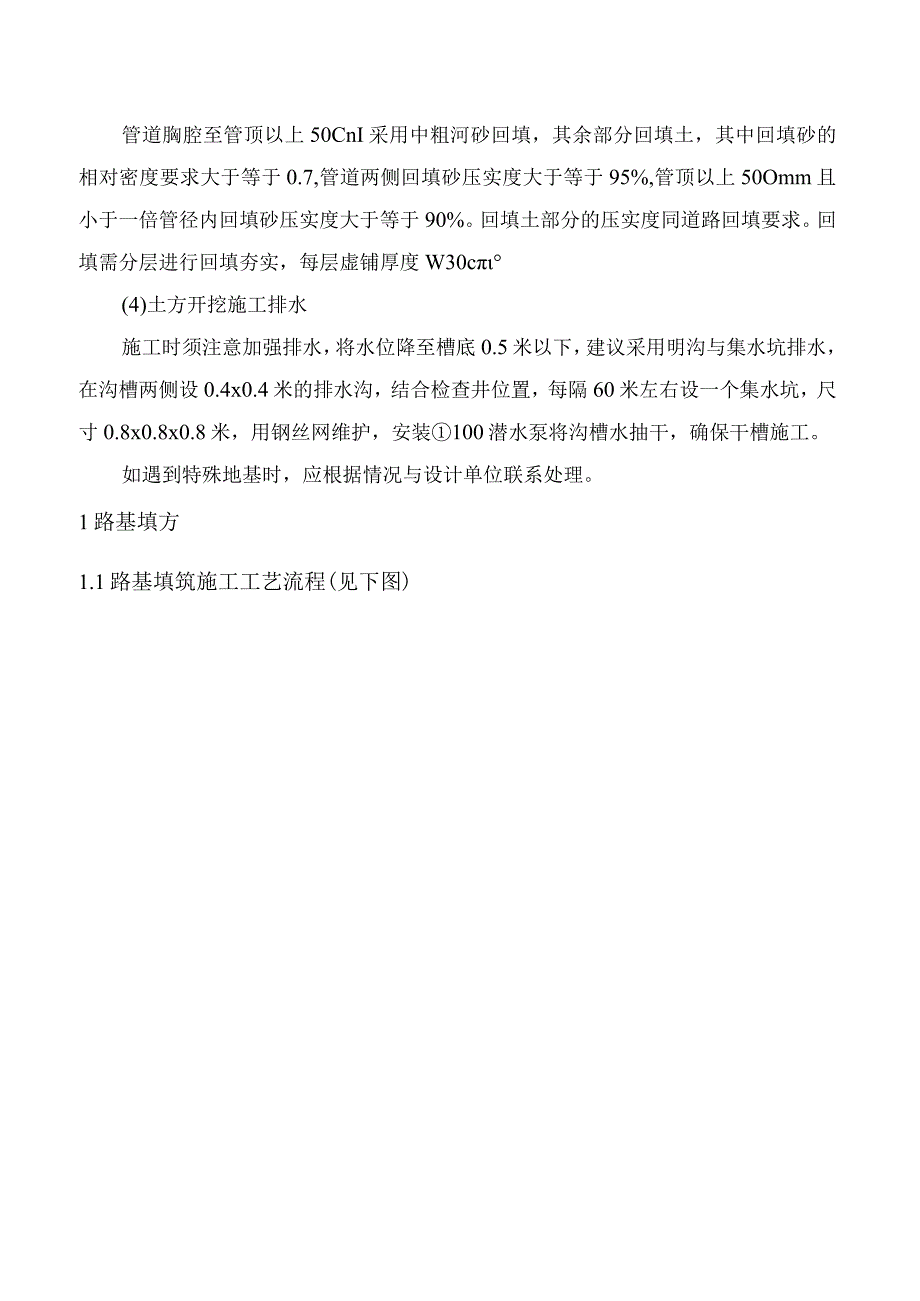

3、填土,其中回填砂的相对密度要求大于等于0.7,管道两侧回填砂压实度大于等于95%,管顶以上50Omm且小于一倍管径内回填砂压实度大于等于90%。回填土部分的压实度同道路回填要求。回填需分层进行回填夯实,每层虚铺厚度W30c(4)土方开挖施工排水施工时须注意加强排水,将水位降至槽底0.5米以下,建议采用明沟与集水坑排水,在沟槽两侧设0.4x0.4米的排水沟,结合检查井位置,每隔60米左右设一个集水坑,尺寸0.8x0.8x0.8米,用钢丝网维护,安装100潜水泵将沟槽水抽干,确保干槽施工。如遇到特殊地基时,应根据情况与设计单位联系处理。1路基填方1.1路基填筑施工工艺流程(见下图)路基填筑施工工艺

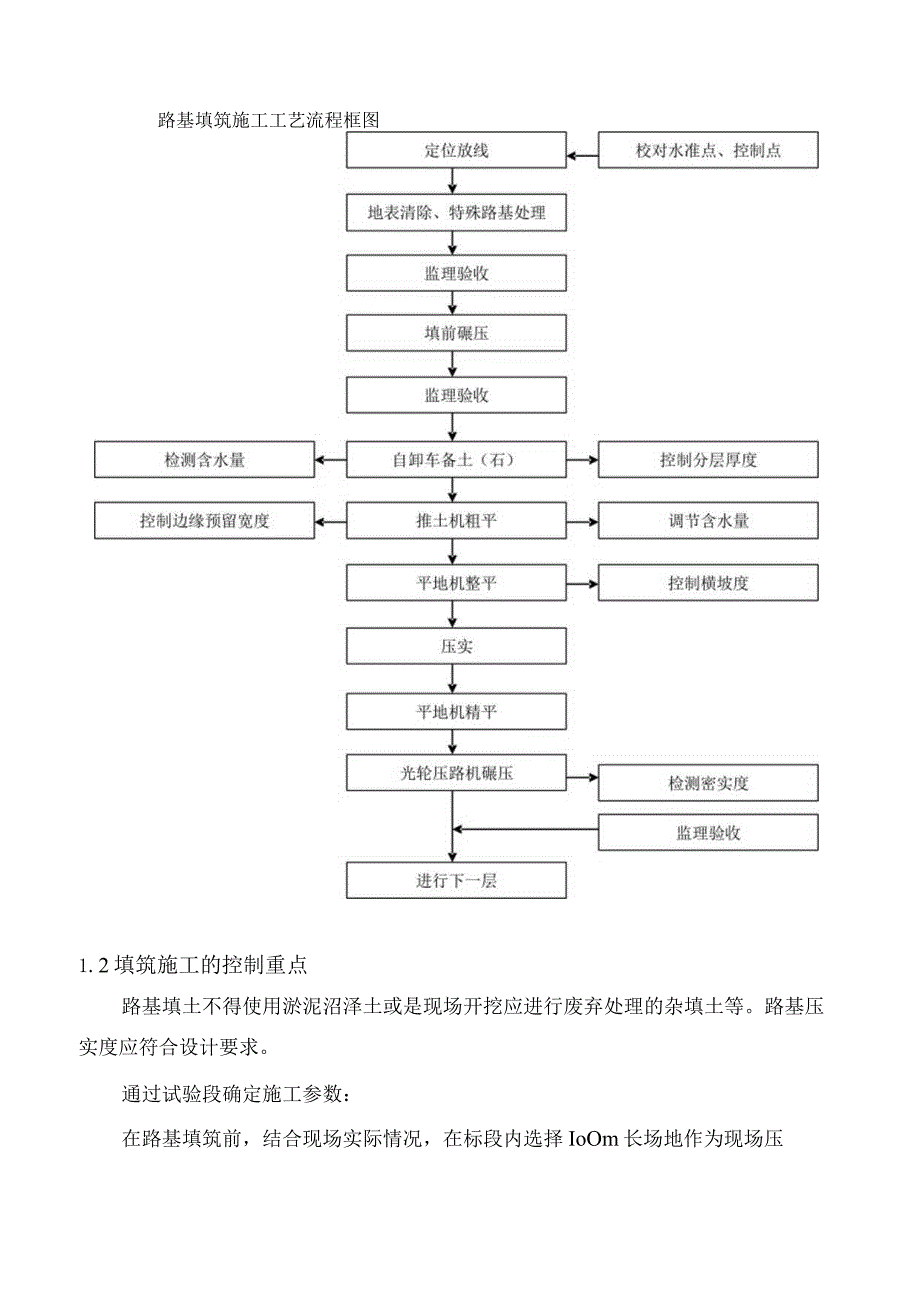

4、流程框图1.2填筑施工的控制重点路基填土不得使用淤泥沼泽土或是现场开挖应进行废弃处理的杂填土等。路基压实度应符合设计要求。通过试验段确定施工参数:在路基填筑前,结合现场实际情况,在标段内选择IoOm长场地作为现场压实试验路段。通过试验路段的施工主要达到以下目的:(1)验证合理的路基施工长度和施工生产效率;(2)形成合理有效的施工机械设备组合;(3)取得原地面地面处理的经验;(4)确定不同土质的含水量使用不同压路机型的最佳压实厚度;(5)确定机械化施工的填筑松铺系数;(6)形成不同层厚的压实度与碾压遍数的关系曲线图,掌握路基最佳的碾压遍数;(7)摸索路基施工的最佳管理方式和管理方法;(8)摸索路
5、基施工管理人员和施工人员有效合理的组合。选定土场的土质试验:提前进行土场或挖方地区的土质试验,制定土层的合理填筑位置,统筹安排各取土点的土方取土顺序。每层土质发生变化时,必须进行土质试验,以确定最佳含水量和最大干密度,便于控制现场的压实度。1.3填土路堤的施工(1)路堤填筑前必须将表面建筑垃圾土、腐植土等不合格填料运至场外,运距约为为100米,回填前要进行平整压实,压实度要求应达90%以上。(2)路堤填筑必须分层填筑,逐层压实,填土、填石或土石混填路段路基填筑每层松铺厚度均不得大于30cmo(3)填方路基必须按路面平行线分层控制填土标高;填方作业应分层平行摊铺;保证路基压实度。每层填料铺设的宽
6、度,每侧应超出路堤的设计宽度30cm,以保证修整路基边坡后的路堤边缘有足够的压实度。(4)路填方(土质、土石混填或填石路堤)路段应按1:L5坡率放坡。路基填挖交界处,当填方侧坡度缓于1:5时视同一般路段设计;当地面坡度陡于1:5缓于1:3时,在原地面上开挖反坡(1:4)台阶,台阶宽度不小于2.0m。加宽旧路堤时,必须沿旧路堤边坡挖成向内倾斜的台阶;所用填料宜与旧路堤相同或选用透水性较好的材料。(6)连接结构物的路堤工程,其施工方法不应危害结构物的安全与稳定。(7)如在路堤范围内修筑便道或引道时,该便道或引道不得做为路堤填筑的部分,应重新填筑成符合规定要求的新路堤。(8)任何靠压实设备无法压碎的
7、大块硬质材料,应予以清除或破碎,破碎后的硬质材料最大尺寸不超过压实层厚度的2/3,并应均匀分布,以便达到要求的压实度。(9)填土路堤分几个作业段施工时,两个相邻交接处不在同一时间填筑,则先填段应按1:1坡度分层留台阶,如两段同时施工,则必须分层相互交叠衔接,其搭接长度不得小于211)o(IO)用透水性较小的土填筑路堤时,必须控制含水量在最佳含水量的2%范围内,当填筑路堤下层时,其顶部应做成4%的双向横坡,如填筑上层时,不应覆盖在由透水性较好的土所填筑的路堤边坡上。(11)在土石混合填料中不得采用倾填法施工,必须进行分层填筑,松铺厚度宜为300-40Omm或经试验确定。(12)用土石混合料填筑路
8、堤压实度由现场试验确定,并报经工程师检验批准。路基验收应根据规范要求进行。在道路路基满足各项技术要求的基础上方可进行基层、底基层施工。2路基挖方(1)根据土方外运距离不同而采用不同的施工机械:当外运距在50m以内时,采用推土机开挖运输;当外运距离超过50m,采用挖掘机配自卸汽车开挖运输。(2)挖方作业时,防护工程要平行进行,尤其是护坡结构,必须先进行护坡结的施工,然后再进行大面积开挖施工。(3)在开挖中出现石方时,测量土石方分界线,经工程师鉴定认可后,分层进行开挖,如果出现零星石方,在事前量测石方数量,报工程师批准。(4)土方开挖按图纸要求自上而下进行,不能乱挖或超挖,无论工程量多大,土层多深
9、,采用爆破法施工时方案必须经工程师审核同意方可施工,严禁掏洞取土。(5)开挖中如发现土层性质与设计不符时,要修改施工方案及挖方边坡,并及时报工程师批准。(6)开挖过程中,必须同时进行排水施工,保证开挖面的排水畅通,并将外来水阻挡在挖方作业面以外。(7)土方地段的路床顶标高,应考虑因压实而生产的下沉量,其值由试验确定,路基顶面以下30Cm的压实度或路床顶面以下换土超过30cm,其压实度均应不小于96%o(8)当因气候条件使挖方的材料无法按照技术规范的要求用于填筑路基和压实时,应停止开挖,直到气候条件转好。(9)如果在指定的弃土场不能满足弃方要求时,尽早重新选择弃土位置并相应修改施工方案报工程师批准。
