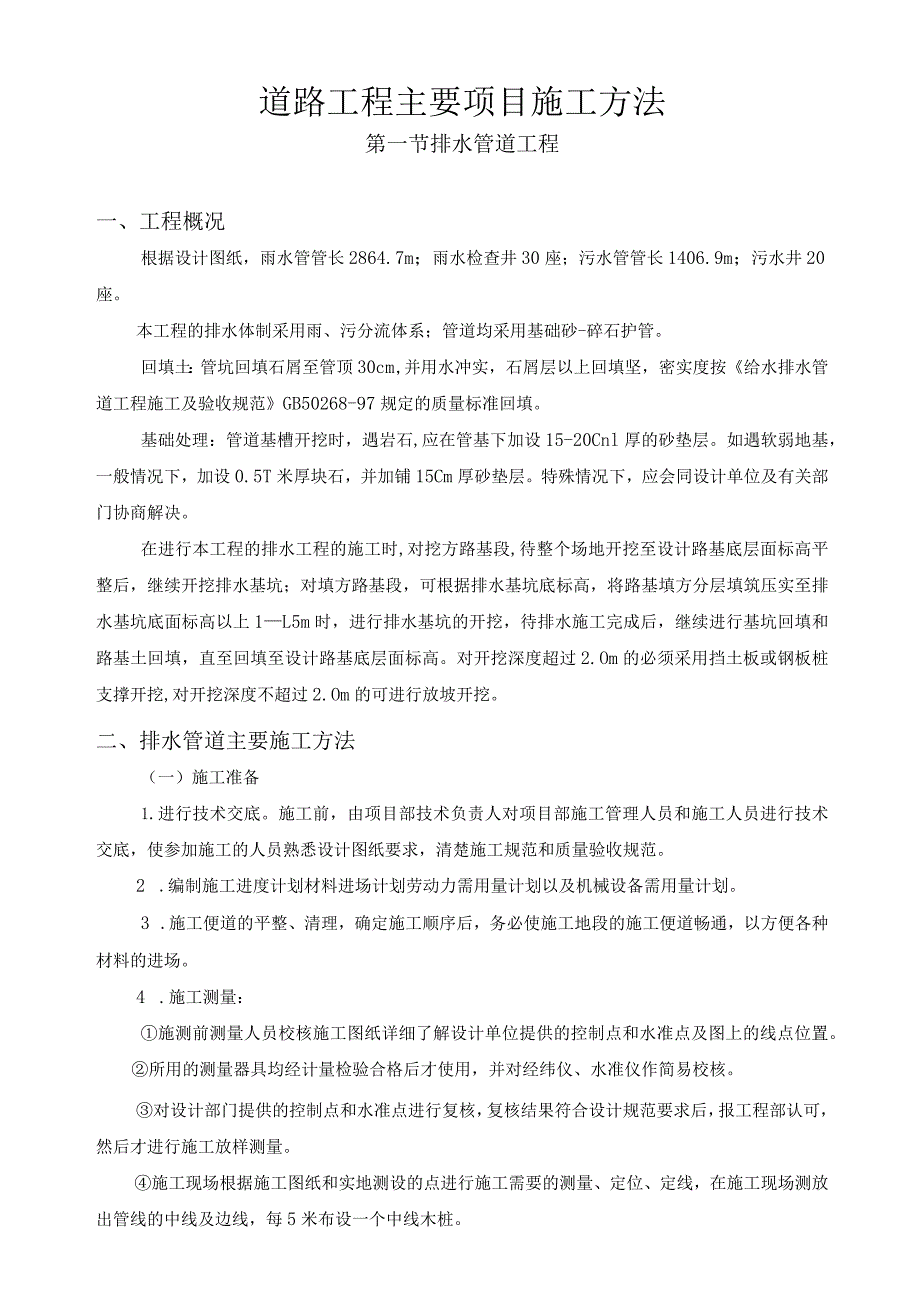

《道路工程主要项目施工方法.docx》由会员分享,可在线阅读,更多相关《道路工程主要项目施工方法.docx(18页珍藏版)》请在第壹文秘上搜索。
1、道路工程主要项目施工方法第一节排水管道工程一、工程概况根据设计图纸,雨水管管长2864.7m;雨水检查井30座;污水管管长1406.9m;污水井20座。本工程的排水体制采用雨、污分流体系;管道均采用基础砂-碎石护管。回填土:管坑回填石屑至管顶30cm,并用水冲实,石屑层以上回填坚,密实度按给水排水管道工程施工及验收规范GB50268-97规定的质量标准回填。基础处理:管道基槽开挖时,遇岩石,应在管基下加设15-20Cnl厚的砂垫层。如遇软弱地基,一般情况下,加设0.5T米厚块石,并加铺15Cm厚砂垫层。特殊情况下,应会同设计单位及有关部门协商解决。在进行本工程的排水工程的施工时,对挖方路基段,
2、待整个场地开挖至设计路基底层面标高平整后,继续开挖排水基坑;对填方路基段,可根据排水基坑底标高,将路基填方分层填筑压实至排水基坑底面标高以上1L5m时,进行排水基坑的开挖,待排水施工完成后,继续进行基坑回填和路基土回填,直至回填至设计路基底层面标高。对开挖深度超过2.Om的必须采用挡土板或钢板桩支撑开挖,对开挖深度不超过2.Om的可进行放坡开挖。二、排水管道主要施工方法(一)施工准备1.进行技术交底。施工前,由项目部技术负责人对项目部施工管理人员和施工人员进行技术交底,使参加施工的人员熟悉设计图纸要求,清楚施工规范和质量验收规范。2 .编制施工进度计划材料进场计划劳动力需用量计划以及机械设备需
3、用量计划。3 .施工便道的平整、清理,确定施工顺序后,务必使施工地段的施工便道畅通,以方便各种材料的进场。4 .施工测量:施测前测量人员校核施工图纸详细了解设计单位提供的控制点和水准点及图上的线点位置。所用的测量器具均经计量检验合格后才使用,并对经纬仪、水准仪作简易校核。对设计部门提供的控制点和水准点进行复核,复核结果符合设计规范要求后,报工程部认可,然后才进行施工放样测量。施工现场根据施工图纸和实地测设的点进行施工需要的测量、定位、定线,在施工现场测放出管线的中线及边线,每5米布设一个中线木桩。所有测量放线均做好测量施工记录,并将结果及时报告工程部,得到其认可后即开始下一道工序的施工。5 .

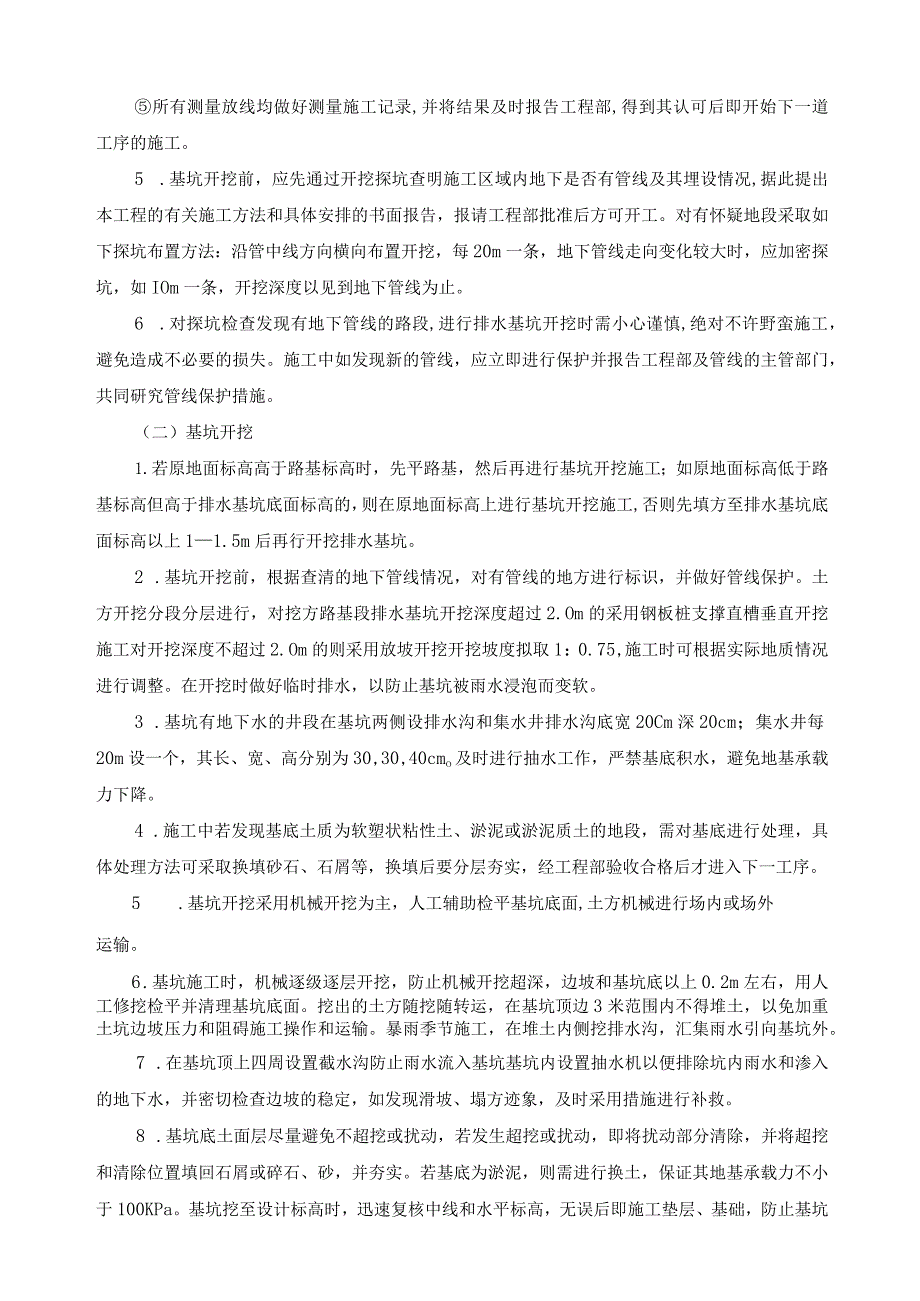

4、基坑开挖前,应先通过开挖探坑查明施工区域内地下是否有管线及其埋设情况,据此提出本工程的有关施工方法和具体安排的书面报告,报请工程部批准后方可开工。对有怀疑地段采取如下探坑布置方法:沿管中线方向横向布置开挖,每20m一条,地下管线走向变化较大时,应加密探坑,如IOm一条,开挖深度以见到地下管线为止。6 .对探坑检查发现有地下管线的路段,进行排水基坑开挖时需小心谨慎,绝对不许野蛮施工,避免造成不必要的损失。施工中如发现新的管线,应立即进行保护并报告工程部及管线的主管部门,共同研究管线保护措施。(二)基坑开挖1.若原地面标高高于路基标高时,先平路基,然后再进行基坑开挖施工;如原地面标高低于路基标高但
5、高于排水基坑底面标高的,则在原地面标高上进行基坑开挖施工,否则先填方至排水基坑底面标高以上11.5m后再行开挖排水基坑。2 .基坑开挖前,根据查清的地下管线情况,对有管线的地方进行标识,并做好管线保护。土方开挖分段分层进行,对挖方路基段排水基坑开挖深度超过2.Om的采用钢板桩支撑直槽垂直开挖施工对开挖深度不超过2.Om的则采用放坡开挖开挖坡度拟取1:0.75,施工时可根据实际地质情况进行调整。在开挖时做好临时排水,以防止基坑被雨水浸泡而变软。3 .基坑有地下水的井段在基坑两侧设排水沟和集水井排水沟底宽20Cm深20cm;集水井每20m设一个,其长、宽、高分别为30,30,40cmo及时进行抽水
6、工作,严禁基底积水,避免地基承载力下降。4 .施工中若发现基底土质为软塑状粘性土、淤泥或淤泥质土的地段,需对基底进行处理,具体处理方法可采取换填砂石、石屑等,换填后要分层夯实,经工程部验收合格后才进入下一工序。5 .基坑开挖采用机械开挖为主,人工辅助检平基坑底面,土方机械进行场内或场外运输。6 .基坑施工时,机械逐级逐层开挖,防止机械开挖超深,边坡和基坑底以上0.2m左右,用人工修挖检平并清理基坑底面。挖出的土方随挖随转运,在基坑顶边3米范围内不得堆土,以免加重土坑边坡压力和阻碍施工操作和运输。暴雨季节施工,在堆土内侧挖排水沟,汇集雨水引向基坑外。7 .在基坑顶上四周设置截水沟防止雨水流入基坑

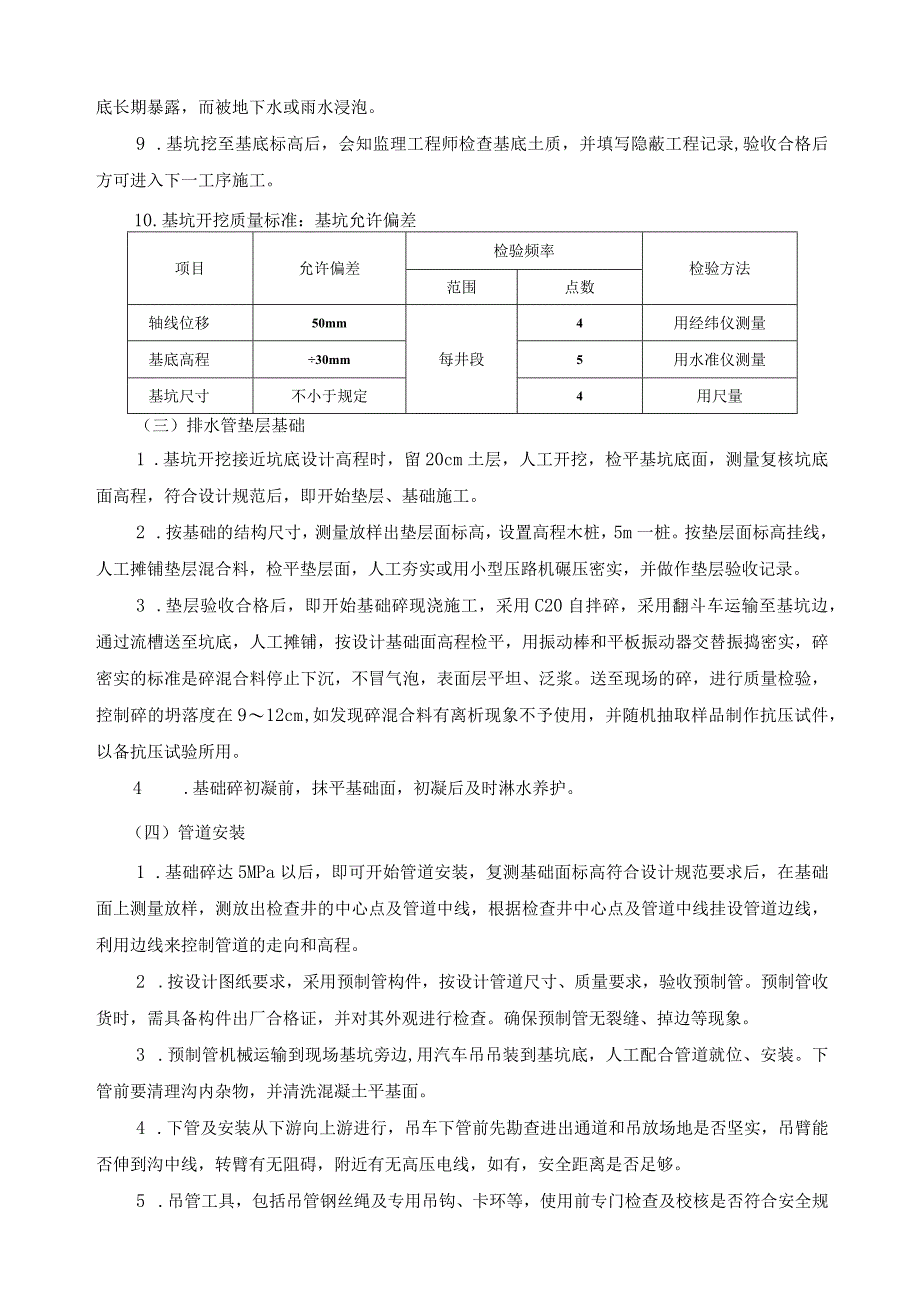

7、基坑内设置抽水机以便排除坑内雨水和渗入的地下水,并密切检查边坡的稳定,如发现滑坡、塌方迹象,及时采用措施进行补救。8 .基坑底土面层尽量避免不超挖或扰动,若发生超挖或扰动,即将扰动部分清除,并将超挖和清除位置填回石屑或碎石、砂,并夯实。若基底为淤泥,则需进行换土,保证其地基承载力不小于100KPa。基坑挖至设计标高时,迅速复核中线和水平标高,无误后即施工垫层、基础,防止基坑底长期暴露,而被地下水或雨水浸泡。9 .基坑挖至基底标高后,会知监理工程师检查基底土质,并填写隐蔽工程记录,验收合格后方可进入下一工序施工。10.基坑开挖质量标准:基坑允许偏差项目允许偏差检验频率检验方法范围点数轴线位移50
8、mm每井段4用经纬仪测量基底高程30mm5用水准仪测量基坑尺寸不小于规定4用尺量(三)排水管垫层基础1 .基坑开挖接近坑底设计高程时,留20cm土层,人工开挖,检平基坑底面,测量复核坑底面高程,符合设计规范后,即开始垫层、基础施工。2 .按基础的结构尺寸,测量放样出垫层面标高,设置高程木桩,5m一桩。按垫层面标高挂线,人工摊铺垫层混合料,检平垫层面,人工夯实或用小型压路机碾压密实,并做作垫层验收记录。3 .垫层验收合格后,即开始基础碎现浇施工,采用C20自拌碎,采用翻斗车运输至基坑边,通过流槽送至坑底,人工摊铺,按设计基础面高程检平,用振动棒和平板振动器交替振捣密实,碎密实的标准是碎混合料停止
9、下沉,不冒气泡,表面层平坦、泛浆。送至现场的碎,进行质量检验,控制碎的坍落度在912cm,如发现碎混合料有离析现象不予使用,并随机抽取样品制作抗压试件,以备抗压试验所用。4 .基础碎初凝前,抹平基础面,初凝后及时淋水养护。(四)管道安装1 .基础碎达5MPa以后,即可开始管道安装,复测基础面标高符合设计规范要求后,在基础面上测量放样,测放出检查井的中心点及管道中线,根据检查井中心点及管道中线挂设管道边线,利用边线来控制管道的走向和高程。2 .按设计图纸要求,采用预制管构件,按设计管道尺寸、质量要求,验收预制管。预制管收货时,需具备构件出厂合格证,并对其外观进行检查。确保预制管无裂缝、掉边等现象
10、。3 .预制管机械运输到现场基坑旁边,用汽车吊吊装到基坑底,人工配合管道就位、安装。下管前要清理沟内杂物,并清洗混凝土平基面。4 .下管及安装从下游向上游进行,吊车下管前先勘查进出通道和吊放场地是否坚实,吊臂能否伸到沟中线,转臂有无阻碍,附近有无高压电线,如有,安全距离是否足够。5 .吊管工具,包括吊管钢丝绳及专用吊钩、卡环等,使用前专门检查及校核是否符合安全规定。捆扎管子找好重点,务使起吊平稳,吊车下管时,专人指挥,有明确、统一的指挥信号。放管时下降速度均匀,到达沟底时低速轻放。6 .下管以后,将渠管排好,然后对线校正。校正时平口管和桦口管留ICm管头缝,并注意管内流水位是否相平,不相平时垫
11、平。全井段管子移正垫平后,在管底两旁用石子楔稳不使移动。7 .凡同一井段的管道,因工作条件而须分段作业时,严格控制中线和标高,每次续装时必须校核中线和标高,并和已装管段取直取顺。自下游开始装管时,园形检查井的应使管外径两端刚与井内壁接触为合,管顶部突入井内部份可不凿去,而装到上游井时,若管长不适合,亦以伸入到管外径两侧能接触井内壁为止,超长部份截除,其余不须凿去。8 .管道稳定后,再复核一次流水高程,符合设计标高后才进行接口抹带工作。(五)接口、傍管1.水泥砂浆接口,采用1:2水泥砂浆,平口管或梯口管在接口前将渠道抹带处洗刷干净及凿毛,充分润湿,然后抹上约1/3左右厚度的底层砂浆,压实并取粗糙
12、面,候底层砂浆初凝,然后抹上第二层砂浆,并按设计尺寸抹足,第二层初凝后,再用灰匙压实抹光。管径2700的要抹接内平缝。9 .接口抹接完成后,复盖淋水保养,开始稳管。按设计图基础形式尺寸,安装模板,稳管嵌边碎及按套环碎模板均采用定型钢模板。模板按图纸要求到厂家制作,验收合格即可使用。模板安装拼缝紧密,模板支撑牢固、稳定。并在内侧涂脱模剂。10 污水管采用钢筋碎套环接口。先将管口凿毛并扫水泥浆二度,安装模板。碎现浇前,检查模板及按套环钢筋箍安装是否符合设计规范要求。在基础面洒适量水润湿其表面,清除模板内杂物。碎现浇要求同基础佐现浇要求。碎初凝后及时进行养护。(六)检查井1 .管道安装后即可进行检查
13、井的砌筑砌筑前将井位基础面洗刷干净定出井中点,划上砌筑位置和砌筑高度,以便操作。2 .砌筑检查井所用砖质量符合设计、规范要求。砌砖前,让砖吃透水,表面润湿。砖搬运小心堆放,避免不必要的破损。3 .砌筑圆井,注意圆度。挂线校核内径,收口段要每皮检查,看有无偏移。在井下部干管仰入处,特别是管底两侧,用砂浆碎砖捣插密实,其余逐层斩砖砌包妥当,务使不渗漏。4 .砌筑圆形检查井勿使上下皮对缝。检查井内外批荡用1:2水泥砂浆批荡2cm。每砌筑50Cln高即批荡一次,做到随砌随抹灰。这样可以减少砌井过程中的抽排水量。污水检查井井底用砖浆砌流槽。5 .渠管伸入进水井和检查井内的部份,把它凿到与内壁齐平,并用砂
14、浆抹修平整。6 .各种井每天砌筑结束时,清除跌落在井内的灰浆砖碎。整个井砌筑完成后,清除井内脚手架,垫脚砖、临时堵水基或导槽,并封堵脚手眼。7 .井砌完后,及时装上预制井环,安装前校核井环面标高与路面标高是否一致。无误后,再坐浆垫稳。8 .检查井砌筑质量要求:圆井井身内径圆顺,有足够的圆度。砖壁砌结保证灰浆饱满、平整;抹灰抹实压光,无空鼓、裂缝等现象;井内流槽平顺;内、外批荡光亮;井环、井盖完整无损,安装平稳,位置正确。检查井允许偏差符合下表规定:项目允许偏差(mm)检验频率检验方法范围点数井身尺寸长、宽20每座2用尺量、长宽各计1点直径20每座2用尺量非路面20每座1用水准仪测量井盖高程路面
15、道路的规定一致每座用水准仪测量井底高程IXLOOOmm10每座1用水准仪测量IKlOOOmm15每座1用水准仪测量(七)回填1 .傍管碎及检查井砌筑完毕内外抹灰养护到足够强度后,即开始基坑回填。2 .回填前,将坑内积水抽干,清干净施工杂物。3 .基坑两侧50Cnl宽度范围填石屑至管带顶,其余部分回填土方。回填土分层夯实,每层厚度不大于30cm,密实度达到90%。4 .排水管道两侧须回填充实石屑(石粉)或中粗砂至抹带上或套环顶上IOcm之后方可继续回填土,管顶填土厚度小于70CnI时采用C15碎厚20Cm包裹管道。第二节路基土石方施工一、路基施工工艺要求(一)挖方路基施工方法1.现场踏勘对现场的构筑物、高压线路、地下管线等进行探查,并根据地理位置、挖方的大小、合理确定开挖的方法、出土进土的路线、弃土借土的位置。5 .施工测量路基开工前要做好导线、中线、水准点的复测,横断面检查与补测,增设水准点等工作。施工测量的精度要符合GB50026-93工程测量规范及条文说明导线复测。使用满足测量精度的仪器对甲方提供的导线点进行复测,对原有导线点不能满足施工要求的,进行加密,使施工时相邻导线点能相互通视并闭合。中线测量。全面恢复道路的中桩
