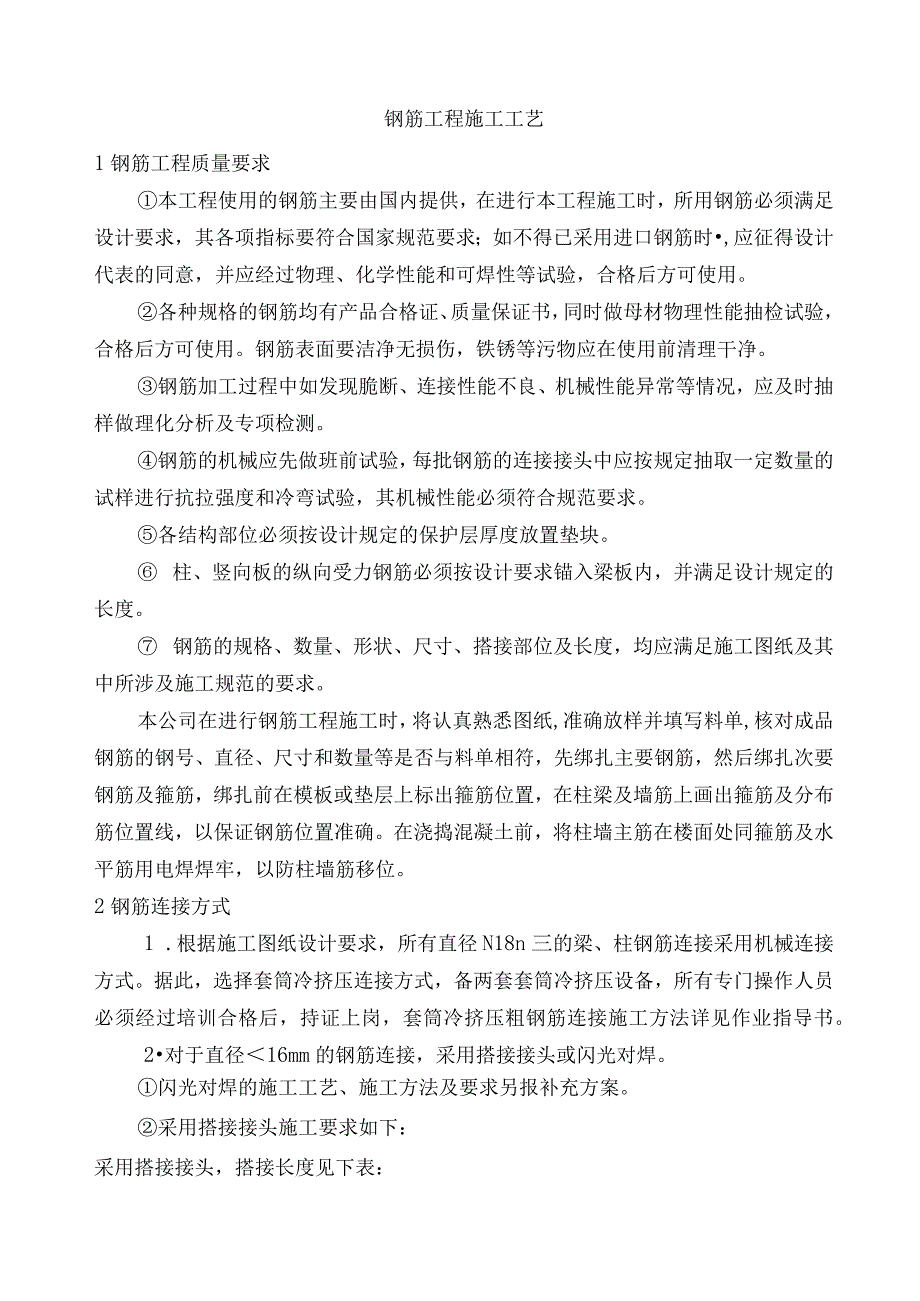

1、钢筋工程施工工艺1钢筋工程质量要求本工程使用的钢筋主要由国内提供,在进行本工程施工时,所用钢筋必须满足设计要求,其各项指标要符合国家规范要求;如不得已采用进口钢筋时,应征得设计代表的同意,并应经过物理、化学性能和可焊性等试验,合格后方可使用。各种规格的钢筋均有产品合格证、质量保证书,同时做母材物理性能抽检试验,合格后方可使用。钢筋表面要洁净无损伤,铁锈等污物应在使用前清理干净。钢筋加工过程中如发现脆断、连接性能不良、机械性能异常等情况,应及时抽样做理化分析及专项检测。钢筋的机械应先做班前试验,每批钢筋的连接接头中应按规定抽取一定数量的试样进行抗拉强度和冷弯试验,其机械性能必须符合规范要求。各结

2、构部位必须按设计规定的保护层厚度放置垫块。 柱、竖向板的纵向受力钢筋必须按设计要求锚入梁板内,并满足设计规定的长度。 钢筋的规格、数量、形状、尺寸、搭接部位及长度,均应满足施工图纸及其中所涉及施工规范的要求。本公司在进行钢筋工程施工时,将认真熟悉图纸,准确放样并填写料单,核对成品钢筋的钢号、直径、尺寸和数量等是否与料单相符,先绑扎主要钢筋,然后绑扎次要钢筋及箍筋,绑扎前在模板或垫层上标出箍筋位置,在柱梁及墙筋上画出箍筋及分布筋位置线,以保证钢筋位置准确。在浇捣混凝土前,将柱墙主筋在楼面处同箍筋及水平筋用电焊焊牢,以防柱墙筋移位。2钢筋连接方式1 .根据施工图纸设计要求,所有直径N18n三的梁、

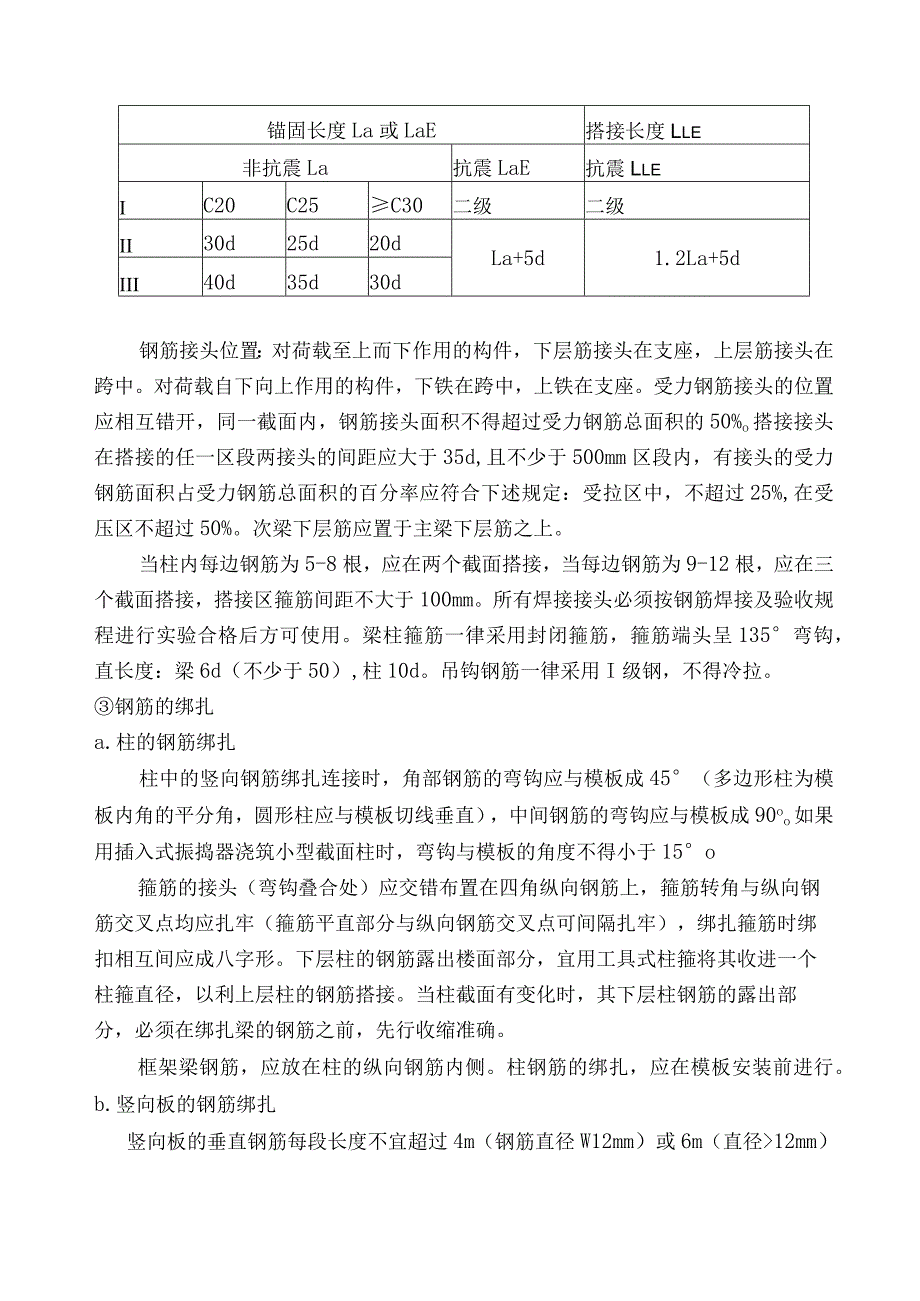

3、柱钢筋连接采用机械连接方式。据此,选择套筒冷挤压连接方式,备两套套筒冷挤压设备,所有专门操作人员必须经过培训合格后,持证上岗,套筒冷挤压粗钢筋连接施工方法详见作业指导书。2对于直径16mm的钢筋连接,采用搭接接头或闪光对焊。闪光对焊的施工工艺、施工方法及要求另报补充方案。采用搭接接头施工要求如下:采用搭接接头,搭接长度见下表:锚固长度La或LaE搭接长度Lle非抗震La抗震LaE抗震LleIC20C25C30二级二级II30d25d20dLa+5d1.2La+5dIII40d35d30d钢筋接头位置:对荷载至上而下作用的构件,下层筋接头在支座,上层筋接头在跨中。对荷载自下向上作用的构件,下铁在

4、跨中,上铁在支座。受力钢筋接头的位置应相互错开,同一截面内,钢筋接头面积不得超过受力钢筋总面积的50%o搭接接头在搭接的任一区段两接头的间距应大于35d,且不少于500mm区段内,有接头的受力钢筋面积占受力钢筋总面积的百分率应符合下述规定:受拉区中,不超过25%,在受压区不超过50%。次梁下层筋应置于主梁下层筋之上。当柱内每边钢筋为5-8根,应在两个截面搭接,当每边钢筋为9-12根,应在三个截面搭接,搭接区箍筋间距不大于100mm。所有焊接接头必须按钢筋焊接及验收规程进行实验合格后方可使用。梁柱箍筋一律采用封闭箍筋,箍筋端头呈135弯钩,直长度:梁6d(不少于50),柱10d。吊钩钢筋一律采用

5、I级钢,不得冷拉。钢筋的绑扎a.柱的钢筋绑扎柱中的竖向钢筋绑扎连接时,角部钢筋的弯钩应与模板成45(多边形柱为模板内角的平分角,圆形柱应与模板切线垂直),中间钢筋的弯钩应与模板成90oo如果用插入式振捣器浇筑小型截面柱时,弯钩与模板的角度不得小于15o箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上,箍筋转角与纵向钢筋交叉点均应扎牢(箍筋平直部分与纵向钢筋交叉点可间隔扎牢),绑扎箍筋时绑扣相互间应成八字形。下层柱的钢筋露出楼面部分,宜用工具式柱箍将其收进一个柱箍直径,以利上层柱的钢筋搭接。当柱截面有变化时,其下层柱钢筋的露出部分,必须在绑扎梁的钢筋之前,先行收缩准确。框架梁钢筋,应放在柱的纵

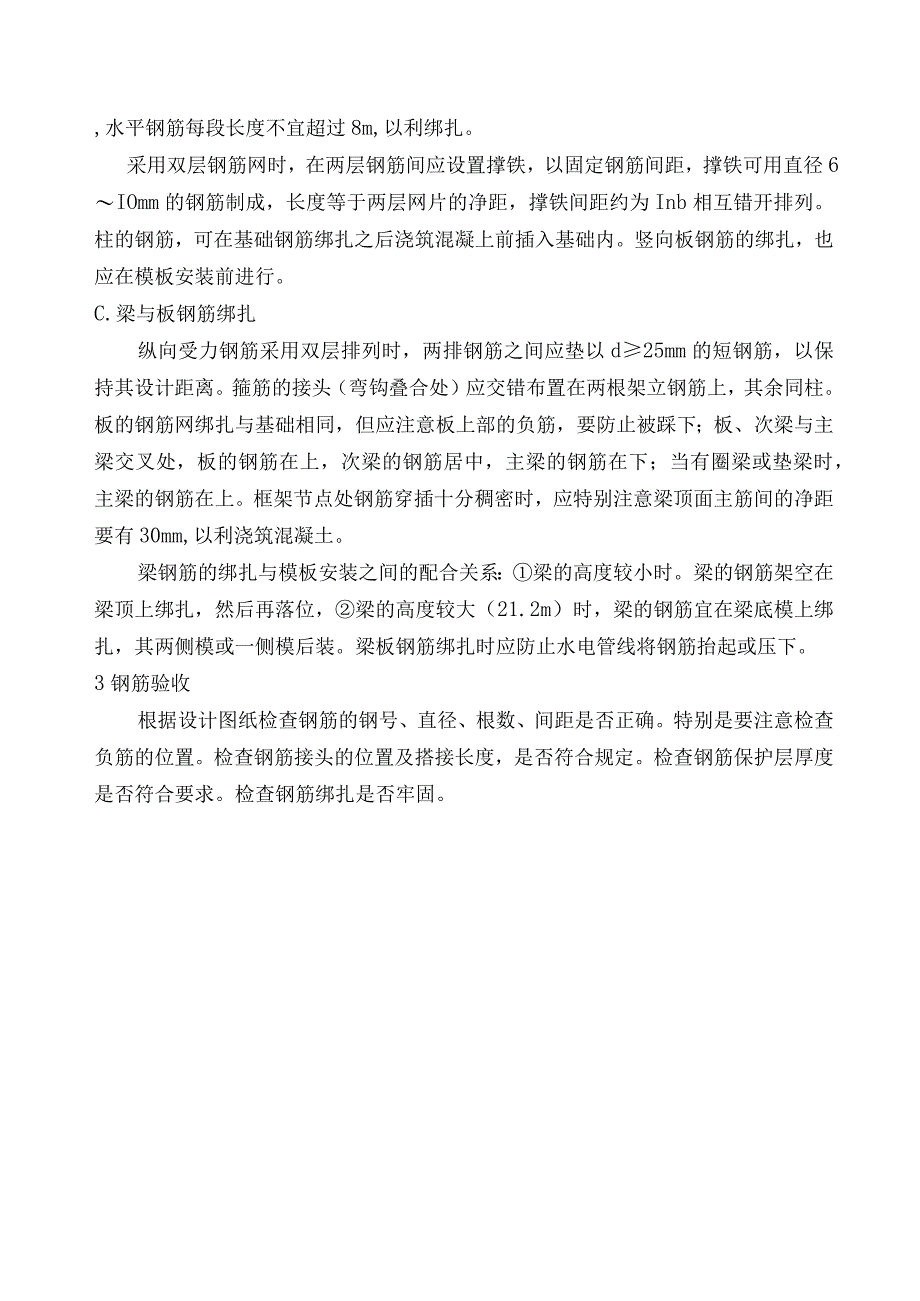

6、向钢筋内侧。柱钢筋的绑扎,应在模板安装前进行。b.竖向板的钢筋绑扎竖向板的垂直钢筋每段长度不宜超过4m(钢筋直径W12mm)或6m(直径12mm),水平钢筋每段长度不宜超过8m,以利绑扎。采用双层钢筋网时,在两层钢筋间应设置撑铁,以固定钢筋间距,撑铁可用直径6IOmm的钢筋制成,长度等于两层网片的净距,撑铁间距约为Inb相互错开排列。柱的钢筋,可在基础钢筋绑扎之后浇筑混凝上前插入基础内。竖向板钢筋的绑扎,也应在模板安装前进行。C.梁与板钢筋绑扎纵向受力钢筋采用双层排列时,两排钢筋之间应垫以d25mm的短钢筋,以保持其设计距离。箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上,其余同柱。板的钢

7、筋网绑扎与基础相同,但应注意板上部的负筋,要防止被踩下;板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。框架节点处钢筋穿插十分稠密时,应特别注意梁顶面主筋间的净距要有30mm,以利浇筑混凝土。梁钢筋的绑扎与模板安装之间的配合关系:梁的高度较小时。梁的钢筋架空在梁顶上绑扎,然后再落位,梁的高度较大(21.2m)时,梁的钢筋宜在梁底模上绑扎,其两侧模或一侧模后装。梁板钢筋绑扎时应防止水电管线将钢筋抬起或压下。3钢筋验收根据设计图纸检查钢筋的钢号、直径、根数、间距是否正确。特别是要注意检查负筋的位置。检查钢筋接头的位置及搭接长度,是否符合规定。检查钢筋保护层厚度是否符合要求。检查钢筋绑扎是否牢固。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
