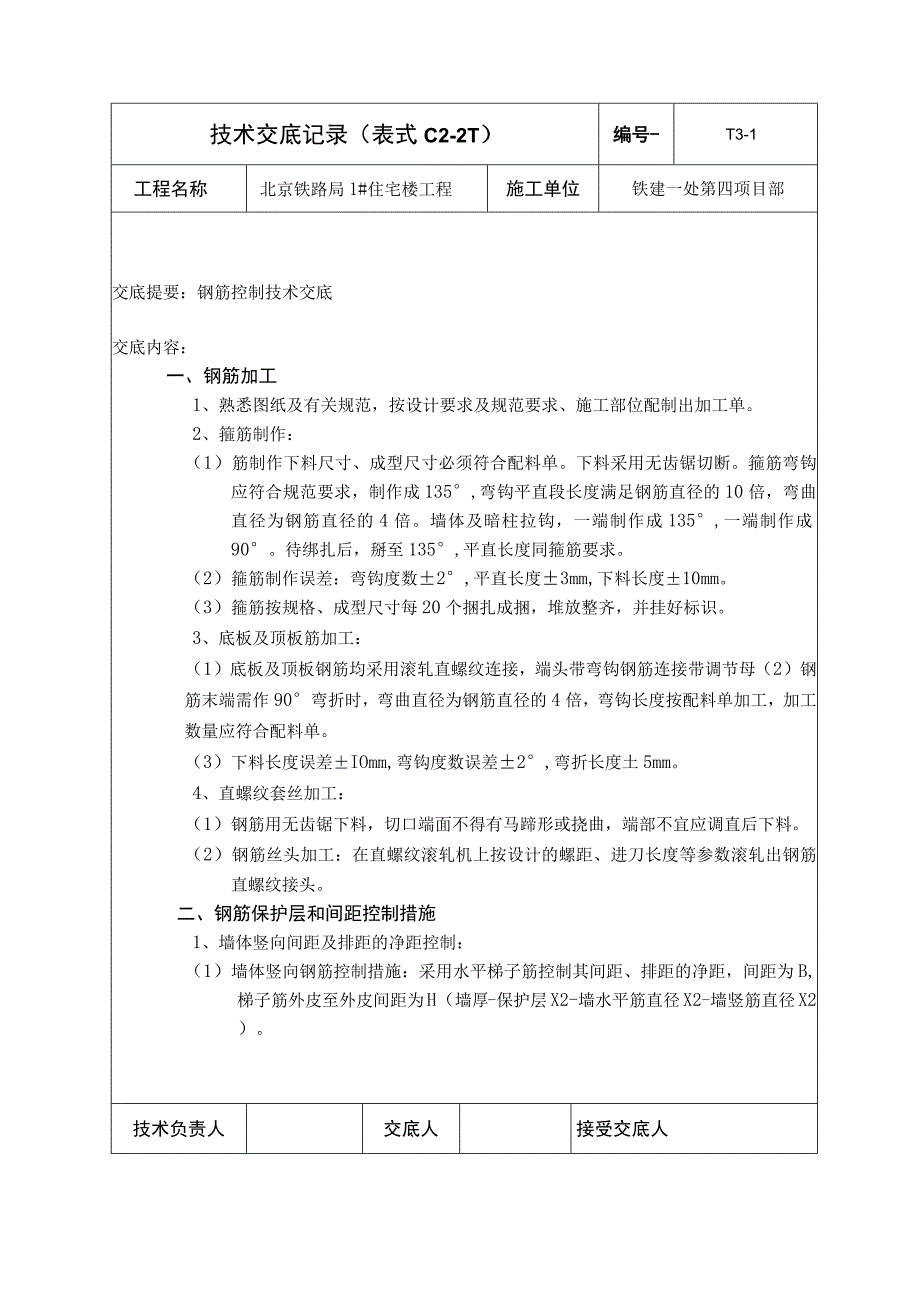

1、技术交底记录(表式C2-2T)编号-T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋控制技术交底交底内容:一、钢筋加工1、熟悉图纸及有关规范,按设计要求及规范要求、施工部位配制出加工单。2、箍筋制作:(1)筋制作下料尺寸、成型尺寸必须符合配料单。下料采用无齿锯切断。箍筋弯钩应符合规范要求,制作成135,弯钩平直段长度满足钢筋直径的10倍,弯曲直径为钢筋直径的4倍。墙体及暗柱拉钩,一端制作成135,一端制作成90。待绑扎后,掰至135,平直长度同箍筋要求。(2)箍筋制作误差:弯钩度数2,平直长度3mm,下料长度10mm。(3)箍筋按规格、成型尺寸每20个捆扎成捆,
2、堆放整齐,并挂好标识。3、底板及顶板筋加工:(1)底板及顶板钢筋均采用滚轧直螺纹连接,端头带弯钩钢筋连接带调节母(2)钢筋末端需作90弯折时,弯曲直径为钢筋直径的4倍,弯钩长度按配料单加工,加工数量应符合配料单。(3)下料长度误差IOmm,弯钩度数误差2,弯折长度土5mm。4、直螺纹套丝加工:(1)钢筋用无齿锯下料,切口端面不得有马蹄形或挠曲,端部不宜应调直后下料。(2)钢筋丝头加工:在直螺纹滚轧机上按设计的螺距、进刀长度等参数滚轧出钢筋直螺纹接头。二、钢筋保护层和间距控制措施1、墙体竖向间距及排距的净距控制:(1)墙体竖向钢筋控制措施:采用水平梯子筋控制其间距、排距的净距,间距为B,梯子筋外

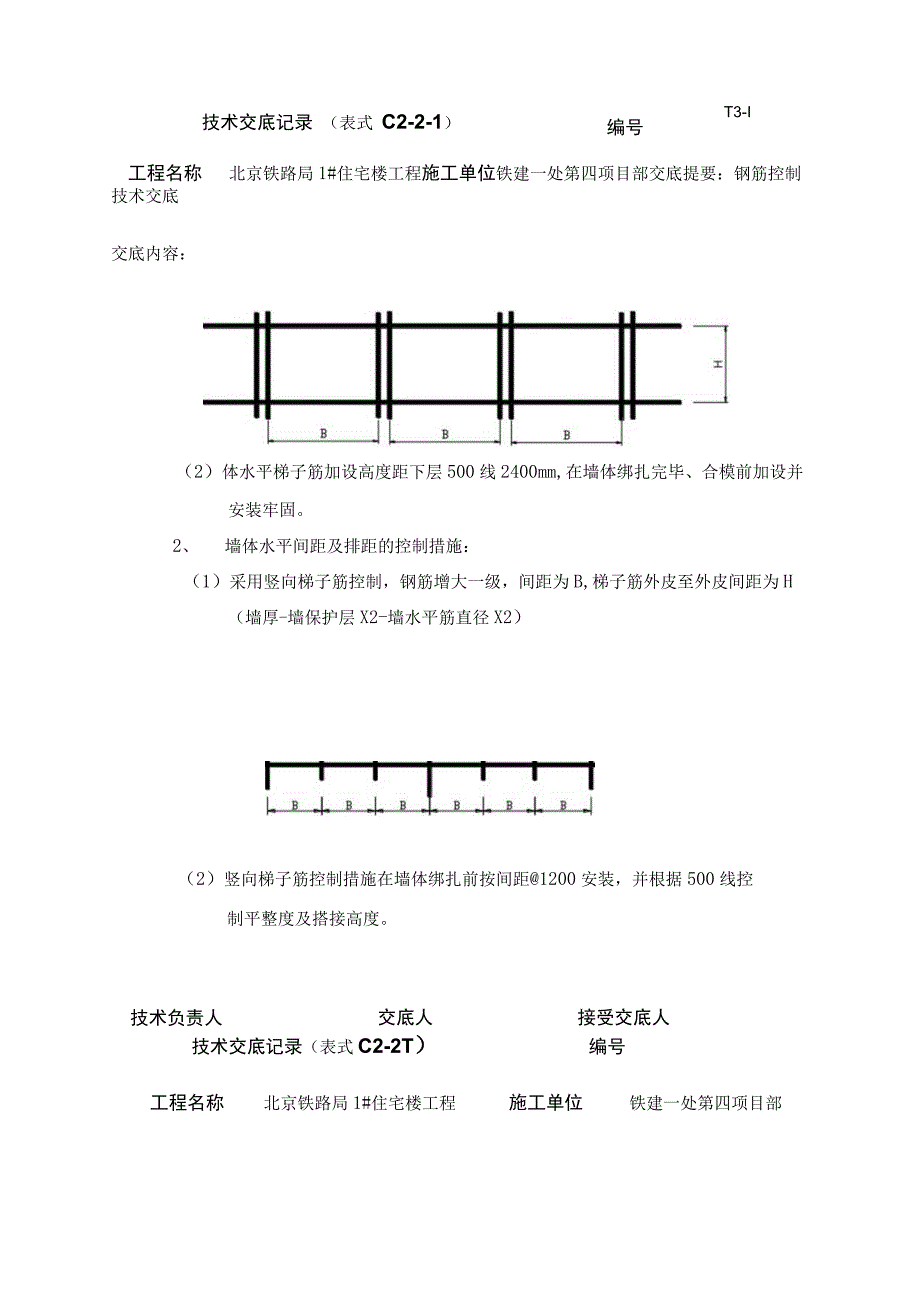

3、皮至外皮间距为H(墙厚-保护层X2-墙水平筋直径X2-墙竖筋直径X2)。技术负责人交底人接受交底人技术交底记录 (表式 C2-2-1)编号T3-I工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋控制技术交底交底内容:(2)体水平梯子筋加设高度距下层500线2400mm,在墙体绑扎完毕、合模前加设并安装牢固。2、墙体水平间距及排距的控制措施:(1)采用竖向梯子筋控制,钢筋增大一级,间距为B,梯子筋外皮至外皮间距为H(墙厚-墙保护层X2-墙水平筋直径X2)(2)竖向梯子筋控制措施在墙体绑扎前按间距1200安装,并根据500线控制平整度及搭接高度。技术负责人交底人接受交底人技
4、术交底记录(表式C2-2T)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋控制技术交底交底内容(3)窗洞口竖向箍筋控制措施:单边定位卡固定,如图:Unr定位卡控制高度为下层500线上返2300mm,两侧均采用定位卡并与暗柱连接牢固,在合模前安装,并用拉钩连接。(4)暗柱控制措施:在距下层500线2400m高度固定一道箍筋,箍筋在绑扎墙体时同时绑扎固定。合模后,再加设好主筋间距定位卡,如图:Il(5)洞口尺寸控制措施,采用定位卡:OOO洞口尺寸加50技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第
5、四项目部交底提要:钢筋控制技术交底交底内容洞口控制定位卡在墙体钢筋绑扎完毕后安装到位,安装高度距下层500线2400mmO(6)墙体钢筋保护层控制措施:采用在大钢模上口焊接扁铁控制,扁铁宽度加墙竖筋保护层厚度。(7)墙插筋加固:内墙应绑扎两道水平筋,加设好水平梯子筋。在底板内插筋上附加3道钢筋,采用绑扎活烧丝与底板筋连接,防止插筋倾斜、移位。(8)与内墙连接的丁字口墙内要绑扎3道水平筋,加设好水平梯子筋,利用导墙模板,沿模板上口面,固定一道80mm宽竹胶板,伸出模板内口边25mm,控制好内侧保护层,并用12#铁丝与外侧钢筋同内侧钢管连接,控制外侧保护层。(9)临空墙加固:临空墙一次性封头,钢筋过高,因此必须在平胸部位及底板各绑扎2-3道水平筋,拉好拉钩控制其稳定性,沿地面300mm高部位内外两侧各加设2道通长48钢管固定,另用中18钢筋加工斜支撑与底板连接,支撑高度L6T.8m(10)基础底筋施工完毕后按间距800mm成梅花形支垫好35厚花岗岩保护层垫块并绑扎地梁钢筋,再按间距1500铺设支撑马凳。马凳必须安置稳定、布置均匀一致。技术负责人交底人接受交底人
