1、门窗安装施工方案本工程主要采用塑钢门窗、木门;门窗均由外加工为成品后进场安装。门窗安装须在主体结构验收合格后进行安装。1、木门安装方法D木门运输进场应用专用夹具,坚立排放固定牢靠,每检之间用软质材料隔开,防止相互压坏或磨损。外加工成型门框起场后要坚立排放在室内,应按规格堆放整齐,底部垫实垫平。2)木门框安装前,先检查结构留洞尺寸、标高是否符合安装要求,确保门框与墙之间有足够的缝隙。3)木门框安装时,框的每根立梃的正、侧面都要认真进行垂吊,并用靠尺与立梃靠严。木门框安装,都应严格按照规范执行,偏差值都在规范规定之内。4)门安装时钱链要三吊二(大叶在门框上,小叶在门扇上),钱链要离地18cm,上离

2、顶20cm,缝隙要严密,但要留出油漆厚度,不能擦门框。钱链合页槽口应与合页匹配,合页与框扇表面应平整。5)注意成品保护,在木门框、扇安装过程中,要采取相应的专项措施,保护门框不受损伤。对于已安装好的楼层应派人专人看护。2、塑钢门窗安装施工方法1)作业条件(1)塑钢门窗的安装工作宜在室内粉刷和室外粉刷找平、刮糙等湿作业完毕后进行;塑钢窗安装施工中应有脚手架;(2)塑钢门窗安装前,应认真熟悉图纸,检查预留洞口尺寸是否符合设计要求;(3)门窗框与洞口之间的空隙,应视不同的饰面材料而定,一般可参考下表;门窗框与洞口之间的空隙参考饰面材料洞口宽度mm门窗框洞口高度mm门窗框水泥砂浆抹面BB-50HH-5

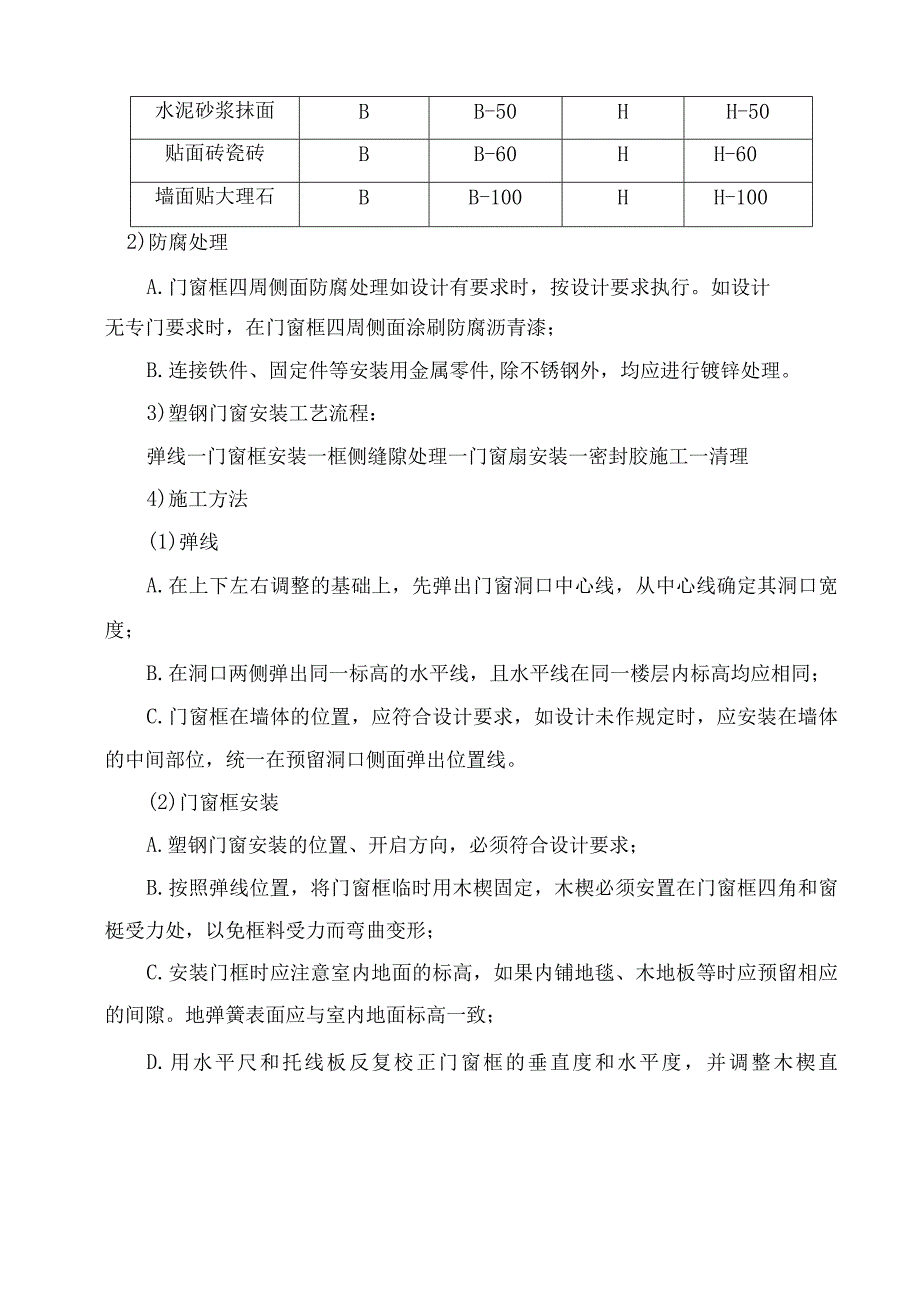

3、0贴面砖瓷砖BB-60HH-60墙面贴大理石BB-100HH-1002)防腐处理A.门窗框四周侧面防腐处理如设计有要求时,按设计要求执行。如设计无专门要求时,在门窗框四周侧面涂刷防腐沥青漆;B.连接铁件、固定件等安装用金属零件,除不锈钢外,均应进行镀锌处理。3)塑钢门窗安装工艺流程:弹线一门窗框安装一框侧缝隙处理一门窗扇安装一密封胶施工一清理4)施工方法(1)弹线A.在上下左右调整的基础上,先弹出门窗洞口中心线,从中心线确定其洞口宽度;B.在洞口两侧弹出同一标高的水平线,且水平线在同一楼层内标高均应相同;C.门窗框在墙体的位置,应符合设计要求,如设计未作规定时,应安装在墙体的中间部位,统一在预

4、留洞口侧面弹出位置线。(2)门窗框安装A.塑钢门窗安装的位置、开启方向,必须符合设计要求;B.按照弹线位置,将门窗框临时用木楔固定,木楔必须安置在门窗框四角和窗梃受力处,以免框料受力而弯曲变形;C.安装门框时应注意室内地面的标高,如果内铺地毯、木地板等时应预留相应的间隙。地弹簧表面应与室内地面标高一致;D.用水平尺和托线板反复校正门窗框的垂直度和水平度,并调整木楔直至门窗框垂直水平。完成上述工序后,应再复核一次;E.应用膨胀螺丝或射钉将塑钢框连接件固定在墙体结构上。塑钢框连接件的相隔间距应小于或等于500mm,推拉窗在锁扣位置上必须设置一个连接件,连接件一般采用内外交错布置;F.墙体连接的数量

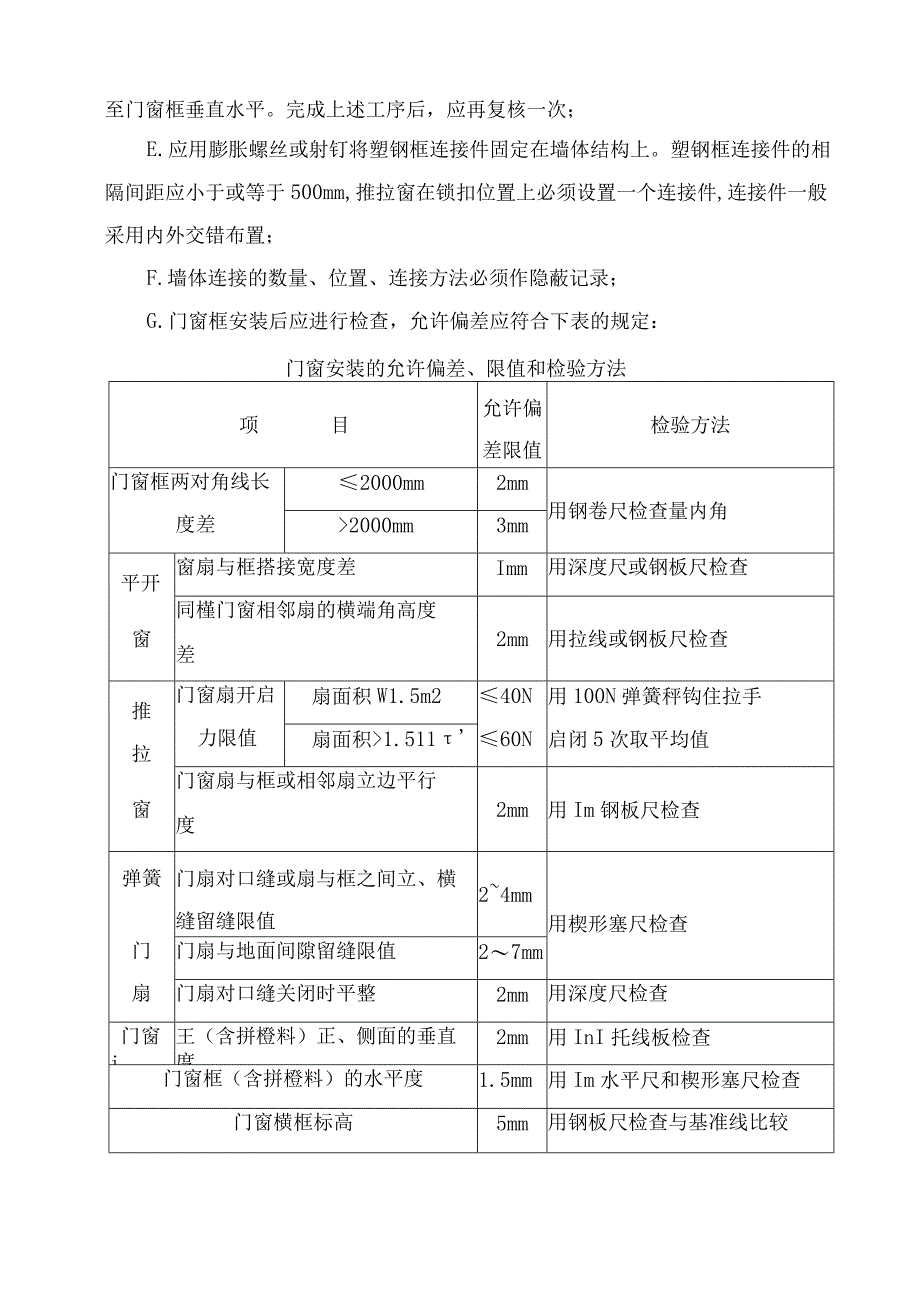

5、、位置、连接方法必须作隐蔽记录;G.门窗框安装后应进行检查,允许偏差应符合下表的规定:门窗安装的允许偏差、限值和检验方法项目允许偏差限值检验方法门窗框两对角线长2000mm2mm用钢卷尺检查量内角度差2000mm3mm平开窗扇与框搭接宽度差Imm用深度尺或钢板尺检查窗同槿门窗相邻扇的横端角高度差2mm用拉线或钢板尺检查推门窗扇开启扇面积W1.5m240N用100N弹簧秤钩住拉手拉力限值扇面积1.51160N启闭5次取平均值窗门窗扇与框或相邻扇立边平行度2mm用Im钢板尺检查弹簧门扇对口缝或扇与框之间立、横缝留缝限值24mm用楔形塞尺检查门门扇与地面间隙留缝限值27mm扇门扇对口缝关闭时平整2m

6、m用深度尺检查门窗i王(含拼橙料)正、侧面的垂直度2mm用InI托线板检查门窗框(含拼橙料)的水平度1.5mm用Im水平尺和楔形塞尺检查门窗横框标高5mm用钢板尺检查与基准线比较双层门窗内外框、梃(含拼榄料)中心距4mm用钢板尺检查(3)门窗框与墙体安装缝隙的密封处理;A.门窗框与墙体安装缝隙的处理,填充材料如设计有规定时,按设计规定执行。如设计未规定填缝材料时,应填塞矿棉条或发泡剂,在室外侧留密封槽口,填嵌防水密封胶。B.塑钢门窗框周边填缝,门窗框与墙体之间的填充材料必须饱满,不得有空隙;C.填充材料是水泥砂浆时,应在塑钢框与砂浆的接触面处刷二度沥青酚醛漆;D.塑钢窗框安装完成后,在窗下槛与

7、边框、中立框的框角节点缝隙处嵌密封胶,防止框角向内窗台渗水。(4)组拼组合型的塑钢窗框,其组装一定要在施工现场各楼层分别进行组装,先安装拼接件,然后再装单体窗框。为了确保窗框的稳定性,中立框与中立框之间必须要有连接方型框料,要挤满密封胶,再用螺丝固定严密,螺丝钉要拧紧拧平,框与框之间的缝隙不得大于Ol11m,否则框易渗水。塑钢门窗框与墙体的连接A.塑钢门窗框与混凝土连接,采用射钉将墙体连接件固定在混凝土墙上;B.塑钢门窗框与砖墙连接,采用塑料膨胀螺丝将镀锌锚固板固定在砖墙上,砖墙严禁用射钉固定。(5)窗扇安装.推拉门窗扇安装:a将配好的门、窗扇分内扇和外扇,先将内扇插入上滑道的内槽内,自然下落

8、于对应的下滑道的内滑道内,然后再用同样的方法装外扇;b.旋转调整螺钉,调整滑轮与下框的距离,使毛条压缩量为12mm;C,窗上所有滑轮均应调整,以使扇底部毛条压缩均匀,并使扇的立梃与框平行;B.平开门、窗扇安装:应先把钱链要求位置固定在塑钢门、窗框上,然后将门、窗扇嵌入框内临时固定,调整合适后,再将门、窗扇固定在钱链上,必须保证上、下两个转动部分在同一轴线上;C.固定式门窗扇安装:固定扇应装在室外侧面,并固定牢固不会脱落,确保使用安全;D.地弹簧门扇安装:应先将地弹簧主机埋设在地面上,并浇筑混凝土使其固定。主机轴应与中横档上的顶轴在同一垂直线上,主机表面与地面齐平。待混凝土达到设计强度后,调节上

9、门顶轴将门扇装上,最后调整门扇间隙及门扇开启速度;E.门窗扇安装后应进行第二次检查,允许偏差应符合规定的要求。(6)密封胶施工A.密封胶施工前应先清除被粘表面的油污、灰尘;B.水泥砂浆基层要保持一定的干燥度,含水量不得超过5%;C.每条直线打胶时最好一次完成;D.密封胶表面应平整、宽窄均匀,必要时可在施胶缝道两侧粘保护膜,打胶结束后再将保护膜撕去。(7)清理A.撕去型材表面保护膜;B.用干净毛巾将塑钢门窗表面擦干净;C.清洗的溶剂应为中性,可采用丙酮溶剂,不能用酸碱溶剂,以免腐蚀型材表面;D.塑钢型材面不能用锋利的工具清理,以免划伤型材表面涂料;E.将安装时遗留在室内的垃圾清理干净,微小颗粒用吸尘器清理干净。5)塑钢门窗成品要求(1)塑钢门窗成品及其规格、品种、型号、质量必须符合设计要求及相关产品标准.每批窗及附件应有出厂合格证;(2)塑钢门窗外表色泽、色彩应一致;(3)塑钢门窗横竖框的拼接处应接处平整,拼缝符合设计要求;(4)所有外露螺丝均采用不锈钢螺丝;(5)所有出厂窗成品外框、扇表面应做好保护措施,以防成品表面划伤。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
