雨季施工准备.docx

上传人:p** 文档编号:351235 上传时间:2023-08-05 格式:DOCX 页数:4 大小:18.45KB
下载 相关 举报
雨季施工准备.docx_第1页
第1页 / 共4页
雨季施工准备.docx_第2页
第2页 / 共4页
雨季施工准备.docx_第3页
第3页 / 共4页
雨季施工准备.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《雨季施工准备.docx》由会员分享,可在线阅读,更多相关《雨季施工准备.docx(4页珍藏版)》请在第壹文秘上搜索。

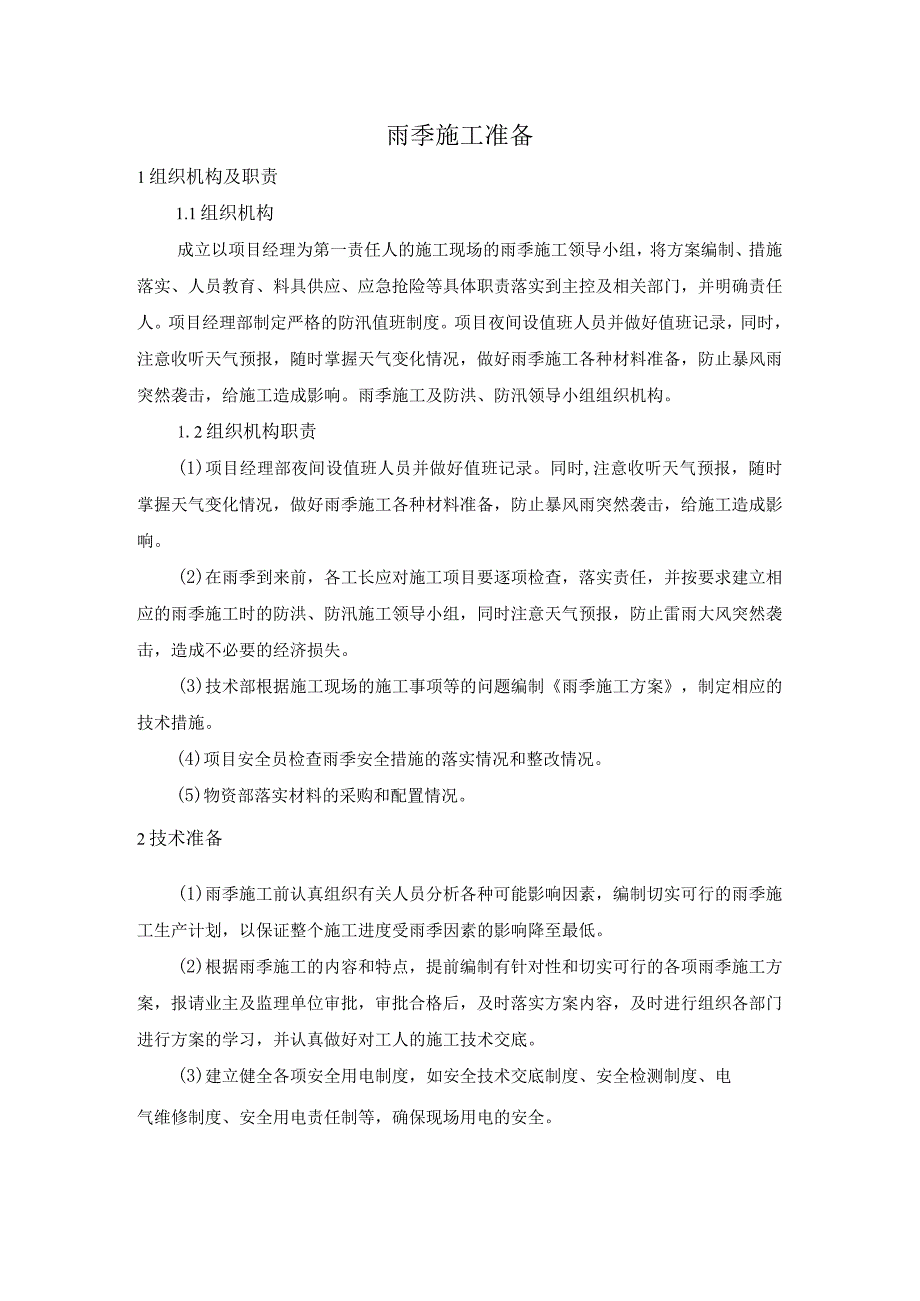

1、雨季施工准备1组织机构及职责1.1组织机构成立以项目经理为第一责任人的施工现场的雨季施工领导小组,将方案编制、措施落实、人员教育、料具供应、应急抢险等具体职责落实到主控及相关部门,并明确责任人。项目经理部制定严格的防汛值班制度。项目夜间设值班人员并做好值班记录,同时,注意收听天气预报,随时掌握天气变化情况,做好雨季施工各种材料准备,防止暴风雨突然袭击,给施工造成影响。雨季施工及防洪、防汛领导小组组织机构。1.2组织机构职责(1)项目经理部夜间设值班人员并做好值班记录。同时,注意收听天气预报,随时掌握天气变化情况,做好雨季施工各种材料准备,防止暴风雨突然袭击,给施工造成影响。(2)在雨季到来前,

2、各工长应对施工项目要逐项检查,落实责任,并按要求建立相应的雨季施工时的防洪、防汛施工领导小组,同时注意天气预报,防止雷雨大风突然袭击,造成不必要的经济损失。(3)技术部根据施工现场的施工事项等的问题编制雨季施工方案,制定相应的技术措施。(4)项目安全员检查雨季安全措施的落实情况和整改情况。(5)物资部落实材料的采购和配置情况。2技术准备(1)雨季施工前认真组织有关人员分析各种可能影响因素,编制切实可行的雨季施工生产计划,以保证整个施工进度受雨季因素的影响降至最低。(2)根据雨季施工的内容和特点,提前编制有针对性和切实可行的各项雨季施工方案,报请业主及监理单位审批,审批合格后,及时落实方案内容,

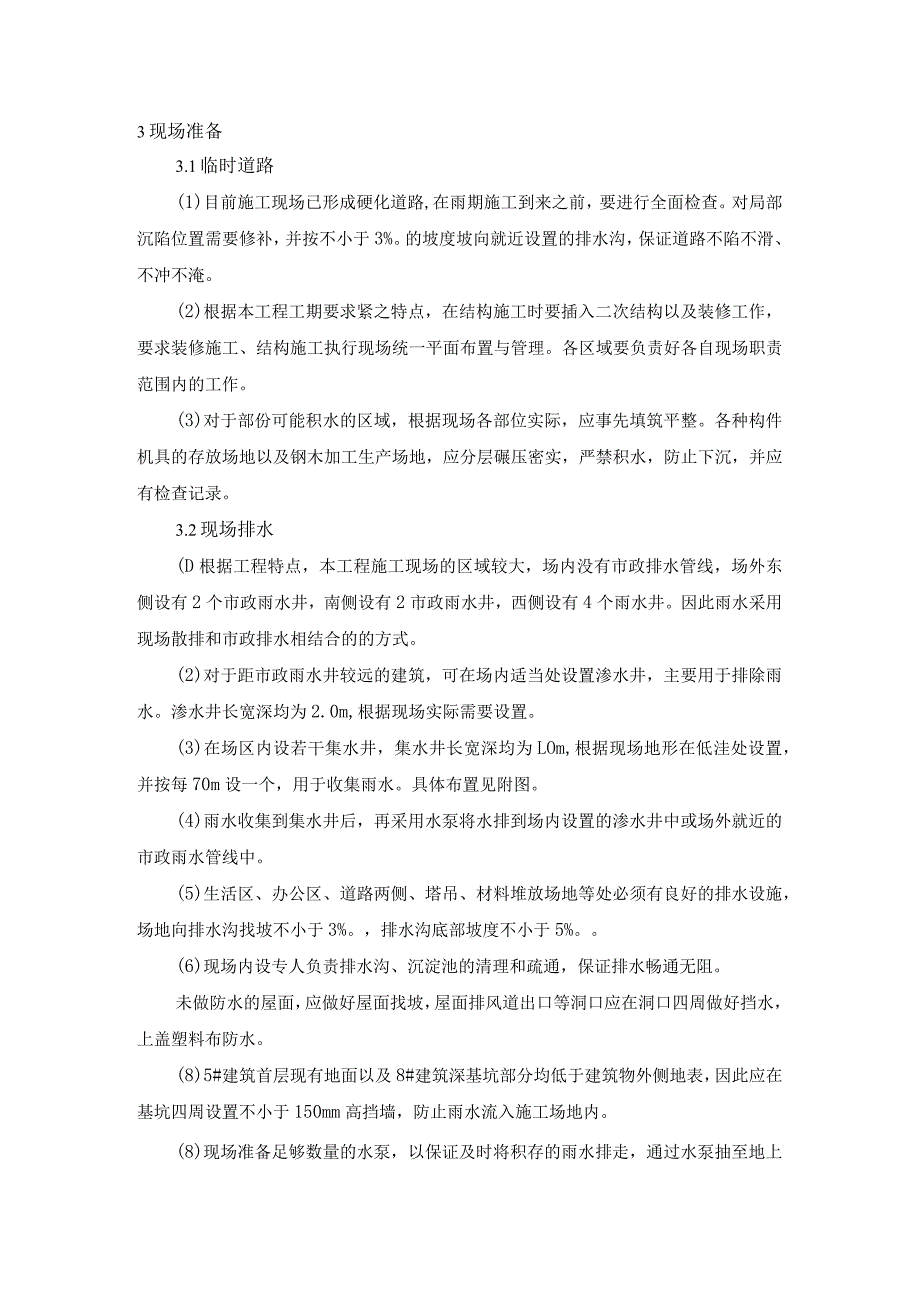

3、及时进行组织各部门进行方案的学习,并认真做好对工人的施工技术交底。(3)建立健全各项安全用电制度,如安全技术交底制度、安全检测制度、电气维修制度、安全用电责任制等,确保现场用电的安全。3现场准备3.1临时道路(1)目前施工现场已形成硬化道路,在雨期施工到来之前,要进行全面检查。对局部沉陷位置需要修补,并按不小于3%。的坡度坡向就近设置的排水沟,保证道路不陷不滑、不冲不淹。(2)根据本工程工期要求紧之特点,在结构施工时要插入二次结构以及装修工作,要求装修施工、结构施工执行现场统一平面布置与管理。各区域要负责好各自现场职责范围内的工作。(3)对于部份可能积水的区域,根据现场各部位实际,应事先填筑平

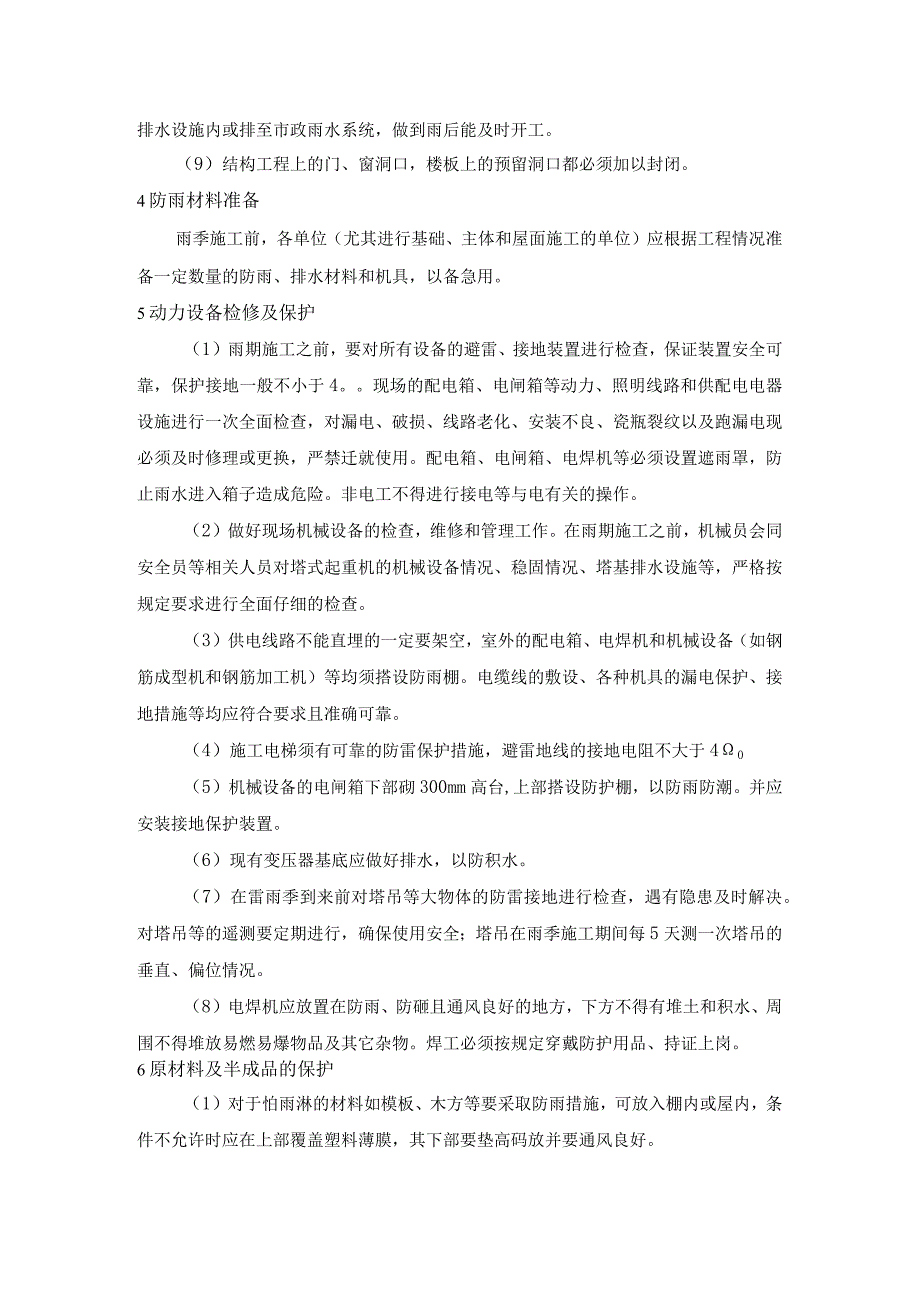

4、整。各种构件机具的存放场地以及钢木加工生产场地,应分层碾压密实,严禁积水,防止下沉,并应有检查记录。3.2现场排水(D根据工程特点,本工程施工现场的区域较大,场内没有市政排水管线,场外东侧设有2个市政雨水井,南侧设有2市政雨水井,西侧设有4个雨水井。因此雨水采用现场散排和市政排水相结合的的方式。(2)对于距市政雨水井较远的建筑,可在场内适当处设置渗水井,主要用于排除雨水。渗水井长宽深均为2.0m,根据现场实际需要设置。(3)在场区内设若干集水井,集水井长宽深均为LOm,根据现场地形在低洼处设置,并按每70m设一个,用于收集雨水。具体布置见附图。(4)雨水收集到集水井后,再采用水泵将水排到场内设

5、置的渗水井中或场外就近的市政雨水管线中。(5)生活区、办公区、道路两侧、塔吊、材料堆放场地等处必须有良好的排水设施,场地向排水沟找坡不小于3%。,排水沟底部坡度不小于5%。(6)现场内设专人负责排水沟、沉淀池的清理和疏通,保证排水畅通无阻。未做防水的屋面,应做好屋面找坡,屋面排风道出口等洞口应在洞口四周做好挡水,上盖塑料布防水。(8)5#建筑首层现有地面以及8#建筑深基坑部分均低于建筑物外侧地表,因此应在基坑四周设置不小于150mm高挡墙,防止雨水流入施工场地内。(8)现场准备足够数量的水泵,以保证及时将积存的雨水排走,通过水泵抽至地上排水设施内或排至市政雨水系统,做到雨后能及时开工。(9)结

6、构工程上的门、窗洞口,楼板上的预留洞口都必须加以封闭。4防雨材料准备雨季施工前,各单位(尤其进行基础、主体和屋面施工的单位)应根据工程情况准备一定数量的防雨、排水材料和机具,以备急用。5动力设备检修及保护(1)雨期施工之前,要对所有设备的避雷、接地装置进行检查,保证装置安全可靠,保护接地一般不小于4。现场的配电箱、电闸箱等动力、照明线路和供配电电器设施进行一次全面检查,对漏电、破损、线路老化、安装不良、瓷瓶裂纹以及跑漏电现必须及时修理或更换,严禁迁就使用。配电箱、电闸箱、电焊机等必须设置遮雨罩,防止雨水进入箱子造成危险。非电工不得进行接电等与电有关的操作。(2)做好现场机械设备的检查,维修和管

7、理工作。在雨期施工之前,机械员会同安全员等相关人员对塔式起重机的机械设备情况、稳固情况、塔基排水设施等,严格按规定要求进行全面仔细的检查。(3)供电线路不能直埋的一定要架空,室外的配电箱、电焊机和机械设备(如钢筋成型机和钢筋加工机)等均须搭设防雨棚。电缆线的敷设、各种机具的漏电保护、接地措施等均应符合要求且准确可靠。(4)施工电梯须有可靠的防雷保护措施,避雷地线的接地电阻不大于40(5)机械设备的电闸箱下部砌300mm高台,上部搭设防护棚,以防雨防潮。并应安装接地保护装置。(6)现有变压器基底应做好排水,以防积水。(7)在雷雨季到来前对塔吊等大物体的防雷接地进行检查,遇有隐患及时解决。对塔吊等

8、的遥测要定期进行,确保使用安全;塔吊在雨季施工期间每5天测一次塔吊的垂直、偏位情况。(8)电焊机应放置在防雨、防砸且通风良好的地方,下方不得有堆土和积水、周围不得堆放易燃易爆物品及其它杂物。焊工必须按规定穿戴防护用品、持证上岗。6原材料及半成品的保护(1)对于怕雨淋的材料如模板、木方等要采取防雨措施,可放入棚内或屋内,条件不允许时应在上部覆盖塑料薄膜,其下部要垫高码放并要通风良好。(2)钢筋堆放场地应设置一定的排水坡度,钢筋堆放应高出地面20cm以上。钢管、碗扣架等周转架料堆放应搭设架子,并做好防锈蚀的保护措施。(3)对木门、窗、扇、石膏板、轻钢龙骨等怕雨淋和需防潮的半成品材料,应搭设大棚或存

9、入室内,屋面保温材料必须入库垫高存放,并通风良好。(4)做好施工现场的材料管理工作。砂石料应整齐堆放,防止流失。施工现场钢筋堆放场地、模板堆放场地、木料堆放场地、周转材料堆放场地、材料库地面已做硬化,有良好的排水设施,并且按要求设置了堆放架。(5)水泥等一些需要防潮防水要求的材料,必须存放在有效的防雨防风防潮的库房内,特殊情况需要露天存放时,应下设垫板,高度不小于40cm,底层应有隔水隔潮设施,上盖应牢固防风,覆盖材料应防水防潮,如用塑料布、帆布等。(6)油类、化学品、易燃易爆物品按规定专用库房内存放,并有良好的防雨防风设施,派专人保管。(7)砖、砌块等块材码放场地平整坚实,不得积水,多孔、轻质块材顶部要覆盖,防止过量吸水。7临时设施检修及维护(1)由项目部综合办组织在6月1日前完成对施工队生活区的厨房、宿舍、厕所、污水管等的全面检查,对屋面漏水,墙根渗水等危险建筑物应进行翻修加固,设专人清理排污管,防止污水溢流,确保雨季来临时所有设施都能正常使用。(2)现场大型临时设施,如水泥库、木工棚、钢筋加工棚、办公室及外施队生活区等临时设施必须经常巡查,检查房屋是否存在漏雨、坍塌、雷击等隐患,并及时进行整改,保证大临设施不漏、不塌、不倒,四周墙根无积水。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
