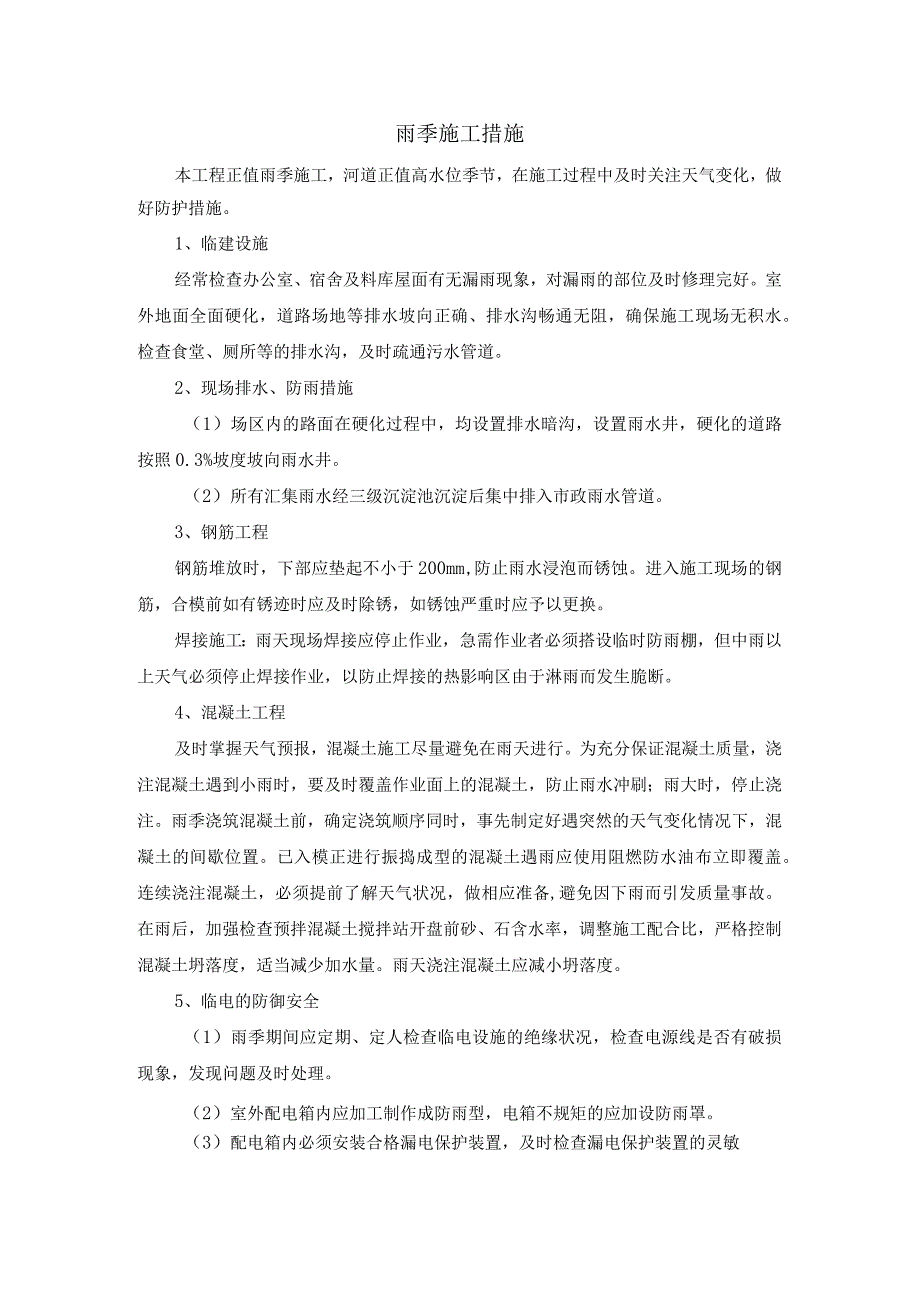

1、雨季施工措施本工程正值雨季施工,河道正值高水位季节,在施工过程中及时关注天气变化,做好防护措施。1、临建设施经常检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好。室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。检查食堂、厕所等的排水沟,及时疏通污水管道。2、现场排水、防雨措施(1)场区内的路面在硬化过程中,均设置排水暗沟,设置雨水井,硬化的道路按照0.3%坡度坡向雨水井。(2)所有汇集雨水经三级沉淀池沉淀后集中排入市政雨水管道。3、钢筋工程钢筋堆放时,下部应垫起不小于200mm,防止雨水浸泡而锈蚀。进入施工现场的钢筋,合模前如有锈迹时应及时除锈,如

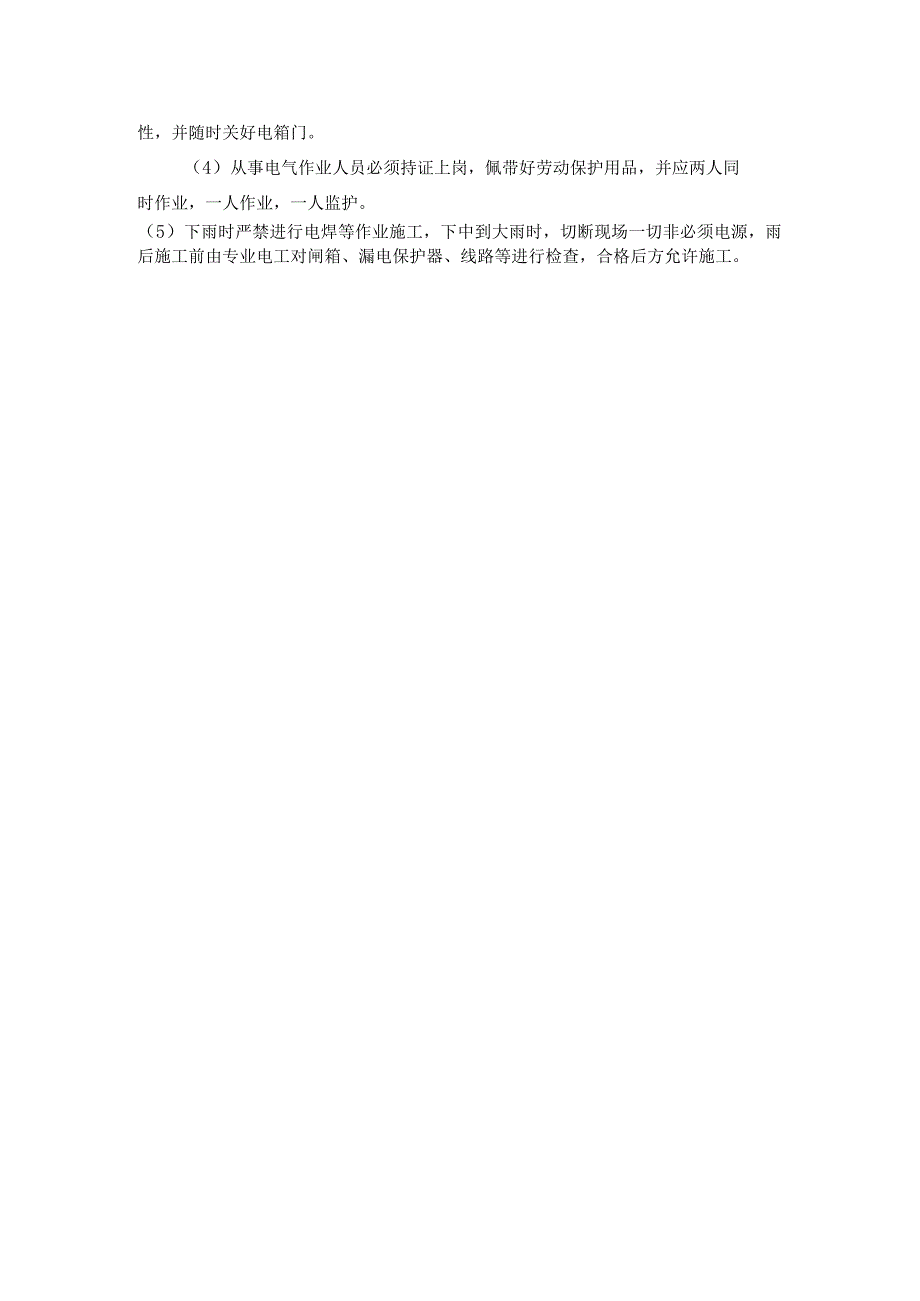

2、锈蚀严重时应予以更换。焊接施工:雨天现场焊接应停止作业,急需作业者必须搭设临时防雨棚,但中雨以上天气必须停止焊接作业,以防止焊接的热影响区由于淋雨而发生脆断。4、混凝土工程及时掌握天气预报,混凝土施工尽量避免在雨天进行。为充分保证混凝土质量,浇注混凝土遇到小雨时,要及时覆盖作业面上的混凝土,防止雨水冲刷;雨大时,停止浇注。雨季浇筑混凝土前,确定浇筑顺序同时,事先制定好遇突然的天气变化情况下,混凝土的间歇位置。已入模正进行振捣成型的混凝土遇雨应使用阻燃防水油布立即覆盖。连续浇注混凝土,必须提前了解天气状况,做相应准备,避免因下雨而引发质量事故。在雨后,加强检查预拌混凝土搅拌站开盘前砂、石含水率,调整施工配合比,严格控制混凝土坍落度,适当减少加水量。雨天浇注混凝土应减小坍落度。5、临电的防御安全(1)雨季期间应定期、定人检查临电设施的绝缘状况,检查电源线是否有破损现象,发现问题及时处理。(2)室外配电箱内应加工制作成防雨型,电箱不规矩的应加设防雨罩。(3)配电箱内必须安装合格漏电保护装置,及时检查漏电保护装置的灵敏性,并随时关好电箱门。(4)从事电气作业人员必须持证上岗,佩带好劳动保护用品,并应两人同时作业,一人作业,一人监护。(5)下雨时严禁进行电焊等作业施工,下中到大雨时,切断现场一切非必须电源,雨后施工前由专业电工对闸箱、漏电保护器、线路等进行检查,合格后方允许施工。
