雨季施工管理措施.docx

上传人:p** 文档编号:351344 上传时间:2023-08-05 格式:DOCX 页数:5 大小:18.97KB
下载 相关 举报
雨季施工管理措施.docx_第1页
第1页 / 共5页
雨季施工管理措施.docx_第2页
第2页 / 共5页
雨季施工管理措施.docx_第3页
第3页 / 共5页
雨季施工管理措施.docx_第4页
第4页 / 共5页
雨季施工管理措施.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《雨季施工管理措施.docx》由会员分享,可在线阅读,更多相关《雨季施工管理措施.docx(5页珍藏版)》请在第壹文秘上搜索。

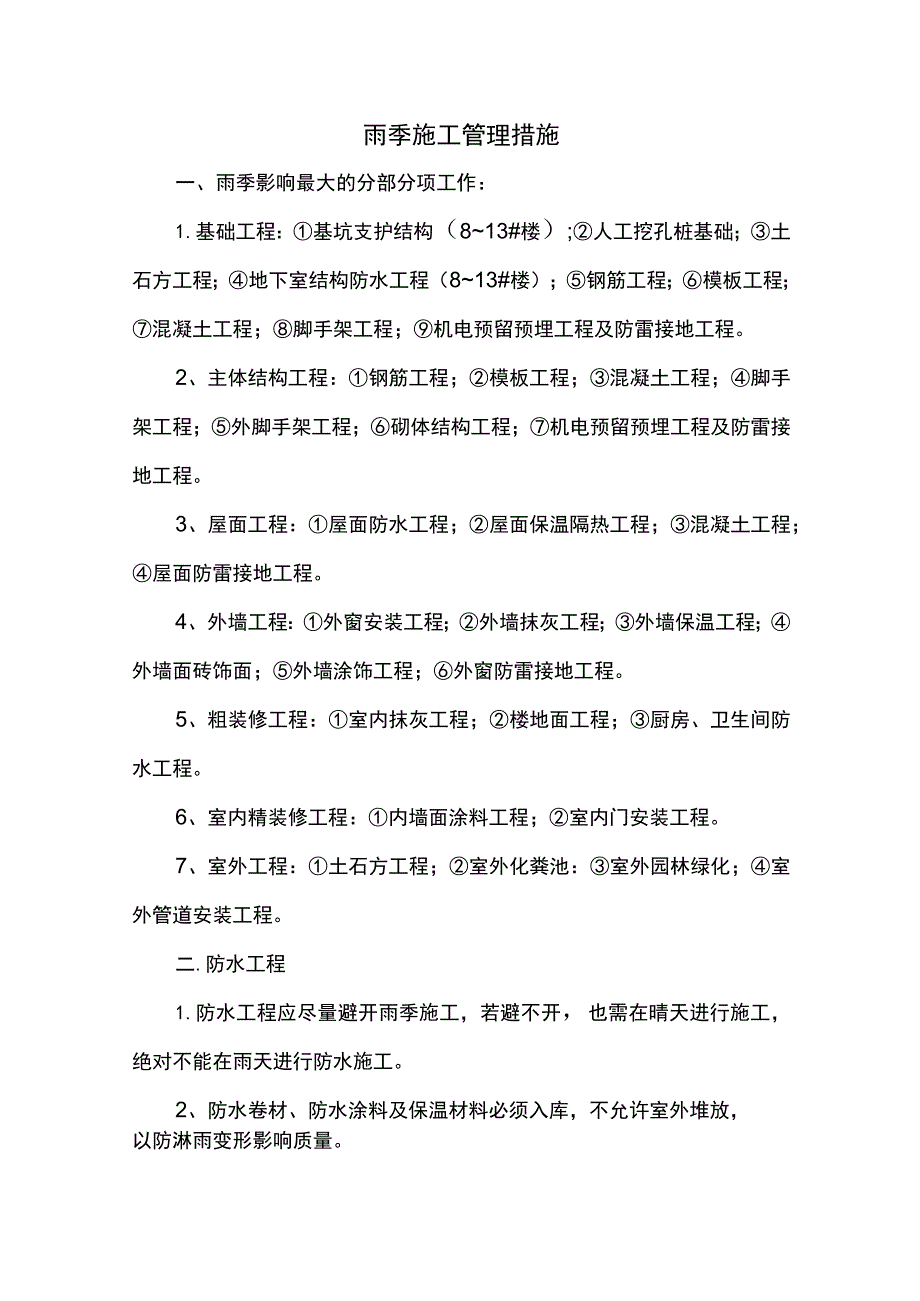

1、雨季施工管理措施一、雨季影响最大的分部分项工作:1.基础工程:基坑支护结构(813#楼);人工挖孔桩基础;土石方工程;地下室结构防水工程(813#楼);钢筋工程;模板工程;混凝土工程;脚手架工程;机电预留预埋工程及防雷接地工程。2、主体结构工程:钢筋工程;模板工程;混凝土工程;脚手架工程;外脚手架工程;砌体结构工程;机电预留预埋工程及防雷接地工程。3、屋面工程:屋面防水工程;屋面保温隔热工程;混凝土工程;屋面防雷接地工程。4、外墙工程:外窗安装工程;外墙抹灰工程;外墙保温工程;外墙面砖饰面;外墙涂饰工程;外窗防雷接地工程。5、粗装修工程:室内抹灰工程;楼地面工程;厨房、卫生间防水工程。6、室内

2、精装修工程:内墙面涂料工程;室内门安装工程。7、室外工程:土石方工程;室外化粪池:室外园林绿化;室外管道安装工程。二.防水工程1.防水工程应尽量避开雨季施工,若避不开,也需在晴天进行施工,绝对不能在雨天进行防水施工。2、防水卷材、防水涂料及保温材料必须入库,不允许室外堆放,以防淋雨变形影响质量。三、钢筋混凝土工程1.为了防止夏季钢筋混凝土施工时受高温干热影响,而产生裂缝等现象,施工时应采取以下措施:2、认真做好混凝土养护工作,混凝土浇捣前必须使木模吸足水分,遇到面积较大时,要用草包加以覆盖,并浇水保持混凝土湿润。3、一般养护时间:采用硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土,不得

3、少于七昼夜。掺加缓凝型外加剂及有抗渗性要求的混凝土,不得少于十四昼夜。梁柱框架结构,应尽可能采取带模浇水养护,免受曝晒。4、对于新浇筑的梁板,应在812小时以内进行养护,并根据天气状况调整。除下雨天外,必须保证6次/天,保证板面为湿润状态或者有少量积水,对于下一层的墙、柱必须保证4次/天,墙、柱模板未拆除前要对模板进行浇注,保证模板湿润,模板拆除后要对墙、柱本身进行浇筑。5、必须制定专人养护,每栋必须保证有二根浇筑水管。6、根据气温情况及混凝土的浇捣部位,正确选择混凝土的坍落度,必要时掺外加剂,以保持或改善混凝土的和易性,增大流动性、粘聚性,使其泌水性小。7、浇捣大面积混凝土,应尽量采用水化热

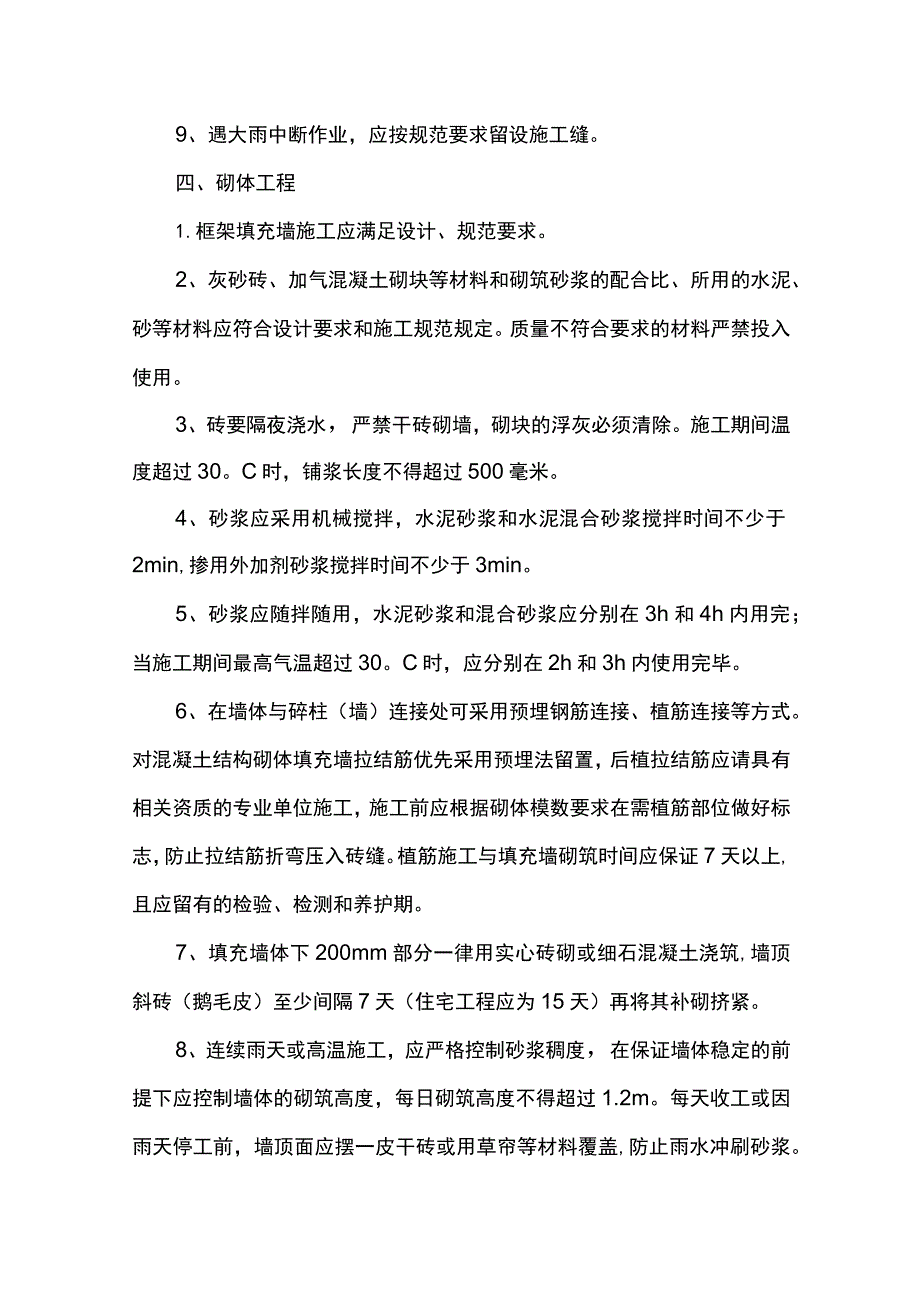

4、1氐的水泥,必要时采用人工降温等措施,亦可掺用缓型减水剂,使水泥水化热速度减慢,以降低和延缓混凝土内部温度峰值。8、厚度较薄的楼面或屋面,应安排在夜间施工,使混凝土的水分不致蒸发过快而形成收缩裂缝。9、遇大雨中断作业,应按规范要求留设施工缝。四、砌体工程1.框架填充墙施工应满足设计、规范要求。2、灰砂砖、加气混凝土砌块等材料和砌筑砂浆的配合比、所用的水泥、砂等材料应符合设计要求和施工规范规定。质量不符合要求的材料严禁投入使用。3、砖要隔夜浇水,严禁干砖砌墙,砌块的浮灰必须清除。施工期间温度超过30。C时,铺浆长度不得超过500毫米。4、砂浆应采用机械搅拌,水泥砂浆和水泥混合砂浆搅拌时间不少于2

5、min,掺用外加剂砂浆搅拌时间不少于3min。5、砂浆应随拌随用,水泥砂浆和混合砂浆应分别在3h和4h内用完;当施工期间最高气温超过30。C时,应分别在2h和3h内使用完毕。6、在墙体与碎柱(墙)连接处可采用预埋钢筋连接、植筋连接等方式。对混凝土结构砌体填充墙拉结筋优先采用预埋法留置,后植拉结筋应请具有相关资质的专业单位施工,施工前应根据砌体模数要求在需植筋部位做好标志,防止拉结筋折弯压入砖缝。植筋施工与填充墙砌筑时间应保证7天以上,且应留有的检验、检测和养护期。7、填充墙体下200mm部分一律用实心砖砌或细石混凝土浇筑,墙顶斜砖(鹅毛皮)至少间隔7天(住宅工程应为15天)再将其补砌挤紧。8、

6、连续雨天或高温施工,应严格控制砂浆稠度,在保证墙体稳定的前提下应控制墙体的砌筑高度,每日砌筑高度不得超过1.2m。每天收工或因雨天停工前,墙顶面应摆一皮干砖或用草帘等材料覆盖,防止雨水冲刷砂浆。9、尚未施工楼板或屋面的墙体,当遇到七级以上(含七级)大风时,应按规范规定控制砌筑高度,以保证墙体在施工过程中的稳定而不被大风吹倒。10、砂浆试块应按规范制作、保管、养护,严禁暴晒、雨淋,超期送压。现场无标准养护室时,必须送试验室或分公司标养。11、高温季节砌砖,要特别强调砖块的浇水,除利用清晨或夜间提前将集中堆放的砖块充分浇水湿透外,还应在临砌之前适当地浇水,使砖块保持湿润,防止砂浆失水过快影响砂浆强

7、度和粘结力。五、抹灰工程1.抹灰前应在砌体表面洒水湿润,防止砂浆脱水造成开裂、起壳、脱落,抹灰后要加台养护工作。2、外墙面的抹灰,应避免在强烈日光直射下操作。3、砂浆级配要准确,应根据工作量,有计划地随配随用,为提高砂浆保水性,可按规定要求掺入外加剂。六.屋面工程1.无论是刚性还是柔性防水(851防水涂料、高分子防水卷材)屋面施工,均严禁在高温烈日下进行操作。2、刚性屋面混凝土施工气温宜在535。C时进行,尽量做到随捣随抹,施工完毕要根据气候情况及时覆盖草包,避免曝晒,及时进行浇水养护。七、楼地面工程1.楼地面工程应根据新规范要求清理基层,设置变形缝(沉降缝、伸缩缝、防震缝2、混凝土、水泥砂浆

8、、水磨石面层以及有铺设混凝土板、水磨石板、水泥花砖、地砖、缸砖等的结合层和填缝的水泥砂浆,在面层铺设后均应在常温下浇水养护:水泥砂浆面层压光经24h,混凝土面层经12h,及时满铺锯末、草帘等(湿润)养护,并保持表面连续湿润,至少连续养护710昼夜,使其在湿润条件下硬化。水泥砂浆面层强度达到5N/mm2以上,板块面的水泥砂浆结合层强度1.2N/mm2时方准在其上面行走。3、试块制作的组数按施工规范的规定每一层地面不少于一组。每层地面面积超过1000nf时,每增加1000m,各增做一组试块,不足1000次仍按1000f计算。八、涂饰工程1.工程所用涂料的品种、型号和性能应符合设计要求。2、基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝。卫生间、厨房必须用耐水腻子。3、混凝土或抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆。混凝土或抹灰基层在涂饰溶剂型涂料时,含水率不得大于8%;涂刷乳液型涂料时不得大于10%,木材基层含水率不大于12%4、夏季气温过高时,应避免在太阳暴晒下施工,以免墙面发生脱皮、鼓泡现象。5、外墙涂料不得冒雨施工,应保证成膜前不受雨淋;外墙涂料不应在风力在4级以上,且无有效挡风条件下施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
