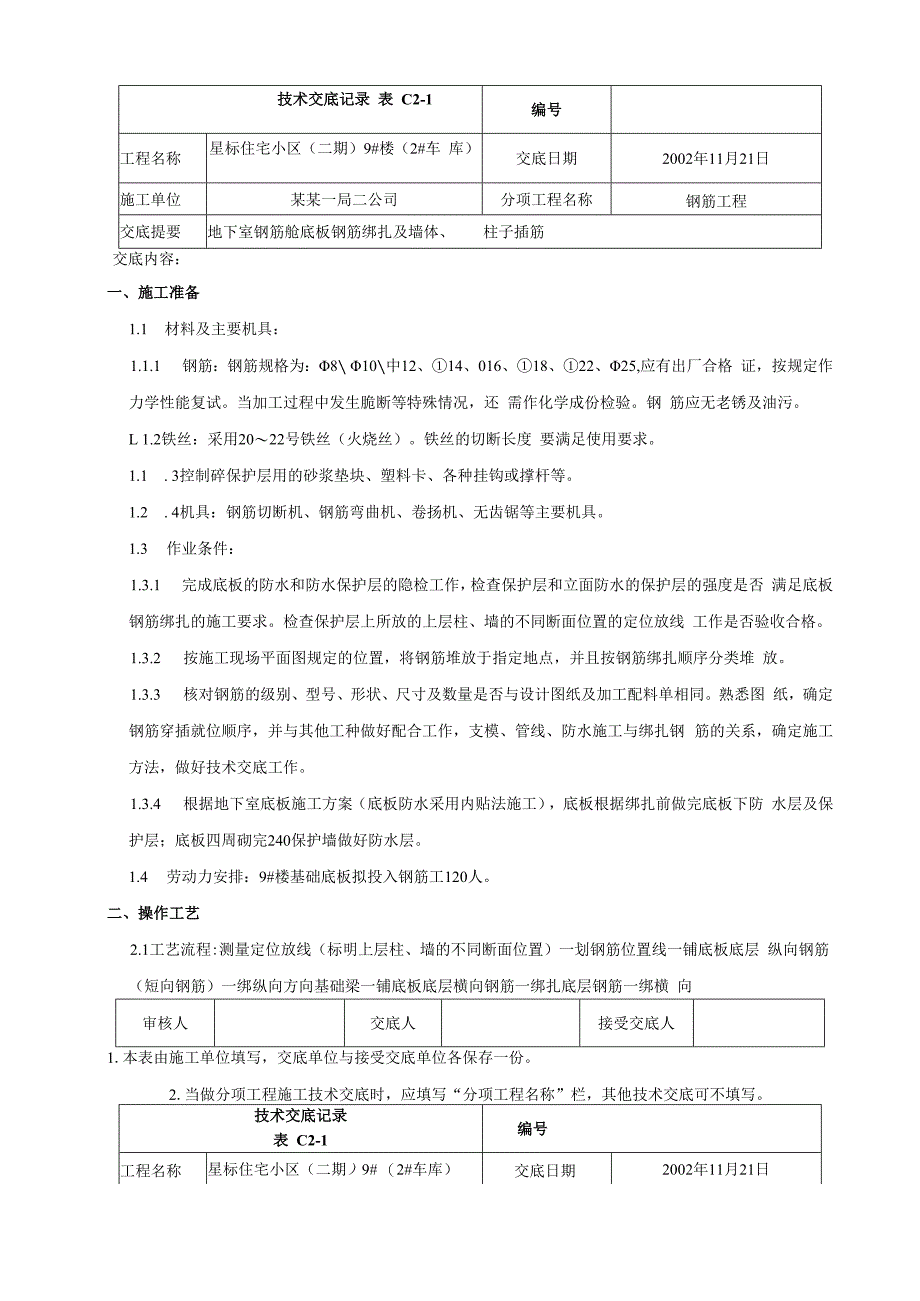

1、技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼(2#车 库)交底日期2002年11月21日施工单位某某一局二公司分项工程名称钢筋工程交底提要地下室钢筋舱底板钢筋绑扎及墙体、柱子插筋交底内容:一、施工准备1.1 材料及主要机具:1.1.1 钢筋:钢筋规格为:8 10中12、14、016、18、22、25,应有出厂合格 证,按规定作力学性能复试。当加工过程中发生脆断等特殊情况,还 需作化学成份检验。钢 筋应无老锈及油污。L 1.2铁丝:采用2022号铁丝(火烧丝)。铁丝的切断长度 要满足使用要求。1.1 . 3控制碎保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等。1.2 . 4机具

2、:钢筋切断机、钢筋弯曲机、卷扬机、无齿锯等主要机具。1.3 作业条件:1.3.1 完成底板的防水和防水保护层的隐检工作,检查保护层和立面防水的保护层的强度是否 满足底板钢筋绑扎的施工要求。检查保护层上所放的上层柱、墙的不同断面位置的定位放线 工作是否验收合格。1.3.2 按施工现场平面图规定的位置,将钢筋堆放于指定地点,并且按钢筋绑扎顺序分类堆 放。1.3.3 核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。熟悉图 纸,确定钢筋穿插就位顺序,并与其他工种做好配合工作,支模、管线、防水施工与绑扎钢 筋的关系,确定施工方法,做好技术交底工作。1.3.4 根据地下室底板施工方案

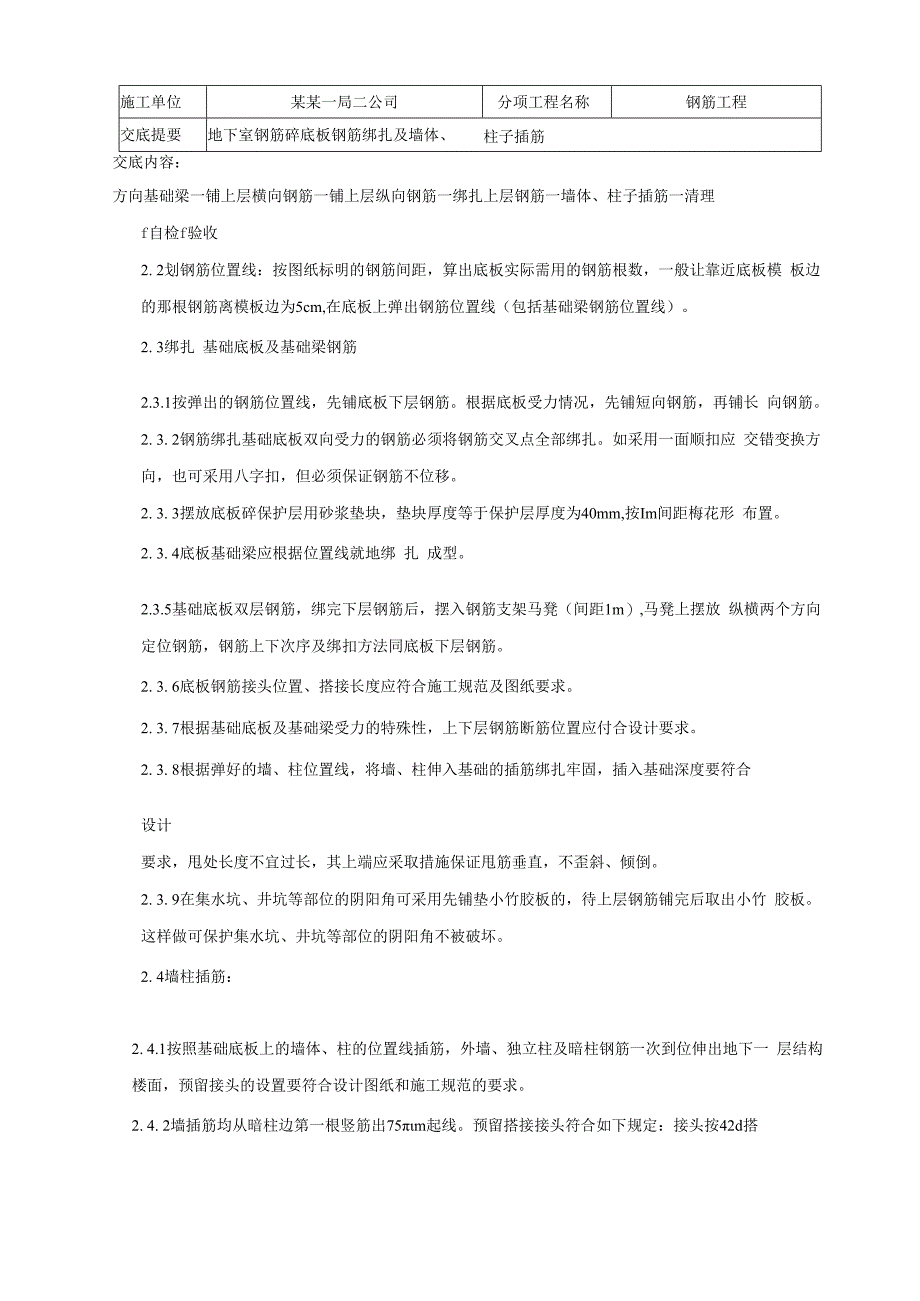

3、(底板防水采用内贴法施工),底板根据绑扎前做完底板下防 水层及保护层;底板四周砌完240保护墙做好防水层。1.4 劳动力安排:9#楼基础底板拟投入钢筋工120人。二、操作工艺2.1工艺流程:测量定位放线(标明上层柱、墙的不同断面位置)一划钢筋位置线一铺底板底层 纵向钢筋(短向钢筋)一绑纵向方向基础梁一铺底板底层横向钢筋一绑扎底层钢筋一绑横 向审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编号工程名称星标住宅小区(二期)9# (2#车库)交底日期2002年11

4、月21日施工单位某某一局二公司分项工程名称钢筋工程交底提要地下室钢筋碎底板钢筋绑扎及墙体、柱子插筋交底内容:方向基础梁一铺上层横向钢筋一铺上层纵向钢筋一绑扎上层钢筋一墙体、柱子插筋一清理f自检f验收2. 2划钢筋位置线:按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模 板边的那根钢筋离模板边为5cm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)。2. 3绑扎 基础底板及基础梁钢筋2.3.1按弹出的钢筋位置线,先铺底板下层钢筋。根据底板受力情况,先铺短向钢筋,再铺长 向钢筋。2. 3. 2钢筋绑扎基础底板双向受力的钢筋必须将钢筋交叉点全部绑扎。如采用一面顺扣应 交错变换方向,

5、也可采用八字扣,但必须保证钢筋不位移。2. 3. 3摆放底板碎保护层用砂浆垫块,垫块厚度等于保护层厚度为40mm,按Im间距梅花形 布置。2. 3. 4底板基础梁应根据位置线就地绑 扎 成型。2.3.5基础底板双层钢筋,绑完下层钢筋后,摆入钢筋支架马凳(间距1m),马凳上摆放 纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。2. 3. 6底板钢筋接头位置、搭接长度应符合施工规范及图纸要求。2. 3. 7根据基础底板及基础梁受力的特殊性,上下层钢筋断筋位置应付合设计要求。2. 3. 8根据弹好的墙、柱位置线,将墙、柱伸入基础的插筋绑扎牢固,插入基础深度要符合设计要求,甩处长度不宜过长

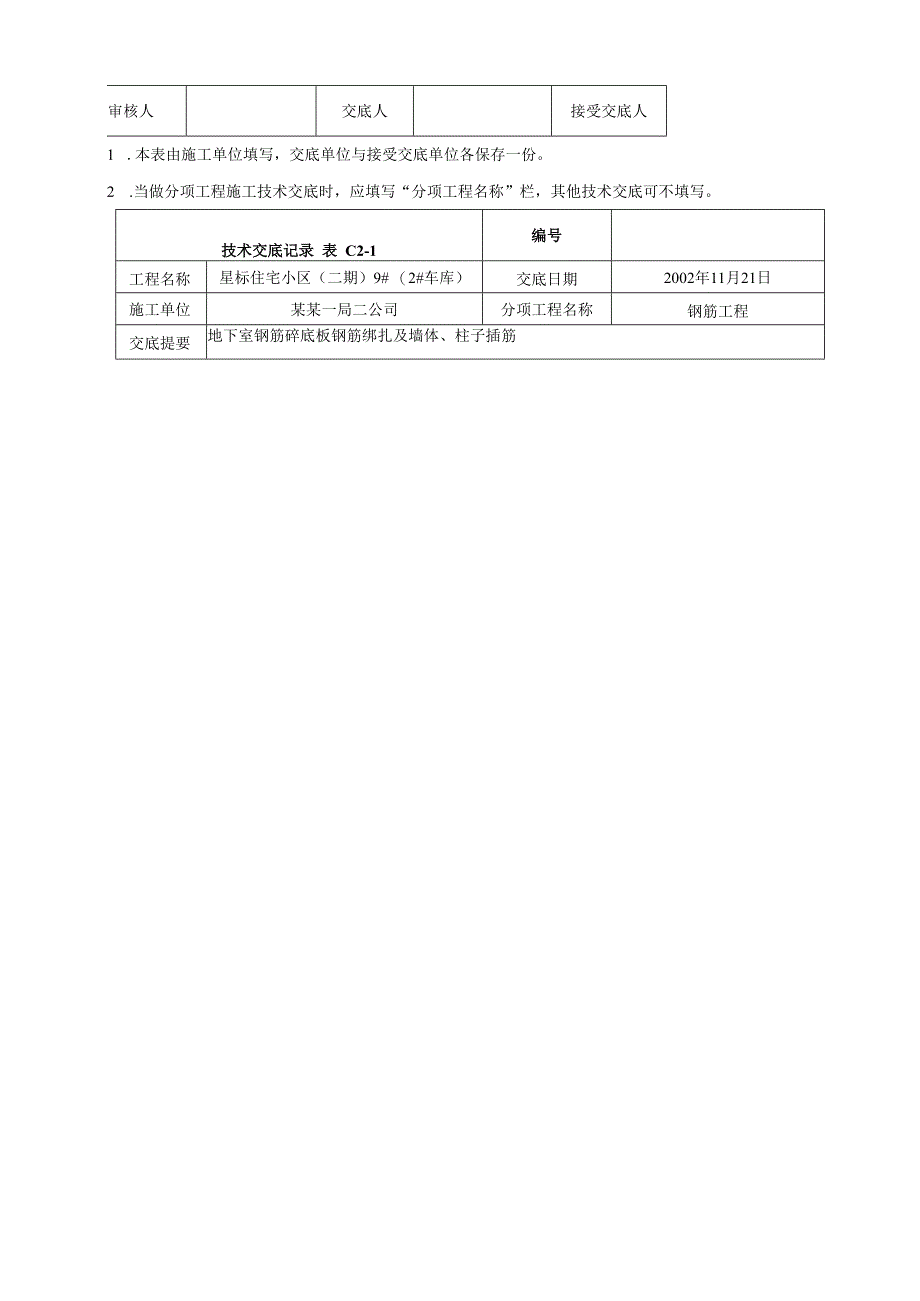

6、,其上端应采取措施保证甩筋垂直,不歪斜、倾倒。2. 3. 9在集水坑、井坑等部位的阴阳角可采用先铺垫小竹胶板的,待上层钢筋铺完后取出小竹 胶板。这样做可保护集水坑、井坑等部位的阴阳角不被破坏。2. 4墙柱插筋:2. 4.1按照基础底板上的墙体、柱的位置线插筋,外墙、独立柱及暗柱钢筋一次到位伸出地下一 层结构楼面,预留接头的设置要符合设计图纸和施工规范的要求。2. 4. 2墙插筋均从暗柱边第一根竖筋出75m起线。预留搭接接头符合如下规定:接头按42d搭审核人交底人接受交底人1 .本表由施工单位填写,交底单位与接受交底单位各保存一份。2 .当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他

7、技术交底可不填写。技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9# (2#车库)交底日期2002年11月21日施工单位某某一局二公司分项工程名称钢筋工程交底提要地下室钢筋碎底板钢筋绑扎及墙体、柱子插筋交底内容:接,50%错开,上下两接头端距为500mm。三、质量标准3.1 钢筋的品种和质量、焊条、焊剂的牌号、性能及使用的钢板,必须符合设计要求和有关标 准的规定。3.2 钢筋表面必须清洁,带有颗粒状和片状老锈,经除锈仍有麻点的钢筋,严禁按原规格使用。3. 3钢筋规格、形状、尺寸数量、间距、锚固长度、接头位置,必须符合设计要求和施工规范的 规定。底板钢筋接头按25%错开搭接,锚固长度

8、为35d。3.4绑扎钢筋缺扣、松扣数量不得超过绑扣数的5%,且不得集中。3. 5弯钩的朝向应准确,其数量应符合设计要求,弯钩角度和平直长度应符合施工规范规定。3.6用I级钢筋制作的箍筋,其数量应符合设计要求,弯钩角度和平直长度应符合施工规范的 规定。弯钩角度为180时,其弯钩平直长度为3d;弯钩角度为135时,其弯钩平直长度 为 IOd;3. 7钢筋 眼尺寸确保偏差应控制在土 IOmnio3.8钢筋骨架宽、高度应控制在5mm;骨架长度应控制在IOmm以内。3. 9地下室底板钢筋的间距、排距应严格控制,用尺量取其最大值控制在 10mm、5mm以内; 钢筋弯起点位移偏差应控制在 15mm以内。3.

9、10地下室底板钢筋箍筋、构造筋焊接间距偏差应控制在IOmm以内,绑扎间距控制在土 15mm以内。3. 11地下室焊接预埋件中心线位移偏差允许5mm以内,水平高差允许范围内3mm以内。3. 12地下室底板钢筋的保护层应严格控制用尺量检查,基础、柱、梁、墙、板允许偏差范围分 另IJ为 10mm, 5mm, 3mm。四、成品保护3.1 成型钢筋应按指定地点堆放,用垫木放整齐,防止钢筋变形、锈蚀、油污。4. 2妥善保护基础四周外露的防水层,以免被钢筋碰坏。审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底

10、可不填写。技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9# (2#车库)交底日期2002年11月21日施工单位某某一局二公司分项工程名称钢筋工程交底提要地下室钢筋碎底板钢筋绑扎及墙体、柱子插筋交底内容:4. 3底板上、下层钢筋绑扎时,支撑马凳要绑牢固,防止操作时踩变形。4. 4严禁随意割断钢筋。五、安全注意事项5. 1施工过程中必须有足够的安全保证措施,做到工种之间相互配合,不盲目施工。5. 2确保安全第一、预防为主,加强个人的自我保护意识,进入施工现场戴好安全帽,高空作 业系好安全带。5. 3所有的钢筋机械必须定机定人,电焊工持证上岗,工完断电锁箱。5. 4用塔吊调运钢筋时,注

11、意长短料合理分开,严禁混吊;吊重下严禁站人,塔吊司机、信号指 挥工必须持证上岗。5. 5抬运钢筋人员必须协调配合,防止扭伤和碰伤。5. 6施工现场严禁吸烟,严禁酒后上班。5. 7严禁穿硬底鞋上班。六、注意事项5.1 墙、柱预埋筋位移:墙、柱主筋的插筋与底板上、下铁要固定绑扎牢固,确保位置准确。 必要时可附加钢筋焊牢。砂浇筑前应有专人检查修整。6. 2在穿底板上下铁钢筋时,要注意不要将防水保护墙的保护层损坏,伤及防水层。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。施工现场安全施工注意

12、事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考 核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任 制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火, 严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,

13、 尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保 护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋, 戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随 时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带 消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应 的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种 作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于 高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑材料生产技术

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
