墙面抹灰技术交底.docx

上传人:p** 文档编号:353093 上传时间:2023-08-05 格式:DOCX 页数:3 大小:12.59KB
下载 相关 举报
墙面抹灰技术交底.docx_第1页
第1页 / 共3页
墙面抹灰技术交底.docx_第2页
第2页 / 共3页
墙面抹灰技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《墙面抹灰技术交底.docx》由会员分享,可在线阅读,更多相关《墙面抹灰技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

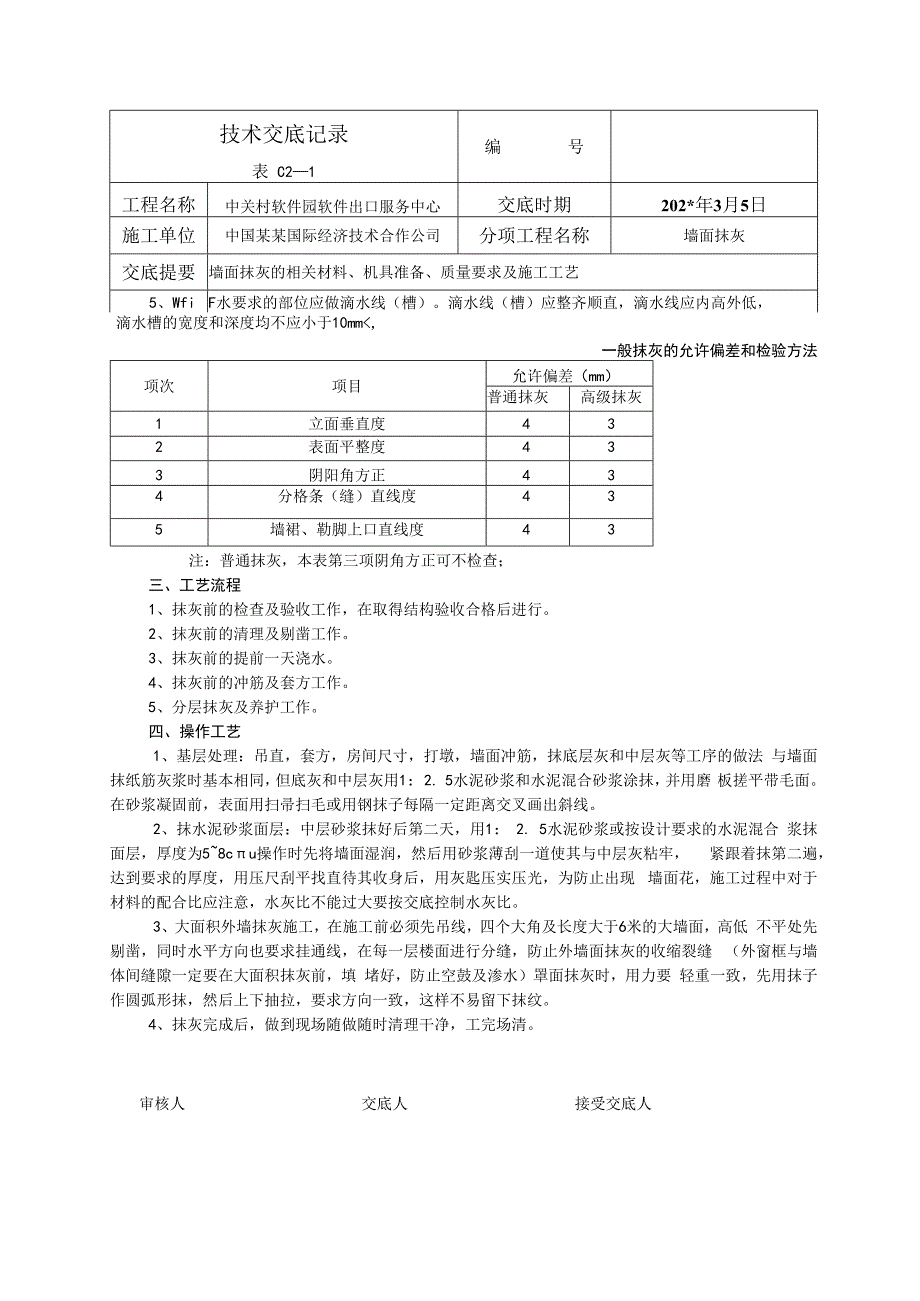

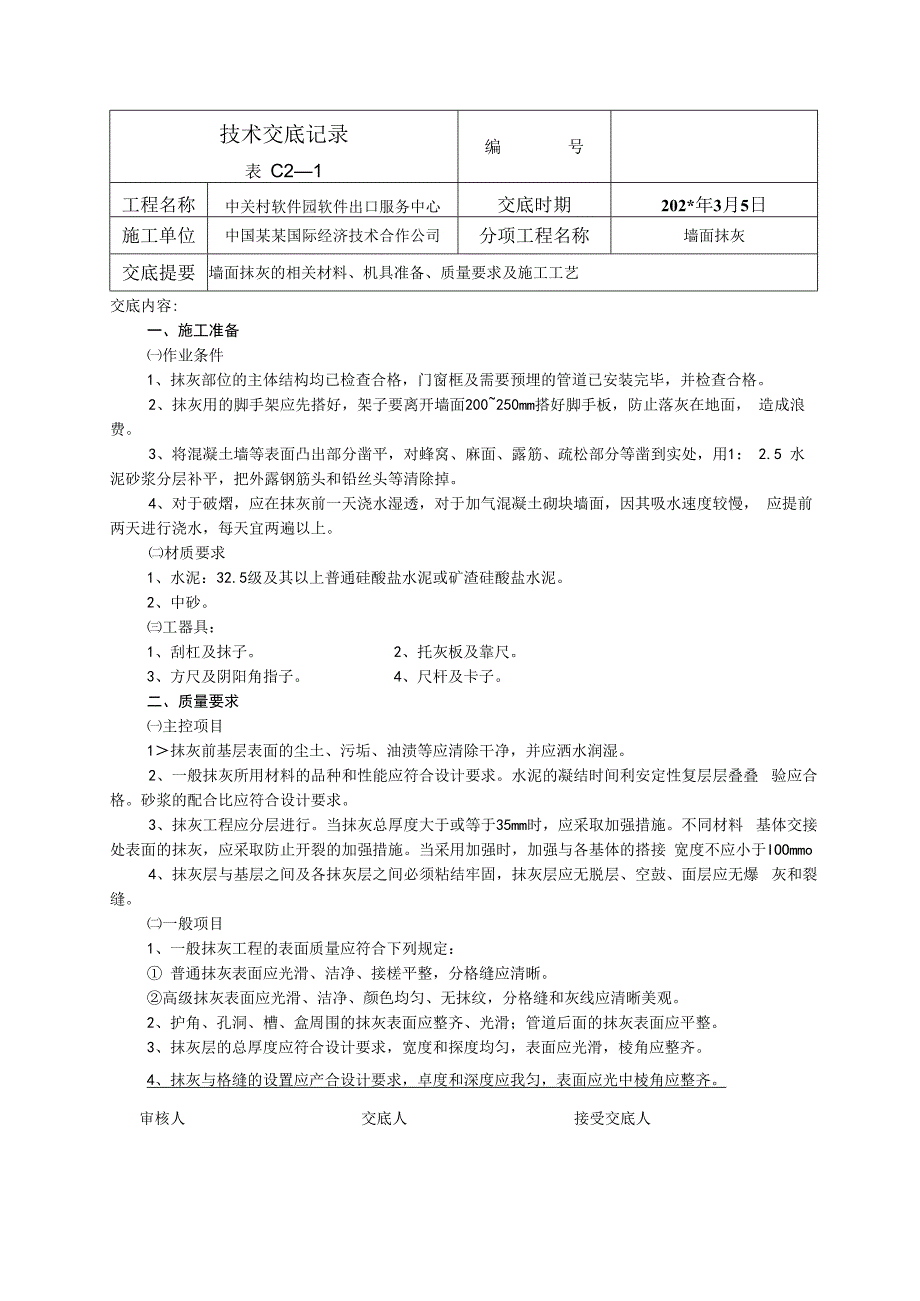

1、技术交底记录表 C21编号工程名称中关村软件园软件出口服务中心交底时期202*年3月5日施工单位中国某某国际经济技术合作公司分项工程名称墙面抹灰交底提要墙面抹灰的相关材料、机具准备、质量要求及施工工艺交底内容:一、施工准备作业条件1、抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已安装完毕,并检查合格。2、抹灰用的脚手架应先搭好,架子要离开墙面200250mm搭好脚手板,防止落灰在地面, 造成浪费。3、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1: 2.5 水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉。4、对于破熠,应在抹灰前一天浇水湿透,对于加气混凝土

2、砌块墙面,因其吸水速度较慢, 应提前两天进行浇水,每天宜两遍以上。材质要求1、水泥:32.5级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥。2、中砂。工器具:1、刮杠及抹子。2、托灰板及靠尺。3、方尺及阴阳角指子。4、尺杆及卡子。二、质量要求主控项目1抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。2、一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间利安定性复层层叠叠 验应合格。砂浆的配合比应符合设计要求。3、抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料 基体交接处表面的抹灰,应采取防止开裂的加强措施。当采用加强时,加强与各基体的搭接 宽度不应

3、小于IOOmmo4、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓、面层应无爆 灰和裂缝。一般项目1、一般抹灰工程的表面质量应符合下列规定: 普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。2、护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。3、抹灰层的总厚度应符合设计要求,宽度和探度均匀,表面应光滑,棱角应整齐。4、抹灰与格缝的设置应产合设计要求,卓度和深度应我匀,表面应光中棱角应整齐。审核人交底人接受交底人技术交底记录表 C21编号工程名称中关村软件园软件出口服务中心交底时期20

4、2*年3月5日施工单位中国某某国际经济技术合作公司分项工程名称墙面抹灰交底提要墙面抹灰的相关材料、机具准备、质量要求及施工工艺5、WfiF水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm,一般抹灰的允许偏差和检验方法项次项目允许偏差(mm)普通抹灰高级抹灰1立面垂直度432表面平整度433阴阳角方正434分格条(缝)直线度435墙裙、勒脚上口直线度43注:普通抹灰,本表第三项阴角方正可不检查;三、工艺流程1、抹灰前的检查及验收工作,在取得结构验收合格后进行。2、抹灰前的清理及剔凿工作。3、抹灰前的提前一天浇水。4、抹灰前的冲筋及套方工

5、作。5、分层抹灰及养护工作。四、操作工艺1、基层处理:吊直,套方,房间尺寸,打墩,墙面冲筋,抹底层灰和中层灰等工序的做法 与墙面抹纸筋灰浆时基本相同,但底灰和中层灰用1: 2. 5水泥砂浆和水泥混合砂浆涂抹,并用磨 板搓平带毛面。在砂浆凝固前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。2、抹水泥砂浆面层:中层砂浆抹好后第二天,用1: 2. 5水泥砂浆或按设计要求的水泥混合 浆抹面层,厚度为58cu操作时先将墙面湿润,然后用砂浆薄刮一道使其与中层灰粘牢, 紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光,为防止出现 墙面花,施工过程中对于材料的配合比应注意,水灰比

6、不能过大要按交底控制水灰比。3、大面积外墙抹灰施工,在施工前必须先吊线,四个大角及长度大于6米的大墙面,高低 不平处先剔凿,同时水平方向也要求挂通线,在每一层楼面进行分缝,防止外墙面抹灰的收缩裂缝 (外窗框与墙体间缝隙一定要在大面积抹灰前,填 堵好,防止空鼓及渗水)罩面抹灰时,用力要 轻重一致,先用抹子作圆弧形抹,然后上下抽拉,要求方向一致,这样不易留下抹纹。4、抹灰完成后,做到现场随做随时清理干净,工完场清。审核人交底人接受交底人施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工 作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场

7、必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝 并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许 私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电 挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有

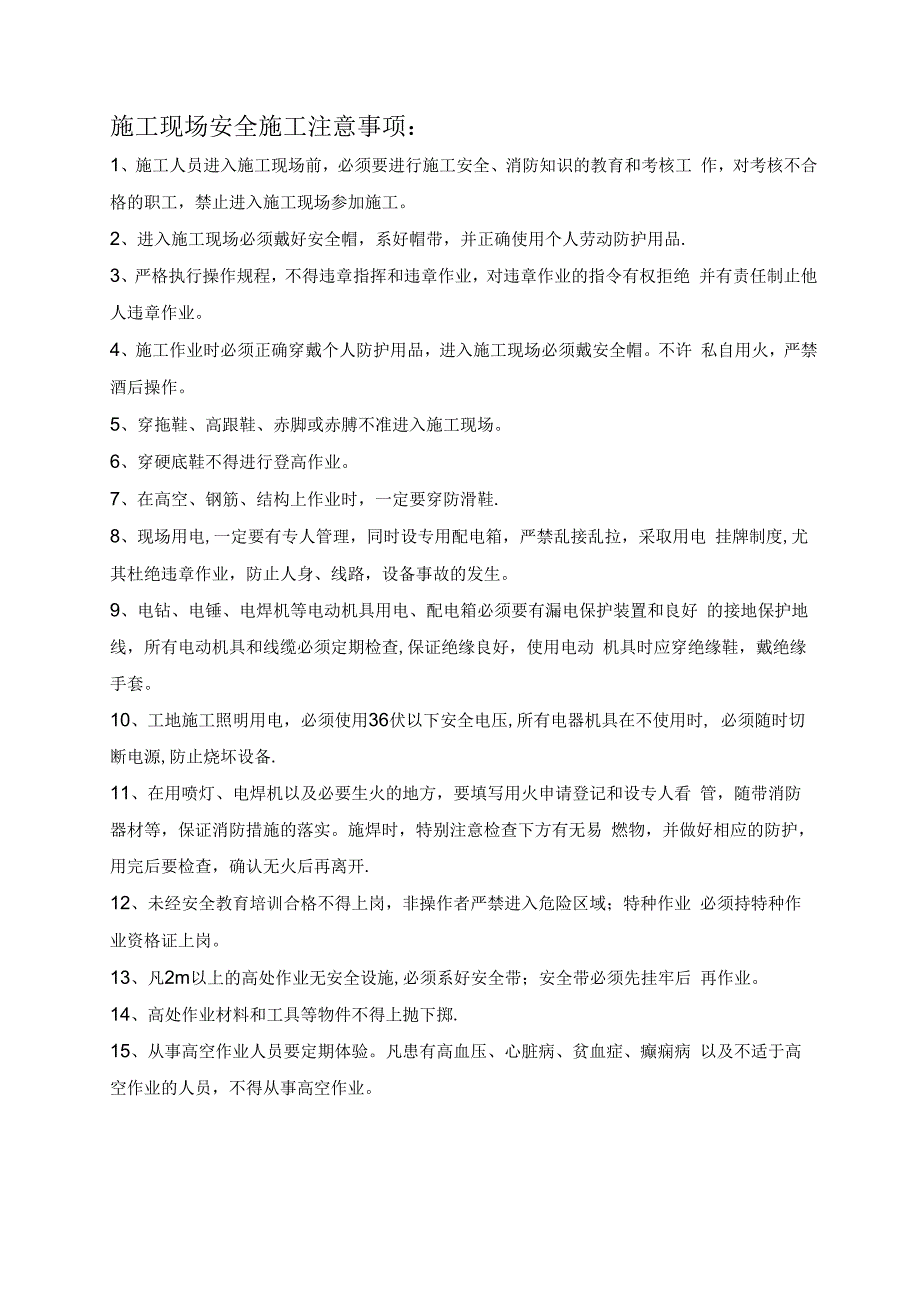

8、电动机具和线缆必须定期检查,保证绝缘良好,使用电动 机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易 燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业 必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后 再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病 以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
