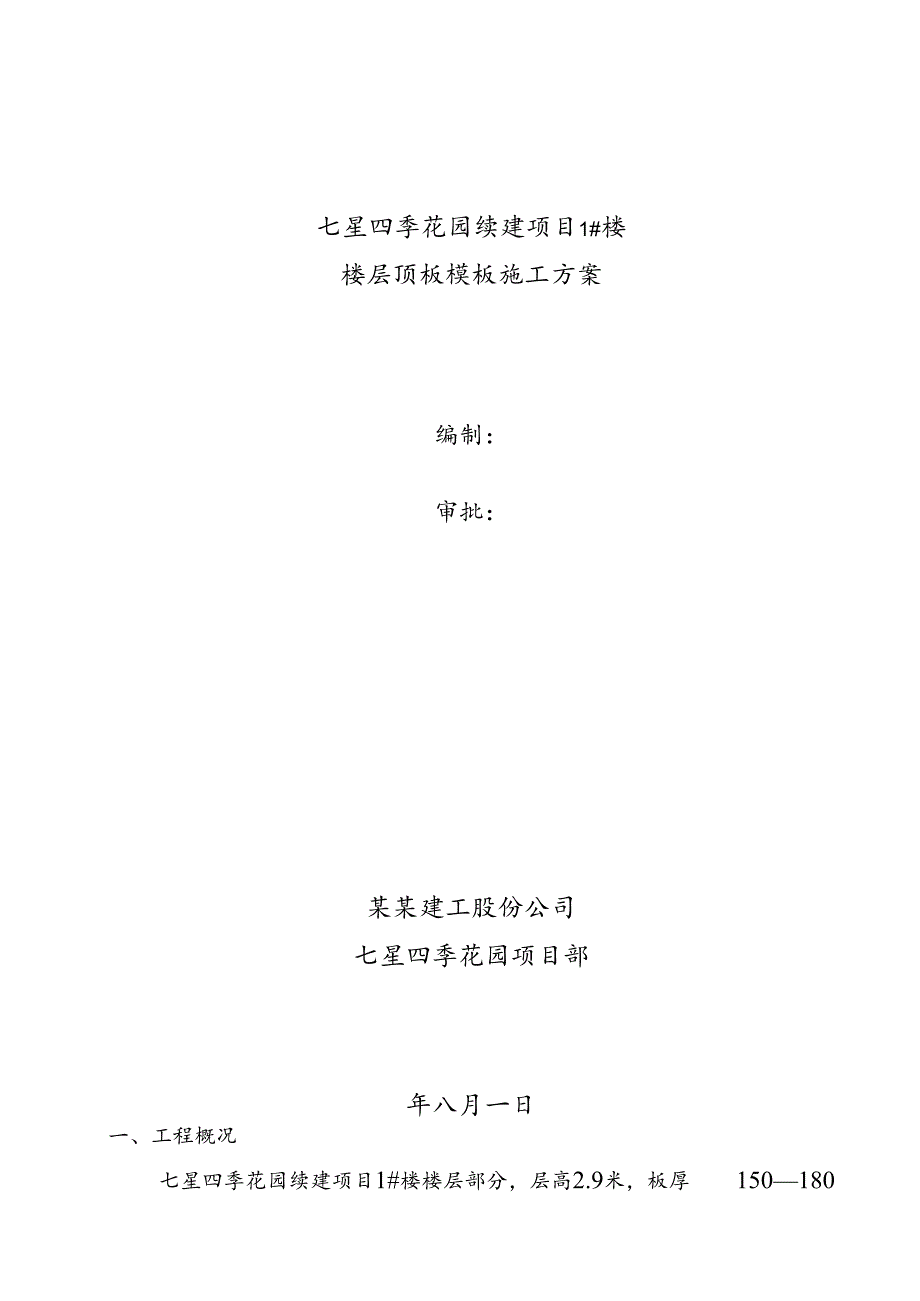

1、七星四季花园续建项目1#楼楼层顶板模板施工方案编制:审批:某某建工股份公司七星四季花园项目部年八月一日一、工程概况七星四季花园续建项目1#楼楼层部分,层高2.9米,板厚 150180 mm,梁截面250义650,剪力墙结构,形成一个跨度较大 的空间。由于板厚度 较大,为保证顶板模板有足够的承压能力、 刚度 和稳定性,特作此部分的施工方案。二、具体的施工方案模板采用18 mm厚的木胶合板,按图纸进行放样制作。保证 模板接缝严密不漏 浆,对拼缝在2mm以下的粘单面胶带,对2mm 以上的缝,应查明原因,是制作不到位的整 改到2mm以下,其它 不能由制作整改的。可采用嵌小木条的方法使拼缝在2mm以下,

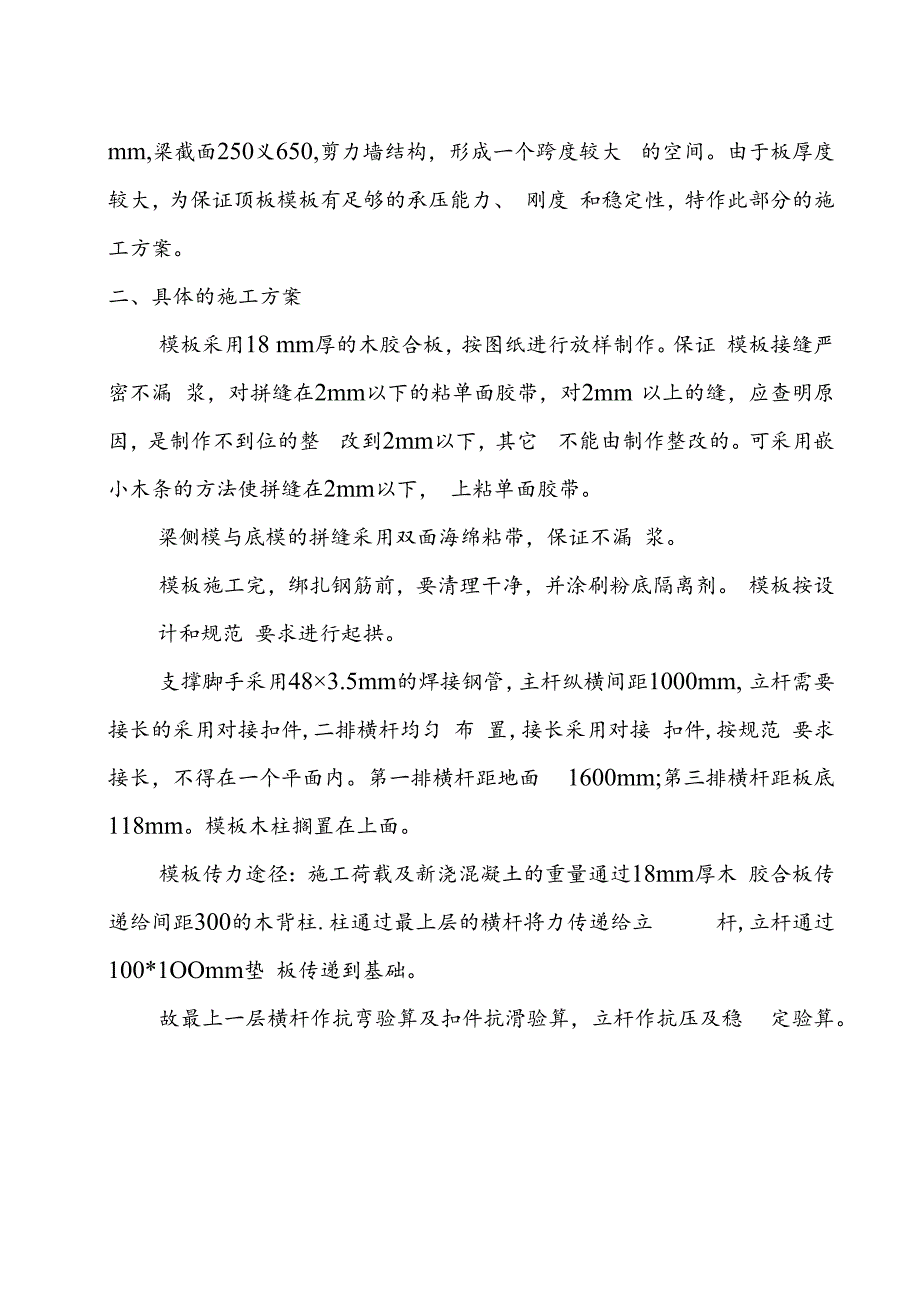

2、 上粘单面胶带。梁侧模与底模的拼缝采用双面海绵粘带,保证不漏 浆。模板施工完,绑扎钢筋前,要清理干净,并涂刷粉底隔离剂。 模板按设计和规范 要求进行起拱。支撑脚手采用483.5mm的焊接钢管,主杆纵横间距1000mm, 立杆需要接长的采用对接扣件,二排横杆均匀 布 置,接长采用对接 扣件,按规范 要求接长,不得在一个平面内。第一排横杆距地面 1600mm;第三排横杆距板底118mm。模板木柱搁置在上面。模板传力途径:施工荷载及新浇混凝土的重量通过18mm厚木 胶合板传递给间距300的木背柱.柱通过最上层的横杆将力传递给立 杆,立杆通过100*1OOmm垫 板传递到基础。故最上一层横杆作抗弯验算

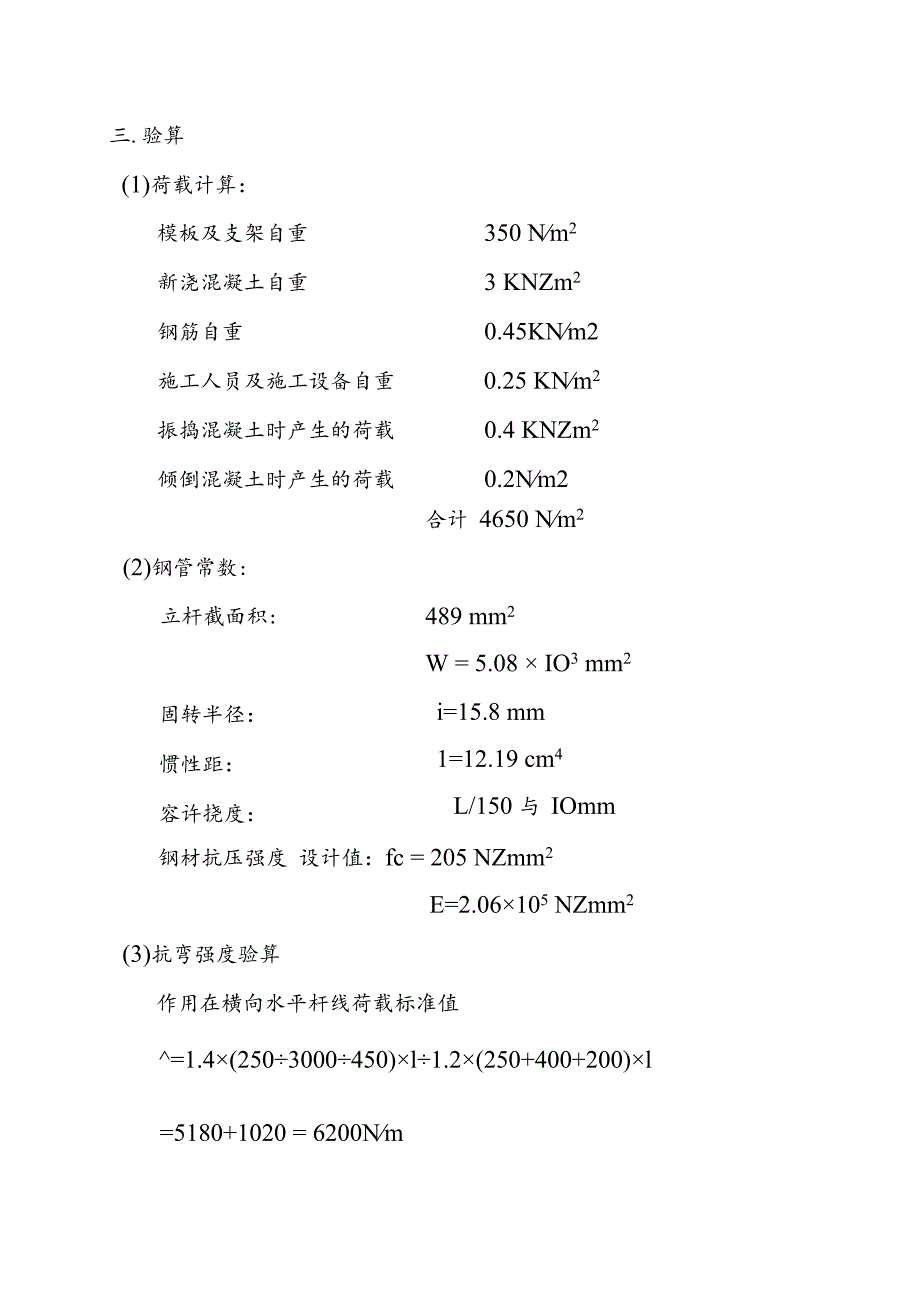

3、及扣件抗滑验算,立杆作抗压及稳 定验算。三.验算(1)荷载计算:模板及支架自重350 Nm2新浇混凝土自重3 KNZm2钢筋自重0.45KNm2施工人员及施工设备自重0.25 KNm2振捣混凝土时产生的荷载0.4 KNZm2倾倒混凝土时产生的荷载0.2Nm2(2)钢管常数:立杆截面积:合计 4650 Nm2489 mm2W = 5.08 IO3 mm2固转半径:惯性距:容许挠度:i=15.8 mm1=12.19 cm4L/150 与 IOmm钢材抗压强度 设计值:fc = 205 NZmm2E=2.06105 NZmm2(3)抗弯强度验算作用在横向水平杆线荷载标准值=1.4(250300045

4、0)l1.2(250+400+200)l=5180+1020 = 6200NmMmax 岑=。62Xaho48)2 =O 07KNm =磐*=70xl =13.787V2 f = 205 Nlmml W 5.08103/ J ,满足要求.(4)变形验算V =5媳 _5x6200x100()4一900/-6mmV 384EZ 3842.0610512.19l04M/50一bmm 满足要求.(5)抗滑验算% 彳0 9 = 62* Xl = 3100N满足要求.(6)抗压验算- X 9 _ 6200 Nlm X 山2 _ 3 00 Ng=3100“ = 6.3ANlml? fc = 205N卜TUT

5、ilA 48977n2 满足要求.(7)抗压稳定验算长细比:2= = lil = 127.03 I l.o轴心受压构 件稳定系 数 0=0.291 = 0.2然?89=43 57 Nlm部 f = 205 Nlm/满足要求.施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考 核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任 制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安

6、全帽。不许私自用火, 严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度, 尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保 护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋, 戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随 时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带 消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应 的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种 作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于 高空作业的人员,不得从事高空作业。
