脚手架搭设方案 .docx

上传人:p** 文档编号:353719 上传时间:2023-08-05 格式:DOCX 页数:12 大小:35.07KB
下载 相关 举报
脚手架搭设方案 .docx_第1页
第1页 / 共12页
脚手架搭设方案 .docx_第2页
第2页 / 共12页
脚手架搭设方案 .docx_第3页
第3页 / 共12页
脚手架搭设方案 .docx_第4页
第4页 / 共12页
脚手架搭设方案 .docx_第5页
第5页 / 共12页
脚手架搭设方案 .docx_第6页
第6页 / 共12页
脚手架搭设方案 .docx_第7页
第7页 / 共12页
脚手架搭设方案 .docx_第8页
第8页 / 共12页
脚手架搭设方案 .docx_第9页
第9页 / 共12页
脚手架搭设方案 .docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《脚手架搭设方案 .docx》由会员分享,可在线阅读,更多相关《脚手架搭设方案 .docx(12页珍藏版)》请在第壹文秘上搜索。

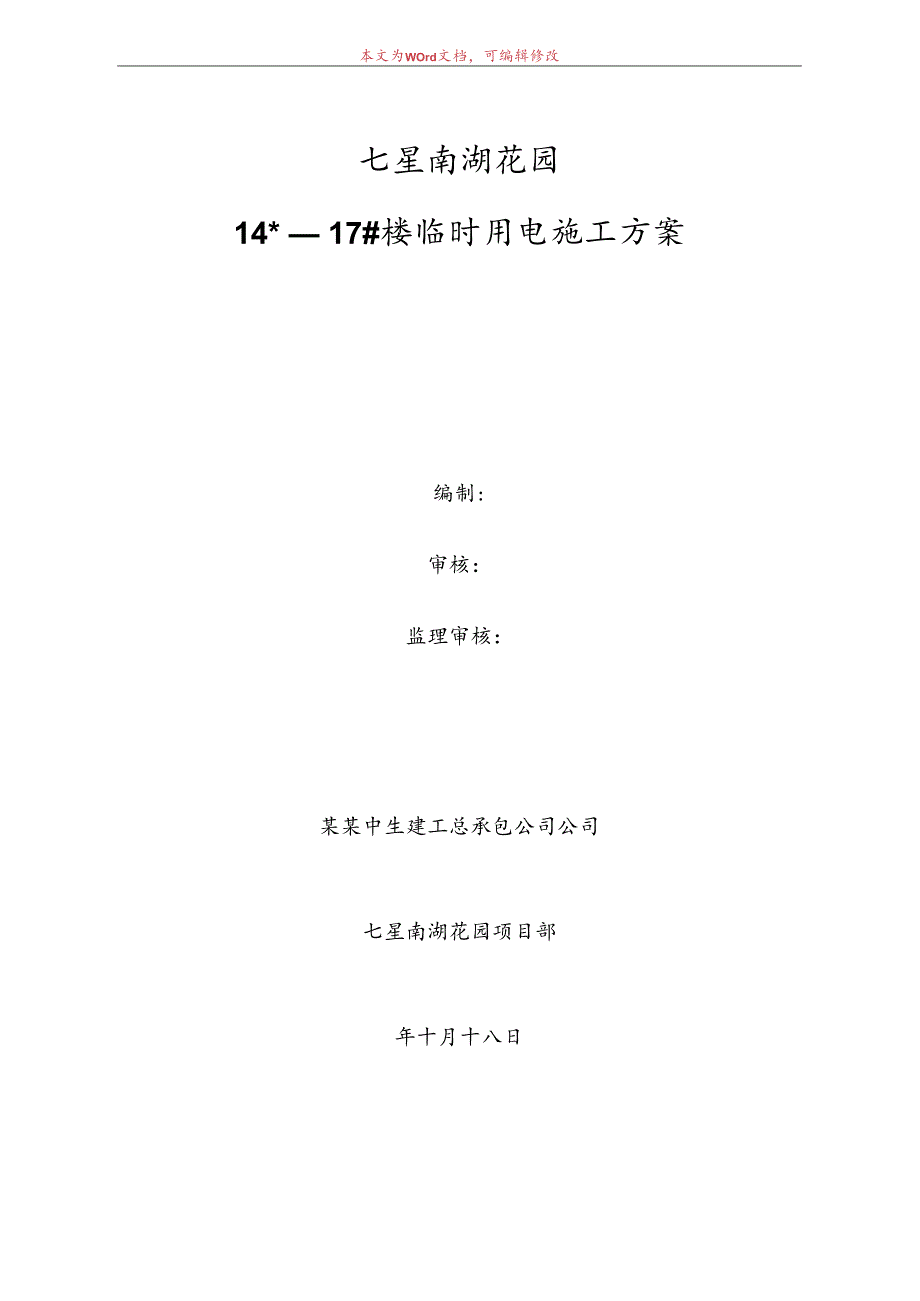

1、本文为WOrd文档,可编辑修改七星南湖花园14* 17#楼临时用电施工方案编制:审核:监理审核:某某中生建工总承包公司公司七星南湖花园项目部年十月十八日务实、求精、团结、开拓脚手架搭设方案七星南湖花园14#17#楼,48x3.5钢管脚手架,周边搭设外 双排脚手架,周长度 约620米,立杆横距1.05m,步距1.45m, 立杆纵距L5m,里皮立杆距墙0.3m。 地面(即-1.4Om)向上 搭设,搭设总高度25.60mo脚手架搭设要随结构 的向上施工 而向上搭设,并始终要比结构 的施工高度 高出L2m,以保证 施工时安全。建筑物四方在脚手架的外排架子上要悬挂一层竹 片,在竹片的外面还要悬挂一层安全

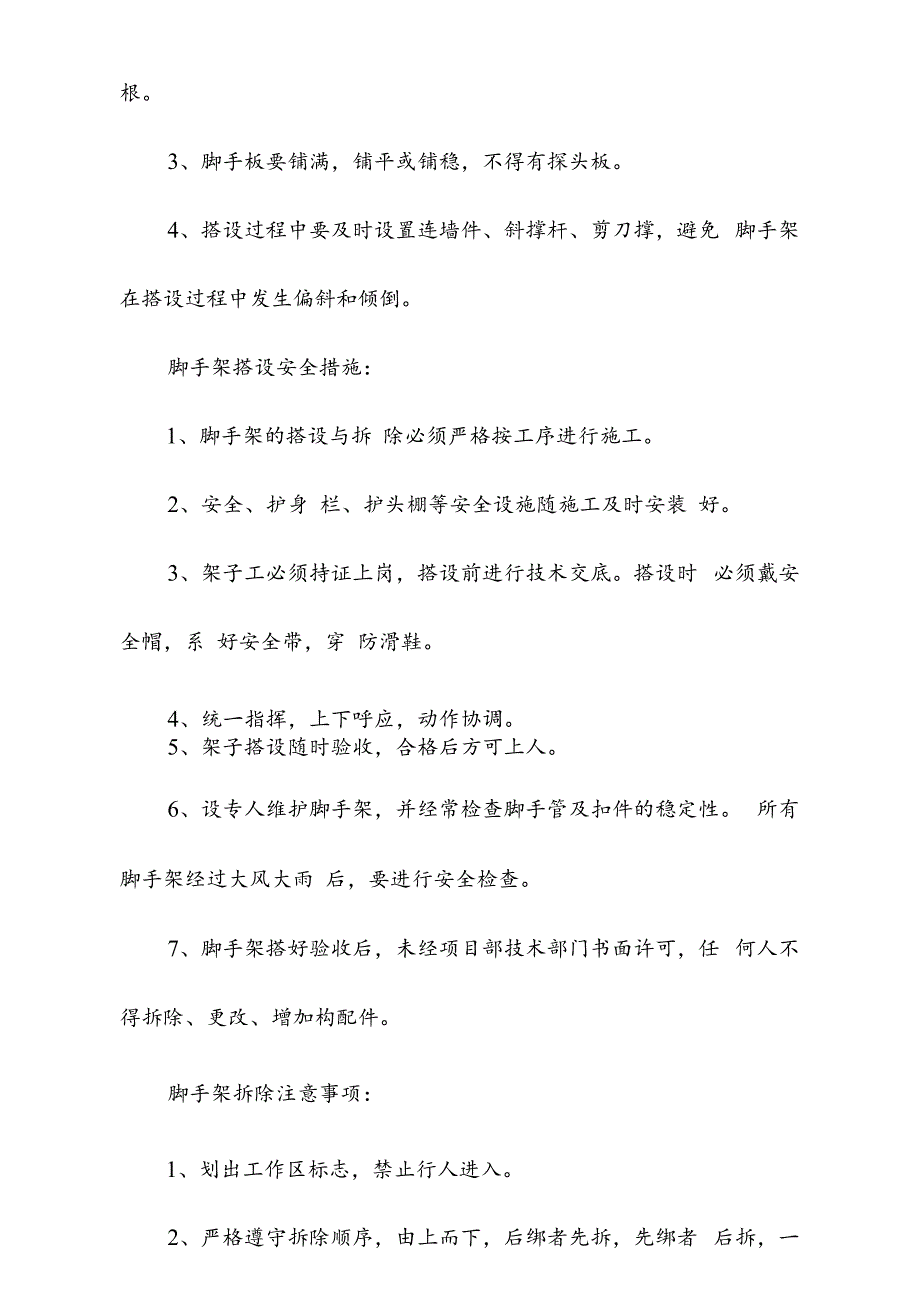

2、,以保证地面施工人员 和行人的安全及减少因施工环境造成的不良影 响。脚手架搭设施工顺序:定位放线 摆放扫地杆 安放立杆底座坚硬支撑板 竖立杆并同时扣紧扫地杆搭设水平杆连接与墙柱接点 搭设剪力撑脚手架验收确保脚手架的搭设质量1、架子地基应平整夯实(或作基础),浇CK)垫层510cm 作整 体垫 板。不得在未经处理的起伏不平和软硬不一的地面 上直接搭设脚手架。2、严格按照规定的构 造尺寸进行搭设,控制好立杆的垂 直偏差和横杆的水平偏差,并确保节点联接达到要求。扣件紧 固扭矩不小于40N根。3、脚手板要铺满,铺平或铺稳,不得有探头板。4、搭设过程中要及时设置连墙件、斜撑杆、剪刀撑,避免 脚手架在搭设

3、过程中发生偏斜和倾倒。脚手架搭设安全措施:1、脚手架的搭设与拆 除必须严格按工序进行施工。2、安全、护身 栏、护头棚等安全设施随施工及时安装 好。3、架子工必须持证上岗,搭设前进行技术交底。搭设时 必须戴安全帽,系 好安全带,穿 防滑鞋。4、统一指挥,上下呼应,动作协调。5、架子搭设随时验收,合格后方可上人。6、设专人维护脚手架,并经常检查脚手管及扣件的稳定性。 所有脚手架经过大风大雨 后,要进行安全检查。7、脚手架搭好验收后,未经项目部技术部门书面许可,任 何人不得拆除、更改、增加构配件。脚手架拆除注意事项:1、划出工作区标志,禁止行人进入。2、严格遵守拆除顺序,由上而下,后绑者先拆,先绑者

4、 后拆,一般是先拆栏杆、脚手板、剪力撑,而后拆小横杆、 大横杆、立杆等。3、统一指挥,上下呼应,动作协调,当解开与另一人有关 的结扣时,应先告知对方,以防坠落。4、材料工具要用滑轮和绳索运送,不得乱扔。脚手架验算如下:脚手架搭设高度 为25.6M,外侧立面全封闭,用于结构 作 业时为一层作业(即m=l),用于装饰时为2层作业(即n2=2)o 所在地区基本风压值Wo=O35KNM2,地面粗糙度 按C类考虑。选择两 处进行验算la=1.5M9立杆横距Ib=LO5M,步距 h=L45M,脚手架计算外伸长度a=0.3M(构 造外伸长度500) o 连墙件2步2跨设置,脚手板为竹串片脚手板,满铺三层。安

5、 全密目 采用2300目/IOOcn?安全围护,挡风系 数0取0.955, 脚手钢管采用 48X3. 5钢管,立杆截面积A=489m2, W=5. 08 103mm3,回转半径i=15.8MM,惯性矩1=12. 19cm容许侥度 v=L150 与 IOnlm,钢材抗压强度 设计值fc=205Nmm2 ,e=2. 06 105 Nmm2j 20 钢筋抗拉强度 f=210 Nmm2 , A=314 mm2o一、横向水平杆抗弯强度及变形施工均布 活荷载标准值3.0KNm2竹串片脚手板均布 荷载标准值0.35 KN/m2横向水平杆间距s=la2=1.52=0.75m1、抗弯强度验算作用横向水平杆线荷载

6、标准值qk=(3+O.35)l=3.35KNm作用横向水平杆线荷载设计值q=1,43l+1.20.35l=4.62 KN/m考虑活荷载在横向水平杆上的最不利布置(验算弯曲正应 力,挠度 不计悬挑荷载,但计算支座最大支反力要计入悬挑荷 载。Mma=q8=4.621.0528=0.637KNm= MmaX/W=。呼I, =i25.39Nm2 f=205 NZmm25.08102、变形验算=2.11 mm 1050/150=7mm_53.35l.054384E 3842.0610512.19104满足要求。二、纵向水平杆抗弯强度及变形双排架纵向水平杆按三跨(每跨中部)均有集中活荷载分 布计算。1、抗

7、弯强度验算由横向水平杆传给纵向水平杆的集中力设计值F=0. 5qlb(l+a1lb)2=0. 54. 620. 9 (1+M). 437KN JL VJ最大弯距Mmax =0. 175FLa=0. 175X3. 437X1. 5=0. 902 KN m= MmaW= 0,92xl6 =177. 56 Nmm2 f=205 NZm25.0810满足要求。2、挠度验算由横向水平杆传给纵向水平杆的集中力标准值Fk=O. 5qklb(l+a1lb)2=0. 53. 351. 05(l+)2=2. 907KNv= L146F = 1.1462.9()7l()3i50031500 卷IOOEZ 1002.

8、0610512.19104150满足要求。三、验算扣件抗滑承载力5根横向水平杆:1.4538=266N2根纵向水平杆:40. 75238=228N10个直角扣件 10 13. 2= 132N均布 荷载:3. 35L5XO.9=4. 53KN共计5.156KN每个扣件承重 5.156/4= 1.289KNRc=8KN满足要求。口.-。 IIIILOIOIII-I0 LJ 四、立杆稳定验算:立杆计算长度 I)=kh=1.155 1. 5 1. 45=2. 512m.长细比 =L0i=2. 512 X 1000/15. 8=159查规范附录C表C =0.277荷载计算(1) 立杆自重 22.3X38

9、 = 847. 4N(2) 纵向水平杆荷载夕卜排 (21.81.45) 2 = 30 取32 根32X38X1. 5= 1824N里排21.8 1.45= 15.04 取 17 根17381.5 = 969N小横杆荷载:(L 52) 16383=1368N(3)脚手架(三层满铺)荷载0. 351.5 (1.05 + 0.3) 3 = 2. 12625KN=2126. 25N(4) 施工荷载按两 层 均布 荷载为3000 Nm2 230001.5 (1.05+0.3) =12150N(5) 安全围护荷载 221.820 = 872N(6) 直角扣件荷载 51713.2 = 1122N(7) 外立

10、杆荷载NGlK 外=(1) + (2) + (5) + (6)=847. 4+1824+1368+872+1122=6033. 4NNg2k外=(3) =2126. 25NY Nnl. = (4) 2 = 121502 = 6075NN= 1. 2 (NGlK外+ Ng2k外)+ 0. 85X 1. 4 X Z/矽卜=1. 2 (6033. 4 + 2126. 25) +0. 85 1. 46075 = 17020. 83立杆段由风荷载设计值产生的弯矩:M = 0. 851.4 kLah2 /10 = 0. 851. 40. 351. 51.45710 = 0. 1314 KNm=17020.

11、83/(0.277 X 489)+0.1314 1000 A 1000/(5. 08 103)=151. 52 1. 4X ZNqk内= 1.2 (4306. 4 + 2126. 25) +0. 851.46075=14948. 43N荷载比外立杆小,满足要求。五、连墙体验算:连墙体均匀 布 置,采用。48x3.5钢管,杆件两端均采用 直角扣件,分别连与脚手架及附 加墙内、外侧的短钢管上,连 墙体的计算长度 可取脚手架距墙距离,即Lo=O.5m。在脚手架 的最高处的连墙体受风荷载最大N =NN0 二1.44AjNo= 1.4X0. 7zsAf0NA1.72,从取 L3,CDk =0. 7z 4

12、 30 =07 1. 72 1. 3 0. 35 = 0. 55 KNlmlN1 =1.4(4, + No=1.4 0. 55 2. 9 3/2+5 = 7. 233 Rc = 8KN长细比 4 = 1 = 32 同=150,。取。.912,N1 _ 5.37103 0.912489=12.04 /=205满足要求。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作, 对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有

13、权拒绝并有 责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私 自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌 制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接 地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应 穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36

14、伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管, 随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物, 并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须 持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作 业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及 不适于高空作业的人员,不得从事高空作业。

展开阅读全文
