瓦斯抽采管理办法.docx

上传人:p** 文档编号:357380 上传时间:2023-08-05 格式:DOCX 页数:6 大小:19.70KB
下载 相关 举报
瓦斯抽采管理办法.docx_第1页
第1页 / 共6页
瓦斯抽采管理办法.docx_第2页
第2页 / 共6页
瓦斯抽采管理办法.docx_第3页
第3页 / 共6页
瓦斯抽采管理办法.docx_第4页
第4页 / 共6页
瓦斯抽采管理办法.docx_第5页
第5页 / 共6页
瓦斯抽采管理办法.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《瓦斯抽采管理办法.docx》由会员分享,可在线阅读,更多相关《瓦斯抽采管理办法.docx(6页珍藏版)》请在第壹文秘上搜索。

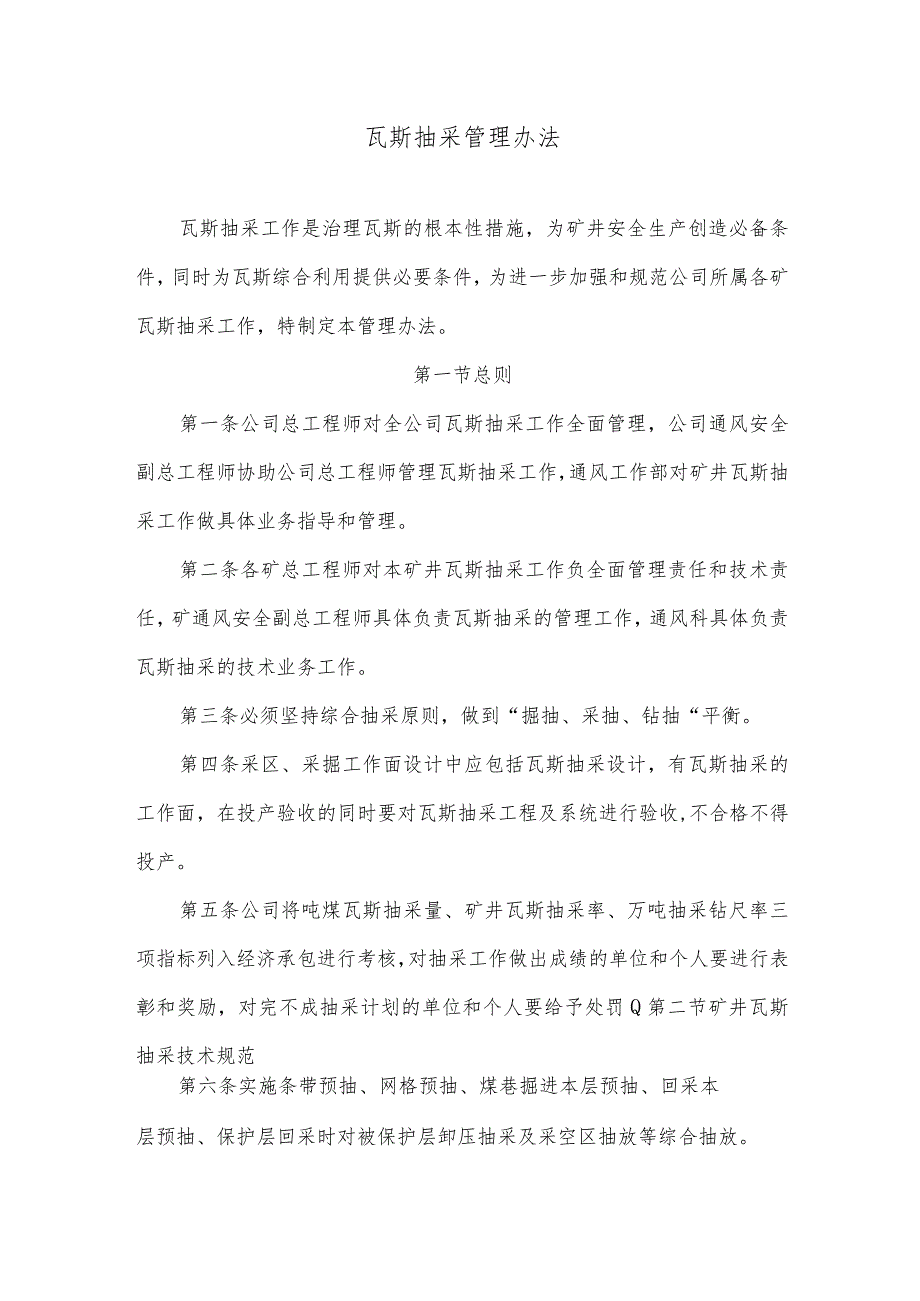

1、瓦斯抽采管理办法瓦斯抽采工作是治理瓦斯的根本性措施,为矿井安全生产创造必备条件,同时为瓦斯综合利用提供必要条件,为进一步加强和规范公司所属各矿瓦斯抽采工作,特制定本管理办法。第一节总则第一条公司总工程师对全公司瓦斯抽采工作全面管理,公司通风安全副总工程师协助公司总工程师管理瓦斯抽采工作,通风工作部对矿井瓦斯抽采工作做具体业务指导和管理。第二条各矿总工程师对本矿井瓦斯抽采工作负全面管理责任和技术责任,矿通风安全副总工程师具体负责瓦斯抽采的管理工作,通风科具体负责瓦斯抽采的技术业务工作。第三条必须坚持综合抽采原则,做到“掘抽、采抽、钻抽“平衡。第四条采区、采掘工作面设计中应包括瓦斯抽采设计,有瓦斯

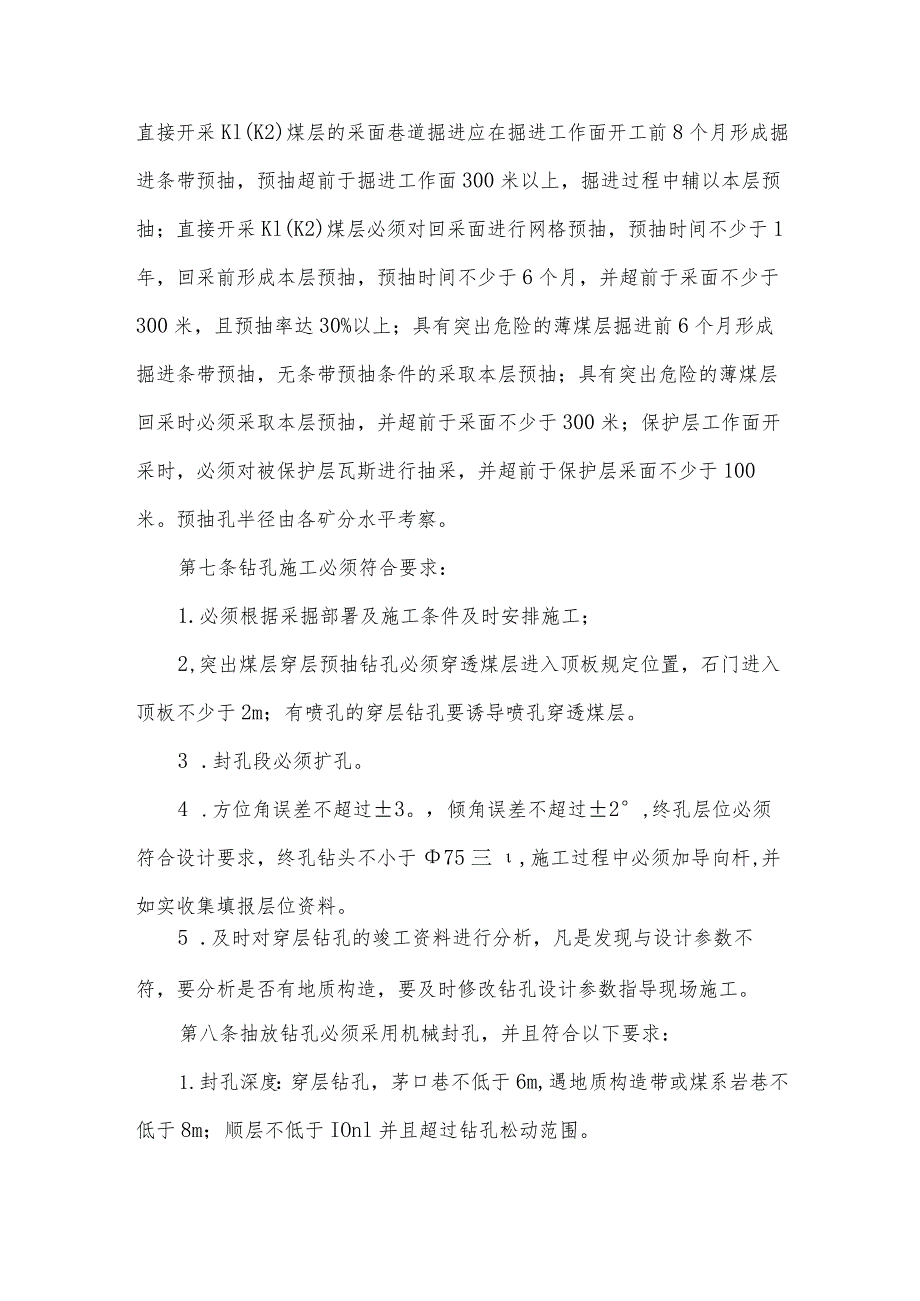

2、抽采的工作面,在投产验收的同时要对瓦斯抽采工程及系统进行验收,不合格不得投产。第五条公司将吨煤瓦斯抽采量、矿井瓦斯抽采率、万吨抽采钻尺率三项指标列入经济承包进行考核,对抽采工作做出成绩的单位和个人要进行表彰和奖励,对完不成抽采计划的单位和个人要给予处罚Q第二节矿井瓦斯抽采技术规范第六条实施条带预抽、网格预抽、煤巷掘进本层预抽、回采本层预抽、保护层回采时对被保护层卸压抽采及采空区抽放等综合抽放。直接开采Kl(K2)煤层的采面巷道掘进应在掘进工作面开工前8个月形成掘进条带预抽,预抽超前于掘进工作面300米以上,掘进过程中辅以本层预抽;直接开采Kl(K2)煤层必须对回采面进行网格预抽,预抽时间不少于

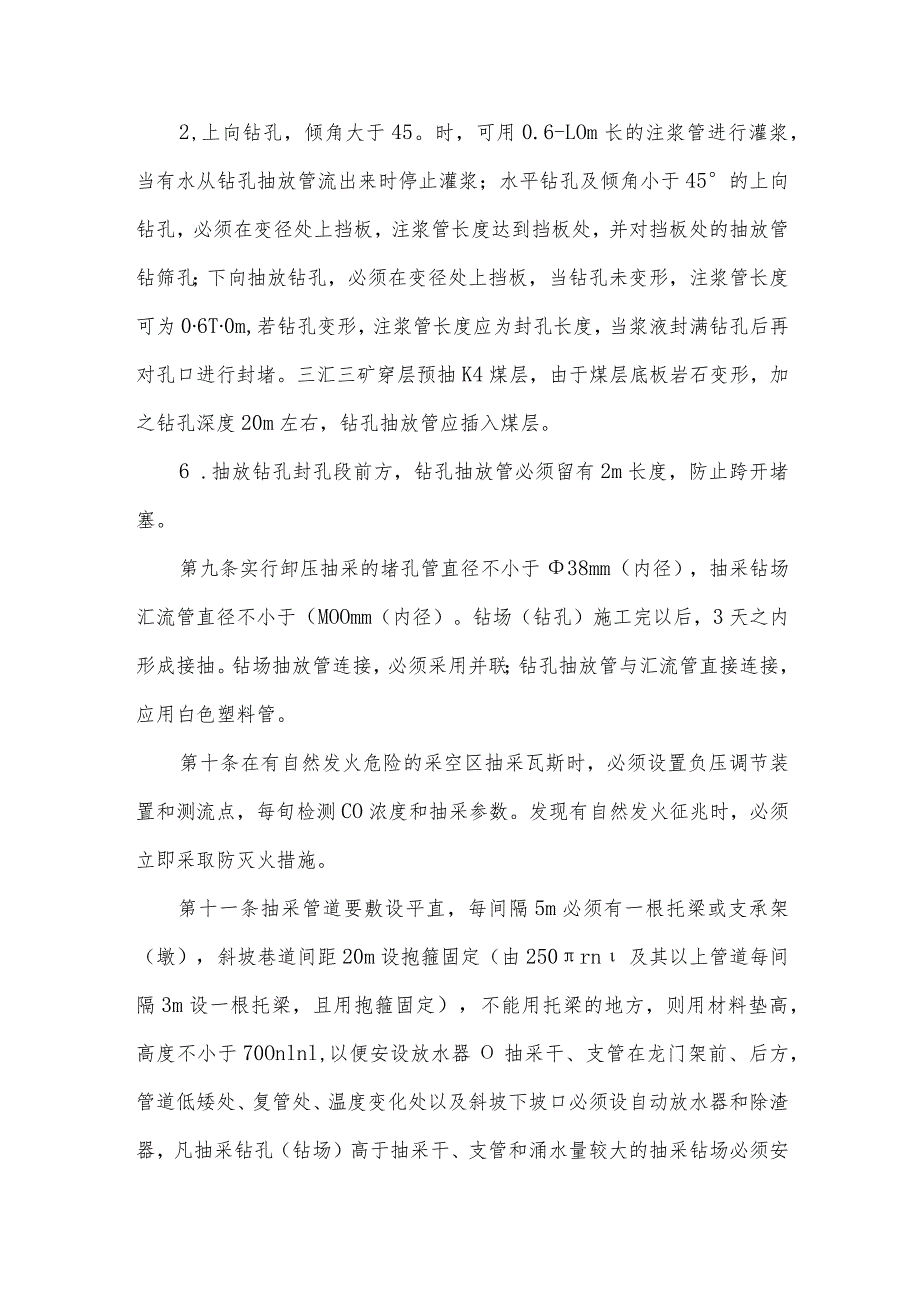

3、1年,回采前形成本层预抽,预抽时间不少于6个月,并超前于采面不少于300米,且预抽率达30%以上;具有突出危险的薄煤层掘进前6个月形成掘进条带预抽,无条带预抽条件的采取本层预抽;具有突出危险的薄煤层回采时必须采取本层预抽,并超前于采面不少于300米;保护层工作面开采时,必须对被保护层瓦斯进行抽采,并超前于保护层采面不少于100米。预抽孔半径由各矿分水平考察。第七条钻孔施工必须符合要求:1.必须根据采掘部署及施工条件及时安排施工;2,突出煤层穿层预抽钻孔必须穿透煤层进入顶板规定位置,石门进入顶板不少于2m;有喷孔的穿层钻孔要诱导喷孔穿透煤层。3 .封孔段必须扩孔。4 .方位角误差不超过3。,倾角

4、误差不超过2,终孔层位必须符合设计要求,终孔钻头不小于75三,施工过程中必须加导向杆,并如实收集填报层位资料。5 .及时对穿层钻孔的竣工资料进行分析,凡是发现与设计参数不符,要分析是否有地质构造,要及时修改钻孔设计参数指导现场施工。第八条抽放钻孔必须采用机械封孔,并且符合以下要求:1.封孔深度:穿层钻孔,茅口巷不低于6m,遇地质构造带或煤系岩巷不低于8m;顺层不低于IOnl并且超过钻孔松动范围。2,上向钻孔,倾角大于45。时,可用0.6-LOm长的注浆管进行灌浆,当有水从钻孔抽放管流出来时停止灌浆;水平钻孔及倾角小于45的上向钻孔,必须在变径处上挡板,注浆管长度达到挡板处,并对挡板处的抽放管钻

5、筛孔;下向抽放钻孔,必须在变径处上挡板,当钻孔未变形,注浆管长度可为06T0m,若钻孔变形,注浆管长度应为封孔长度,当浆液封满钻孔后再对孔口进行封堵。三汇三矿穿层预抽K4煤层,由于煤层底板岩石变形,加之钻孔深度20m左右,钻孔抽放管应插入煤层。6 .抽放钻孔封孔段前方,钻孔抽放管必须留有2m长度,防止跨开堵塞。第九条实行卸压抽采的堵孔管直径不小于38mm(内径),抽采钻场汇流管直径不小于(MOOmm(内径)。钻场(钻孔)施工完以后,3天之内形成接抽。钻场抽放管连接,必须采用并联;钻孔抽放管与汇流管直接连接,应用白色塑料管。第十条在有自然发火危险的采空区抽采瓦斯时,必须设置负压调节装置和测流点,

6、每旬检测CO浓度和抽采参数。发现有自然发火征兆时,必须立即采取防灭火措施。第十一条抽采管道要敷设平直,每间隔5m必须有一根托梁或支承架(墩),斜坡巷道间距20m设抱箍固定(由250rn及其以上管道每间隔3m设一根托梁,且用抱箍固定),不能用托梁的地方,则用材料垫高,高度不小于70Onlnl,以便安设放水器抽采干、支管在龙门架前、后方,管道低矮处、复管处、温度变化处以及斜坡下坡口必须设自动放水器和除渣器,凡抽采钻孔(钻场)高于抽采干、支管和涌水量较大的抽采钻场必须安设自动放水器。第十二条新安装管道严禁使用玻钢管,管道接头扣件必须齐全。第十三条抽采动态图要真实及时反映现场抽采动态,抽采动态图内容要

7、求有:以采掘巷道平面图(磨心坡为立面图)为底图,采掘工作面位置、未保护边界线、钻场及钻孔编号、抽放参数测点及参数、抽放管道尺寸及长度、阀门位置及规格、放水器及出渣器位置等Q回采工作面采空区后方的顺层抽放钻孔要及时取消。第三节抽采瓦斯计量第十四条计量管理规定1.抽采瓦斯计量必须由培训考试合格的专职测流人员负责测定、计算填表等工作。2 .各矿必须按规定配齐3套以上抽采瓦斯计量检测仪表及工具。3 .抽采瓦斯计量结果和上报资料必须统一采用法定计量单位。4 .测定抽采流量统一采用皮托管或直读数测定仪。5 .各瓦斯抽采系统总抽采量以泵站进气端测点测定值为准。由泵站司机每小时测定记录一次该测点负压、浓度、压

8、差或速压,每旬末由专职测流人员测定一次,同时对泵站记录数据进行校核,并据此计算总抽采瓦斯量。6,抽采主、干、支管和工作面采场对应的“前三后五”钻场(本层预抽为采场“前五”),正常时每旬测定一次负压、浓度、压差或速压,测定大气压、管内温度,并据此计算瓦斯抽采量,填写现场记录牌和报表,所有钻孔每旬测定一次单孔浓度。各工作面、揭煤点必须设点测流。7.抽采瓦斯旬报表次旬三天内报公司通风工作部。各抽采点每月填报一次抽采动态图。第四节抽采瓦斯管理第十五条钻孔方位、倾角超过规定、钻孔未穿透设计层位、终孔孔径小于4)75mm,该孔不计算进尺,且应重新补打。第十六条直接开采Kl煤层预抽孔终孔时必须有验孔人员进行

9、验收,否则不予计算进尺。验收表存于矿技术档案室备查Q第十七条矿井必须建立健全抽采系统放水管理制度、抽采人员操作规程、抽采孔验收制度、抽采人员责任制等制度。第十八条预抽和卸压抽采孔抽查率不低于30%,其它孔不低于20%o第十九条钻场施工完后,必须及时封堵、接抽,对抽采队每月按实际接抽的钻孔计算有效抽放钻尺,以此作为结算工资的依据。第二十条抽采主、干、支管出现积水,按“三违”进行处罚,除渣器每月至少除渣一次,并有记录可查。第二十一条井下钻场管理牌和放水器管理牌必须齐全,且必须填写清楚。第二十二条测流人员必须按规定进行测流,严禁弄虚作假。第二十三条随意关闭井下抽采闸门,按“三违”进行处罚。第二十四条泵站司机按规定进行抽采参数测定、记录。第二十五条通风科应每旬组织抽采系统检查。第二十六条抽采队应建立验孔台帐、管道敷设台帐、抽采系统旬检台帐、钻机管理台帐,并按时填绘。第二十七条对验孔、查孔人员不负责任、弄虚作假、虚报、假报钻尺数据者,一律按严重“三违”进行追查处理。第二十八条瓦斯泵司机必须经过专业培训并持证上岗,瓦斯泵房必须在醒目位置悬挂瓦斯泵司机的操作规程、岗位责任制及瓦斯泵的停、开等制度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 绩效管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
