扩大基础施工作业指导书.docx

上传人:p** 文档编号:359562 上传时间:2023-08-06 格式:DOCX 页数:17 大小:68.49KB
下载 相关 举报
扩大基础施工作业指导书.docx_第1页
第1页 / 共17页
扩大基础施工作业指导书.docx_第2页
第2页 / 共17页
扩大基础施工作业指导书.docx_第3页
第3页 / 共17页
扩大基础施工作业指导书.docx_第4页
第4页 / 共17页
扩大基础施工作业指导书.docx_第5页
第5页 / 共17页
扩大基础施工作业指导书.docx_第6页
第6页 / 共17页
扩大基础施工作业指导书.docx_第7页
第7页 / 共17页
扩大基础施工作业指导书.docx_第8页
第8页 / 共17页
扩大基础施工作业指导书.docx_第9页
第9页 / 共17页
扩大基础施工作业指导书.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《扩大基础施工作业指导书.docx》由会员分享,可在线阅读,更多相关《扩大基础施工作业指导书.docx(17页珍藏版)》请在第壹文秘上搜索。

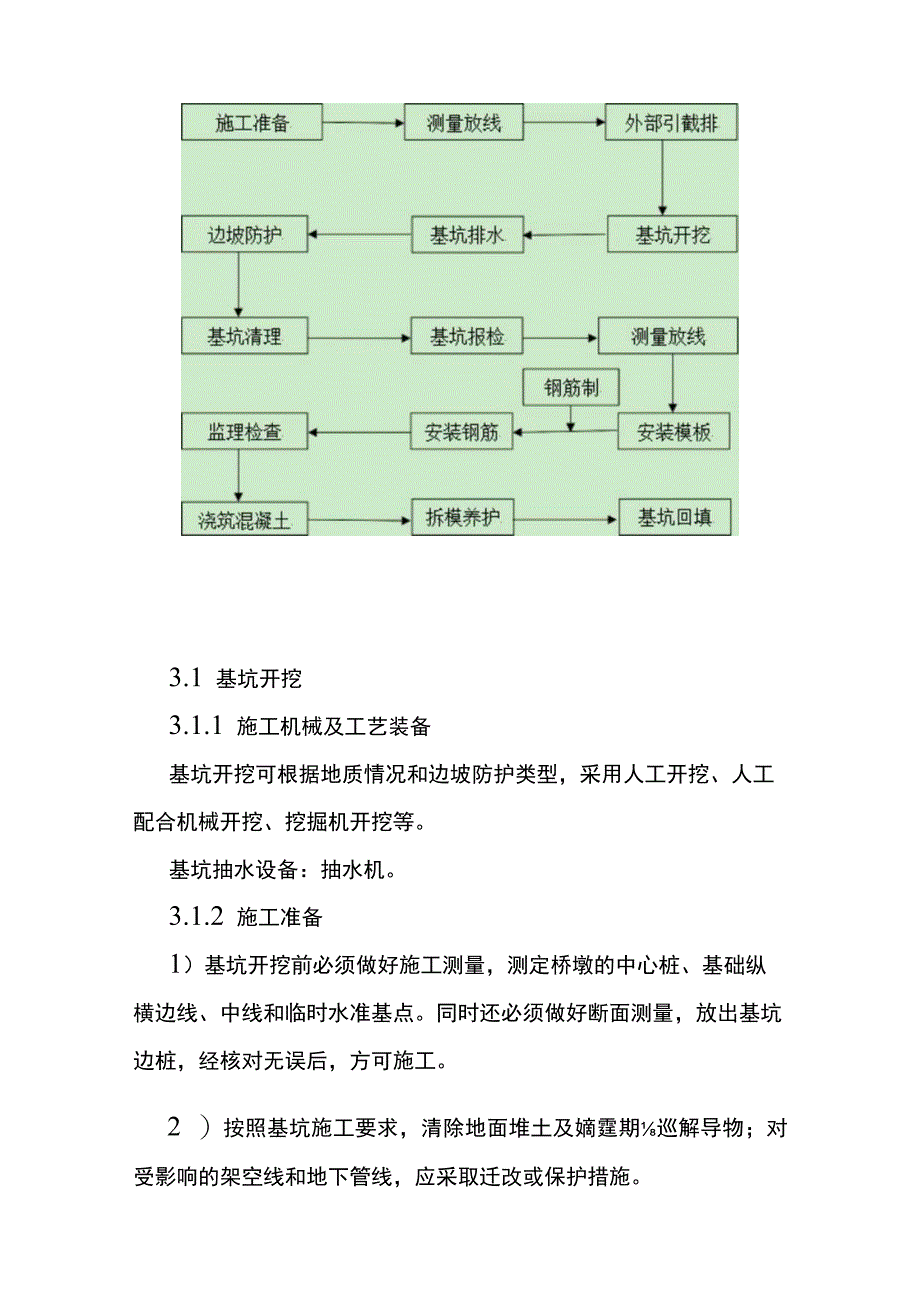

1、作业指导书扩大基础施工作业指导书1、适用范围本作业指导书适用于桥梁的明挖扩大基础开挖和混凝土浇筑施工。2、作业准备2.1 内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。2.2 外业技术准备施工用水、用电、便道贯通,场地平整完成。3、施工方法及工艺流程施工工艺流程图3.1 基坑开挖3.1.1 施工机械及工艺装备基坑开挖可根据地质情况和边坡防护类型,采用人工开挖、人工配合机械开挖、挖掘机开挖等。

2、基坑抽水设备:抽水机。3.1.2 施工准备1)基坑开挖前必须做好施工测量,测定桥墩的中心桩、基础纵横边线、中线和临时水准基点。同时还必须做好断面测量,放出基坑边桩,经核对无误后,方可施工。2 )按照基坑施工要求,清除地面堆土及嫡霆期巡解导物;对受影响的架空线和地下管线,应采取迁改或保护措施。3 )根擒包图标示的质、水文资模胎I赅具体条件艇基坑的开挖方案:开挖方法、放坡形式或边坡防护方案、机械设备、基坑尺寸,以及安全、环保、水保、质量措施等的制定。4 )基坑开挖前还必须搞好防水排水工作,应在基坑顶部边缘外四周挖好防水排水沟拦截雨水。5 )对作业人员进行安全、技术培训和交底工作。3.1.3基坑开挖

3、1)基坑根据设计及现场情况可采用垂直开挖、放坡开挖、支撑加固开挖等。基坑开挖以前应作好以下工作。根据提供设计文件,测定基坑中心线、方向和高程,并在基坑旁设定开挖控制桩。居设计文件剧购!疲水文资环彳遇落,结现场靓,确定基坑用交方案,对用交坡度、支护方案、用弱围、弃土位亶口防、升冰措施等在方案中作出具体安排。2 坑宓彖四周适当品隅设截水沟防IH蟋水流入坑内,冲局航三,造成坍方破坏基坑。坑缘边留有护道,静载S巨坑缘不少于0.5m,动载距坑缘不少于LOm。3 )在天然士层上J缰,女三度在5m以内,施工期较短,基坑底处于地下水位以上,土的湿度接近最佳含水量、土层构造均匀时,则基坑坑壁坡度可参照样选定。基

4、坑深度大于5m或有其他不利条件时,应将坑壁坡度适当放缓,或加作平台。如土的湿度过大,能引起坑壁坍塌时,坑壁坡度应采用该湿度下土的天然坡度。基坑坑壁坡度坑壁土坑壁坡度基坑顶缘无载重基坑顶缘有静载基坑顶缘有动载砂类土1:11:1.251:1.5碎石类土1:0.751:11:1.25黏性土、粉土1:0.331:0.51:0.75极软岩、软岩1:0.251:0.331:0.67较软岩1:01:0.11:0.25极硬岩、硬岩1:01:01:0注:挖基通过不同的土层时,边坡可分层选定,并酌留平台;在山坡上开挖基坑,当地质不良时,应防止滑坍。4 )施工时注意观察坑缘顶面上有无裂缝,坑壁有无松散坍落现象发生并

5、采取必要的措施,确保安全施工。基坑顶有动载时,坑顶缘与动载间应留有大于Im的护道,如地质、水文条件不良,或动载过大,应进行基坑开挖边坡检算,根据检算结果确定采用增宽护道或其他加固措施。5 )对于天然峰甑最佳煌、构造均匀、不易发生坍滑、移动、松散或不均匀下沉的土质,基坑开挖可采取垂直坑壁的形式。不同土类状态垂直坑壁容许深度见下表无支护开挖垂直坑壁容许深度土类容许深度(m)密实、中密的砂类土和砾类土(充填物为砂类土)1.00硬塑、软塑的低液限粉土、低液限黏1.25硬塑、软塑的高液限黏土、高液限黏质土夹砂砾土1.50坚硬的高液限黏土2.006 )弃土不得碍施匚弃土坡脚距坑照的是第不宜小于基t就深度,

6、且宜弃在指定地点,不得造成环境污染。7)无水土质基坑底面,宜按基础设计平面尺寸每边放宽不小于50cm。适宜垂直开挖且不立模板的基坑,基底尺寸应按基础轮廓确定。有水基坑底面,应满足四周排水沟与汇水井的设置需要,每边放宽不宜小于80cmo8)基底应避免超挖,松动部分应清(用使用机W书郭寸,不得破坏基底土的结构,可在设计高程以上保留一定厚度由人工开挖。9)宏三j三gra可断,三J设计嬴算检验合格后,应立即浇筑基础。如基底暴露过久,则应重新检验。10)基坑排水明挖基坑,可采用汇水井或井点法排、降水,应保持基坑底不被水淹。基坑排出的水应以水管或水槽远引。3.2基地清理3.2.1 基底处理应符合下列规定1

7、)基础底面不得置于软硬不均的地层上;2)岩层基底面鄢帽面松碎G块、淤尼苔醉,凿三鲜岩面,表面应清洗干净。应将倾斜岩面凿平或凿成台阶;3)碎石类土及砂类土层基底承重面应修理平整,黏性土层基底整修时,应在天然状态下铲平,不得用回填土夯平;邺寸,应在粉嫡先铺一层5 IOcm水泥砂浆。5)基觥獭前的基坑不得泡水。女暧生基坑泡水腾,应采聃醐进行处理并满足设计要求。3.2.2基坑开挖的质量标准和检验方法基坑开挖到设计标高后应尽快进行自检、报检,验收合格后立即进行后续施工。基坑质量标准及检验方法见下表基坑质量标准及检验方法3.4模板、钢筋安装3.4.1模板安装1)本标段桥梁扩大基础均埋置在地面线以下,故扩大

8、基础外观并没特殊要求施工用模励原用2.0mXL0m或1.0m0.5m规格的定型钢模拼装成。采用50钢管作为模板的横、竖加劲肋肋。模板内侧用预制的同标号混凝土垫块垫于扩大基础钢筋与模板间,以保证保护层厚度;外侧用型钢或方木与基坑壁撑紧,保证位置准确。在扩大基础四周用5O钢管搭设脚手架,便于模板安装及混凝土浇筑。2)在询混凝前以及瀚过程中,应对三板、垓、W骨架、预埋件等加以检查。当发现问题,应及时处理,并作记录。3)模板、支架的符合设计要求当设过无要求时,可按住的要求进行检验。检验结果不满足要求时,应及时调整或返工。模板安装允许偏差和检验方法序号项目允许偏差(mm)检验方法1轴线位置15尺量每边不

9、少于2处2表面平整度52m靠尺和塞尺不少于3处3高程20测量4相邻两板表面高低差2尺量4)浇筑混凝土前应检查模板内是否存在杂物,钢筋上是否存在油污,木模板是否用水湿润,模板之间是否存在缝隙和孔洞等,否则应及时清除模板内杂物或钢筋上的油污。当模板有缝隙和孔洞时,应予堵塞,不得漏浆。3.4.2钢筋工程(1)钢筋的下料及加工在钢筋加工场进行,然后运至施工场地内。(2)在绑扎扩大基础接地钢筋和墩身预埋钢筋前,先进行扩大基础的平面位置放样,在基底岩层上标出每根底层钢筋的平面位置,准确安放钢筋。(3)顶层基础竖向增设一些钢筋作为扩大基础顶面钢筋的支承筋,保证顶层钢筋的标高,以免钢筋网的变形太大。(4)在纬

10、阱由源础网钢筋时Z等敦身的钢筋预埋,预埋件的位置采用型钢定位架定位,确保预埋位置,经复测无误后方可进行混凝土的浇筑。3.5混凝土工程3.5.1 凝土浇筑1)赴魏肚前,应对三反钢筋、预埋件,以及各种机具、设备等进行检查,各项条件符合要求,各项准备工作安排就绪后,才能浇筑混凝土。2)混凝土浇筑前,应检查混凝土的和易性、坍落度以及含气量。3)自高处同颤内A御混凝时,为防止混魁离析,T殳应龌-网要求:a从高处直接f雌用寸,混凝土自由彳廊客高度不宜超过2m,以不发生离析为度。b当倾落高度超过2m时,应通过串筒、溜管等设施铺助下落。C串筒出料口距混凝土浇筑面的高度不宜超过Imo4)混凝土浇筑时应符合下列要

11、求1在婢气蛛牛下,混凝土入模时的温度不宜超过30。应避免模板和新浇混凝土受阳光直射,控制混凝土入模前模板和钢筋的温度以及附近的局部气显襁过40。&宜尽可能安排在傍晚浇筑而避开炎热的白天,也不宜在早上浇筑以免气温升到最高时加剧混凝土内部温升。2当昼夜平均气温低于5。(:或最低气温低于-3。C时,应按冬钿E姐里,混疑土的入模温廓应低于5。混凝土应分层进行浇筑,不得随意留置施工缝。其分层厚度(指捣实后厚度)应根据搅拌机的搅拌能力、运输条件、浇筑速度、振捣能力和结构要求等条件确定,采用插入式振捣器进行振捣,浇筑层厚度为振捣器作用部分长度的L25倍。但混凝土最大摊甫厚度不宜大于400mm,泵送混凝土的最

12、大摊铺厚度不宜小于600mmo3在新浇筑完成的下层混凝土上再浇筑新混凝土时,应在下层混凝土初凝或能重塑前浇筑完成上层混凝土。上下层同时浇筑时,上层与下层前后海距离应保持L5m以上在f解面上询混凝时,应从低处加逐身广展升高,保持水平分层。4混凝土浇筑应连续进行。当因故间歇时,其间歇时间应小于前层混凝土的初凝时间或能重塑的时间。当允许间歇时间已超过时,应按浇筑中断处理,同时应留置施工缝,并作出记录。施工缝的平面应与结构的轴线相垂直,施工缝处应埋入适量的接茬片石、钢筋或型钢,并使其体积露出前层混凝土外一半左右。5新浇混凝土与邻接的己硬化混凝土或岩土介质间的温差不得大于2OoCo6在浇筑混凝土过程中或

13、浇筑完成时,如混凝土表面泌水较多,须在不扰动已浇筑混凝土的条件下,采取措施将水排除。继续浇筑混凝土时,应查明原因,采取措施,减少泌水。G海混凝土期间,应设专人检查舞、模板、钢筋神页埋件等的稳固情况,当发现有松动、变形、移位时,应及时处理。8浇筑混凝土时,应填写混凝土施工记录。5)大体积墩台,混凝土应控制混凝土水化热温度,以防结构开裂。6)插人式振捣器时,移动间距不超过振动器作用半径的1.5倍,与侧模保持50100mm的距离,插人下层混凝土50100mm,每一处振毕,徐徐提出振动棒。7)振动部位必须振动到该部位混凝土密实为止,密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆。8)筑显

14、三时,应保证混凝本哪时匀匀性不产生离析现象;均匀填充模板不使混凝土表面产生蜂窝麻面现象呆证保护层厚度。9)凝土浇筑完成后,对混凝土裸露面应及时进行抹平,等定浆后再抹第二遍并压光。10)侧蛔石就趾强达SJ2.5MPa以上表面及棱角不应拆模而受损时,方可拆除。口)混疑土与环境6辐塞F得大于15G当懿在10。C以上但低于15。C时,拆除模板后的混凝土表面宜采取临时覆盖措施。12)采用陪隙源掘蟒护的昆疑土,当翁P完毕后的温仍在0。C以下时,应待混凝土冷却至5。C以下且混凝土与环境之间的温差不大于15。C后,方可拆除模板。3.5.2凝土的养护1)混凝土带模养护期间,应采取带模包裹、浇水、喷淋洒水措施进行

15、保湿、潮湿养护,保证模板接缝处不至失水干燥。为了保证顺利拆模,可在混凝土频2448h后略微松开模板,并继续浇水养护至拆模。2)混凝土去除表面覆盖物或拆模后,应对混凝土采用覆盖洒水的措施进行潮湿养护,也可在混凝土表面处于潮湿状态时,迅速采用麻布、棉毡材料将暴露面混凝土覆盖或包裹再用塑料布或帆布等将麻布、棉毡等保湿材料包覆(裹)。3)混凝土养护期间应注意采取保温措施,防止混凝土表面温度受环境因素影响(如曝晒、气温骤降等)而发生剧烈变化。养护期间混凝土的芯部与表层、表层与环境之间的温差不宜超过20。G大体积混凝土施工前应制定严格的养护方案,控制混凝土内外温差满足设计要求。4)混凝土在冬季和炎热季节拆模后,若天气产生骤然变化时,应采取适当的保温(寒季)隔热(夏季)措施,防止混凝土产生过大的温差应力。5)当昼夜平均M温低于5。(:或最低气温低于-3。C时,应按冬频工m当环境温度低于5时,禁止对混凝土表面进行洒水养护。此时,可在混凝

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
