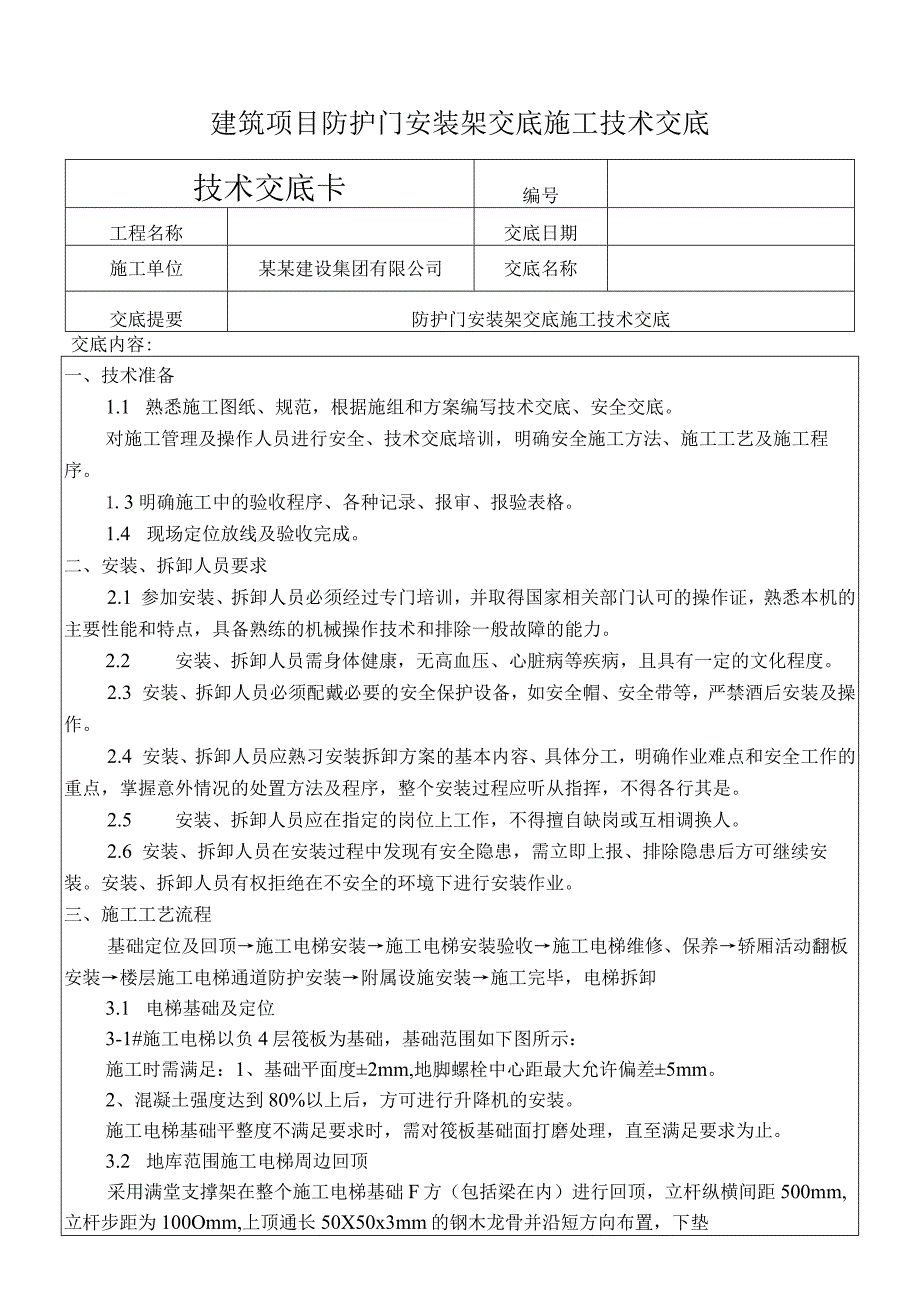

《建筑项目防护门安装架交底施工技术交底.docx》由会员分享,可在线阅读,更多相关《建筑项目防护门安装架交底施工技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。
1、建筑项目防护门安装架交底施工技术交底技术交底卡编号工程名称交底日期施工单位某某建设集团有限公司交底名称交底提要防护门安装架交底施工技术交底交底内容:一、技术准备1.1 熟悉施工图纸、规范,根据施组和方案编写技术交底、安全交底。对施工管理及操作人员进行安全、技术交底培训,明确安全施工方法、施工工艺及施工程序。1.3明确施工中的验收程序、各种记录、报审、报验表格。1.4 现场定位放线及验收完成。二、安装、拆卸人员要求2.1 参加安装、拆卸人员必须经过专门培训,并取得国家相关部门认可的操作证,熟悉本机的主要性能和特点,具备熟练的机械操作技术和排除一般故障的能力。2.2 安装、拆卸人员需身体健康,无高
2、血压、心脏病等疾病,且具有一定的文化程度。2.3 安装、拆卸人员必须配戴必要的安全保护设备,如安全帽、安全带等,严禁酒后安装及操作。2.4 安装、拆卸人员应熟习安装拆卸方案的基本内容、具体分工,明确作业难点和安全工作的重点,掌握意外情况的处置方法及程序,整个安装过程应听从指挥,不得各行其是。2.5 安装、拆卸人员应在指定的岗位上工作,不得擅自缺岗或互相调换人。2.6 安装、拆卸人员在安装过程中发现有安全隐患,需立即上报、排除隐患后方可继续安装。安装、拆卸人员有权拒绝在不安全的环境下进行安装作业。三、施工工艺流程基础定位及回顶施工电梯安装施工电梯安装验收施工电梯维修、保养轿厢活动翻板安装楼层施工

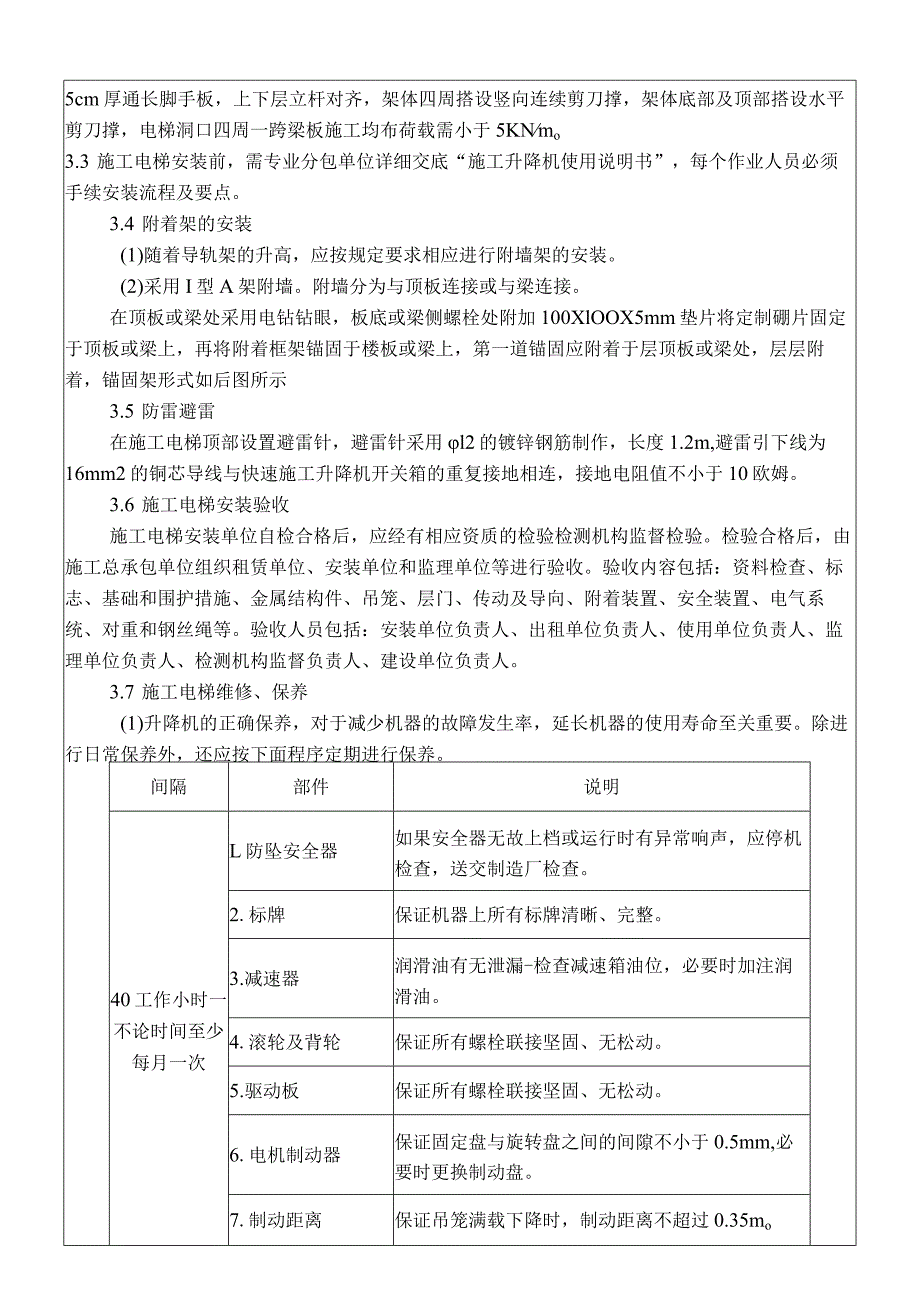

3、电梯通道防护安装附属设施安装施工完毕,电梯拆卸3.1 电梯基础及定位3-1#施工电梯以负4层筏板为基础,基础范围如下图所示:施工时需满足:1、基础平面度2mm,地脚螺栓中心距最大允许偏差5mm。2、混凝土强度达到80%以上后,方可进行升降机的安装。施工电梯基础平整度不满足要求时,需对筏板基础面打磨处理,直至满足要求为止。3.2 地库范围施工电梯周边回顶采用满堂支撑架在整个施工电梯基础F方(包括梁在内)进行回顶,立杆纵横间距500mm,立杆步距为100Omm,上顶通长50X50x3mm的钢木龙骨并沿短方向布置,下垫5cm厚通长脚手板,上下层立杆对齐,架体四周搭设竖向连续剪刀撑,架体底部及顶部搭设
4、水平剪刀撑,电梯洞口四周一跨梁板施工均布荷载需小于5KNmo3.3 施工电梯安装前,需专业分包单位详细交底“施工升降机使用说明书”,每个作业人员必须手续安装流程及要点。3.4 附着架的安装(1)随着导轨架的升高,应按规定要求相应进行附墙架的安装。(2)采用I型A架附墙。附墙分为与顶板连接或与梁连接。在顶板或梁处采用电钻钻眼,板底或梁侧螺栓处附加100XlOOX5mm垫片将定制硼片固定于顶板或梁上,再将附着框架锚固于楼板或梁上,第一道锚固应附着于层顶板或梁处,层层附着,锚固架形式如后图所示3.5 防雷避雷在施工电梯顶部设置避雷针,避雷针采用l2的镀锌钢筋制作,长度1.2m,避雷引下线为16mm2

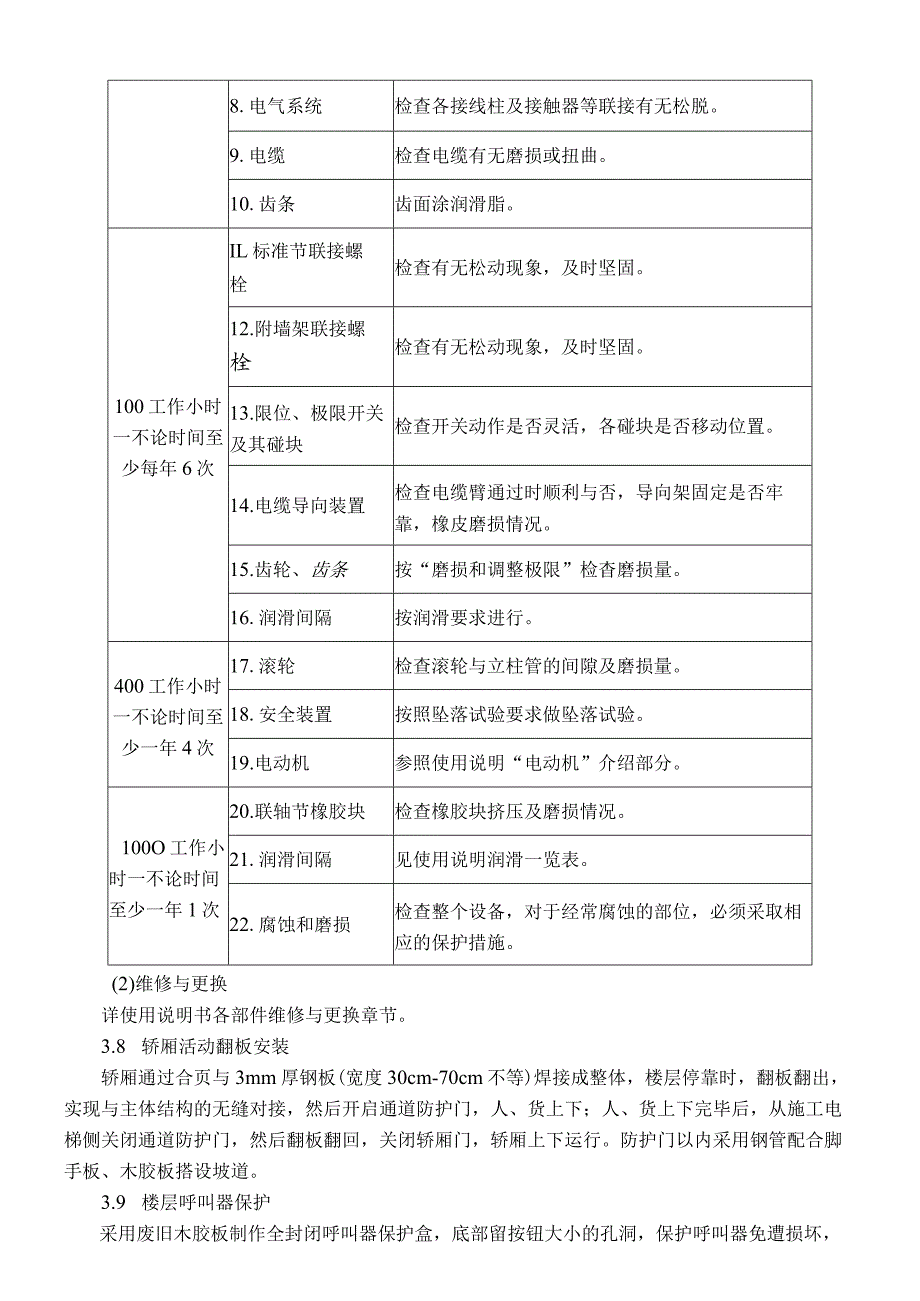

5、的铜芯导线与快速施工升降机开关箱的重复接地相连,接地电阻值不小于10欧姆。3.6 施工电梯安装验收施工电梯安装单位自检合格后,应经有相应资质的检验检测机构监督检验。检验合格后,由施工总承包单位组织租赁单位、安装单位和监理单位等进行验收。验收内容包括:资料检查、标志、基础和围护措施、金属结构件、吊笼、层门、传动及导向、附着装置、安全装置、电气系统、对重和钢丝绳等。验收人员包括:安装单位负责人、出租单位负责人、使用单位负责人、监理单位负责人、检测机构监督负责人、建设单位负责人。3.7 施工电梯维修、保养(1)升降机的正确保养,对于减少机器的故障发生率,延长机器的使用寿命至关重要。除进行日常保养外,
6、还应按下面程序定期进行保养。间隔部件说明40工作小时一不论时间至少每月一次L防坠安全器如果安全器无故上档或运行时有异常响声,应停机检查,送交制造厂检查。2.标牌保证机器上所有标牌清晰、完整。3.减速器润滑油有无泄漏-检查减速箱油位,必要时加注润滑油。4.滚轮及背轮保证所有螺栓联接坚固、无松动。5.驱动板保证所有螺栓联接坚固、无松动。6.电机制动器保证固定盘与旋转盘之间的间隙不小于0.5mm,必要时更换制动盘。7.制动距离保证吊笼满载下降时,制动距离不超过0.35mo8.电气系统检查各接线柱及接触器等联接有无松脱。9.电缆检查电缆有无磨损或扭曲。10.齿条齿面涂润滑脂。100工作小时一不论时间至
7、少每年6次IL标准节联接螺栓检查有无松动现象,及时坚固。12.附墙架联接螺栓检查有无松动现象,及时坚固。13.限位、极限开关及其碰块检查开关动作是否灵活,各碰块是否移动位置。14.电缆导向装置检查电缆臂通过时顺利与否,导向架固定是否牢靠,橡皮磨损情况。15.齿轮、齿条按“磨损和调整极限”检杳磨损量。16.润滑间隔按润滑要求进行。400工作小时一不论时间至少一年4次17.滚轮检查滚轮与立柱管的间隙及磨损量。18.安全装置按照坠落试验要求做坠落试验。19.电动机参照使用说明“电动机”介绍部分。100O工作小时一不论时间至少一年1次20.联轴节橡胶块检查橡胶块挤压及磨损情况。21.润滑间隔见使用说明
8、润滑一览表。22.腐蚀和磨损检查整个设备,对于经常腐蚀的部位,必须采取相应的保护措施。(2)维修与更换详使用说明书各部件维修与更换章节。3.8 轿厢活动翻板安装轿厢通过合页与3mm厚钢板(宽度30cm-70cm不等)焊接成整体,楼层停靠时,翻板翻出,实现与主体结构的无缝对接,然后开启通道防护门,人、货上下;人、货上下完毕后,从施工电梯侧关闭通道防护门,然后翻板翻回,关闭轿厢门,轿厢上下运行。防护门以内采用钢管配合脚手板、木胶板搭设坡道。3.9 楼层呼叫器保护采用废旧木胶板制作全封闭呼叫器保护盒,底部留按钮大小的孔洞,保护呼叫器免遭损坏,保证施工电梯正常运转、使用。3.10 坠落试验(1)在进行
9、坠落I式验时,吊笼内不允许有人;在坠落I式验前,要确保电动机的制动器工作正常。(2)在吊笼中加载至额定载荷。切断主电源,将坠落试验按钮盒的电缆接入将坠落试验专用端子上。(3)把试验按钮盒的电缆固定在吊笼的电器箱附近,通过适当的地方将按钮盒放到地面站。要确保在进行坠落试验时电缆不会被卡住。(4)撤离吊笼内所有人员,关上全部吊笼门和围栏门;合上主电源,按下试验按钮盒上有上升符号的按钮,驱动吊笼上升离地面约IOm的高度。(5)按下试验按钮盒上有下降符号的按钮,不要松开。电动机制动器打开,吊笼开始自由下落,直至达到试验速度,安全坠落器动作,将吊笼刹住。安全坠落器合格制动滑行距离为0.3-1.2mo(注
10、意:如果安全坠落器在吊笼离地面站3m以上的地方还刹不住吊笼,要立即放开下降按钮。制动器即上闸制动,防止吊笼撞底。(6)将安全坠落器复位。(7)拆下试验电缆。3.11 施工升降机安装验收施工升降机安装单位自检合格后,应经有相应资质的检验检测机构监督检验。检验合格后,由施工总承包单位应组织租赁单位、安装单位和监理单位等进行验收。验收内容包括:资料检查、标志、基础和围护措施、金属结构件、吊笼、层门、传动及导向、附着装置、安全装置、电气系统、对重和钢丝绳等。验收人员包括:安装单位负责人、出租单位负责人、使用单位负责人、监理单位负责人、检测机构监督负责人、建设单位负责人。四、质量要求4.1 地基预埋件必
11、须牢固可靠,外笼底盘与基础表面接触良好。4.2 确保导轨架的垂直度,其垂直度允许偏差为其高度的510000o4.3 连接螺栓必须加弹簧垫圈拧紧。4.4 齿轮与与齿轮间的齿顶间隙为2.1-2.4mmo4.5 插入接头应涂钙基润滑脂。4.6 翻板应具有足够的承载力和两边设防护栏杆,外挂密目安全网或钢丝网。6.8 施工电梯的维修、保养升降机的正确保养,对于减少机器的故障发生率,延长机器的使用寿命至关重要。除进行日常保养外,还应按3.7章节程序定期进行保养。6.9 回顶钢管架质量要求同满堂架施工技术交底。五、安装、拆卸安全注意事项5.1 遇有雨、雾及六级大风以上天气不得进行此工作。5.2 参与安装与拆
12、卸的人员必须熟悉升降机的机械性能、结构特点、并且具备熟练的操作技术和排除一般故障的能力。5.3 参与作业人员应有明确分工,各负责任,并明确一人负责统一指挥。严禁酒后指挥。5.4 在高空作业的人员,身体状况必须符合劳动部门的有关规定,严禁酒后作业,且安全用具要携带齐全。5.5 吊笼顶平台作业人、物总重量不得超过650kg;安装拆卸时,严禁超过架设荷载(即无配重时的荷载量)的规定。5.6 地面作业人员要明确升降机附近电源开关位置,以便发生意外故障时切断电源。5.7 施工电梯周围2.5m范围内,离地面3m左右高度处,要架设坚固的防护棚,作业区上方即地面IOm范围内设禁区并设专人监护,非作业人员严禁入
