农田林网工程质量保证体系.docx

上传人:p** 文档编号:366327 上传时间:2023-08-06 格式:DOCX 页数:23 大小:44.13KB
下载 相关 举报
农田林网工程质量保证体系.docx_第1页
第1页 / 共23页
农田林网工程质量保证体系.docx_第2页
第2页 / 共23页
农田林网工程质量保证体系.docx_第3页
第3页 / 共23页
农田林网工程质量保证体系.docx_第4页
第4页 / 共23页
农田林网工程质量保证体系.docx_第5页
第5页 / 共23页
农田林网工程质量保证体系.docx_第6页
第6页 / 共23页
农田林网工程质量保证体系.docx_第7页
第7页 / 共23页
农田林网工程质量保证体系.docx_第8页
第8页 / 共23页
农田林网工程质量保证体系.docx_第9页
第9页 / 共23页
农田林网工程质量保证体系.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《农田林网工程质量保证体系.docx》由会员分享,可在线阅读,更多相关《农田林网工程质量保证体系.docx(23页珍藏版)》请在第壹文秘上搜索。

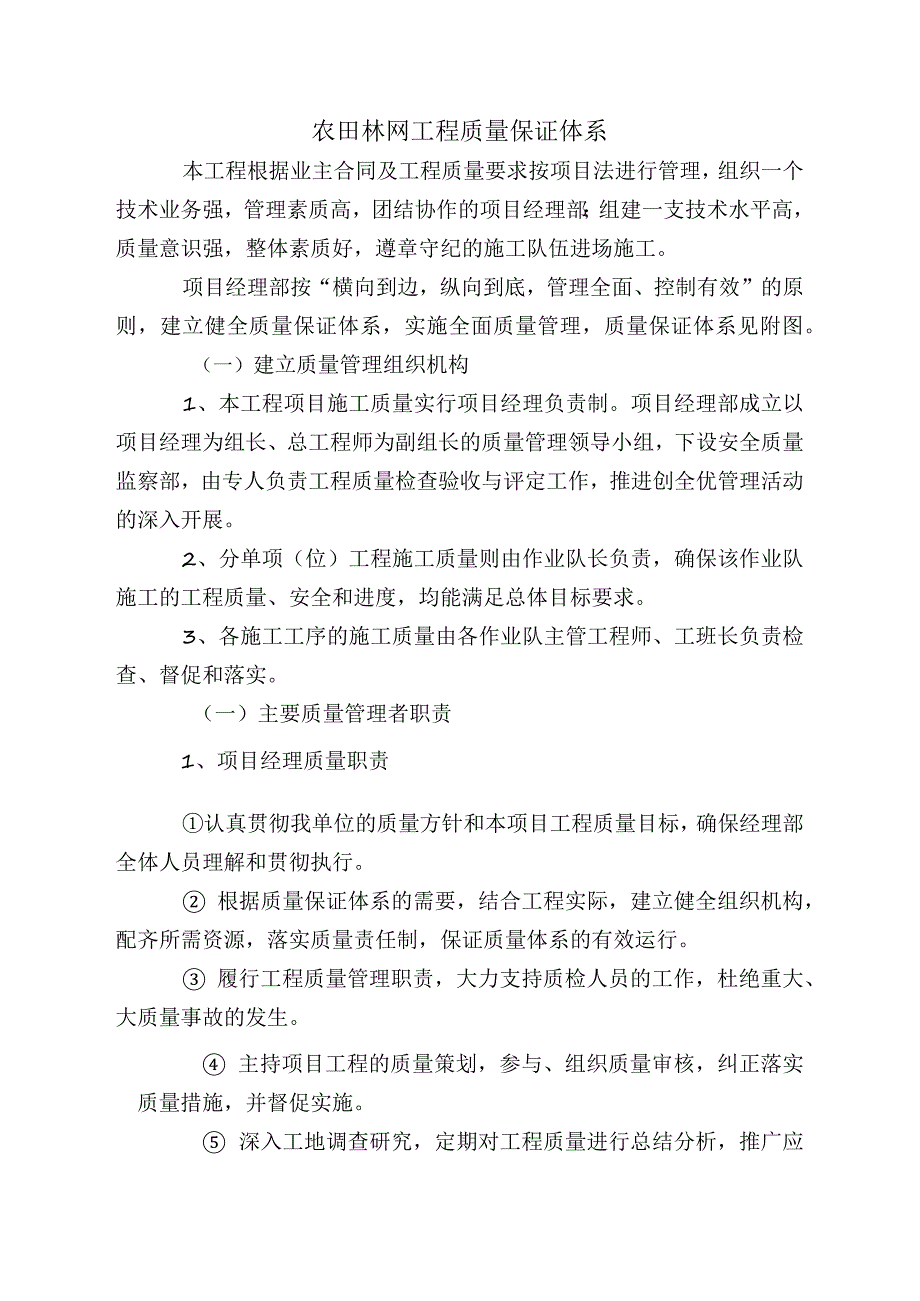

1、农田林网工程质量保证体系本工程根据业主合同及工程质量要求按项目法进行管理,组织一个技术业务强,管理素质高,团结协作的项目经理部;组建一支技术水平高,质量意识强,整体素质好,遵章守纪的施工队伍进场施工。项目经理部按“横向到边,纵向到底,管理全面、控制有效”的原则,建立健全质量保证体系,实施全面质量管理,质量保证体系见附图。(一)建立质量管理组织机构1、本工程项目施工质量实行项目经理负责制。项目经理部成立以项目经理为组长、总工程师为副组长的质量管理领导小组,下设安全质量监察部,由专人负责工程质量检查验收与评定工作,推进创全优管理活动的深入开展。2、分单项(位)工程施工质量则由作业队长负责,确保该作

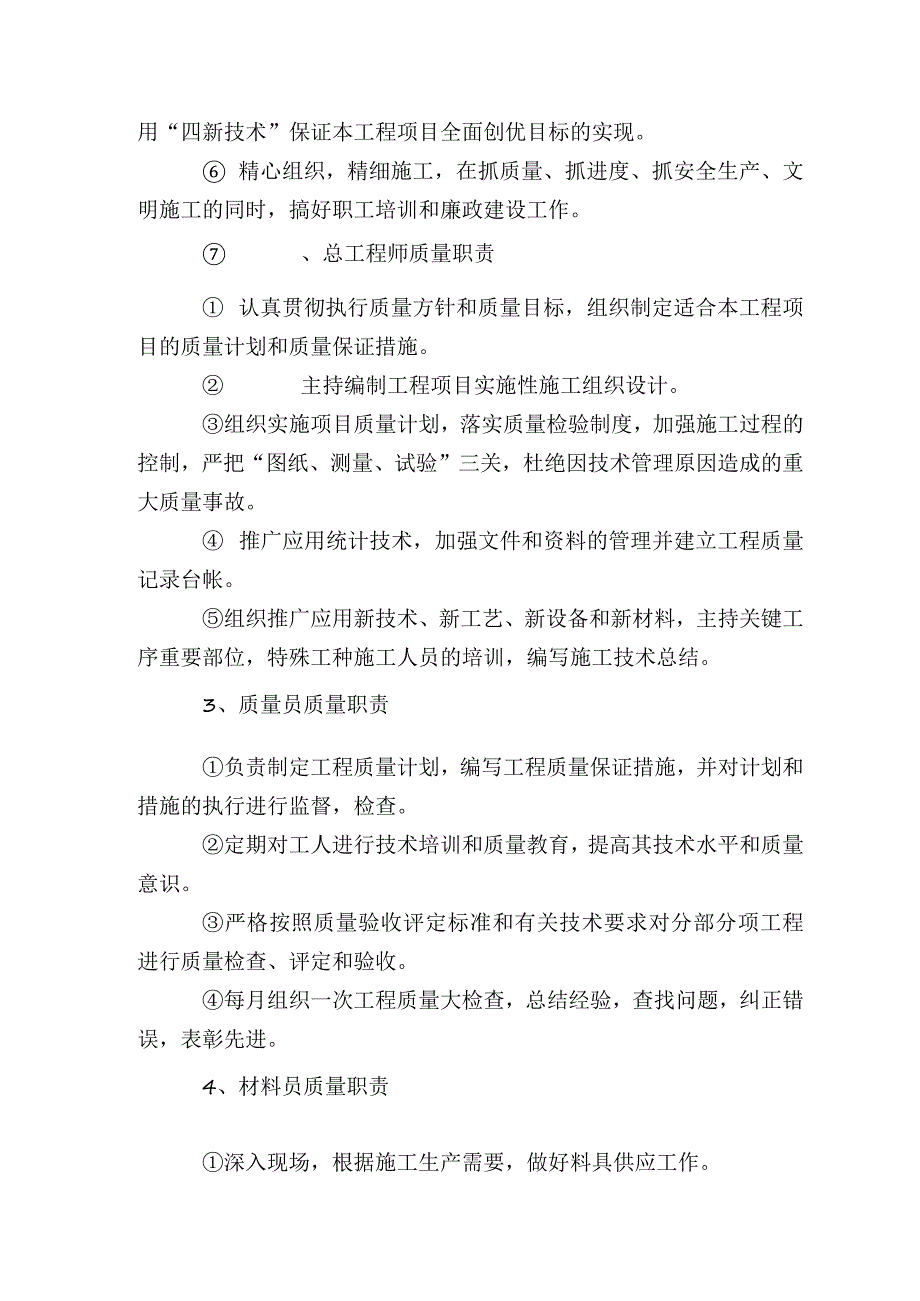

2、业队施工的工程质量、安全和进度,均能满足总体目标要求。3、各施工工序的施工质量由各作业队主管工程师、工班长负责检查、督促和落实。(一)主要质量管理者职责1、项目经理质量职责认真贯彻我单位的质量方针和本项目工程质量目标,确保经理部全体人员理解和贯彻执行。 根据质量保证体系的需要,结合工程实际,建立健全组织机构,配齐所需资源,落实质量责任制,保证质量体系的有效运行。 履行工程质量管理职责,大力支持质检人员的工作,杜绝重大、大质量事故的发生。 主持项目工程的质量策划,参与、组织质量审核,纠正落实质量措施,并督促实施。 深入工地调查研究,定期对工程质量进行总结分析,推广应用“四新技术”保证本工程项目全

3、面创优目标的实现。 精心组织,精细施工,在抓质量、抓进度、抓安全生产、文明施工的同时,搞好职工培训和廉政建设工作。 、总工程师质量职责 认真贯彻执行质量方针和质量目标,组织制定适合本工程项目的质量计划和质量保证措施。 主持编制工程项目实施性施工组织设计。组织实施项目质量计划,落实质量检验制度,加强施工过程的控制,严把“图纸、测量、试验”三关,杜绝因技术管理原因造成的重大质量事故。 推广应用统计技术,加强文件和资料的管理并建立工程质量记录台帐。组织推广应用新技术、新工艺、新设备和新材料,主持关键工序重要部位,特殊工种施工人员的培训,编写施工技术总结。3、质量员质量职责负责制定工程质量计划,编写工

4、程质量保证措施,并对计划和措施的执行进行监督,检查。定期对工人进行技术培训和质量教育,提高其技术水平和质量意识。严格按照质量验收评定标准和有关技术要求对分部分项工程进行质量检查、评定和验收。每月组织一次工程质量大检查,总结经验,查找问题,纠正错误,表彰先进。4、材料员质量职责深入现场,根据施工生产需要,做好料具供应工作。熟悉各种材料规格及验收标准,进场材料除应有出厂说明书和合格证外,应对原材料做抽样试验,否则禁止使用。严格按计划进料,限额发料,并督促、检查现场材料的管理和使用情况,纠正破坏、浪费等违章行为。做好修旧利废工作,建立物资进出审批制度,严格控制工程用材料的消耗。建立保管制度,严格领发

5、料制度,做到定期盘点,账物相符。(三)质量保证体系职能分配表质量保证体系要素职能分配表ISO9001标准要素项目经理项目总工项目副经理工程技术部安全质量监察部物资机械部计戈IJ财务部综合办公室4质量管理体系4.1质量管理体系OOOOOO4.2文件要求OOOOOO5管5.1管理承诺OOOOOO理职责5.2以顾客为关注焦点OOOOOO5.3质量方针OOOOOO5.4策划OOOOOO5.5职责、权限与沟通OOOOO5.6管理评审OOOOOO6资源管理6.1资源提供OOOOOO6.2人力资源OOOOOO6.3基础设施OOOOOO6.4I作环境OOOOO7.1产品实现的策划OOOOOO7.2与顾客有关的

6、过程OOOOOO7.3采购OOOOO注:”表示主要负责;”“表示主要配合。“O”表示执行、配合、相关实施配合实施。质量保证体系要素职能分配表ISO9001标准要素项目经理项目总工项目副经理工程技术部安全质量监察部物资机械部计戈IJ财务部综合办公室7产品实现7.4生产和服务的提供OOOO7.5测量和监控设备的控制OOOOO8测8.1策划OOOOO量分析和改进8.2.1顾客满意OOOOOO8.2.2内部审核OOOOO8.2.3过程的监视和测量OOOOO8.2.4产品的监视和测量OOOOOO8.3不合格品控制OOOOO8.4数据分析OOOOO8.5.1持续改进OOOOO8.5.2纠正措施OOOOO8

7、.5.3预防措施OOOOO注:“”表示主要负责;”“表示主要配合。“O”表示执行、配合、相关实施配合实施。(四)质量体系要素控制1、合同评审通过合同评审,清除地了解业主地要求和合同条件,保证在合同履行过程中的施工阶段,所有的合同要求都能有计划地逐步实现以及工程施工中发生的合同变更更能良好地贯彻。项目经理按照合同评审程序的要求,负责本项目合同评审的以下具体工作:对合同各项条款逐条分析,并使项目主要人员清除了界明确实现合同目标应进行的保证措施,必要时以文件形式规定下来,并纳入创优规划中、参加施工过程中合同修订的评审,按公司合同评审程序中有关合同修订条款执行、掌握工程建设情况和客观条件的变化,并及时

8、与业主和上级合同主管部门联系,为现场施工创造良好条件。2、文件和资料控制根据公司质量手册的要求,文件资料安排专人管理,执行文件和资料控制程序中的有关规定,保证施工过程中使用有效的文件及图册。工程承包合同和验工计价资料管理,由项目经理部计划财务部部长负责属于项目经理部负责采购的物资,其采购合同存于项目经理部物资机械部部长保存;施工图册由项目经理部工程技术部专职资料员保管,按规定发放。3、对采购的质量控制本工程采购,由项目经理部物资机械部负主要责任,严格按施工合同和公司采购控制程序执行,保证本项目使用合格的设备、材料。物资采购必须严格按公司物资部门下发的合格供方名册选择供应商;如果现场需要购买其他

9、供应商的物资,则必须按程序对其进行评价。采购人员在采购物资时,必须及时索要所采购物资的原始标识(厂家、材料名称、规格型号、出厂编号、出厂日期、合格证等)。采购的材料,必须在供货质量、信誉、供货能力等方面进行评估,在有保持持续供货能力的供方处采购。做好材料进货的检验、试验和标识工作。按质量体系标准和要求,在进货、检验、试验、进仓、登记、标识、使用全过程中,都严格执行“进货检验和试验控制程序”文件要求,从采购的第一程序开始,层层把关,确保材料质量。对于业主提供的材料,我公司将采取必要的检验和试验手段,确保材料时时处于受控状态。做好各种材料的质量记录和资料的整理与保存工作,做到各种证明合格证(单)、

10、验收、试验单据齐全,确保其可追溯性和完整性。4、施工过程控制(1)施工准备阶段的质量控制施工前,组织技术人员认真会审设计文件和图纸,切实了解和掌握工程的质量要求和技术标准,理解业主的需要和要求,如有不清楚的明确之处,及时向业主或设计单位提出书面报告,项目经理组织合同交底。根据工程的要求和特点,组织专业人员编写具体的施工组织设计,严格按照公司的质量体系程序的内容要求,编制质量计划,确定适用的实施设备并落实配备,施工中着重控制手段、检验设备、辅助装置、资源(包括人力资源)以达到规定的质量要求,并根据施工的技术要求,对桥梁施工等重要工序、要分部分项的制定详尽的施工方案,编写施工工艺,以保证该工程的质

11、量达到要求。配齐满足工程施工需要的资源。我们将挑选具有丰富施工经验的优秀队伍,精良的设备投入本工程施工。同时选派有施工经验、责任心强的工程技术人员参加该工程施工,以确保技术工作顺利进行。项目经理、检验试验人员、关键工序特殊过程施工人员、特殊工种持证上岗。按施工平面布置图设置临时生产、生活用房及临时供水供电线路等设施,核实施工现场各种地下构筑物、管线情况,并落实相应的保护措施。(2)施工过程的质量控制开工后要做好各部位,工序的技术交底工作,严格按照公司质量体系规定的内容做好技术交底,按照四级技术交底的要求,使各级施工人员清楚掌握对将要进行施工的部位、工序的施工、施工工艺、技术规范要求,对特殊和重

12、点部位要真正做到心中有数,确保施工操作的准确性和规范性。若工程施工时因客观原因发生变化,要及时对已制定的施工方案和有关程序进行修订和变更,并严格按照质量体系控制程序的要求,报送有关部门论证审核后,方可实施,确保程序的科学性和可行性,并做好变更后的标识和记录工作。工程施工实行现场标牌管理,标示牌上注明分项工程作业内容、简要工艺和质量要求、施工及质量负责人姓名等。组织一队业务能力强的测量人员进行测量控制。测量是整个工程的基础,是推进工程的指挥棒,我们将严格按照质量管理体系中对测量质量控制的要求,实行从放线到竣工的“一条龙”的质量控制程序,严格执行复核制度、交底签证制度,向监理工程师报批制度,以“放

13、准、勤复;点、线、面通盘控制”的方法,确保测量工作的准确无误,并做好测量原始记录的保存归档工作。对于已经认可的适宜施工方案、方法、工艺技术参数和指标进行严密的监视和控制,保证在具体施工操作过程中,能够实现业主的期望,尤其是对于工程的特殊重点部位和工序,则要专门制定施工方案,并加强监督的力度和控制的手段,使整个工程的每个部位、工序均达到优良标准。严格按照施工组织设计和操作规程,高起点、高质量的做好每一道工序的“第一”,即第一根桩钻进、第一个墩台浇注、第一段箱梁现浇、第一段路基填筑、第一次路面铺设等,将每个“第一”的检验数据结果定位在全优起点上,并以此作为样板,通过高标准定位的全方位控制手段,确保每道工序、每个部位、整个工程最终达到部优工程以上。通过严把过程检验和试验关,保证工程施工的每一个部位的质量在施工的过程中受到控制。严格按照“过程检验和试验控制程序”的内容和要求保证四级验收制度的效能,及时组织质检员、施工人员和有关技术人员对各工序进行自检,并按检验点分类和按有关规程规范进行检验、试验、标识和记录,对出现的问题,及时组织有关人员进行研究分析,订出纠正和预防措施,以确保达到其实施效果。并及时通知业主和监理单位,经现场认可后,才能进行下一道工序的施工。合理的施工进度也是保证工程质量的必要手段之一,我们将对施工进度进行合理的计划和实施,通过网络计划节点控制工期中间排序

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
