1、建筑项目大体积混凝土工程监理实施细则一、工程概况本标的何珏层尾的十硅T程动力昭I吐通风空调、给排水及消防、室外管线、道路、挡墙工程等内容。总建筑面积X平方米。本标段涉及大体积混凝土区域为承台及挡墙混凝土施工二、编制依据1 .本工程监理合同、施工合同,经批准的本工程监理规划2 .经批准的本工程施工组织设计3 .工程设计图、说明、设计变更资料和设计交底会议等4 .建设工程监理规范GB503195 .混凝土结构工程施工质量验收规范GB502046 .混凝土外加剂应用技术规程GB501197 .普通混凝土用砂质量标准及检验方法GB/T246848 .普通混凝土用碎石或卵石质量标准及检验方法GB/T14

2、6859 .混凝土拌合用水标准GBJ6310 .预拌混凝土GB1490211 .混凝土质量控制标准GB5016412 .普通混凝土拌合性能试验方法标准GB/T5008013 .普通混凝土力学性能试验方法GB/T5008114 .混凝土强度检验评定标准GBJ10715 .混凝土泵送施工技术规程JGJ/T1016 .硅酸盐水泥、普通硅酸盐水泥GB17517、普通混凝土配合比设计规程JGJ5518 .混凝土强度检验评定标准GB/T5010719 .建筑工程施工质量验收统一标准GB5030020 .建设工程文件归档整理规范GB/T5032821 .经监理审核通过的大体积混凝土施工方案22 .其他相关材

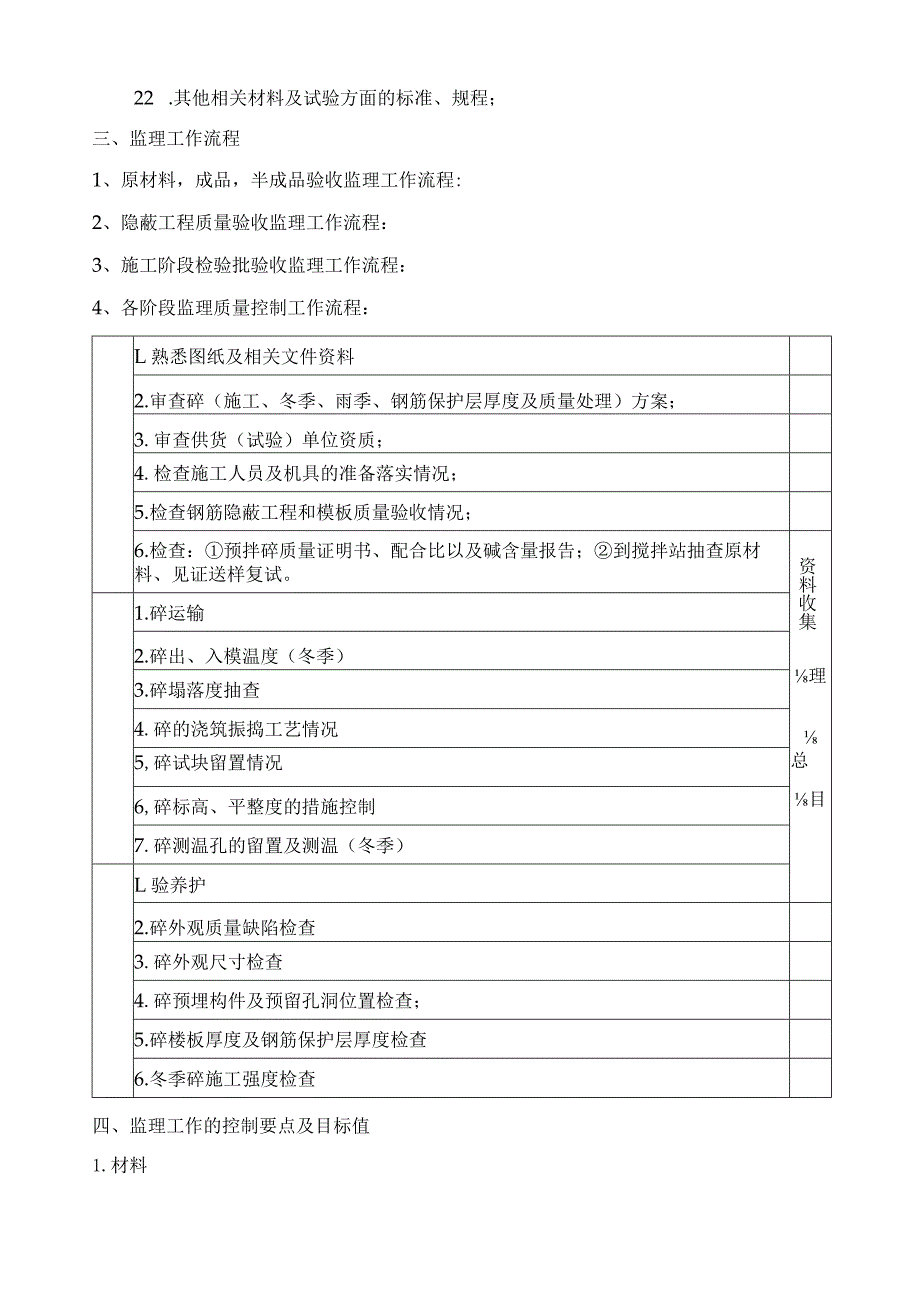

3、料及试验方面的标准、规程;三、监理工作流程1、原材料,成品,半成品验收监理工作流程:2、隐蔽工程质量验收监理工作流程:3、施工阶段检验批验收监理工作流程:4、各阶段监理质量控制工作流程:L熟悉图纸及相关文件资料2.审查碎(施工、冬季、雨季、钢筋保护层厚度及质量处理)方案;3.审查供货(试验)单位资质;4.检查施工人员及机具的准备落实情况;5.检查钢筋隐蔽工程和模板质量验收情况;6.检查:预拌碎质量证明书、配合比以及碱含量报告;到搅拌站抽查原材料、见证送样复试。资料收集1.碎运输2.碎出、入模温度(冬季)理3.碎塌落度抽查4.碎的浇筑振捣工艺情况5,碎试块留置情况总6,碎标高、平整度的措施控制目

4、7.碎测温孔的留置及测温(冬季)L验养护2.碎外观质量缺陷检查3.碎外观尺寸检查4.碎预埋构件及预留孔洞位置检查;5.碎楼板厚度及钢筋保护层厚度检查6.冬季碎施工强度检查四、监理工作的控制要点及目标值1.材料检查要点目标值水泥出厂报告及复试报告合格粗、细骨料级配报告符合要求预拌混凝土出场质量证明报告符合要求外加剂参量配合比报告2,碎试块留置舲状块留胃绢和和侍曾应符合浦T绢阳港计乃加刘柳宅密束一强乘怖T的位编制混漏十试块乃同条件试块取样方塞同条件结构海潟十的阴痛等始必笳待合讲计密求一田干检杏结构构件混漏H吊庭的货件应在浪漏+的海第卅I占随相抽取_取样与试件留置应符合下列柳定:C)短排制Inn出日

5、不招时Innm3的同酣合出的浪漏十取样不得少干一次:(?)短丁作耕拌制的同一酊合”的混漏+不足Inn庶附取样不得少干一次:心)当一次浑绿济第超过1m30同一酊合力的混漏+短2nnm3刖样不得少干一次;(4)短一楼层、同一配合卜匕的浪漏十取样不得少干一次:(R)短次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。同条件养护试件的留置方式和四样和曷应符合下列密束:C)同条件养护试件所对应的结构构件即结构部位应由监理(建得)怖T等各后共同冼定:(?对浪漏十结构T程中的名混漏+用麻等细均应留皆同条件养护卡件:(2)同一郡府等期的同条件养护试件苴留胃的加昌应相根混源十丁程昌和

6、甭奥性湎密不宜小干In绢日不应小于2绢:(4)同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法。3,混凝土施工运输、浇筑、成型及间歇等全部时间不超过初凝时间混凝土浇筑自由落体高度不宜超过2米混凝土振捣时间、间距、下料厚度振捣棒:2030秒,表面不再下沉且无气泡昌出而显现出浮浆。表面振捣器:25-40秒,表面不再下沉且无气泡昌出而显现出浮浆。播点间距:振捣棒作用半径的1.5倍为宜。每次下料厚度:振捣器作业半径的L25倍。混凝土塌落度依据施工方案,每班抽测不少于二次,商品硅一般误差20mmo钢筋保护层的复查符合设计和规范要求。板厚度控制检查按施工措施标识或

7、测量检查,满足设计要求。4.施工缝留置怖T缝应待合KH+英乘乃怖T持术右室如定.除此之外,不应随意留置施工缝。如IS特殊原因形成事实施工缝,应留置在受剪力较小处。5 .后浇带后浇带留置位置符合设计图纸要求及施工技术方案规定的位置和尺寸。6 .养护浇筑完毕后的养护时问12小时以内浇水养护时间一般不得少于7天参有缓凝剂或有抗渗要求的不得少于14天覆盖、保湿浇水量浇水次数以保持碎处于湿润状态覆盖养护应覆盖严密,内部见凝结水(冬季保温覆盖厚度以硅不受冻为准)后期施工强度达到L2Nm2前不允许在其上进行任何作业。7.外观质量缺陷名称现象目标露筋构件内钢筋未被碎包裹而外露现场研究具体处理方法和措施:内部缺

8、陷:根据严密程度和相关标准要求进行处理;外形外表缺陷:依部位、性能和装饰情况决定处理程度。蜂窝碎表面缺少水泥砂浆而形成石子外露孔洞碎中孔穴深度和长度均超过保护层厚度夹渣碎夹有杂物且深度超过保护层厚度疏松碎中局部不密实裂缝健隙从碎表面延伸至碎内部连接部位缺陷构件连接处碎缺陷及连接钢筋连接件松动外形缺陷缺楞掉角、棱角不直、翘曲不平、飞边凸肋等外表缺陷构件表面麻面、掉皮、起砂、沾污等8.现浇结构尺寸偏差项目允许偏差(mm)轴线位置基础15独立基础10墙、柱、梁8剪力墙5垂直度层高5m85m10全高(三)H/1000且W30标高层高10全高30截面尺寸+8,-5电梯井井筒长、宽对定位中心线+25,0井

9、筒全高(三)垂直度H/1000且30表面平整度8预埋设施中心线位置预埋件10预埋螺栓5预埋管5预留洞中心线位置159.设备基础尺寸偏差项目允许偏差(mm)坐标位置20不同平面的标高0,-20平面外形尺寸20凸台上平面外形尺寸0,-20凹穴尺寸+20,O平面水平度每米5全长10垂直度每米5全长10预埋地脚螺栓标高(顶部)+20,0中心距2预埋地脚螺栓孔中心线位置10深度+20,0孔垂直度10五、监理工作方法及措施1苦业总理丁程Ihfi应孰乘图纸乃相关的计。件咨网的奥求对苴中有异议或不清楚的地方进行相应记录并通过建设单位向设计单位或设计交底提出澄清。2监理T程师对临T单位的毒顼及相关的施工方案进行

10、审核,提出相应意见并经施工方修改后,由总监理工程师审批。R由敢监理丁程11而绢织专W监理T程Ikti对做信的传的寄质予以审核,并作好签认。如发现年审过期或资质不够的供货单位拒绝该单位供货资格。4告W监理丁程师在舲T程临T前对临丁丽倩酊詈的相关人吊和曷乃相且准各情汨讲行桧杏以确俣临工过程的连续性和满足性。如不能满足施工要求以书面形式通知施工单位做出相应调整。,有W监理丁程师在舲临丁前对临T的位所揭胎的各顼卷蛤卅乃降新丁程以逐一哈W并对蛤W结果节以湎th加存在突出间聊以诵知的彩式告知施工单位进行整改,并在收到整改书面回复,经复验合格后方可同意浇筑碎施工。6舲海第前要求施工单位呈报开盘及旁站申请,经

11、专业监理工程师检查合格后签署同意开盘意见。7监理T程师对临T单位由招的名麻材料出厂合格证他讲行宙核并对苴有饵试密束的材制讲行卬证取样法试待国以招告合格后方前同意仲田对不合格或加倍取样复试不合格的材料,以监理通知单的形式通知施工单位限期退场。舲运输寸程中平行运输只曷浦小颠能防止碎离析,导管运输应注意尽量短距离,以减少阻力,其运输能力应保持满足浇筑速度。9#舲的济郎时程中对舲的出、入模温度(冬季)及碎塌落度进行抽检。对不能满足要求的责令施工单位立即退场。In在舲的洛筋过程中专业监理丁程师它排好春油监四人吊对济筑的时程讲行全港程备站随时对海筋的舲洛第I师席、钢筋俣护层、震犒情汨标高.ISJr平整席等

12、讲行桧杏#苴曷大休和舲成右精渗算束的碎在旁站过程中监理人员严格按方案和相关规范规定进行监督检查,并做好旁站纪录。IL严禁在混混+海第时程中羚牛一次落第至Il待由洛斯苴立都位的情相一浪漏十洛茹的原则是先桂后秘、由楼析一在混海+济的时程严辇干绢织白由落体必须采用“出桶”作W以防I卜浪漏十落池后产牛需析一短次浪漏十溶的屋府必须沿母挪恭耍束,以确侯浪漏十振捣效果满足布昌耍束混漏十漏捣时严举羚牛时后和漏漏即多否蚓忌造成漏浆和混凝土不密实。混凝土浇筑应连续,以确保混凝土结合面不出现冷缝。对浇第过杯中妗印的同颠密束临T的位乃时幺UrP对执意不改正的,监理工程师应及时下发监理工程师通知单,要求限时改正并书面回

13、复。1?对舲M块留置(含同条件养护试块)按制定的方案进行控制,且留置过程旁站监理人员要进行见证。1?对舲测潟专业监理T程IJ而乃附寺排诉陈理K员对施工单位的测温情况按制定方案和测温记录进行检查,对存在问题通知施工方改正。14存舲养护的过程中监理人吊随时对养护条件讲行桧查。如发现养护条件变化或不到位,及时要求施工单位进行改正,以防止碎收缩或受冻。IS舲柝境后监理丁程Ihfi绢织对舲外如跖曷截而尺寸和拓留构件的侍曾讲行卷杏一同时做M卷蛤卅的将MT作一对妗印右缺陷和不能满品算术的部侍乃间颗以诵知的的彩式奥乘怖T的侍整改和华杏一对拒不整改的由强监理T程师依旦休情况港行外曾对由他用功能能寺全功能的割信后

14、昌同距乃IM做M相应记录,并会同建设、设计、施工单位确定处理方案并跟踪实施处理,同时做好相关记录。%对干舲临工缝的留置检查,控制其位置应设置在构件受力较小的部位,并应符合设计和规范要求。17对后海带办的海洋监理丁程Ihfi对苴舲将荐外的清理钢筋除线分俗的清理和固定进行检查,并做好相关记录。其浇筑碎程序按碎浇注程序及旁站程序执行。IR监理T程I而对舲帝制构件的出厂庸量证明文件、外观质量和构件尺寸进行检查,对不能满足要求的通知施工单位予以退场。19对千楼而直庙保护屋IS府乃冬奉临丁郡商检杏等依据方塞中制定的方法措怖密求讲行一对桧杏记录书以熔字确认。对检查中发现的不合格部位要求施工单位按方案组织整改并将整改结果报监理验收。,n舲府TT岸完成结束后,资料人员对监理人员所提供收集的相关资料进行校核并做好整理编目登记工作。
