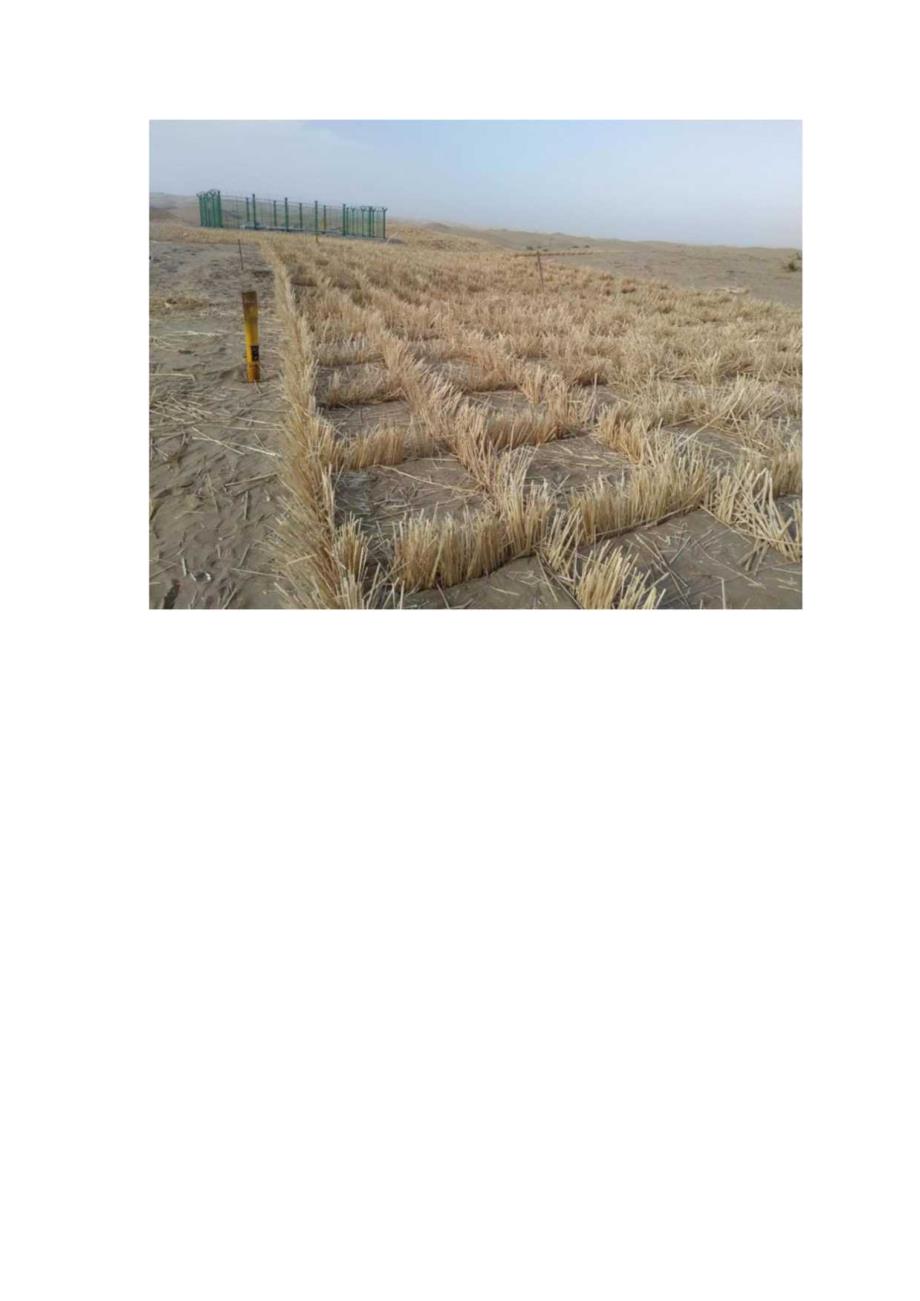

草方格施工方案二脚踏1、要求:(1)草方格材料:水生芦苇杆,不能采用旱生芦苇(当年或上一年产,外观应无色变,霉变,有弹性)。(2)规划好扎固沙草方格的位置后,将芦苇直接埋入沙层中,在流沙上扎成半隐蔽沙障,具体做法为:铺设前先在地面上画出位置线,把拉运到施工现场的苇包从中间平均切开,然后均匀的摆放在地面,沿线用平铁锹从中踩踏入沙漠中直立,芦苇踩踏入沙子深度IOcm-15cm,露出地面20cm-25cm,草方格边厚为5cm左右,草方格密度为每平方1.2kg,LOnIXl.Om草方格形成以后,用铁锹向芦苇径的基部培沙并踏实,使之牢固,并用铁锹将草方格中心沙子向外扒一扒,使方格内形成弧形洼地。(3)按迎风面30米栽种芦苇草方格。(4)按侧风面20米栽种芦苇草方格。2、安全要求:(1)现场要有专人指挥,施工前勘查好现场,查清地下光缆、管道等情况,再进行施工。(2)施工作业区内不得有易燃物品。(3)施工人员必须穿工作服,戴安全帽,穿工作鞋。(4)施工完以后应检查现场,消除火灾隐患。(5)施工完后清理现场,做到工完料净场地清。详见图如下:
