青海水库工程防渗墙施工组织设计.docx

上传人:p** 文档编号:373309 上传时间:2023-08-06 格式:DOCX 页数:9 大小:29.94KB
下载 相关 举报
青海水库工程防渗墙施工组织设计.docx_第1页
第1页 / 共9页
青海水库工程防渗墙施工组织设计.docx_第2页
第2页 / 共9页
青海水库工程防渗墙施工组织设计.docx_第3页
第3页 / 共9页
青海水库工程防渗墙施工组织设计.docx_第4页
第4页 / 共9页
青海水库工程防渗墙施工组织设计.docx_第5页
第5页 / 共9页
青海水库工程防渗墙施工组织设计.docx_第6页
第6页 / 共9页
青海水库工程防渗墙施工组织设计.docx_第7页
第7页 / 共9页
青海水库工程防渗墙施工组织设计.docx_第8页
第8页 / 共9页
青海水库工程防渗墙施工组织设计.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《青海水库工程防渗墙施工组织设计.docx》由会员分享,可在线阅读,更多相关《青海水库工程防渗墙施工组织设计.docx(9页珍藏版)》请在第壹文秘上搜索。

1、青海水库工程防渗墙施工组织设计该工程位于副坝,预料坝长200米,平均深度20米。目前,施工图设计拟选择混凝土防渗墙和旋喷防渗墙两个方案,为了便于尽早进行施工打算工作,现就两个方案都编写施工组织设计。方案一:混凝土防渗墙一、工程概况1、地理位置该工程位于高寒山区,海拔3000-3500米,交通不便。2、工程内容及工程量该方案预料坝长200米,平均深度20米,墙厚度1米。总进尺4600米,混凝土总量5520立方米。(具体以施工图为准)3、场地地质条件依据地质勘察报告,不再详述。4、场地施工条件现场已经起先施工,具体状况待踏勘后确定。二、拟进场主要设备依据施工工程量、工程类型及甲方对工期的要求,拟进

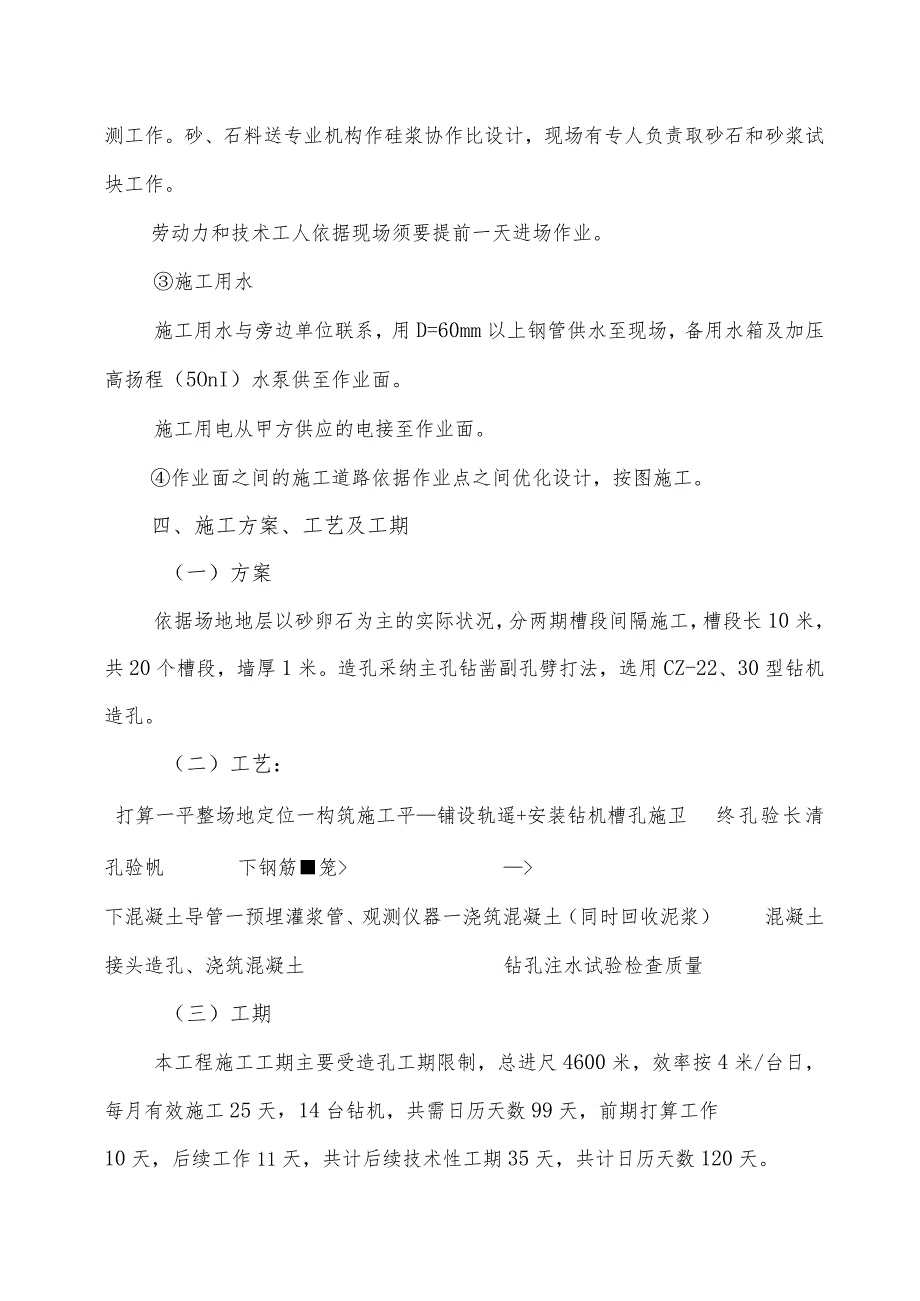

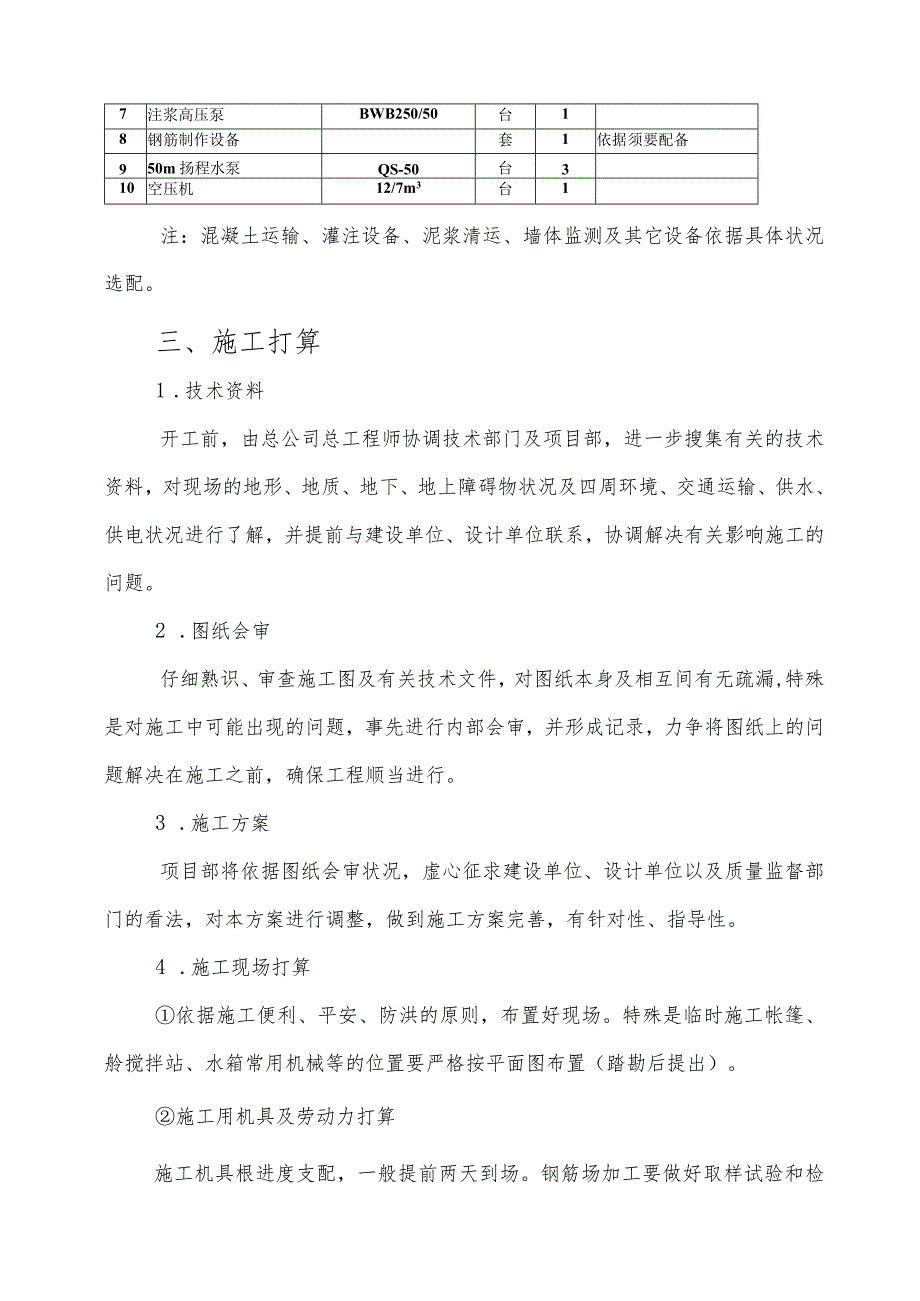

2、场主要设备见下表:序号名称规格及类型单位数量备注1全站仪6台12水准仪台13冲击钻机CZ-22、30台14效率:4米/台日4泥浆搅拌机2-4M3台25地质钻机XY-I台36舲搅拌机0.4M3台5槽孔面积IOM27注浆高压泵BWB250/50台18钢筋制作设备套1依据须要配备950m扬程水泵QS-50台310空压机12/7m3台1注:混凝土运输、灌注设备、泥浆清运、墙体监测及其它设备依据具体状况选配。三、施工打算1 .技术资料开工前,由总公司总工程师协调技术部门及项目部,进一步搜集有关的技术资料,对现场的地形、地质、地下、地上障碍物状况及四周环境、交通运输、供水、供电状况进行了解,并提前与建设单

3、位、设计单位联系,协调解决有关影响施工的问题。2 .图纸会审仔细熟识、审查施工图及有关技术文件,对图纸本身及相互间有无疏漏,特殊是对施工中可能出现的问题,事先进行内部会审,并形成记录,力争将图纸上的问题解决在施工之前,确保工程顺当进行。3 .施工方案项目部将依据图纸会审状况,虚心征求建设单位、设计单位以及质量监督部门的看法,对本方案进行调整,做到施工方案完善,有针对性、指导性。4 .施工现场打算依据施工便利、平安、防洪的原则,布置好现场。特殊是临时施工帐篷、舲搅拌站、水箱常用机械等的位置要严格按平面图布置(踏勘后提出)。施工用机具及劳动力打算施工机具根进度支配,一般提前两天到场。钢筋场加工要做

4、好取样试验和检测工作。砂、石料送专业机构作硅浆协作比设计,现场有专人负责取砂石和砂浆试块工作。劳动力和技术工人依据现场须要提前一天进场作业。施工用水施工用水与旁边单位联系,用D=60mm以上钢管供水至现场,备用水箱及加压高扬程(5OnI)水泵供至作业面。施工用电从甲方供应的电接至作业面。作业面之间的施工道路依据作业点之间优化设计,按图施工。四、施工方案、工艺及工期(一)方案依据场地地层以砂卵石为主的实际状况,分两期槽段间隔施工,槽段长10米,共20个槽段,墙厚1米。造孔采纳主孔钻凿副孔劈打法,选用CZ-22、30型钻机造孔。(二)工艺:打算一平整场地定位一构筑施工平铺设轨遥+安装钻机槽孔施卫终

5、孔验长清孔验帆下钢筋笼下混凝土导管一预埋灌浆管、观测仪器一浇筑混凝土(同时回收泥浆)混凝土接头造孔、浇筑混凝土钻孔注水试验检查质量(三)工期本工程施工工期主要受造孔工期限制,总进尺4600米,效率按4米/台日,每月有效施工25天,14台钻机,共需日历天数99天,前期打算工作10天,后续工作11天,共计后续技术性工期35天,共计日历天数120天。五、施工组织与管理(一)施工管理总公司成立项目组,由项目经理、技术负责、施工员、材料员等组成,全权负责工地的行政管理、技术管理、生产高度、材料供应、质量管理、平安生产技术资料的整理工作。工地实行四统一,即统一指挥、统一管理、统一供料、统一涉外。工地设现场

6、施工员值班制度,值班期间负责检查、验收材料的质量及机台生产协调、平安等工作,做到环环相扣,互不脱节,工地出现异样状况时,刚好上报项目组以解决,当班期对各种生产单元的工程进度进行仔细填写,做到刚好、打算、无误、详实,每次工程完工后,原始资料需由工地技术负责检查签字认可后移交项目组整理和管理。各岗位人员要严格执行岗位责任制,相互协作,做到谁做事谁负责,不得推诿、扯皮、影响日常工作。(二)施工组织(项目组人员设置及职能)设项目经理、技术负责、施工员、生产及平安、协助人员、机台技术工人、劳务工等岗位。六、工程质量保证措施为确保工程的质量,施工中除仔细执行施工设计外,还应严格执行阶段验收制度,刚好与质量

7、监理部门及建设单位联系,不验收不得进入下阶段施工。并树立“质量第一”的意识,各项工作均应以保证治理效果为中心开展工作。(一)健全组织机构,完善质量保证体系1 .施工伊始,项目组应成立质量管理小组,由技术负责、质检员、施工员、机长组成,坚持每天上午进行一次质量例会,探讨质量管理中和施工中出现的问题,提出措施,并组织实施。2 .坚持质检制度,发觉质量事故及隐患,质检员应当机立断,提出处理措施。(二)严把质量关,保证工程质量1.测量定位成孔质量关各项工程施工前,由测量人员复核工程定位,限制标记和钻孔机安装定位是否精确。量钻头直径是否合乎设计尺寸,成孔后的深度、孔井等。2 .钢筋工程质量关钢筋的加工、

8、焊接、绑扎与安装必需严格依据国家规范和操作规程施工,安装完毕后要刚好办理验收记录。成型钢筋的规格、尺寸、数量、开头必需与图纸相符,钢筋的接头位置、搭接长度、焊接质量应符合规范要求。3 .於工程质量关现场搅拌,骨料按品种规格堆放,协作比按常规提前出试配,严禁套用其他协作比。聆的配料应严格依据协作比,计量标准,后台要有专人看管及监秆。后台设三台悬挂式台秤。水泥、砂石料必需经过复试合格后方能运用。混凝土浇筑完十二小时后,应支配专人养生。4 .材料试验运用水泥必需有贸易证书,并对其品种、标号、出厂日期检查验收,对有潮结的水泥肯定禁止运用。舲在开工前,必需做好协作比试验,钢材检验及焊接试验,在浇灌过程中

9、,做好试块并进行养护,按期送试。5 .严格依据施工方案、规范组织施工。七、平安文明生产施工场地在野外,地形条件困难,坡大沟深,施工面多在斜坡上,而机具多沟底,施工中平安极为重要。(一)进入场地,必需戴平安帽,衣衫整齐。(二)大型设备操作必需由专人操作,统一指挥。(三)在不稳定边坡地带施工时,应绷好平安绳。(四)做好雨季施工时的防洪工作,临时搭在洪水淹不到的高处,遇雨天时设专人严密凝视监测有无山洪、泥石流、山体滑坡发生,遇紧急状况,要及早发觉及早处理,及早撤离。(五)场地内用电缆供电,以防漏电伤人。(六)要文明施工,一切材料堆放整齐,专人看管,以防遗失被盗。(七)按规定规程操作,发觉违规者,从严

10、处理。(八)定期检查,平安到人,预防重大事故的发生。方案二:旋喷防渗墙一、工程概况1、地理位置该工程位于高寒山区,海拔30003500米,交通不便。2、工程内容及工程量该方案预料坝长200米,平均深度20米,墙厚度L20米。防渗墙总挡水面积4000平方米(具体以施工图为准)。3、场地地质条件依据地质勘察报告,不再具体描述。4、场地施工条件现场已经起先施工,具体状况待踏勘后确定。二、拟进场主要设备依据施工工程量、工程类型及甲方对工期的要求,拟进场主要设备见下表:序号名称规格及类型单位数量备注1全站仪6台12水准仪台13旋喷钻机台1效率:2(2台班4水泥浆搅拌机2-4M3台25地质钻机XY-I台3

11、6电焊机30KVA台27注浆高压泵500/75台1816T汽车吊台1950m扬程水泵QS-50台310空压机12/7m3台1注:运输、灌注设备、泥浆清运、墙体监测及其它设备依据具体状况选配。三、施工打算(同前)四、施工方案、工艺及工期(一)施工方案依据场地地层以砂卵石为主的实际状况,旋喷孔呈梅花形布置,孔距80100厘米,排距6080厘米,布置方法见附图。采纳一次性退打方法施工,其有利于进行后期检查等工作。(二)工艺:打算一平整场地定位一构筑施工平土一铺设轨正一安装旋喷钻机振冲至高喷管、高喷嘴至设计标高旋喷高压浆液,同时提上升喷管压浆,起拔玉加管转入下一个女传(三)工期本工程施工工期主要受台日

12、效率限制,防渗墙总挡水面积4000平方米,效率按60平方米/台日,每月有效施工21天,1台钻机,共需日历天数95天,前期打算工作10天,后续工作11天,共计日历天数116天。五、施工组织与管理(同前)六、工程质量保证措施(同前,略)七、平安文明生产(同前)杭州嘉意德科技有限公司是由业内资深入士新兴组建而成。主营项目:为建筑行业信息化应用供应一系列解决方案,业务方向为两大块:1,行业性站点(:/8wr),为建筑从业人士供应沟通消遣、资源下载、软件运用、资料查询、供求信息发布等网络服务;2,建筑软件开发(:/hzjyd/),为建筑单位、施工现场开发应用软件。“好创意,好品德”始终是公司提倡的人文文化。我们注意人品,即:好品德;注意员工品尝,敬重员工创意,即:好创意。购买过施工组织设计大全的用户购买我公司任一款软件产品均按8折实惠!公司系列产品: ,工程竣工资料制作与管理软件 临时用电设计计算软件 施工平安验算软件 标书制作与管理软件 网络支配编制制作软件施工平面图布置软件电力工程资料软件高支模架计算软件建邦监理工程师施工组织设计大全钢结构工程设计cad图纸及效果图大全别墅设计cad图纸及效果图大全室内装饰模型及效果图大全状虐科技彳限公司:/hzjyd

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
