2023二级建造师《建筑实务》内部考试题库含答案(全).docx

上传人:p** 文档编号:373634 上传时间:2023-08-06 格式:DOCX 页数:25 大小:53.51KB
下载 相关 举报
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第1页
第1页 / 共25页
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第2页
第2页 / 共25页
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第3页
第3页 / 共25页
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第4页
第4页 / 共25页
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第5页
第5页 / 共25页
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第6页
第6页 / 共25页
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第7页
第7页 / 共25页
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第8页
第8页 / 共25页
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第9页
第9页 / 共25页
2023二级建造师《建筑实务》内部考试题库含答案(全).docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2023二级建造师《建筑实务》内部考试题库含答案(全).docx》由会员分享,可在线阅读,更多相关《2023二级建造师《建筑实务》内部考试题库含答案(全).docx(25页珍藏版)》请在第壹文秘上搜索。

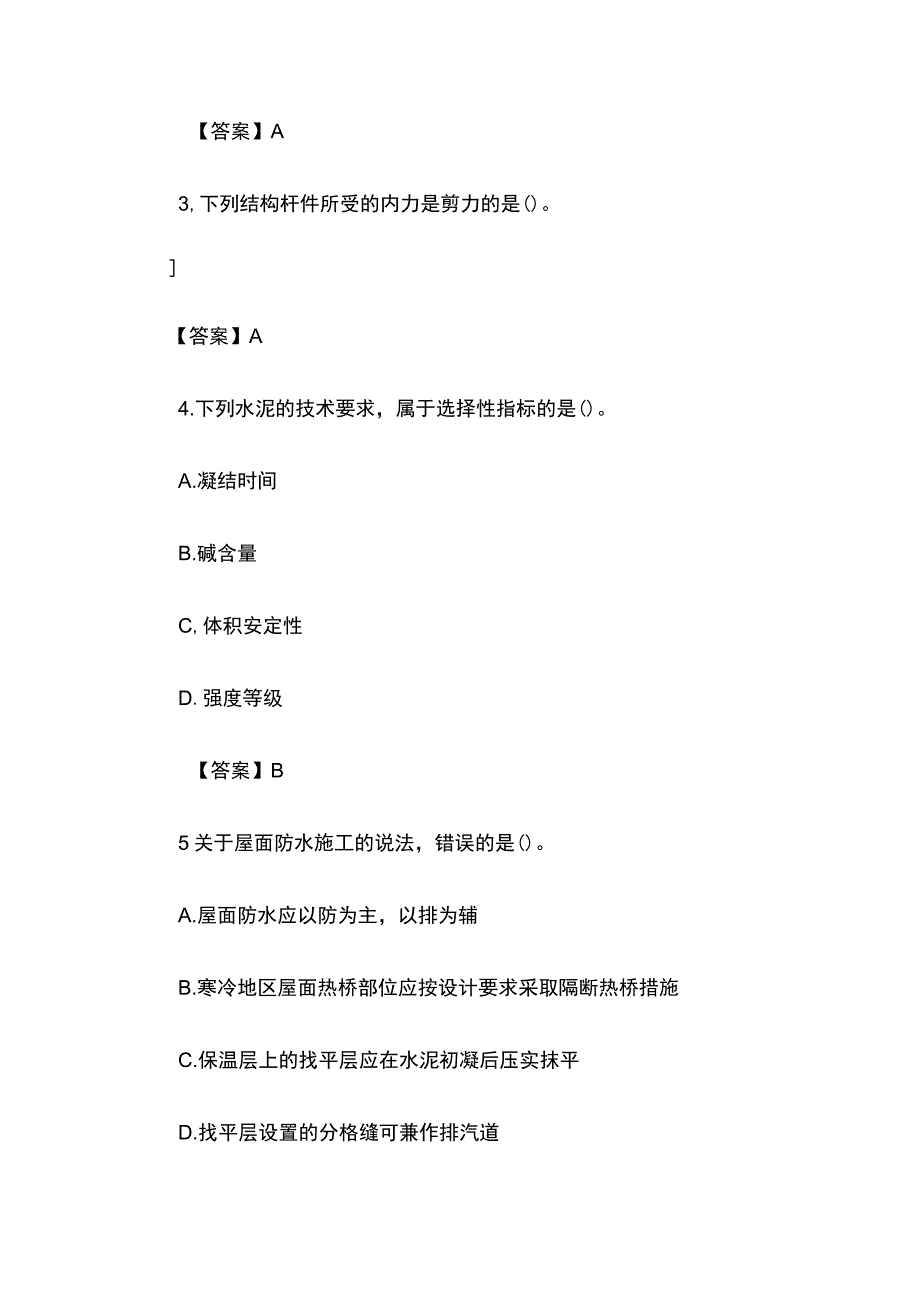

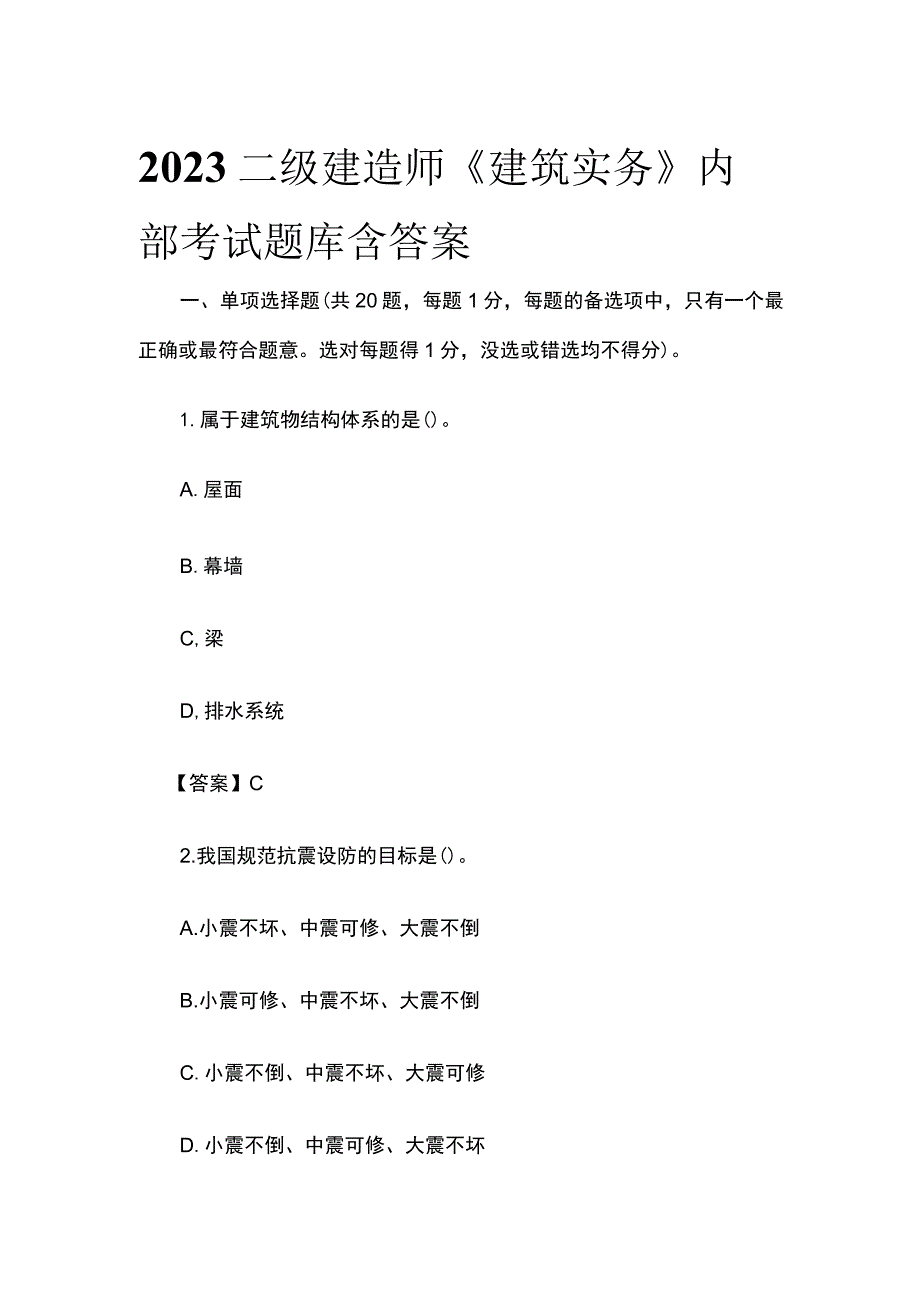

1、2023二级建造师建筑实务内部考试题库含答案一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)。1.属于建筑物结构体系的是()。A.屋面B.幕墙C,梁D,排水系统【答案】C2.我国规范抗震设防的目标是()。A.小震不坏、中震可修、大震不倒B.小震可修、中震不坏、大震不倒C.小震不倒、中震不坏、大震可修D.小震不倒、中震可修、大震不坏【答案】A3,下列结构杆件所受的内力是剪力的是()。【答案】A4.下列水泥的技术要求,属于选择性指标的是()。A.凝结时间B.碱含量C,体积安定性D.强度等级【答案】B5关于屋面防水施工的说法,错误的

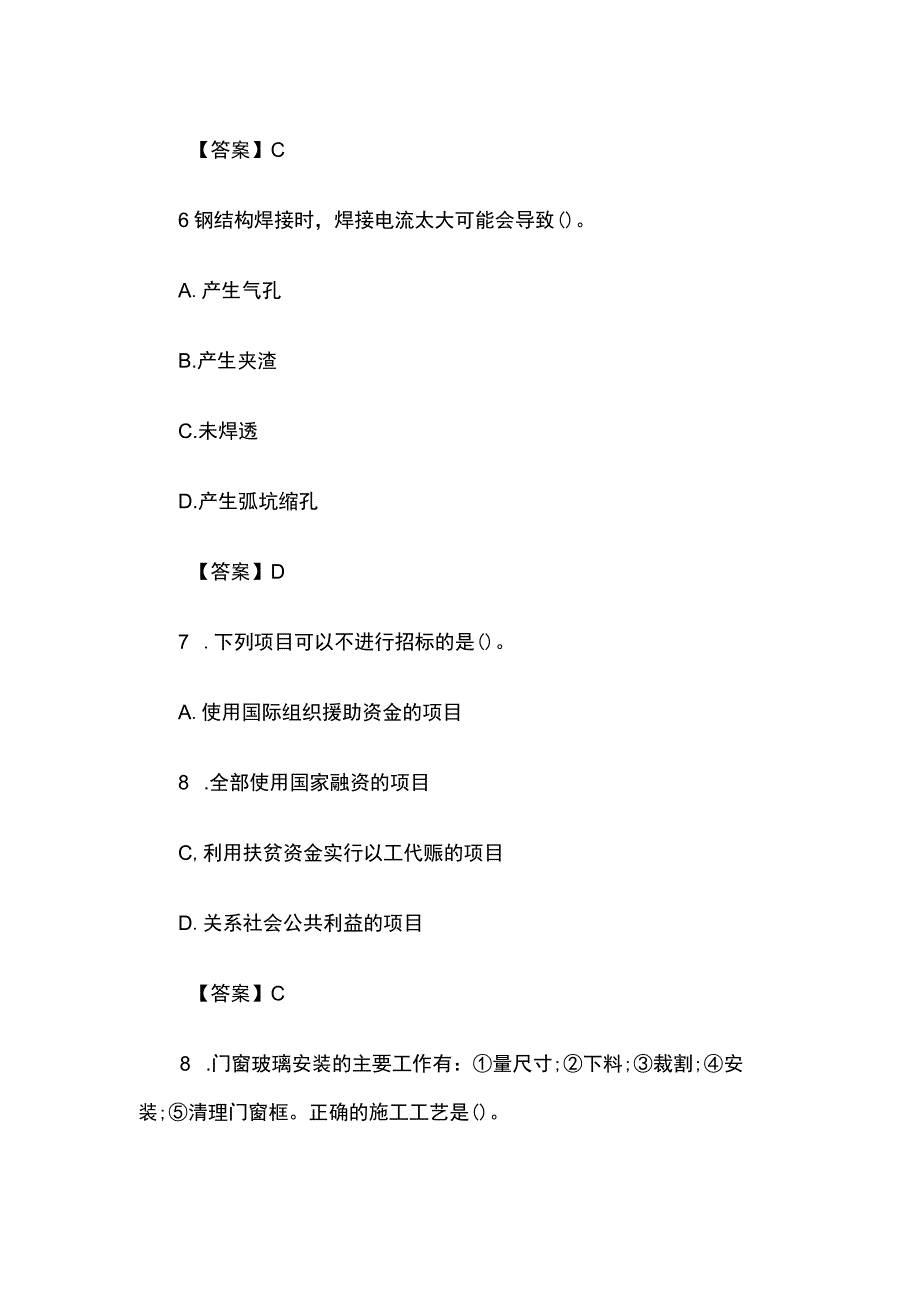

2、是()。A.屋面防水应以防为主,以排为辅B.寒冷地区屋面热桥部位应按设计要求采取隔断热桥措施C.保温层上的找平层应在水泥初凝后压实抹平D.找平层设置的分格缝可兼作排汽道【答案】C6钢结构焊接时,焊接电流太大可能会导致()。A.产生气孔B.产生夹渣C.未焊透D.产生弧坑缩孔【答案】D7 .下列项目可以不进行招标的是()。A.使用国际组织援助资金的项目8 .全部使用国家融资的项目C,利用扶贫资金实行以工代赈的项目D.关系社会公共利益的项目【答案】C8 .门窗玻璃安装的主要工作有:量尺寸;下料;裁割;安装;清理门窗框。正确的施工工艺是()。A.一一一BGRpRFC.一一一一D.一一一一【答案】B9

3、.工程承包合同最基本的要素是()。A.工程承包内容和范围B.合同风险处理C.违约责任处理D.合同变更程序【答案】A10施工合同变更指示由()签认后才可实施变更。A.发包人B.监理人C.承包人D.分包人【答案】AIL关于建设工程文件归档整理的说法,错误的是()。A.归档的工程文件内容必须真实B.根据建设程序和工程特点可分阶段分期进行归档C.停建工程的档案可暂由建设单位保管D.工程档案的编制不得少于两套,其中原件由建设单位保管【答案】D12.电梯井口的防护要求是()。A.盖板盖严B.设置防护门C.设置临时护栏D.设置防护棚【答案】B13.扣件式钢管用作高大模板支架的立杆时,支架搭设的要求是()。A

4、立杆上每步设置单向水平杆B.立柱接长采用搭接C.上下段钢管立柱错开固定在水平拉杆上D.立杆底部设置垫板【答案】D14.验槽时发现地基中有局部硬土,可采用的处理方法是()。A.挖掉硬土部分B.采用级配砂石垫层C.增大压实系数D,钻孔灌注混凝土【答案】A15.导致基坑隆起的主要原因是()。A.支护埋置深度不足B.支护强度不足C.支护刚度不足D.止水帷幕处理不好【答案】A16,施工现场出入口要求设置五牌一图,其中的图指()。A.建筑总平面图B.消防设施平面布置图C.施工现场总平面图D.项目部组织结构图【答案】C17 .按施工项目成本的费用目标分类,环保部门对项目的罚款属于()。A.生产成本B.质量成

5、本C,工期成本D.不可预见成本【答案】D18 .未实行监理的建筑工程验收时,履行监理职责的是()相关人员。A.政府主管部门B.建设单位C.总承包单位D.分包单位【答案】B19.某住宅工程于2020年工验收后交付,李某入住至2023年时因屋面漏水造成了财产损失,李某可以向()提出赔偿要求。A.施工单位B.设计单位C.建设单位D.监理单位【答案】C20 .混凝土雨期施工做法中,错误的是()。A.选用具有防雨水冲刷性能的模板脱模剂C.浇筑完毕及时采取防雨措施D.浇筑板、墙、柱时适当增大混凝土坍落度【答案】D二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。

6、错选,本题不得分;少选,所选的每个选项得05分)。21 .大模板体系的优点有()。A.重量轻22 整体性好D.拼缝少C.抗振性强E.人工移动安装【答案】BCD22.商场二层以上安装玻璃幕墙时可采取的防护措施有()。A.设置挑檐B.设置防冲击雨篷C.采用全隐框玻璃幕墙D.在幕墙下方周边区域合理设置绿化带E.在幕墙下方周边区域合理设置裙房【答案】ABDE23,下列预制构件安装收位后,应设置可调斜撑用作临时固定的有()。A.预制柱B.预制剪力墙墙板C.预制梁D.预制叠合版E,预制阳台板【答案】AB24.我国常用的墙体保温形式有()。A.外墙外保温B.屋面保温C.节能型窗D,外墙内保温E.夹芯保温【答

7、案】ADE25根据控制室内环境污染的不同要求,属于I类民用建筑工程的有A办公楼B幼儿园C.图书馆D.体育馆E,住宅【答案】BE26 .粉煤灰地基工程在施工中应检查()。A.分层厚度B,粉煤灰材料质量C.压实系数D,施工含水量控制E,搭接区碾压程度【答案】ACDE27 .由于业主原因造成停工、窝工时业主需要负责的费用有()。A.机械台班费B.机械租赁费D.按补偿标准计算的停窝工人工费用C.机械摊销费E.按当地造价部门颁布的工资标准计算的停窝工人工费用【答案】BCD28 .建筑业10项新技术(2017版)中规定的10大项新技术包括()。A施工测量技术C钢结构技术D.绿色施工技术E.信息化技术【答案

8、】BCDE29 .流水施工的时间参数包括()。A.流水节拍B.流水步距C,施工过程D.流水强度E.流水施工工期【答案】ABE30 .由建设单位项目管理机构实施的绿色建造活动有()。A.选用符合要求的施工机具31 确定降低材料小号的施工措施C.进行绿色施工评价D,落实绿色设计的相关标准E.确保施工产生的噪声的控制效果【答案】CD三.案例分析题(共4题,每题20分)案例(一)背景资料某施工单位中标一厂房项目,总建筑面积8万平方米、2022年12月底,施工单位组织进场施工,并按要求提交了各类施工方案。其中,在绿色施工方案中,明确要求有毒有害废物分类率达到95%,建筑垃圾回收利用率达到25%o监理工程

9、师在日常巡检时发现,在一间50ITf的宿舍内住了20名工人,材料收发员将仓库兼做宿舍。设备安装阶段,施工单位编制了设备安装施工进度计划网络图(时间单位:周)如图1所示。图1设备安装施工进度计划网2023年4月1日建筑与市政工程防水通用规范(GB55030-2022)开始实施,施工单位对原施工组织设计进行了修改。问题1 .指出绿色施工方案中指标错误之处,并写出正确要求。2 .指出施工单位关于人员住宿的不妥之处,并说明理由。3 .根据图1,计算设备安装的总工期,并写出关键线路。4 ,施工过程中,施工组织设计应及时进行修改或补充的情况还有哪些?【答案解析】1 .不妥之处一:有毒有害分类率达到95%;

10、正确做法:有毒有害分类率达到100%。不妥之处二:垃圾回收利用率达到25%;正确做法:垃圾回收利用率达到30%o2不妥之处一:在一间50m,的宿舍内住了20名工人;正确做法:每间宿舍不得超过16人。不妥之处二:材料收发员将仓库作为宿舍;理由:在建工程、仓库不得兼做宿舍。3 .总工期为26周。关键线路:ACEGJK和ACEFHKo4 .施工组织设计应及时进行修改或补充的情况还有:Q)工程设计有重大修改;(2)有关法律、法规、规范和标准实施、修订和废止;(3)主要施工方法有重大调整;(4)主要施工资源配有重大调整;(5)施工环境有重大改变。案例(二)背景资料某新建办公楼,地下1层,地上12层,建筑

11、高度44米,结构类型为钢筋混凝土框架剪力墙结构。钢筋工程施工前,作业人员依据钢筋配料单,进行了钢筋调直和表面除锈,一层梁、板钢筋安装完成后,施工单位第一时间通知监理单位进行钢筋隐蔽工程验收。二次结构填充墙砌体施工时,作业人员按照设计图纸要求进行填充墙砌体砌筑。砌体与构造柱的连接处采用先浇柱后砌墙的施工Jl质序,并按要求设置拉结钢筋。监理工程师进行施工现场安全检查时发现,主体结构施工到10层时,临时消防设施安装至6层,消防设施采用了黄色提示标志。为了节约成本,施工单位将管径为75mm的临时消防竖管用作施工用水管线。节能分部工程完工后,专业监理工程师组织并主持节能分部工程验收,施工单位项目负责人、

12、项目技术负责人和相关专业的负责人、质量检查员、施工员;施工单位的质量负责人;分包单位负责人、节能设计人员参加了验收。问题1钢筋加工除调直和除锈外,还有哪些加工工作?2 .指出施工单位在钢筋隐藏工程验收程序中的不妥之处,并说明理由。3 .指出二次结构填充墙砌体施工中的不妥之处,并写出正确做法。4 ,针对监理工程师在施工现场安全检查中发现的问题,写出正确做法。5 .针对节能分部工程验收中的不妥之处,写出正确做法。【答案解析】6 钢筋加工除调直和除锈外,还有钢筋下料切断、接长、弯曲成型。7 .不妥之处:钢筋安装完成后,施工单位第一时间通知监理单位进行钢筋隐蔽验收;正确做法:施工单位应先进行自检,自检

13、合格后通知监理验收8 .不妥之处:砌体与构造柱的连接处采用先浇柱后砌墙的施工顺序正确做法:砌体与构造柱的连接处应先砌墙再浇柱9 .正确做法一:主体结构与临时消防设施应同步设置,差距不超过3层正确做法二:消防设施应采用红色提示标志正确做法三:消防竖管严禁用作施工用水管线10 .不妥之处一:专业监理工程师组织并主持分部节能工程验收;正确做法一:应当由总监理工程师组织并主持分部节能工程验收。不妥之处二:节能分部工程验收参加人员不全。正确做法二:除题干人员外,还需设计单位项目负责人、主要设备、材料供应商参加验收。案例(三)背景资料某安置小区,共有9栋单体,总建筑面积46000m2,各单体均为地下1层,

14、地上6层,主体结构为钢筋混凝土框架结构,基础形式为筏板基础。基坑降水采用坑内明沟排水和坑外井点降水相结合,施工单位编制了降排水专现施工方案,由专业监理工程师签字后实施。建设单位根据施工单位编制的基坑监测方案,委托了具有相应资质的监测单位对基坑进行检测。监测发现,基坑周边邻近建筑物出现沉降开裂,经分析系降水引起坑外地下水变化过大所导致,施工单位立即采取了以下处理措施:对沉降的建筑物跟踪注浆,在距离降水井5m处增设回灌井进行地下水回灌,同时加快降水速度。监理工程师组织施工安全检查与评定,在对基坑工程的坑边荷载和安全防护进行检查时发现:基坑边缘土方堆置高度达到2m,基坑内供施工人员上下的专用梯道宽度只有0.9m,降水井口只设置了防护围栏。基坑开挖到设计标高后,施工单位在监理工程师检查合格的基础上组织建设、监理、勘察及设计单位的项目负责人、技术质量负责人,按设计要求和有关规定共同进行验槽。验槽时发现坑底持力层明显不均匀,设计单位提出需要进一步查验。问题1.指出降排水专项施工方案和基坑监测方案编制程序的不妥之处,并写出正确做法。2 .指出施工单位处理措施中的不妥之处,并说明理由。3 .针对监理工程师安全检查时发现的问题,正确做法是什么?基坑工程施工安全检查评定的保证项目

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
