2023年整理-施工技术方案.docx

上传人:p** 文档编号:373768 上传时间:2023-08-06 格式:DOCX 页数:72 大小:430.62KB
下载 相关 举报
2023年整理-施工技术方案.docx_第1页
第1页 / 共72页
2023年整理-施工技术方案.docx_第2页
第2页 / 共72页
2023年整理-施工技术方案.docx_第3页
第3页 / 共72页
2023年整理-施工技术方案.docx_第4页
第4页 / 共72页
2023年整理-施工技术方案.docx_第5页
第5页 / 共72页
2023年整理-施工技术方案.docx_第6页
第6页 / 共72页
2023年整理-施工技术方案.docx_第7页
第7页 / 共72页
2023年整理-施工技术方案.docx_第8页
第8页 / 共72页
2023年整理-施工技术方案.docx_第9页
第9页 / 共72页
2023年整理-施工技术方案.docx_第10页
第10页 / 共72页
亲,该文档总共72页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2023年整理-施工技术方案.docx》由会员分享,可在线阅读,更多相关《2023年整理-施工技术方案.docx(72页珍藏版)》请在第壹文秘上搜索。

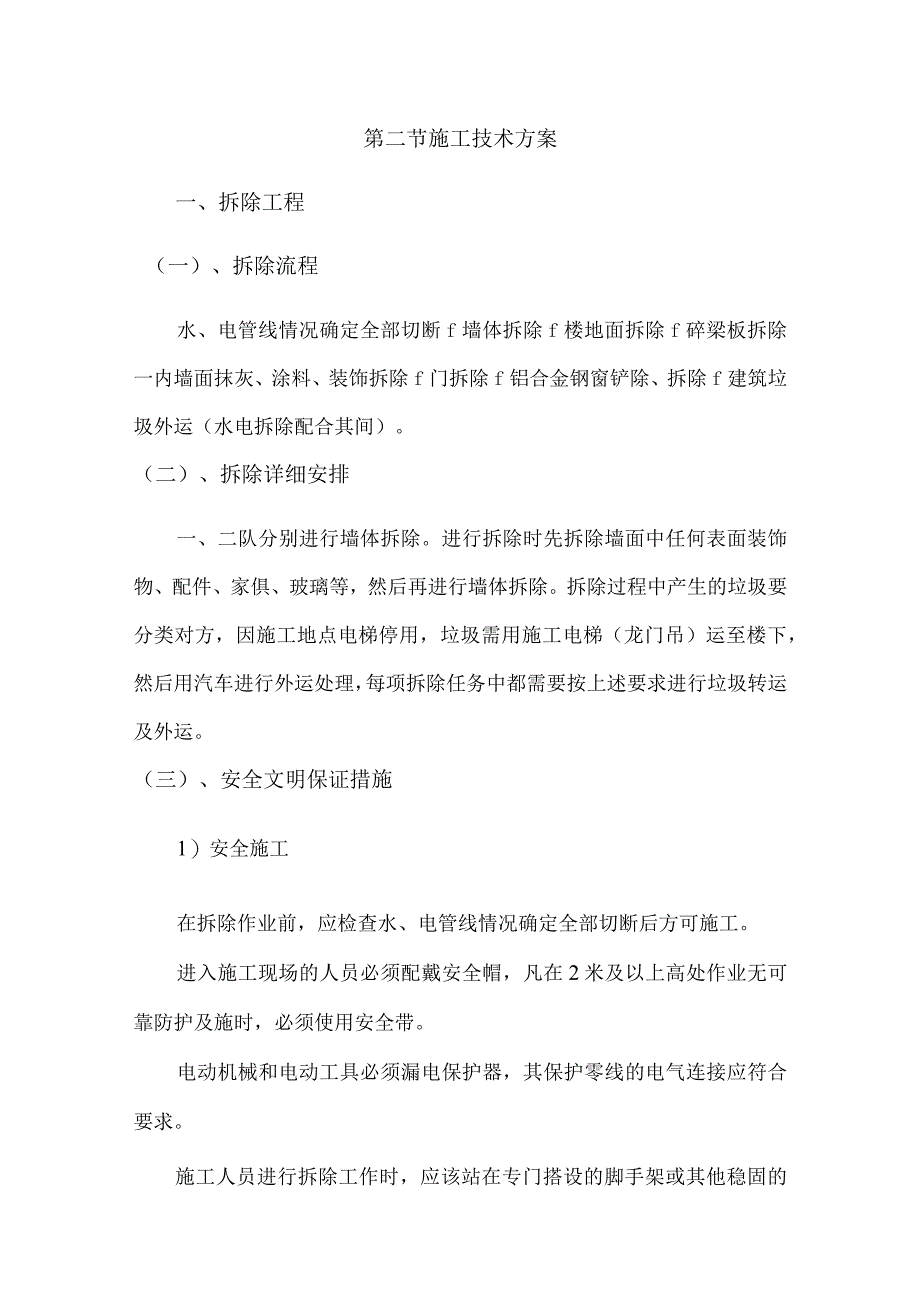

1、第二节施工技术方案一、拆除工程(一)、拆除流程水、电管线情况确定全部切断f墙体拆除f楼地面拆除f碎梁板拆除一内墙面抹灰、涂料、装饰拆除f门拆除f铝合金钢窗铲除、拆除f建筑垃圾外运(水电拆除配合其间)。(二)、拆除详细安排一、二队分别进行墙体拆除。进行拆除时先拆除墙面中任何表面装饰物、配件、家俱、玻璃等,然后再进行墙体拆除。拆除过程中产生的垃圾要分类对方,因施工地点电梯停用,垃圾需用施工电梯(龙门吊)运至楼下,然后用汽车进行外运处理,每项拆除任务中都需要按上述要求进行垃圾转运及外运。(三)、安全文明保证措施1)安全施工在拆除作业前,应检查水、电管线情况确定全部切断后方可施工。进入施工现场的人员必

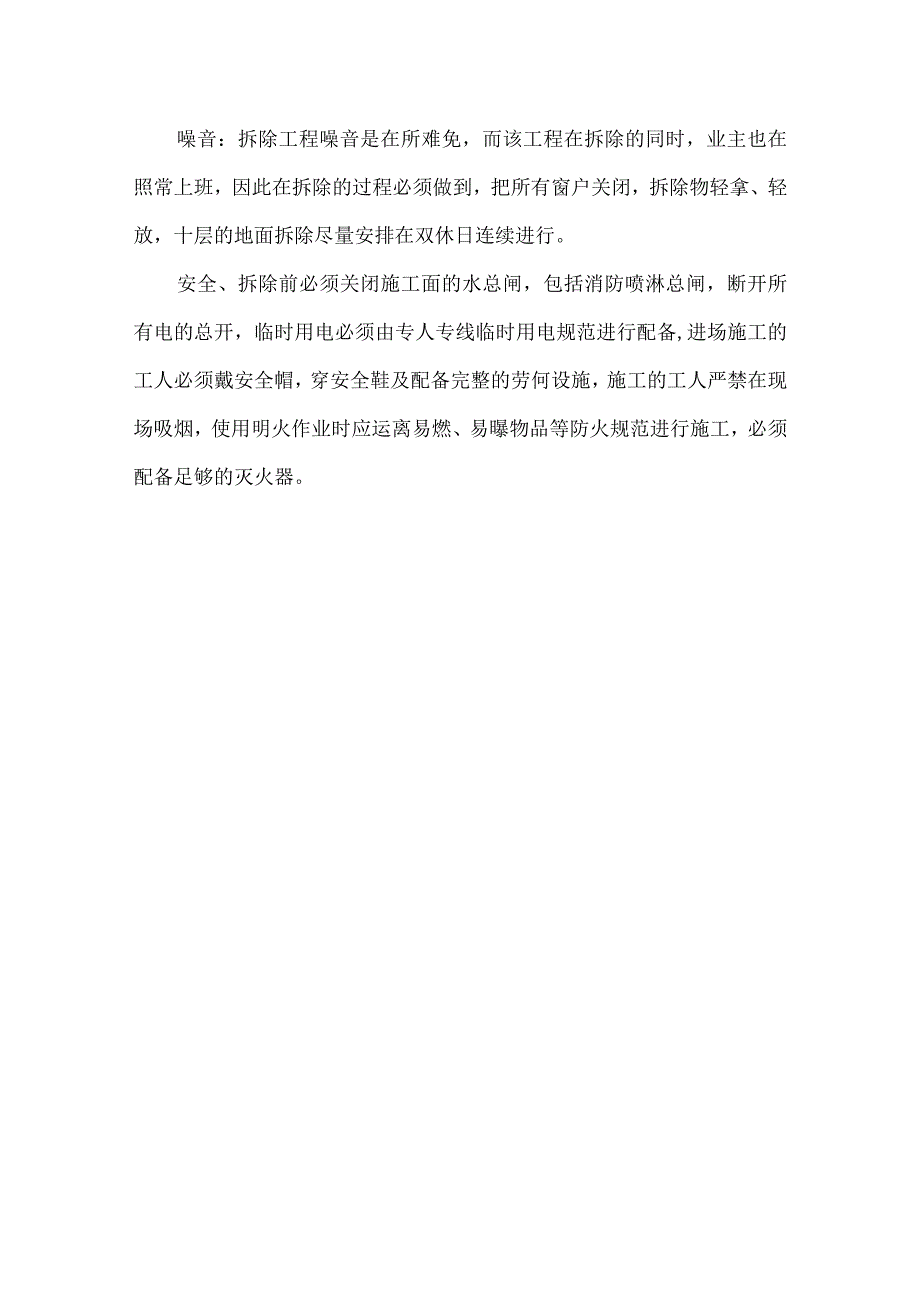

2、须配戴安全帽,凡在2米及以上高处作业无可靠防护及施时,必须使用安全带。电动机械和电动工具必须漏电保护器,其保护零线的电气连接应符合要求。施工人员进行拆除工作时,应该站在专门搭设的脚手架或其他稳固的结构部分上进行操作。操作人员要戴安全帽、手套、安全鞋等个人防护用品。拆除墙体时,严禁采用掏掘和推倒的方法,并采取相应保护措施。拆下的物料应及时清理,按品种、类别堆放在平整的地面上,高度应符合安全规定,并留有一定的间距,防止倒塌伤人。拆除堆放的材料场地,要专人看管,加强治安保卫,严禁烟火要配有一定的消防器材,以防万一。施工现场严禁天关人员出入,严禁吸烟。2)文明施工专运垃圾的车辆应在指定地点停放,出入现

3、场时应有专人指挥,作业时间应遵守有关规定。拆除工程施工时,设专人向拆除部位洒水降尘。拆除工程完工后,应及时将垃圾清运出场。对于有价废品的处理,应指定地点停放,并派专人看管等待处理。工人进场必须配带出入证,严禁到非施工面乱窜,必须服从现场管理人员的指挥,不野蛮施工、不违章指挥、不大声喧哗、不赌博、不酗酒、不打架、不有意影响业主的工作环境、不随地大小便。(四)、环境保护措施专业施工通道防护:进场前必须按业主指定的通道周边用彩条布进行维护或封堵,保证施工人员不进入非施工区。防坠落:施工前靠外墙窗户必须进行防护,施工至窗户部位时应用夹板临时防止窗户玻璃击碎和其他杂物坠落。防粉尘:在拆除墙体或吊顶面层时

4、难免出现较多粉尘,施工时应及时用洒水的方式以尽量减少灰尘扩散。噪音:拆除工程噪音是在所难免,而该工程在拆除的同时,业主也在照常上班,因此在拆除的过程必须做到,把所有窗户关闭,拆除物轻拿、轻放,十层的地面拆除尽量安排在双休日连续进行。安全、拆除前必须关闭施工面的水总闸,包括消防喷淋总闸,断开所有电的总开,临时用电必须由专人专线临时用电规范进行配备,进场施工的工人必须戴安全帽,穿安全鞋及配备完整的劳何设施,施工的工人严禁在现场吸烟,使用明火作业时应运离易燃、易曝物品等防火规范进行施工,必须配备足够的灭火器。二、测量定位放线针对白龙潭禅修主题酒店精装修改造工程施工工艺的特点,我们列出了以下主要施工做

5、法1、工艺做法说明我们仔细研究了施工图纸和招标文件中提出的施工工艺做法和技术要求,确认其在施工现场的可行性,严格执行其做法完全是保证施工质量基础,施工时完全以施工图纸和招标文件提出的工艺做法和技术要求为准。2、精确放线(1)根据总平面图纸进行计算、测定、编制坐标定位。(2)在总平面中按功能要求分区域及平面轴线及结构几何尺寸定位。(3)根据立面图的设计要求,采用水准仪标识,激光水平自定仪定位法,标出各功能区域的实际标高定位。(4)室内立面图的分格及造型设计,在施工立面以实际发生的尺寸分配定位放线。(5)墙面除了标高控制线和经复核后的+50线外,墙面先弹出石材、瓷砖、金属板、成品护墙板的排版线。(

6、6)门边线、石材、金属饰面板等处都弹出边线和所有待加工的内径控制线。3、施工测量放样工程(1)为了避免施工中各专业分包单位相交接的工作面上出现偏差而无法收口,首先进行综合统一的测量放线,以保证本工程装饰质LO(2)施工人员于施工前,由施工技术人员现场进行技术交底,依据设计图纸用墨线划出装修物的位置,经技术人员勘查无误后,方可进行施工,一切尺寸准确性以图纸设计为准。(3)放样项目包括:A、楼层建筑标高;B、墙面材料分割线;C、预埋件定位线;D、门位置线;在室内工程地坪放样确定后,在施工范围内设置标准水平线,同时完成地坪高程差校对、墙面龙骨定位线及天花板高程弹线作业,以提供施工人员做为地坪及立面施

7、工的微调依据。(4)配合监理工程师指示,于局部放样点钉以钢钉作为放样确认点(此确认点包含地材放样线及楼层水平线)4、施工工艺流程技术交底一施工准备一施工现场清理、临时设施搭建一弹线定位f石材、金属板、玻璃排版、订货;材料统计、核实、订购;半成品及成品尺寸复核及订货一墙、地面基层处理f配合电气管线敷设f门框安装一吊顶龙骨安装一与弱电、消防、空调等专业配合一封吊顶面层安装(欧风板、木饰面皓磊板、成品吸音块、黑色金属网、石膏板、矿棉吸音板、椽条型金属板吊顶、蜂窝金属板、粗纹不锈钢板)一墙、柱面饰面工程(湿贴墙砖、干挂石材、金属板、穿孔石膏板、成品护墙板、成品管套、)分与电气管内穿线及设备安装专业配合

8、一涂料、裱糊工程(白色内墙涂料、刷漆纸、壁纸)一成品保护一地面工程(石材、地破、马赛克、木地板、PVC地板、地毯)一石材、地砖踢脚、f成品门扇安装f卫生洁具及五金配件安装f灯具、开关、插座面板安装f临时设施拆除一内部验收、整改一有关部门验收一移交、竣工。三、楼地面及墙柱面工程(一)、地砖地面具体施工做法如下:1、工程内容卫生间、厨房地面铺设地砖面层。2、施工准备(1)材料质量要求(a)地砖:地砖的抗折强度以及规格尺寸符合设计或者样品要求,地砖的颜色一致,表面平整、无凸凹和翘曲现象,并且要求地砖的尺寸方正、无掉角,面层没有质量问题和影响美观的残缺现象,边角整齐。地砖的材质均要求有出厂证明和产品合

9、格证,和相关的检查报告。尽量选用同一批砖,保证表面光滑、图案正确、颜色一致。板块的长宽厚允许偏差不得超过IMM;平整度用直尺检查,空隙不得超过O.5MMo(b)水泥:PC425#矿渣硅酸盐水泥或普通硅酸盐水泥。(C)砂:采用粗砂、中砂,要求级配合理,其含泥量不大于3%o(d)建筑胶:采用8407胶或其他规范允许的胶。(2)主要施工机具水桶、扫帚、平锹、铁抹子、大杠、小杠、筛子、窗纱筛子、窄手推车、钢丝刷、喷壶、锤子、橡皮锤、凿子、方尺、小包、溜子、地砖切割机等。3、施工条件(1)地面找平层施工完;地面的管线施工完,并办理完移交手续;地面的落地灰及浮灰清理干净;如果卫生间等有防水要求的房间应完成

10、地面防水及防水保护层施工并完成一次闭水试验合格后可进行本道工序施工。(2)内墙和房间的+50CM标高控制线弹好并校核无误,清楚各房间及走道等相关部位的标高情况和关系。(3)地砖要求提前一天放在水中浸泡后阴干,保证其湿润。(4)在施工面积较大或者与其他相关部位交接多情况下,要求必须先绘制出施工大样图进行现场放样,样板施工完合格后方可进行施工。4、工艺流程基层处理一弹线一预铺一铺贴一勾缝一清理一成品保护一分项验收5、施工做法与技术措施(1)基层处理:将楼地面上的砂浆污物、浮灰、落地灰等清理干净,以达到施工条件的要求,如表面有油污,应采用10%的火碱水刷净,并用清水及时将碱液冲去。考虑到装饰层与基层

11、结合力,在正式施工前用少许清水湿润地面,用素水泥浆做结合层一道。(2)弹线:施工前在墙体四周弹出标高控制线(依据墙上的50CM控制线),在地面弹出十字线,以控制地砖分隔尺寸。找出面层的标高控制点,注意与各相关部位的标高控制一致。(3)预铺:首先应在图纸设计要求的基础上,对地砖的色彩、纹理、表面平整等进行严格的挑选,依据现场弹出的控制线和图纸要求进行预铺。对于预铺中可能出现的尺寸、色彩、纹理误差等进行调整、交换,直至达到最佳效果,按铺贴顺序堆放整齐备用,一般要求不能出现破损或者小于半块砖,尽量将把半砖排到非正视面。(4)铺贴:地砖铺设采用1:4或1:3干硬性水泥砂浆粘贴(砂浆的干硬程度以手捏成团

12、不松散为宜),砂浆厚度控制在20-30MM左右。在干硬性水泥砂浆上撒素水泥,并洒适量清水。将地砖按照要求放在水泥砂浆上,用橡皮锤轻轻敲击地砖饰面直至密实平整达到要求;根据水平线用铝合金水平尺找平,铺完第一块后向两侧或后退方向;根据水平线用铝合金水平尺找平,铺完第一块后向两侧或后退方向顺序镶铺。砖缝无设计要求时一般为L53MM,铺装时要保证砖缝宽窄一致,纵横在一条线上。(5)勾缝:地砖铺完24小时后进行勾缝,勾缝采用L1水泥砂浆,根据地砖的颜色调配勾缝砂浆的颜色;勾缝要饱满密实。(6)清理:当水泥浆凝固后再用棉纱等物对地砖表面进行清理(一般宜在12h之后)。清理完毕后用锯末养护23天,当交叉作业

13、较多时采用三合板或纸板保护。6、质量标准(1)主控项目(a)各种面层所用的板块的品种、质量必须符合设计要求和样品质量要求。(b)面层与基层的结合必须牢固,无空鼓。(2)一般项目(a)各种板块面层的表面洁净,图案清晰,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。(b)地漏等处的坡度符合设计要求,当无设计要求时可按照0.5%的坡度,要求不倒泛水,无积水,与地漏(管道)结合处严密牢固,无渗漏。(C)踢脚板表面洁净,接缝平整均匀,高度一致,结合层牢固,出墙厚度适宜,基本一致。(d)各种面层邻接处的收边用料及尺寸符合设计要求和施工验收规范规定。边角整齐、光滑。(e)允许偏差项目表面平整度

14、允许偏差2MM,检验方法:用2M靠尺及楔形塞尺检查。缝格平直允许偏差3MM,检验方法:拉5M线,不足5M拉通线检查。接缝高低差允许偏差0.5MM,检验方法:尺量及楔形塞尺检查。踢脚上口平直允许偏差3MM,检验方法:拉5M线,不足5M拉通线检查。板块间隙宽度不大于允许偏差2MM,检验方法:尺量检查。(二)、大理石地面具体施工做法如下:1、选材要求采用湿贴施工方式,石材规格以工厂加工完毕的成型石材为主,6个表面涂防渗透涂料,施工之前地面铺隔热绝缘材料,再涂防水层,作完防水测试后再以砂浆填至所需高度,然后用水泥砂浆粘贴。(1)材料品种规格、型号必须符合设计要求,质量符合国家有关标准规定。且“三证”齐

15、全。(2)板面光洁,色泽鲜明,无翘曲、裂缝、缺角等缺陷。(3)石材厚度一致,不得小于20rn,角线误差不得小于20nrn,角线误差不超过0.5mmo(4)水泥标号不低于425#,中粗砂,过筛去泥,水泥砂浆强度2ml502、工艺流程图:基层修补一弹线一铺贴一擦缝一养护。3、操作要点:(1)基层处理工作包括楼地面铲净、清扫及楼面标高的复核处理等,其重点是楼面标高的整体复核,施工中采用由楼梯口、大门口等处为标高控制点,弹出50线进行标高控制的方法,对局部超出标高位置的混凝土采用剔除到位的办法。(2)室内房间套方采用拉广线的方法,着重复核4大角,误差调整后在房中弹出十字线进行控制。电梯厅内套方着重复核阴阳角,误差调整后采用弹画走道中线的办法进行控制。厅堂部分先由厅堂中线往两侧采取退步法铺设。由柱子的厅,应先铺设柱子与柱子之间的部分,然后向两边展开,最后收回。(3)以控制线为基准进行石材板块预排,控制板缝05mn,相邻高差WO.3mmo(4)实际铺设时,首先进行基层清扫,淋水作业,基本干燥洁净后淋一遍水泥浆,然后铺3050mm厚L3干硬性水泥砂浆,铺板采用砂浆初平f安板f敲实f翻板f淋水泥浆f安板调敲实是否空鼓等项目的检查,合格后方可铺安下一块板,当天铺设的板第二天应进行养护。(5)大面积板块铺完,且各项指标均能满足要

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
