2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx

上传人:p** 文档编号:373968 上传时间:2023-08-06 格式:DOCX 页数:22 大小:46.28KB
下载 相关 举报
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第1页
第1页 / 共22页
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第2页
第2页 / 共22页
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第3页
第3页 / 共22页
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第4页
第4页 / 共22页
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第5页
第5页 / 共22页
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第6页
第6页 / 共22页
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第7页
第7页 / 共22页
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第8页
第8页 / 共22页
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第9页
第9页 / 共22页
2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx》由会员分享,可在线阅读,更多相关《2024监理工程师《监理概论》第九章高频出题考点精细化整理全考点.docx(22页珍藏版)》请在第壹文秘上搜索。

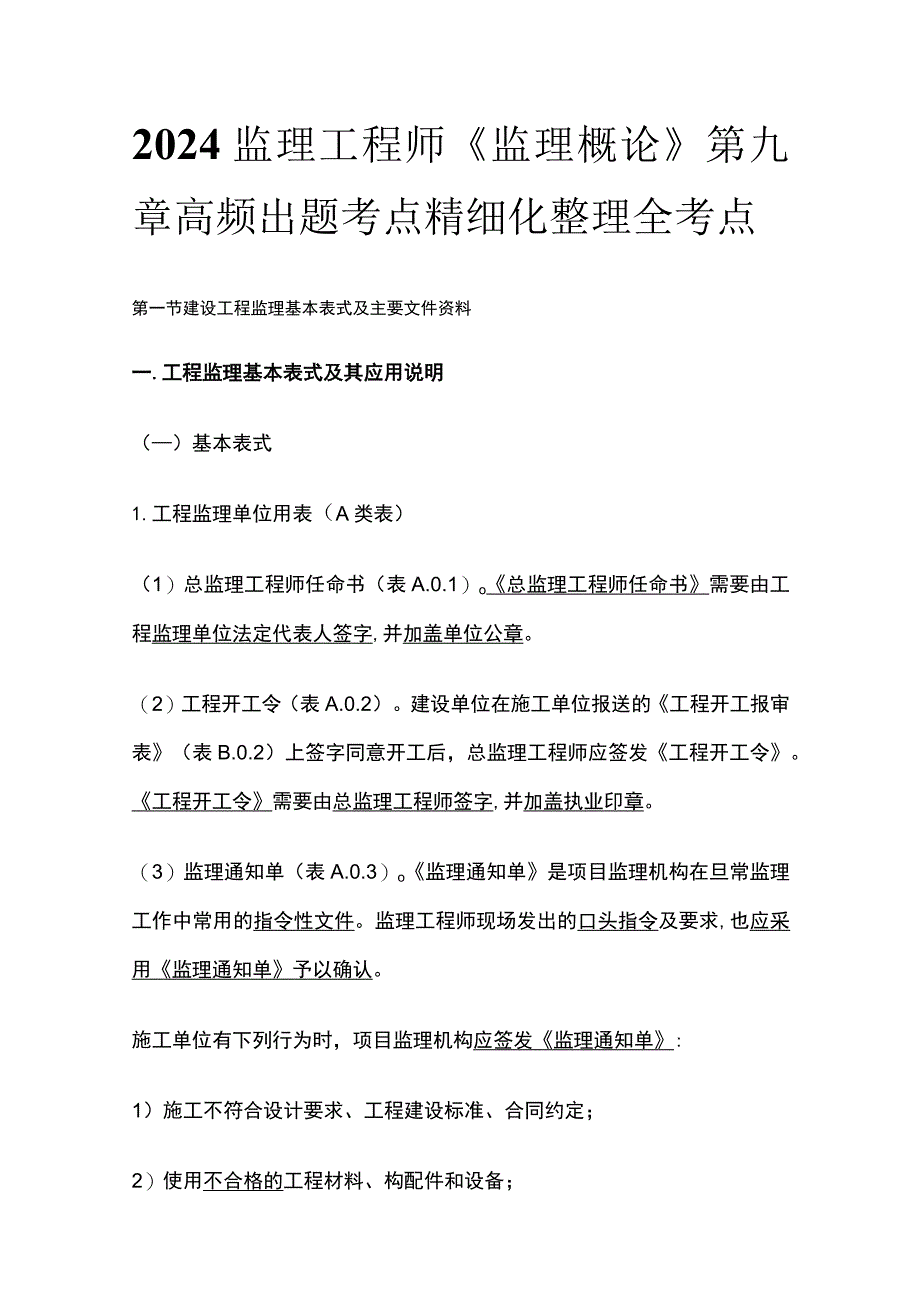

1、2024监理工程师监理概论第九章高频出题考点精细化整理全考点第一节建设工程监理基本表式及主要文件资料一.工程监理基本表式及其应用说明()基本表式1.工程监理单位用表(A类表)(1)总监理工程师任命书(表A.0.1)o总监理工程师任命书需要由工程监理单位法定代表人签字,并加盖单位公章。(2)工程开工令(表A.0.2)。建设单位在施工单位报送的工程开工报审表(表B.0.2)上签字同意开工后,总监理工程师应签发工程开工令。工程开工令需要由总监理工程师签字,并加盖执业印章。(3)监理通知单(表A.0.3)o监理通知单是项目监理机构在旦常监理工作中常用的指令性文件。监理工程师现场发出的口头指令及要求,也

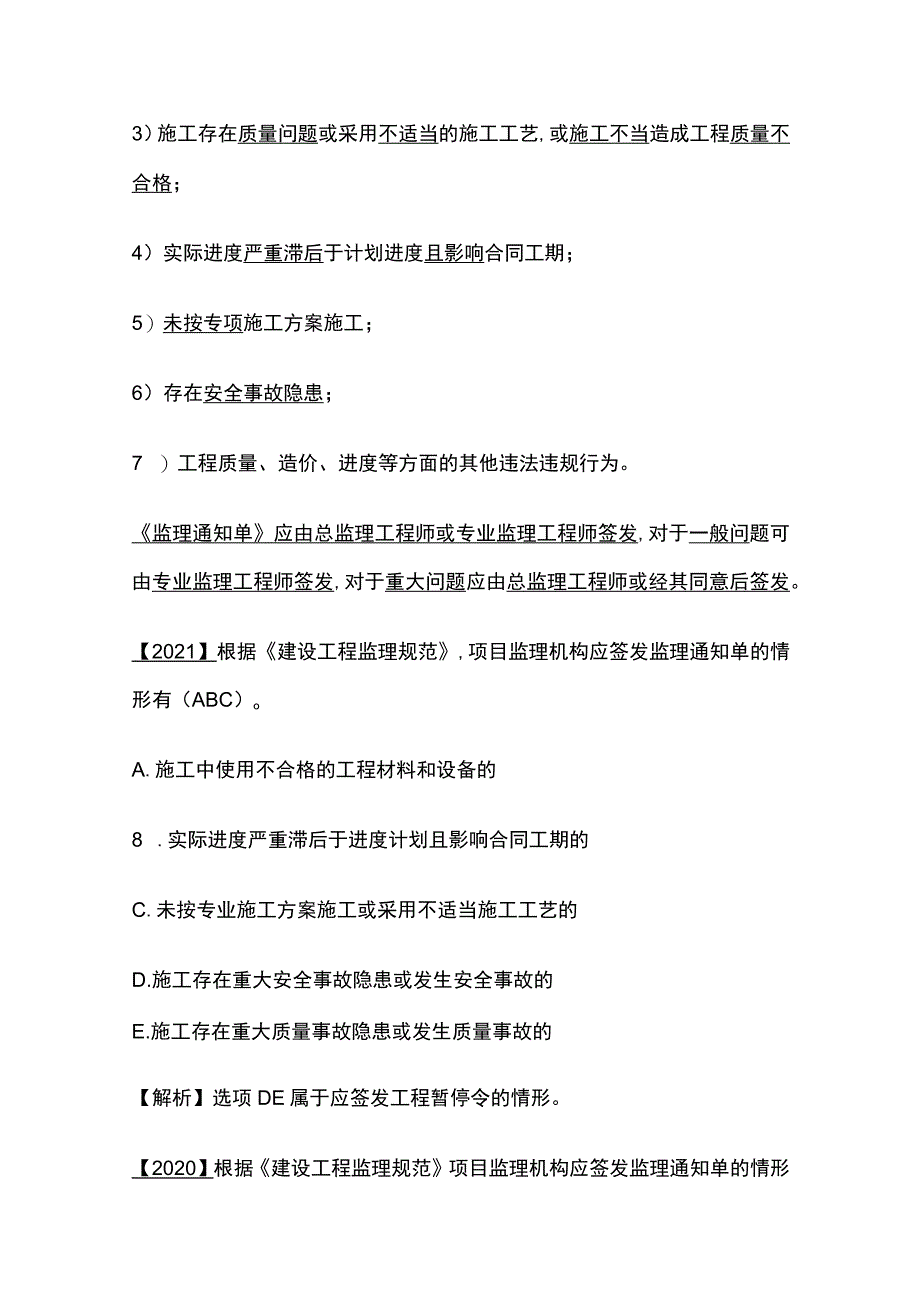

2、应采用监理通知单予以确认。施工单位有下列行为时,项目监理机构应签发监理通知单:1)施工不符合设计要求、工程建设标准、合同约定;2)使用不合格的工程材料、构配件和设备;3)施工存在质量问题或采用不适当的施工工艺,或施工不当造成工程质量不合格;4)实际进度严重滞后于计划进度且影响合同工期;5)未按专项施工方案施工;6)存在安全事故隐患;7 )工程质量、造价、进度等方面的其他违法违规行为。监理通知单应由总监理工程师或专业监理工程师签发,对于一般问题可由专业监理工程师签发,对于重大问题应由总监理工程师或经其同意后签发。【2021】根据建设工程监理规范,项目监理机构应签发监理通知单的情形有(ABC)oA

3、.施工中使用不合格的工程材料和设备的8 .实际进度严重滞后于进度计划且影响合同工期的C.未按专业施工方案施工或采用不适当施工工艺的D.施工存在重大安全事故隐患或发生安全事故的E.施工存在重大质量事故隐患或发生质量事故的【解析】选项DE属于应签发工程暂停令的情形。【2020】根据建设工程监理规范项目监理机构应签发监理通知单的情形是(D)eA.施工单位未经批准擅自施工的B.施工单位未按审查通过的工程设计文件施工的C.施工存在重大质量、安全事故隐患的D,施工单位使用不合格的工程材料、构配件和设备的(4)监理报告(表A.0.4)。当项目监理机构对工程存在安全事故隐患签发监理通知单、工程暂停令而施工单位

4、拒不整改或不停止施工时,项目监理机构应及时向有关主管部门报送监理报告。项目监理机构报送监理报告时,应附相应监理通知单或工程鳄金汇等证明监理人员履行安全生产管理职责的相关文件资料。(5)工程暂停令(表A.0.5)工程暂停令需要由总监理工程师签字,并加盖执业印章。(6)旁站记录(表A.0.6)。项目监理机构监理人员对关键部位、关键工序的施工质量进行现场跟踪监督时,需要填写旁站记录。关键部位、关键工序的施工情况应记录所旁站部位(工序)的施工作业内容、主要施工机械、材料、人员和完成的工程数量等内容及监理人员检查旁站部位施工质量的情况;(7)工程复工令(表A.0.7)。当暂停施工的原因消失、具备复工条件

5、时,施工单位提出复工申请的,建设单位对施工单位报送的工程复工报审表(表B.0.3)上签署同意复工意见后,总监理工程师应签发工程复工令;或者工程具备复工条件而施工单位未提出复工申请的,总监理工程师应根据工程实际情况直接签发工程复工令指令施工单位复工。工程复工令需要由总监理工程师签字,并加盖执业印章。(8)工程款支付证书(表A.0.8)。项目监理机构收到经建设单位签署同意支付工程款的工程款支付报审表(表B.0.11)后,总监理工程师应向施工单位签发工程款支付证书,同时抄报建设单位。工程款支付证书需要由总监理工程师签字,并加盖执业印章。2.施工单位报审、报验用表(B类表)(1)施工组织设计或(专项)

6、施工方案报审表(表B.0.1)o施工单位编制的施工组织设计、施工方案、专项施工方案经其技术负责人审查后,需要连同施工组织设计或(专项)施工方案报审表一起报送项目监理机构。先由专业监理工程师审查后,再由总监理工程师审核签署意见。施工组织设计或(专项)施工方案报审表需要由总监理工程师签字,并加盖执业印章。对于超过一定规模的危险性较大的分部分项工程专项施工方案,还需要报送建设单位审批。(2)工程开工报审表(表B.0.2)o同时具备下列条件时,由总监理工程师签署审杳意见,并报建设单位批准后,总监理工程师方可签发工程开工令:1)设计交底和图纸会审已完成;2)施工组织设计已由总监理工程师签认;3)施工单位

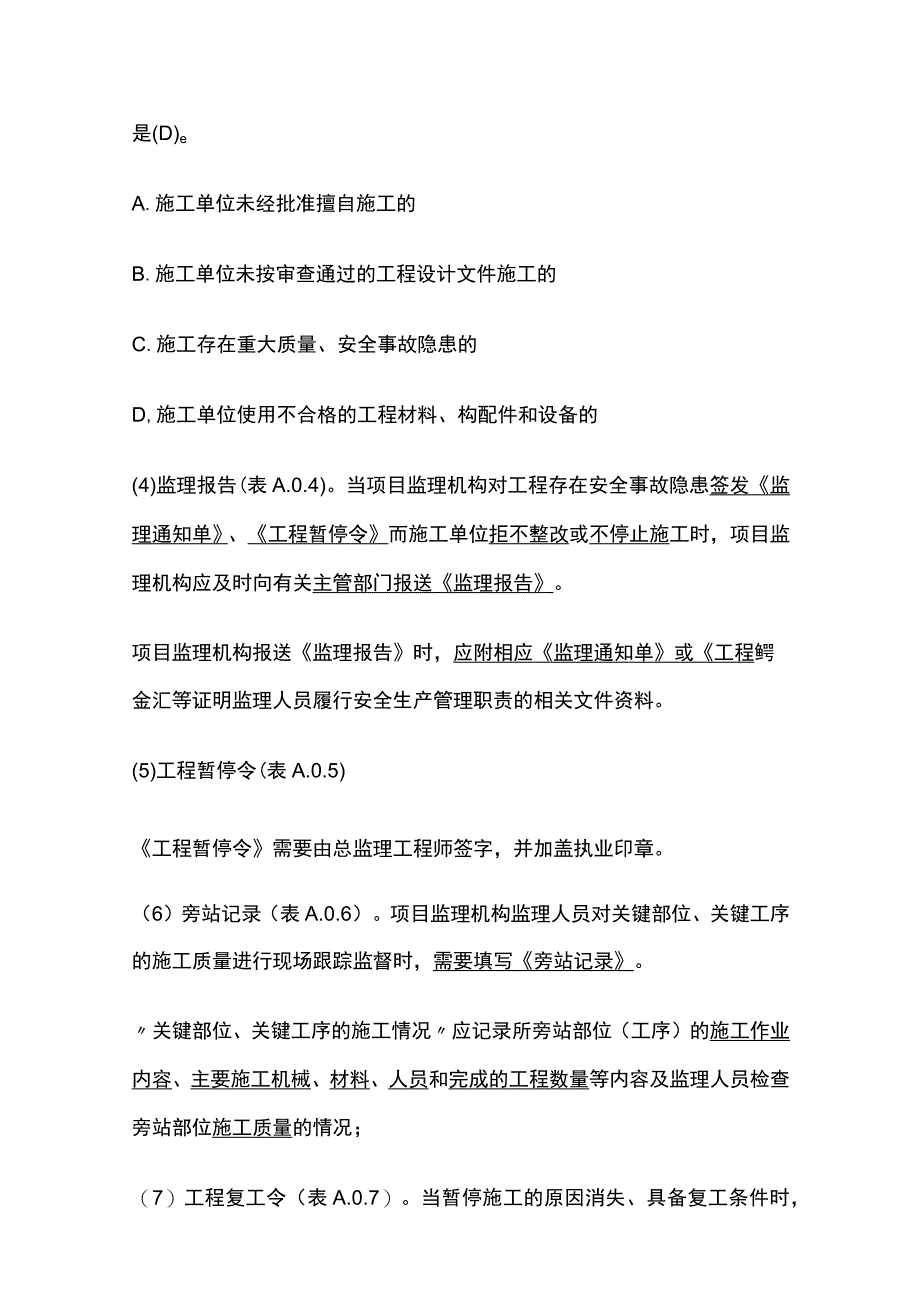

7、现场质量、安全生产管理体系已建立,管理及施工人员已到位,施工机械具备使用条件,主要工程材料已落实;4)进场道路及水、电、通信等已满足开工要求。工程开工报审表需要由总监理工程师签字,并加盖执业印章。【2019】根据建设工程监理规范总监理工程师签认工程开工报审表应满足的条件有(ACD)。A.设计交底和图纸会审已完成B,施工组织设计已经编制完成C.管理及施工人员已到位D,进场道路及水、电、通信等已满足开工要求E.施工许可证已经办理(3)工程复工报审表(表B.0.3)o当工程暂停施工的原因消失、具备复工条件时,施工单位提出复工申请的,应向项目监理机构报送工程复工审批表及有关材料。经审查符合要求的,总监

8、理工程师应及时签置审查意见,并报建设单位批准后签发工程复工令。工程复工报审表不需总监签字盖章;工程复工令需要总监签字盖章。(4)分包单位资格报审表(表B.0.4)o施工单位按施工合同约定选择分包单位时,需要向项目监理机构报送分包单位资格报审表及相关证明材料。专业监理工程师对分包单位资格报审表提出审查意见后,由总监理工程师审核签认。(5)施工控制测量成果报验表(表B.0.5)o专业监理工程师审杳合格后予以签认。(6)工程材料、构配件、设备报审表(表B.0.6)。专业监理工程师审查合格后予以签认。【2017】下列报审、报验表中,最终可由专业监理工程师签认的表式A.施工控制测量成果报验表B施工进度计

9、划报审表C.分包单位资格报审表D.分部工程报验表【解析】B错,施工进度计划报审表在专业监理工程师审查的基础上,由总监理工程师审核签认;C错,分包单位资格报审表由专业监理工程师提出审查意见后,由总监理工程师审核签认;D错,分部工程报验表在专业监理工程师验收的基础上,由总监理工程师签署验收意见。(7)报验、报审表(表B.0.7)o该表主要用于隐蔽工程、检验批、分项工程的报验,也可用于为施工单位提供服务的试验室的报审。专业监理工程师审查合格后予以签认。(8)分部工程报验表(表B.0.8)o分部工程所包含的分项工程全部自检合格后,施工单位应向项目监理机构报送分部工程报验表及分部工程质量控制资料。专业监

10、理工程师验收的基础上,由总监理工程师签署验收意见。【2021】根据建设工程监理规范,不需由总监理工程师签认的报审表是(B)oA.分包单位资格报审表B.分项工程报验、报审表C.施工进度计划报审表D.工程临时延期报审表(9)监理通知回复单(表B.0.9)o施工单位收到监理通知单(表A.0.3)并按要求进行整改、自查合格后,应向项目监理机构报送监理通知回复单回复整改情况,并附相关资料。项目监理机构收到施工单位报送的监理通知回复单后,一般可由原发出监理通知单的专业监理工程师进行核查,认可整改结果后予以签认。重大问题可由总监理工程师进行核查签认。(10)单位工程竣工验收报审表(表B.0.10)总监理工程

11、师在收到单位工程竣工验收报审表及相关附件后,应组织专业监理工程师进行审查并进行预验收,合格后签署预验收意见。单位工程竣工验收报审表需要由总监理工程师签字,并加盖执业印邕(11)工程支付报审表(表B.o.ll)该表适用于施工单位工程鲍数、工程进度款、竣工结算款等的支付申请。项目监理机构对施工单位的申请事项进行审核并签署意见,经建设单位批准后方可由总监理工程师签发工程款支付证书。(12)施工进度计划报审表(表B.0.12)该表适用于施工总进度计划、阶段性施工进度计划的报审。施工进度计划在专业监理工程师审查的基础上,由总监理工程师审核签认。(13)费用索赔报审表(表B.0.13)施工单位索赔工程费用

12、时,需要向项目监理机构报送费用索赔报审表。费用索赔报审表需要由总监理工程师签字,并加盖执业印章(14)工程临时或最终延期报审表(表B.0.14)施工单位申请工程延期时,需要向项目监理机构报送工程临时或最终延期报审表。工程临时或最终延期报审表需要由总监理工程师签字,并加盖执业印章。3.通用表(C类表)(1)工作联系单(C.0.1)该表用于项目监理机构与工程建设有关方(包括建设、施工、监理、勘察、设计等单位和上级主管部门)之间的日常工作联系。(2)工程变更单(C.0.2)施工单位、建设单位、工程监理单位提出工程变更时,应填写工程变更单,由建设单位、设计单位、监理单位和施工单位共同签认。(3)索赔意

13、向通知书(C.0.3)施工过程中发生索赔事件后,受影响的单位依据法律法规和合同约定,向对方单位声明或告知索赔意向时,需要在合同约定的时间内报送索赔意向通知书。【2019】下列表式中,属于各方通用表式的有(BC)。A.工程开工报审表B.工程变更单C.索赔意向通知单D.费用索赔报审表E.单位工程竣工验收报审表(二)基本表式应用说明2,由总监理工程师签字并加盖执业印章的表式【2020】根据建设工程监理规范,需要由总监理工程师签字并加盖执业印章的监理文件是(D)。A.分部工程报验表B.工程原材料报验表C.隐蔽工程报表D.费用索赔报审表【2015】根据建设工程监理规范(GB/T50319-2013),需

14、要由总监理工程师签字并加盖执业印章的有(AE)。A.工程款支付报审表B,分部工程报验表C.施工进度计划报审表D.工程材料、构配件、设备报审表E.工程临时延期报审表3.需要建设单位审批同意的表式(1)B.0.1施工组织设计或(专项)施工方案报审表(仅对超过一定规模的危险性较大的分部分项工程专项施工方案);(2)B.0.2工程开工报审表;(3)B,0.3工程复工报审表;(4)B.0.11工程款支付报审表;(5)B.0.13费用索赔报审表;(6)B.0.14工程临时或最终延期报审表。【2021】根据建设工程监理规范,需要建设单位审批的报审(验)表是(B)。A.施工进度计划报审表B.工程开工报审表C.

15、分部工程报验表D.单位工程竣工验收报审表【2020】根据建设工程监理规范,需要经建设单位审批的监理文件资料有(BDE)oA.单位工程竣工验收报审表B.工程复工报审表C.分部工程报验表D.工程款支付报审表E.工程最终延期报审表4,需要工程监理单位法定代表人签字并加盖工程监理单位公章的表式只有A0.1总监理工程师任命书需要由工程监理单位法定代表人签字,并加盖工程监理单位公章。5,需要由施工项目经理签字并加盖施工单位公章的表式B.0.2工程开工报审表、BOlO单位工程竣工验收报审表必须由项目经理签字并加盖施工单位公章。【2021】根据建设工程监理规范,需要由施工项目经理签字并加盖施工单位公章的报审表有(AE)。A.工程开工报审表B.工程复工报审表C.工程款支付报审表D.工程临时或最终延期报审表E.单位工程竣工验收报审表二、工程监理主要文件资料及其编制要求(一)建设工程监理文件资料编制要求1.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 安全工程师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
