《加油站改扩建工程施工进度保证措施.docx》由会员分享,可在线阅读,更多相关《加油站改扩建工程施工进度保证措施.docx(4页珍藏版)》请在第壹文秘上搜索。
1、加油站改扩建工程施工进度保证措施1.1 施工进度总体安排计划开日期:2014年5月20日计划竣工日期:2014年7月28日总日历天数:70天1.2 施工进度横道图施工进度横道图详见附图。1.3 保证工期的技术组织措施1、强化指挥机构选派经验丰富、专业能力强的领导干部组成精干、有力的项目经理部,在现场行使指挥职能,对业主负责,信守合同,服从监理,协调施工,确保施工任务的按期完成。2、投放精锐力量精选施工队伍,在本公司内调动有丰富的类似工程施工经验的部位参加本工程的施工,同时投入足量的、适宜的机械设备和人员,发挥专业技术优势,提高作业进度。3、合理编排、实施短期网络计划控制将本标段划分为四个施工区
2、域,平行作业,各区域内采用流水作业,编制分阶段网络计划,确定阶段工作重点,严格按网络计划组织安排施工。4、行内部承包责任制对参与施工生产的管理人员质量、安全、进度全过程责任承包管理,作到责任到人,按工程的实际进度及目标进度分阶段和最终竞现,最大限度激活职工的积极性和创造力。5、做好物资的采购、供应、储备做好物资和设备采购供应工作,制定材料采购计划,按施工计划与物资需求计划,提前10天采购进场。6、采用倒班制作业经业主及监理工程师同意,配置足够的照明,适当进行夜间作业。白天采取关饭到工地的办法,以节约职工往返于营地间的时间。采用三班制24小时作业,以保证工期。7、做好后勤保障物资设备室对于易损、

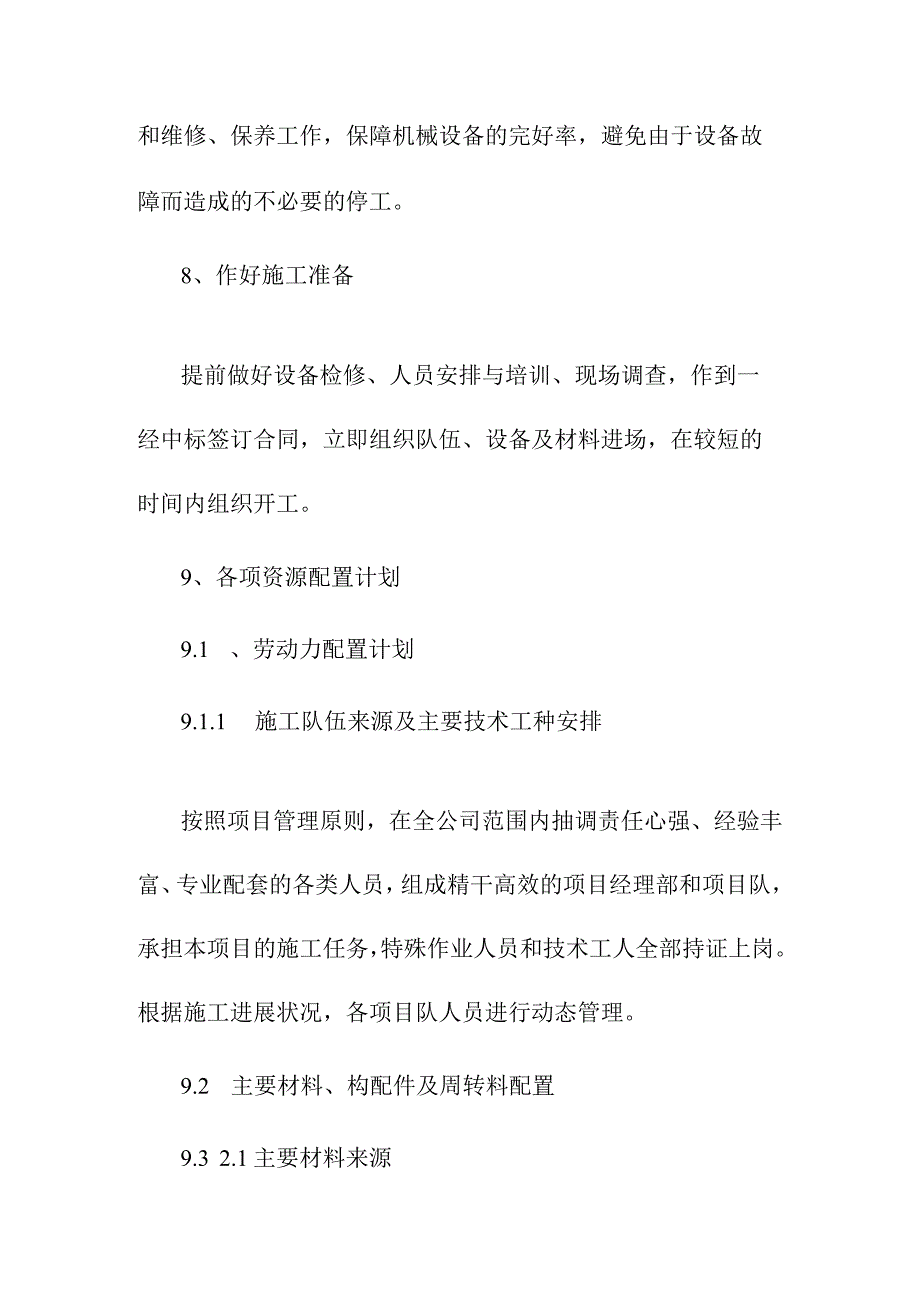

3、易坏的机械设备的配件作好储备和维修、保养工作,保障机械设备的完好率,避免由于设备故障而造成的不必要的停工。8、作好施工准备提前做好设备检修、人员安排与培训、现场调查,作到一经中标签订合同,立即组织队伍、设备及材料进场,在较短的时间内组织开工。9、各项资源配置计划9.1 、劳动力配置计划9.1.1 施工队伍来源及主要技术工种安排按照项目管理原则,在全公司范围内抽调责任心强、经验丰富、专业配套的各类人员,组成精干高效的项目经理部和项目队,承担本项目的施工任务,特殊作业人员和技术工人全部持证上岗。根据施工进展状况,各项目队人员进行动态管理。9.2 主要材料、构配件及周转料配置9.3 2.1主要材料来
4、源水泥、钢材等从获得IS09002质量认证资格厂家采购,同时应获得业主或监理工程师的认可。地材从本地石料厂进货。砂、石等地材从当地采购,并纳入地方运输力量。9.2.2材料的采购、运输、储存和管理1、物资设备室对采购的材料、构件按相关标准分别进行进货、过程、和最终三方面的检验,以保证其质量符合要求。不合格的原材料,应书面通知物资部门做出标记,隔离存放,防止误用,并及时退货。2、材料的运输应注意在吊运过程中的安全,严禁碰撞。放置在运输车辆上的管材其两侧应加垫木,并用紧绳器拉紧。3、材料运至现场,经验收合格卸至管材存放场地,场地必须平整,地基牢固,防止因地面沉陷造成管端挤压破损。堆放时禁止多层堆码。4、对水泥、钢材等物资的储存,作好防雨、防潮工作。
